Im Bau

Weißbach WEA VI

Der Bürgerwindpark Weißbach wird durch ein Repowering-Projekt modernisiert. Eine bestehende Windenergieanlage aus dem Jahr 2001 wird durch eine neue, leistungsstärkere Anlage ersetzt, die am selben Standort rund 11-mal mehr Energie erzeugen kann.

Mio. kWh pro Jahr
0
Anzahl Windenergieanlagen
0
MW Gesamtnennleistung​
0

Nordex

Anlagenhersteller
versorgte Haushalte pro Jahr
0
Tonnen CO₂ Einsparung
0
Mio. kWh pro Jahr
0
Anzahl Windenergieanlagen
0
MW Gesamtnennleistung​
0

Nordex

Anlagenhersteller
versorgte Haushalte pro Jahr
0
Tonnen CO₂ Einsparung
0

Das Projekt im Detail

Im Zuge eines Repowering-Projekts wird eine bestehende Windenergieanlage des Typs NEG Micon NM60 durch eine deutlich leistungsstärkere Windenergieanlage ersetzt. Durch den Einsatz der neuen Anlagentechnik kann am selben Standort rund 11-mal mehr Energie erzeugt werden.

Geplant ist die Errichtung und der Betrieb einer Windenergieanlage des Typs Nordex N163/6.X TCS 164 mit einer Leistung von 6.800 kW und einer Nabenhöhe von 164 Metern auf der Gemarkung Forchtenberg-Muthof.

Die WEA VI wird gemeinsam mit dem Solarpark Weißbach 2026 fertiggestellt. Beide neuen Anlagen werden über eine gemeinsame Kabeltrasse in das Umspannwerk
Bieringen einspeisen und bilden somit ein Kombikraftwerk.

Die Genehmigung für das Vorhaben wurde im Februar 2024 durch das zuständige Landratsamt erteilt. Der Beginn der Tiefbauarbeiten erfolgte im Juli 2025.

Lageplan

Projektverlauf

Januar 2021
Freigabe durch die Eigentümer
Juni 2021
Artenschutzuntersuchungen
Januar 2024
Genehmigungserhalt
Juli 2025
Baustart

Bautagebuch

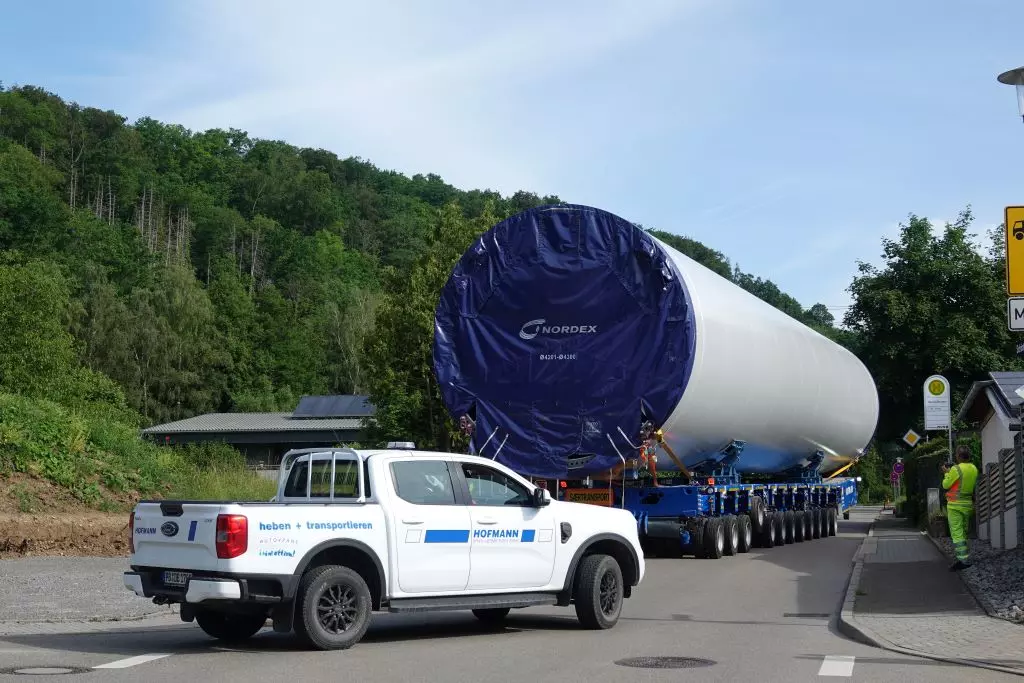

08.06.2026 – Transport des zweiten Stahlturmsegments vom Umladeplatz zum Standort der WEA VI

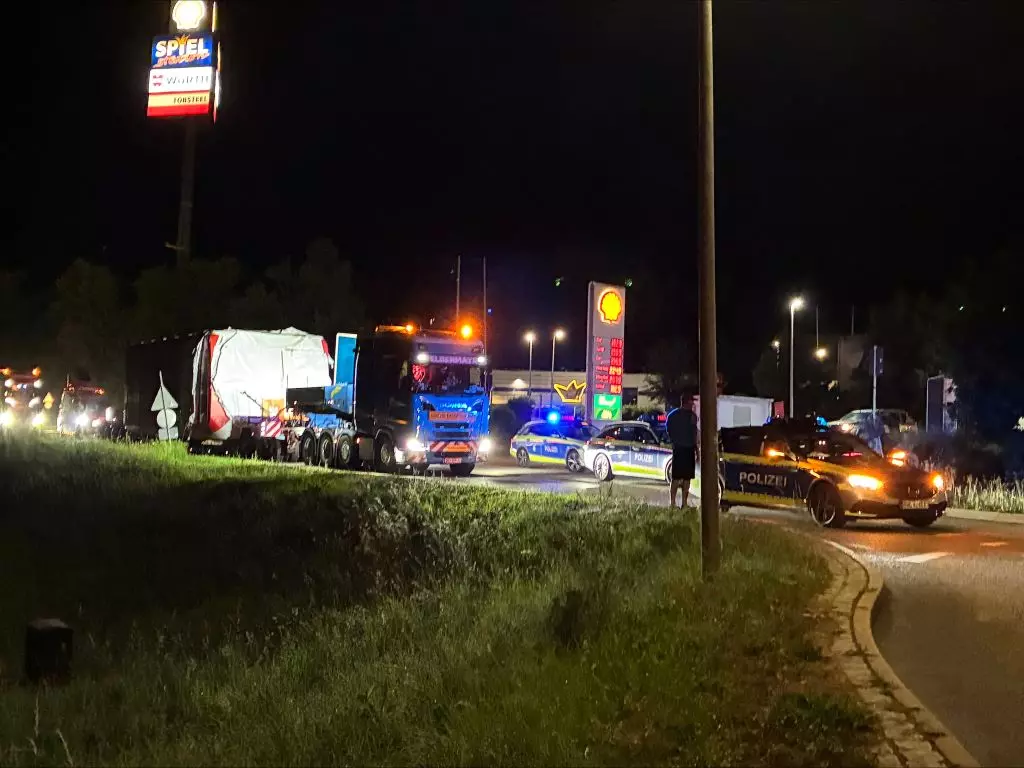

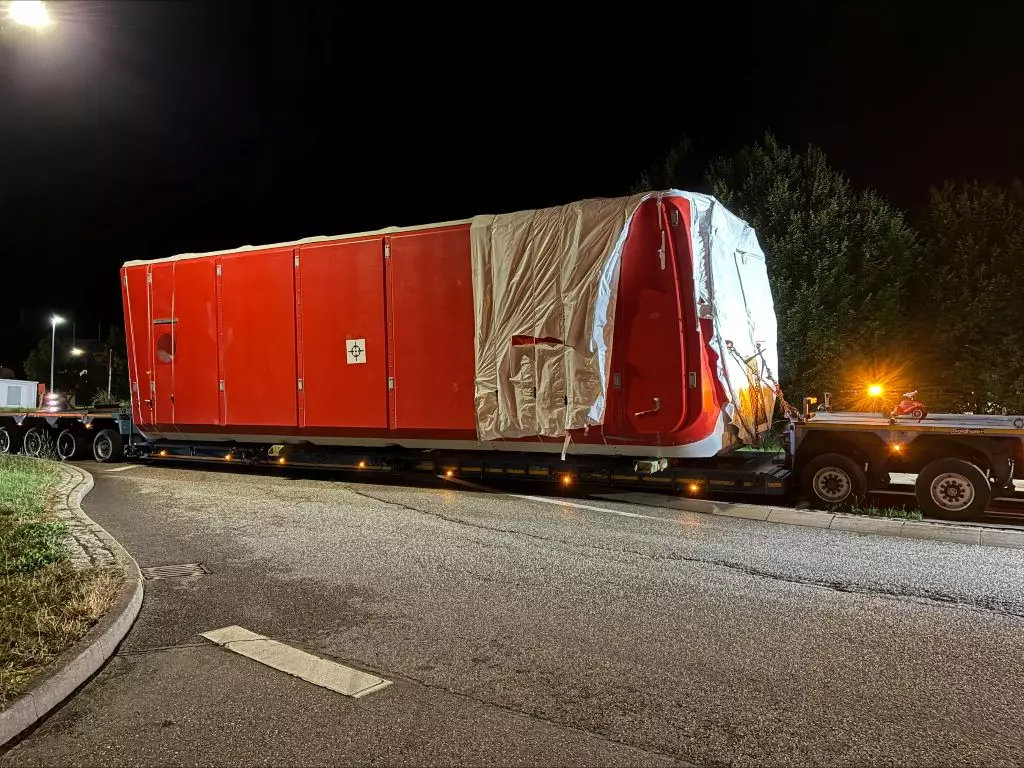

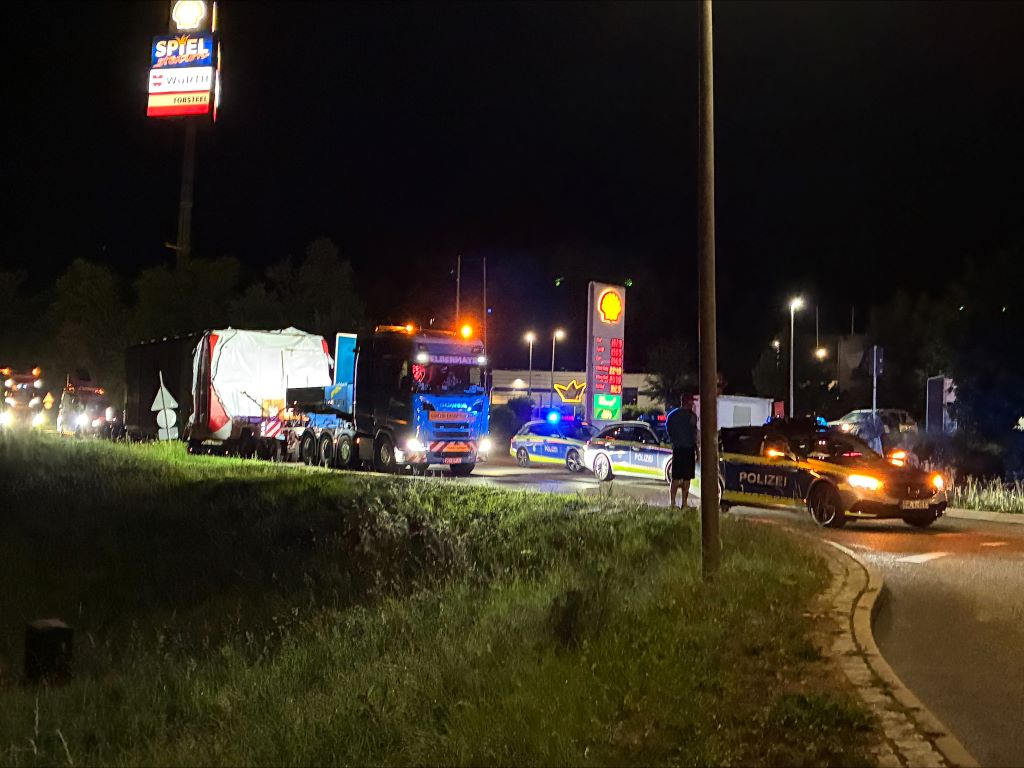

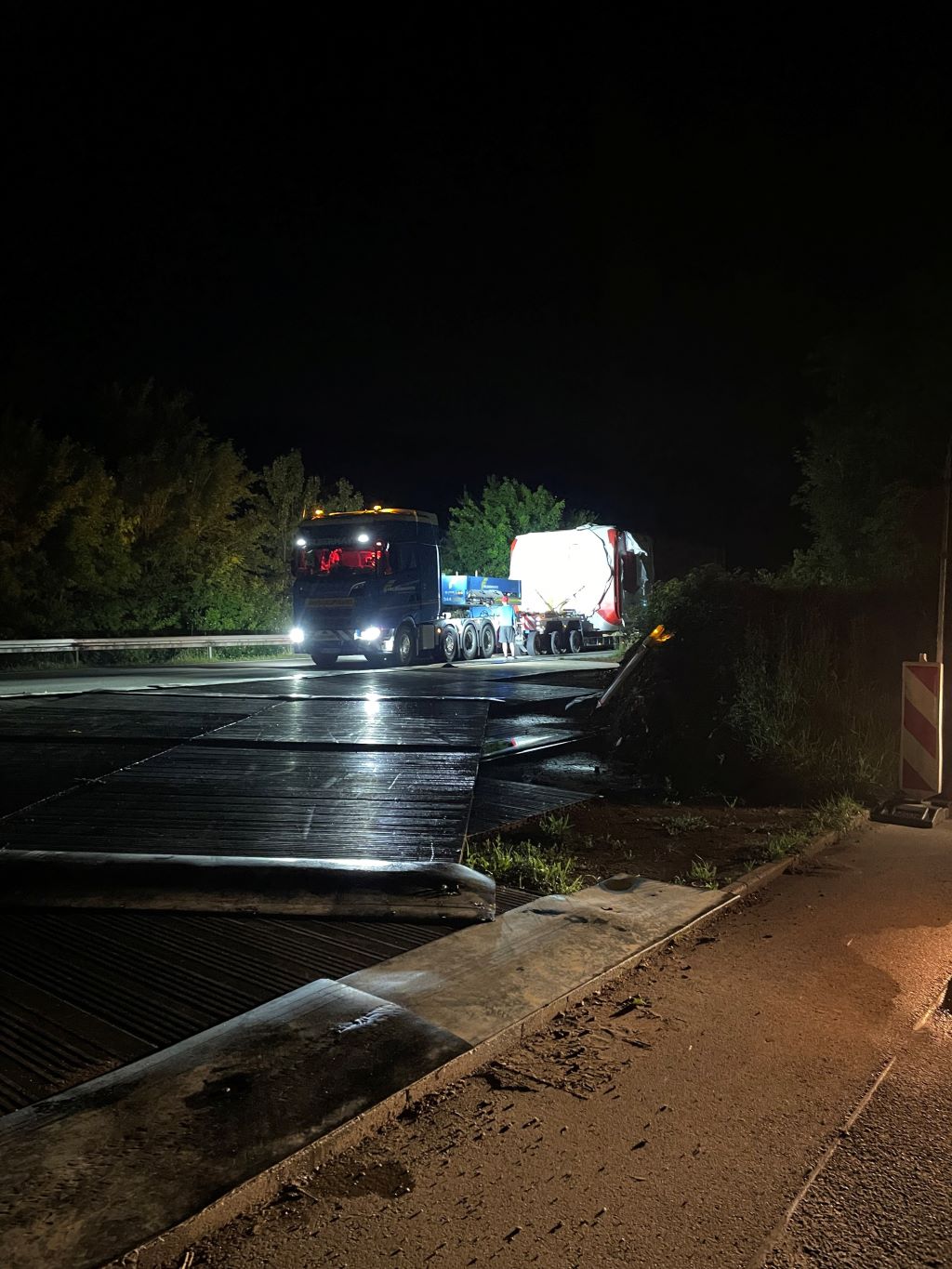

03.06.2026 – Anlieferung der Gondel

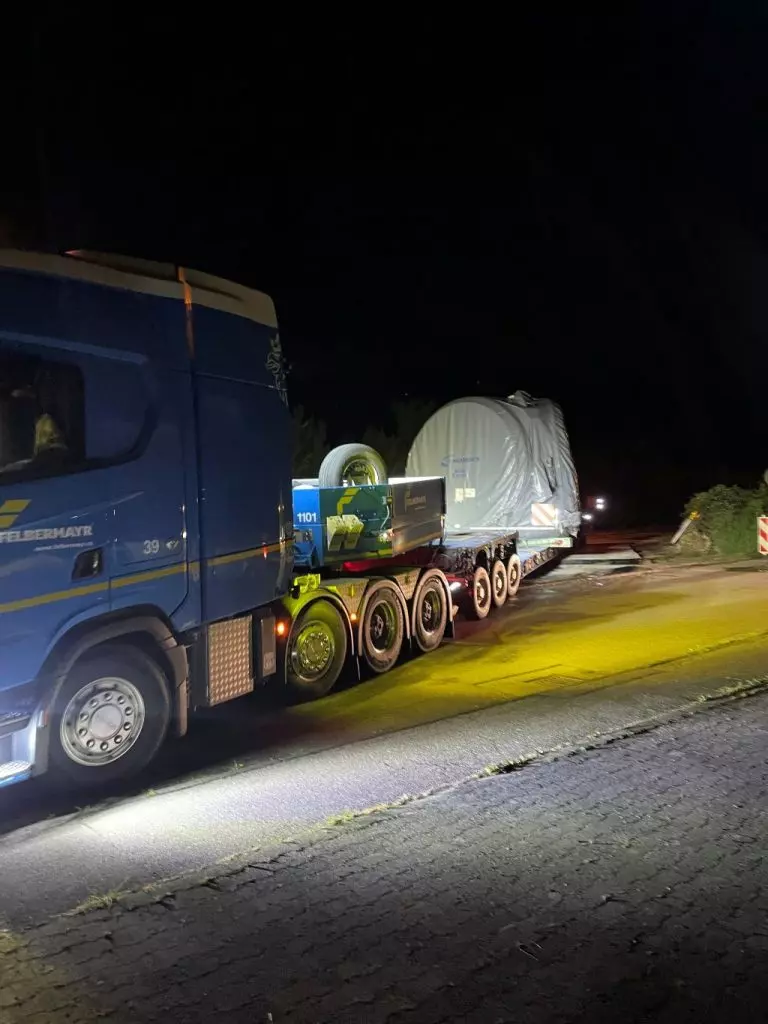

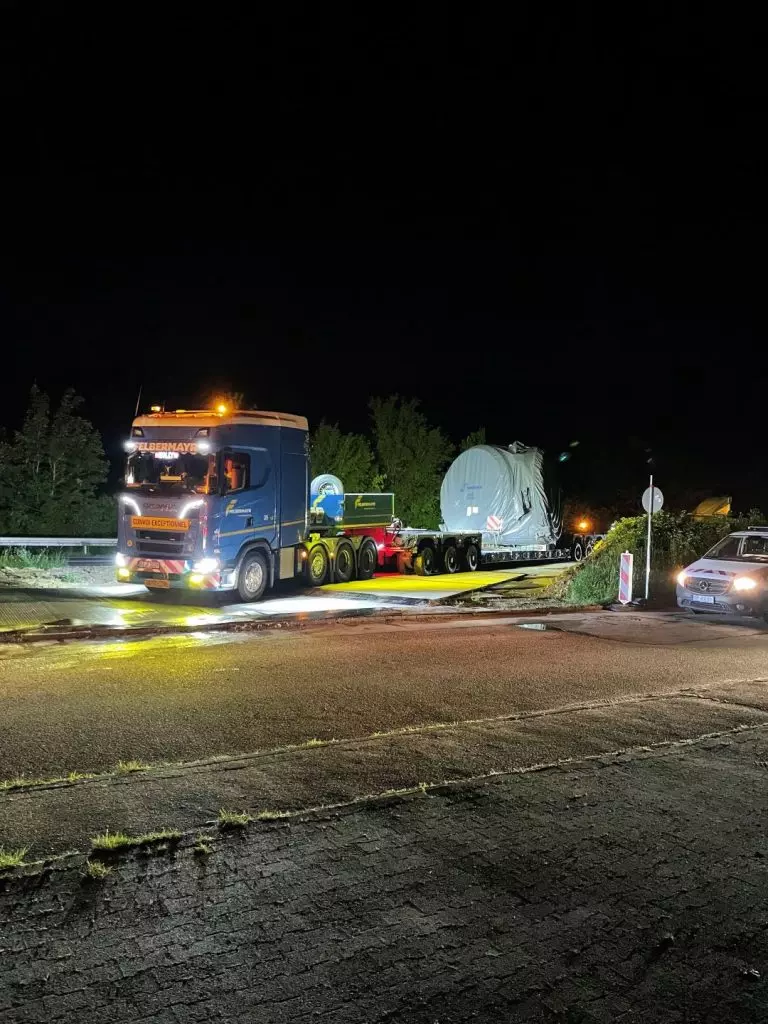

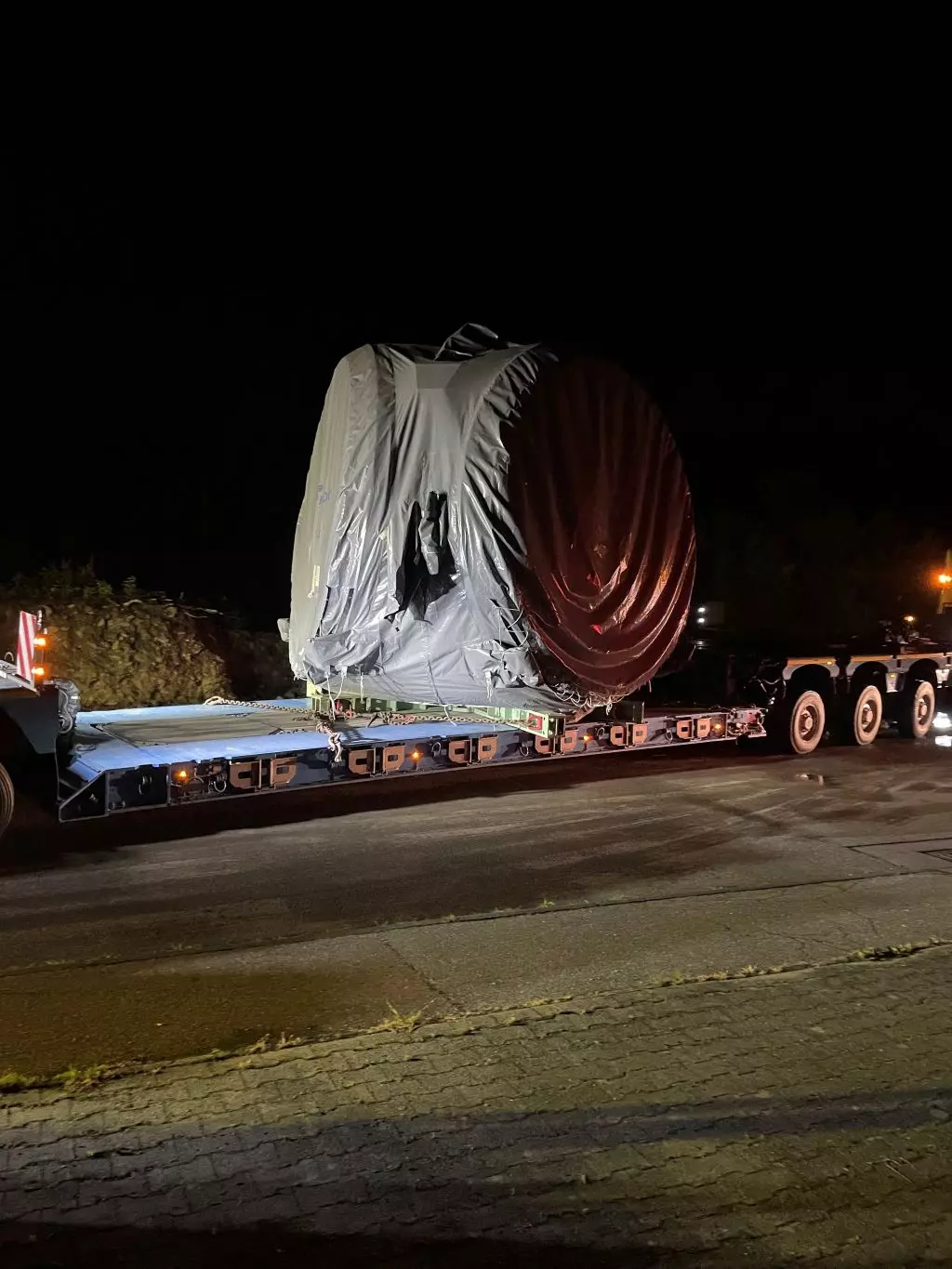

03.06.2026 – Anlieferung der Nabe mit dem Schwertransporter

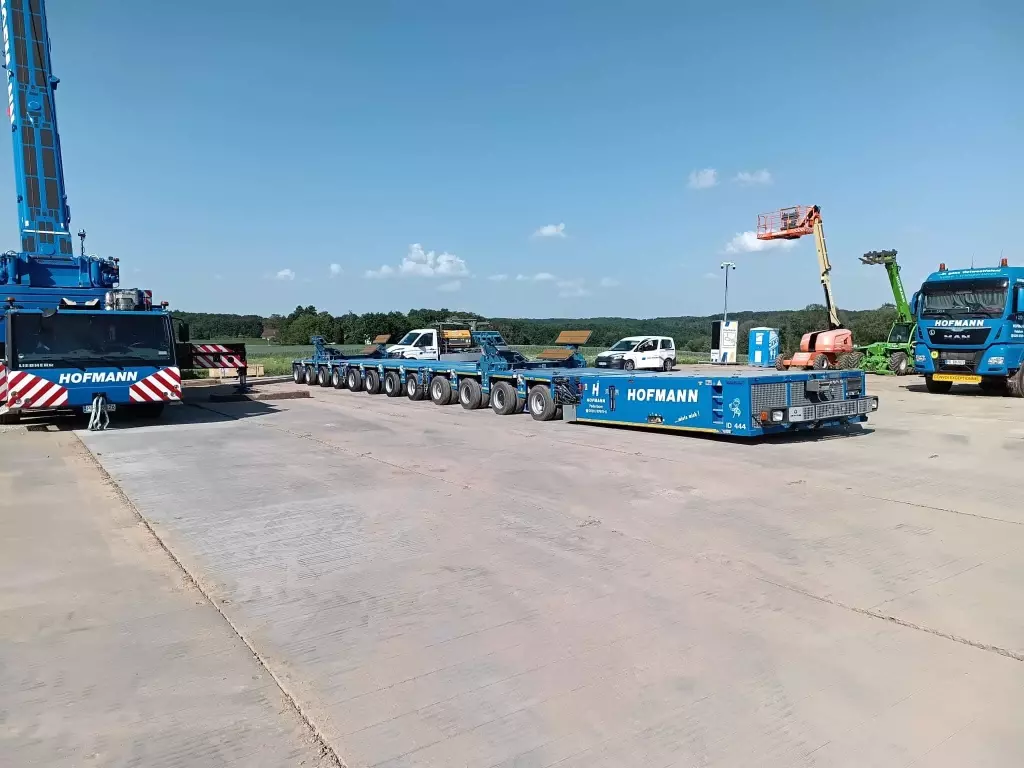

29.05.2026 – Selbstfahrer einsatzbereit! Die Rotorblätter können kommen

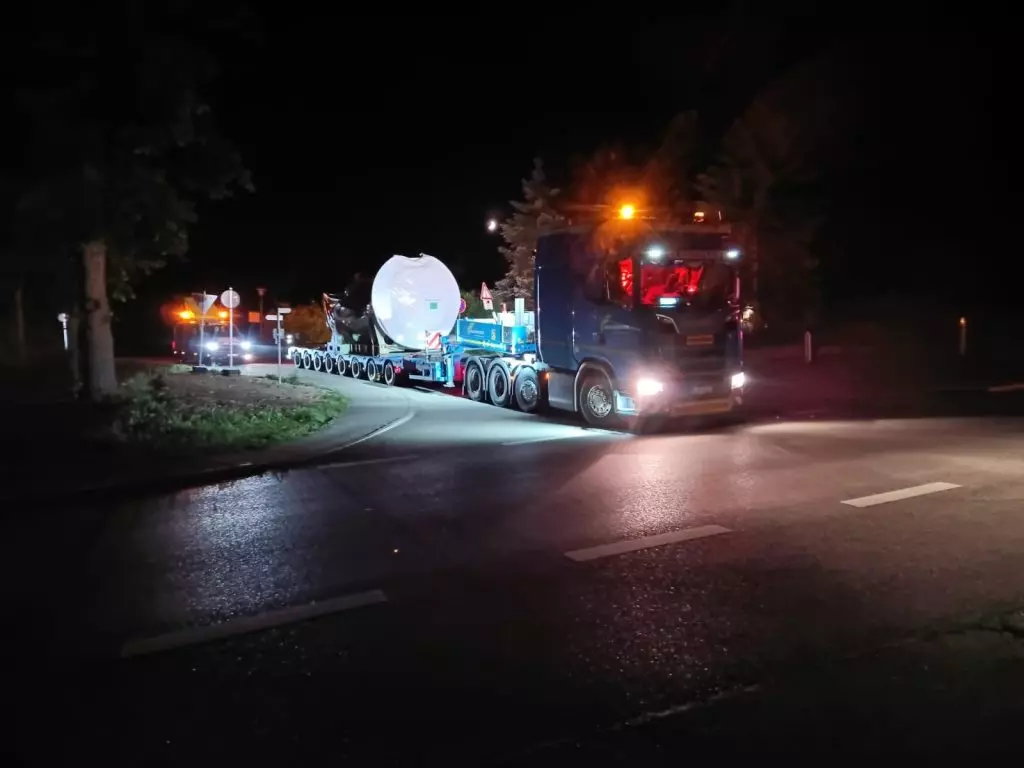

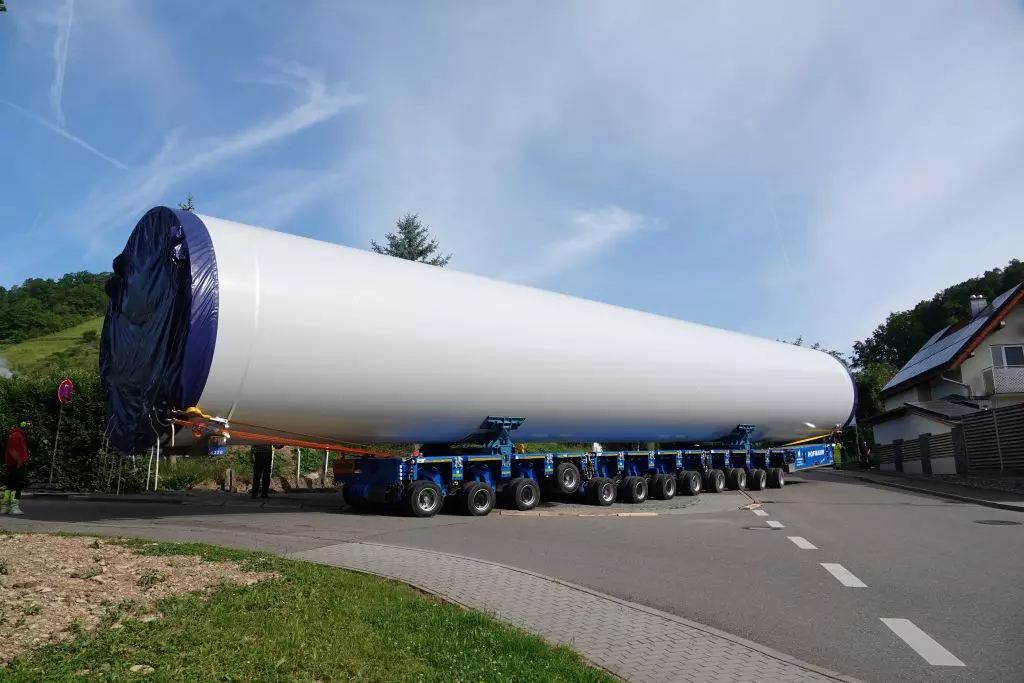

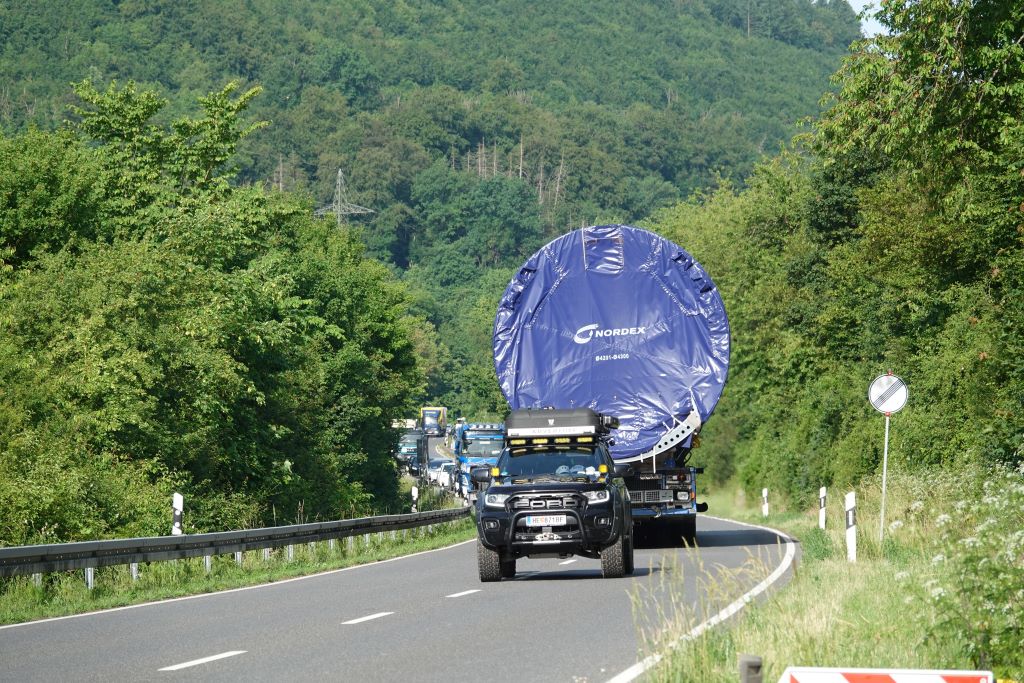

22.05.2026 – Transport Triebstrang WEA VI

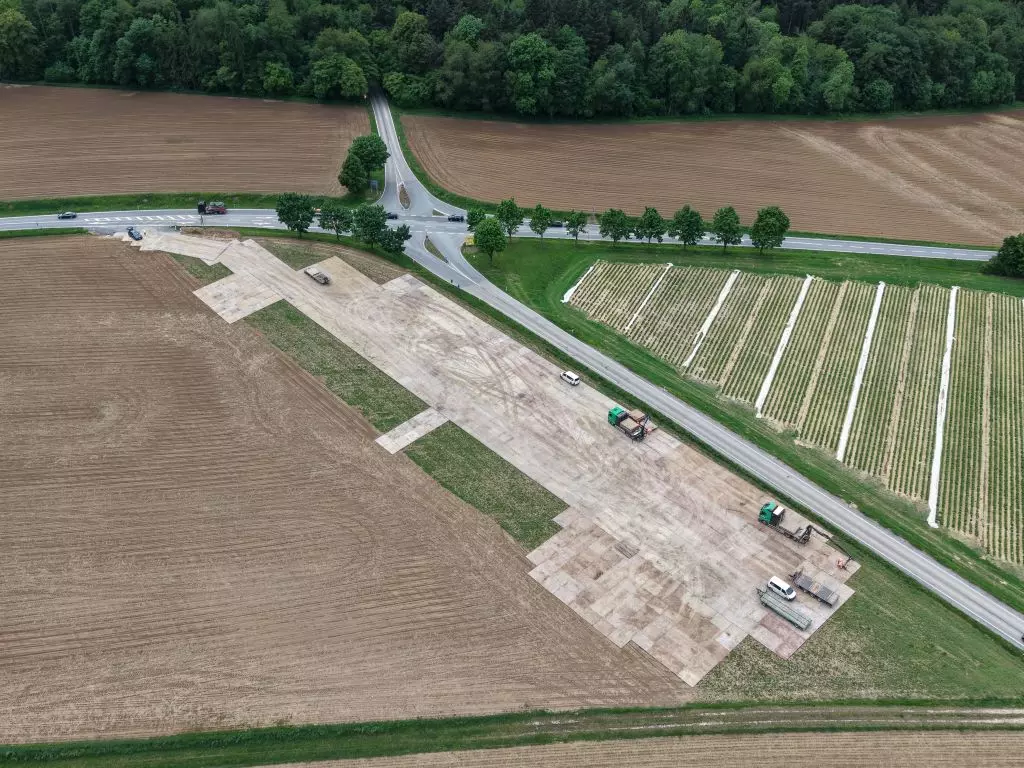

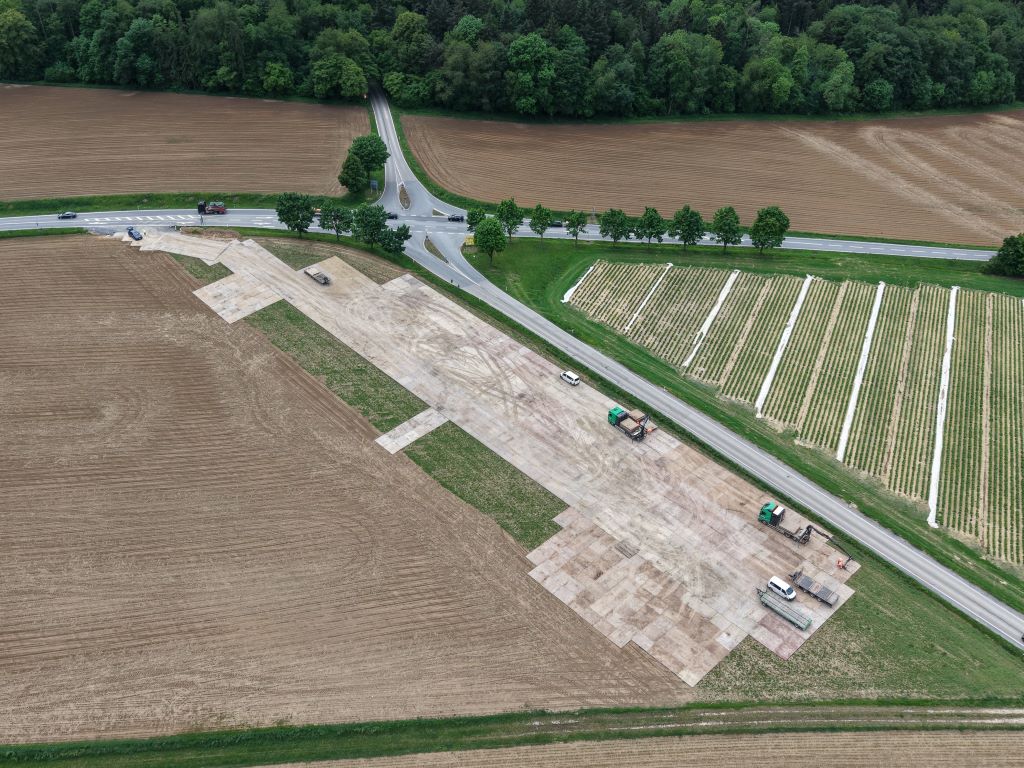

18.05.2026 – Drohnenbilder vom Umladeplatz

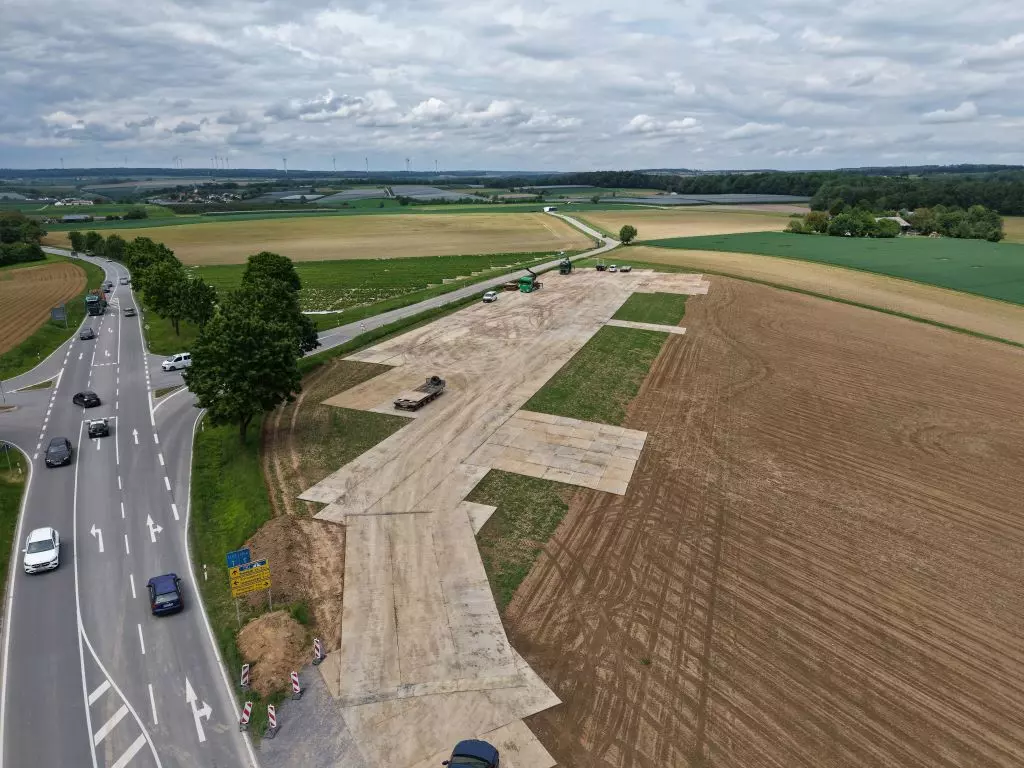

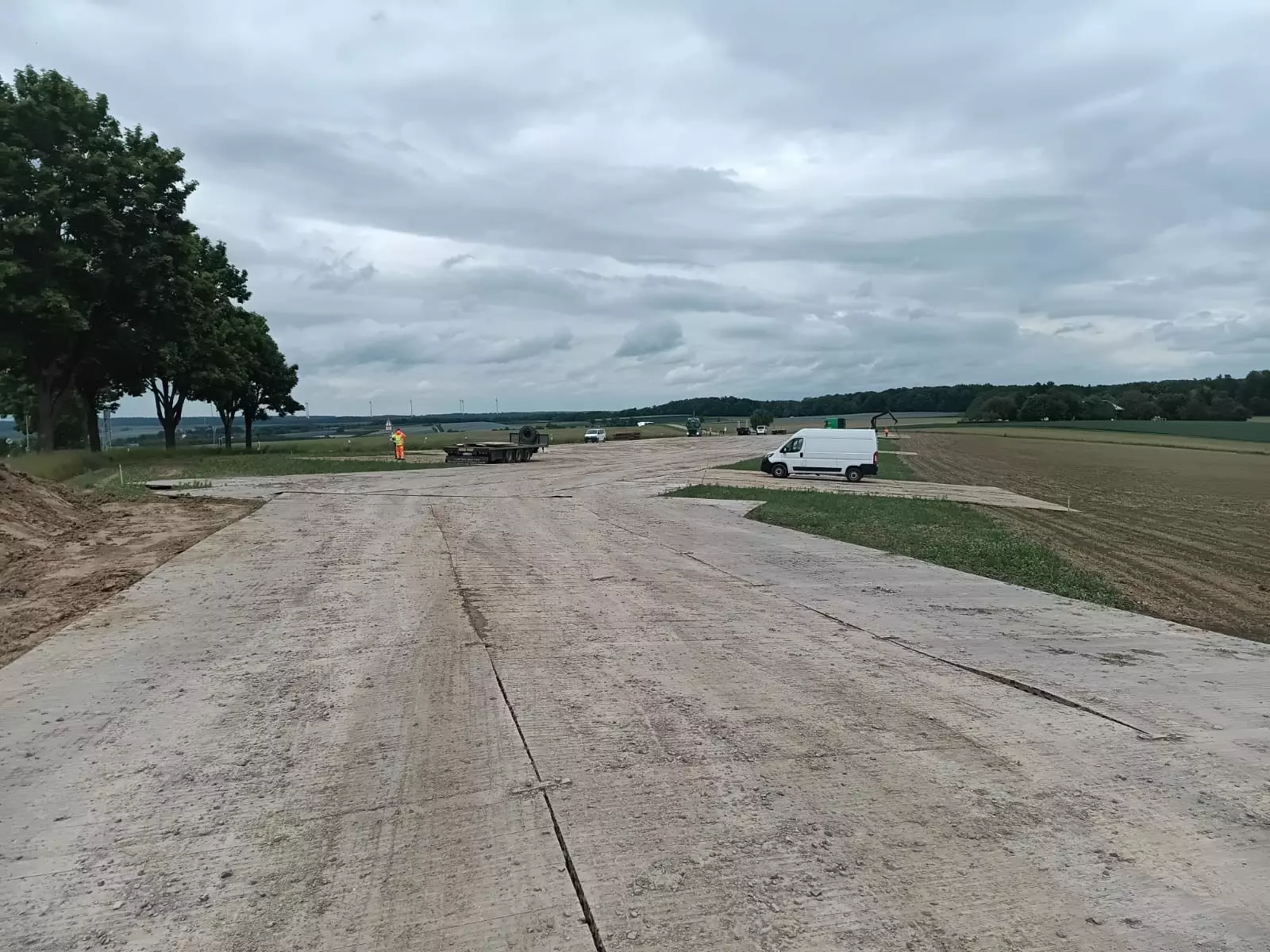

13.05.2026 – Umladeplatz für die Rotorblätter der WEA VI auf den Selbstfahrer

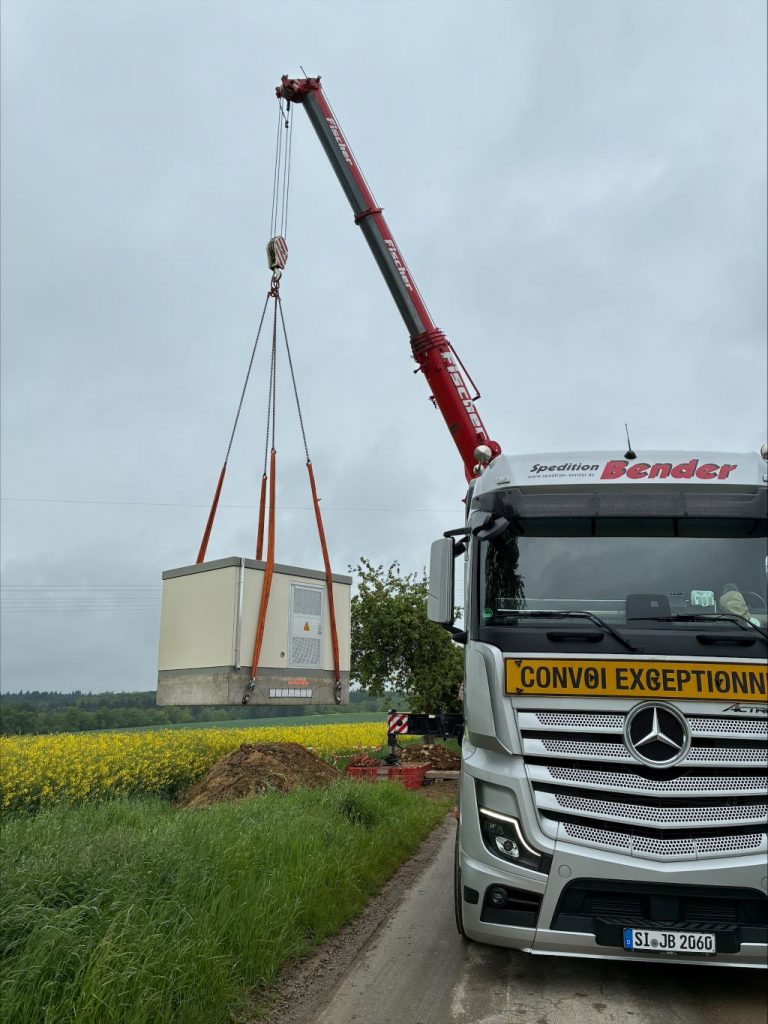

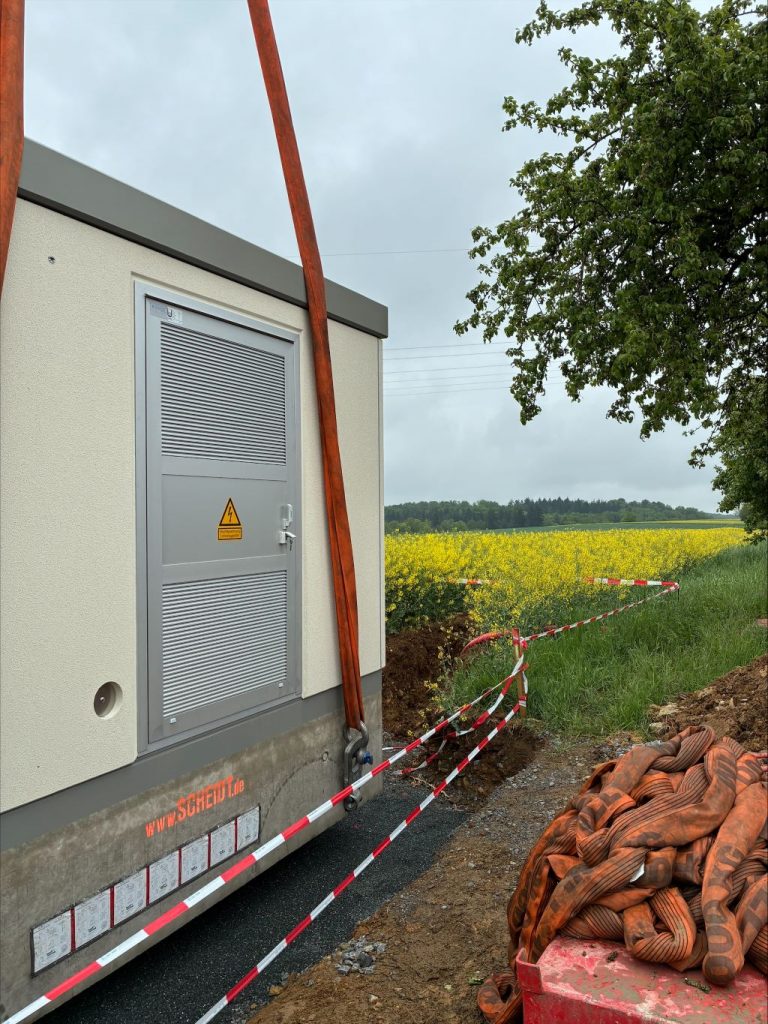

07.05.2026 – Anlieferung der Übergabestation für die WEA VI und PV Weißbach am Umspannwerk in Bieringen

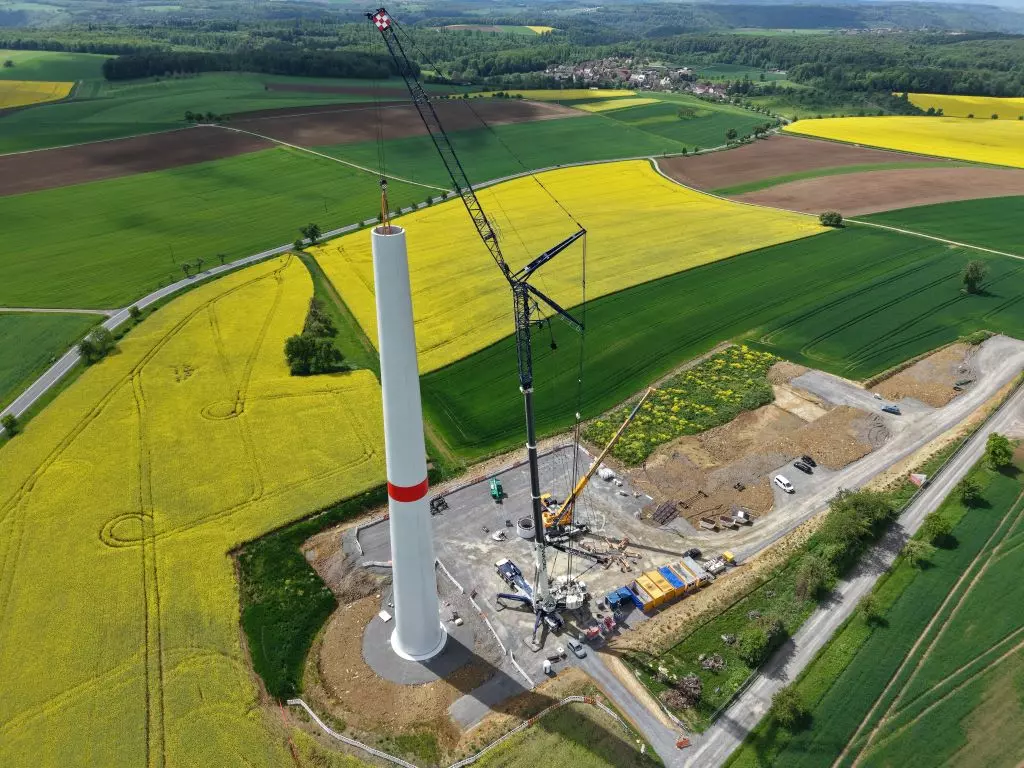

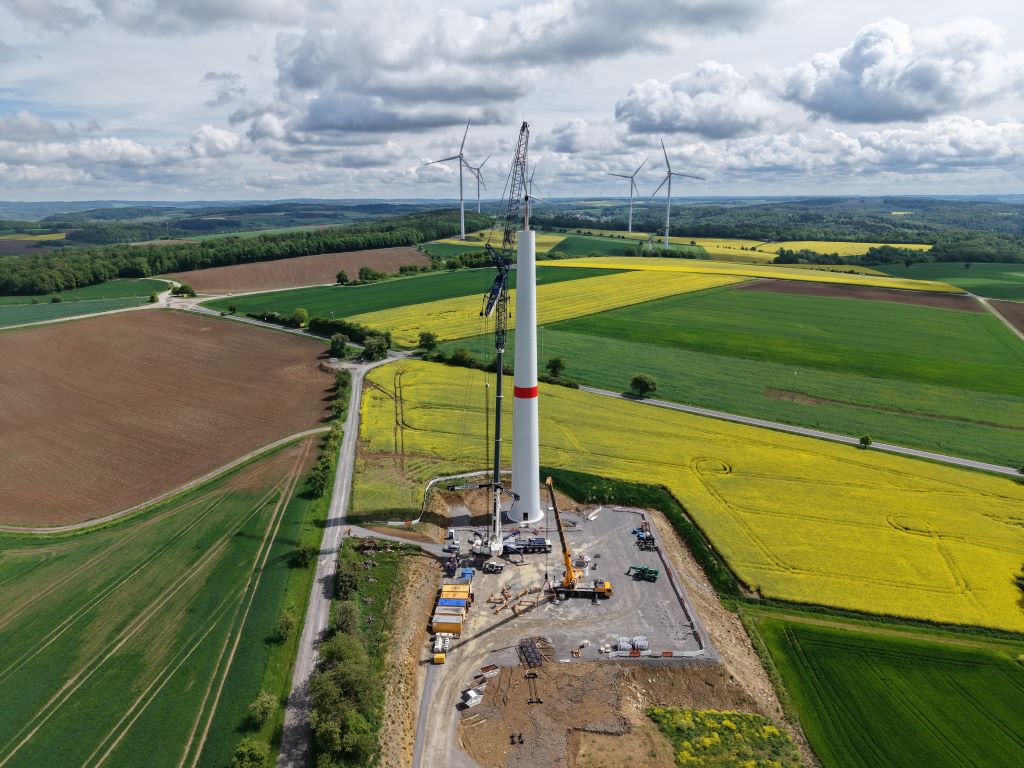

06.05.2026 – Der Betonturmbau ist fast abgeschlossen. Danach folgen die Stahlturmsegmente, Maschinenhaus, Nabe und Rotorblätter

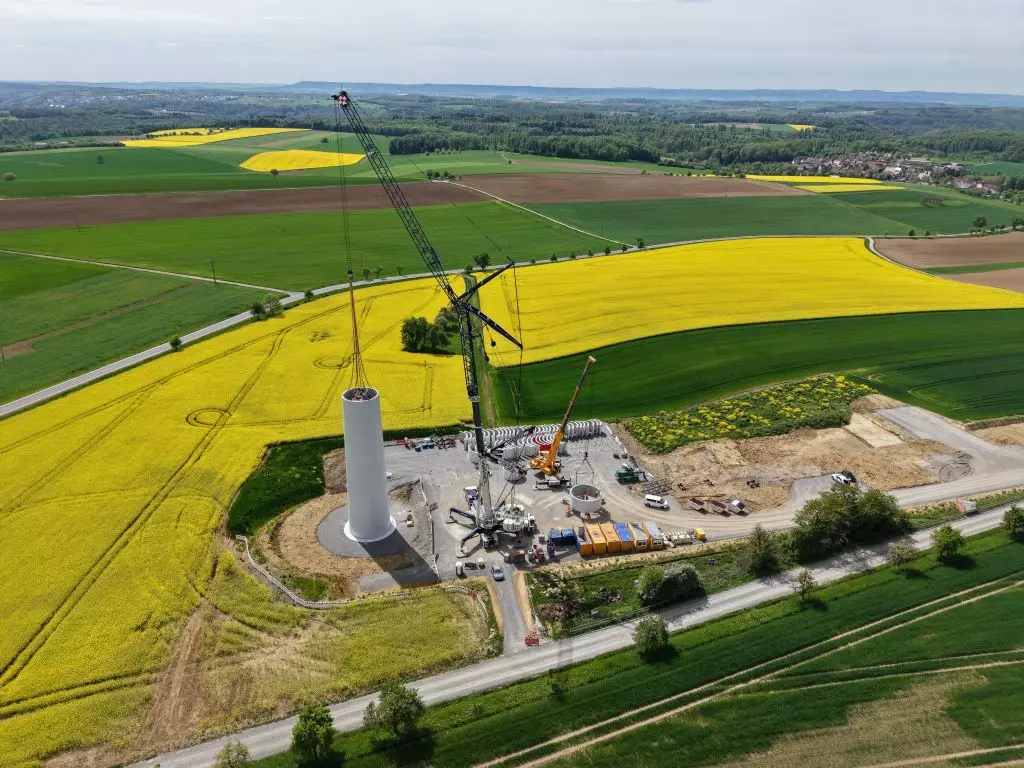

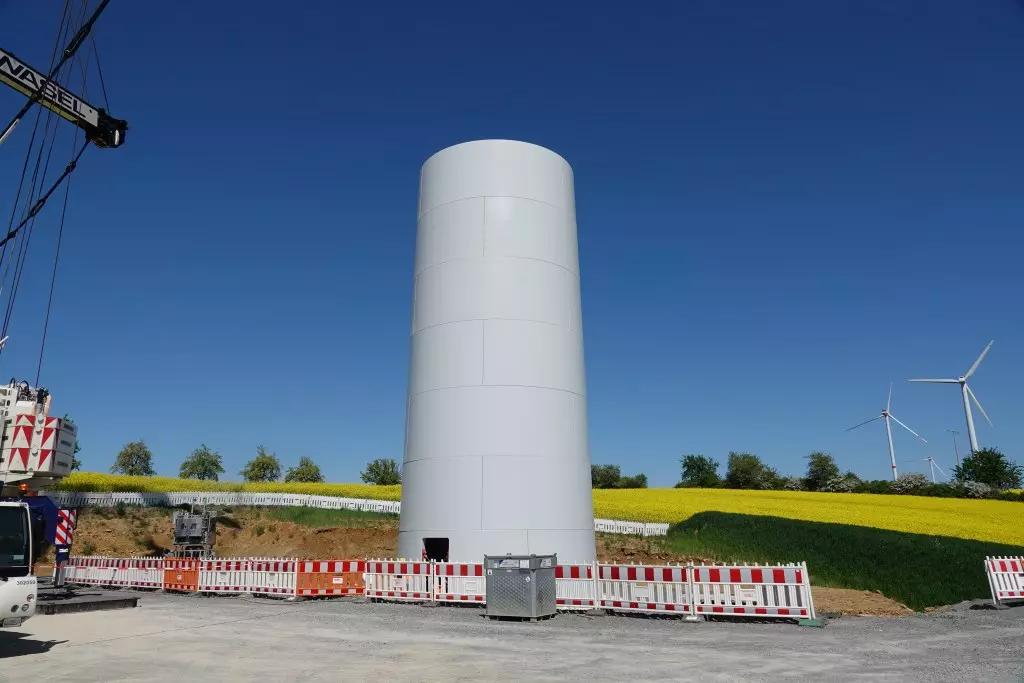

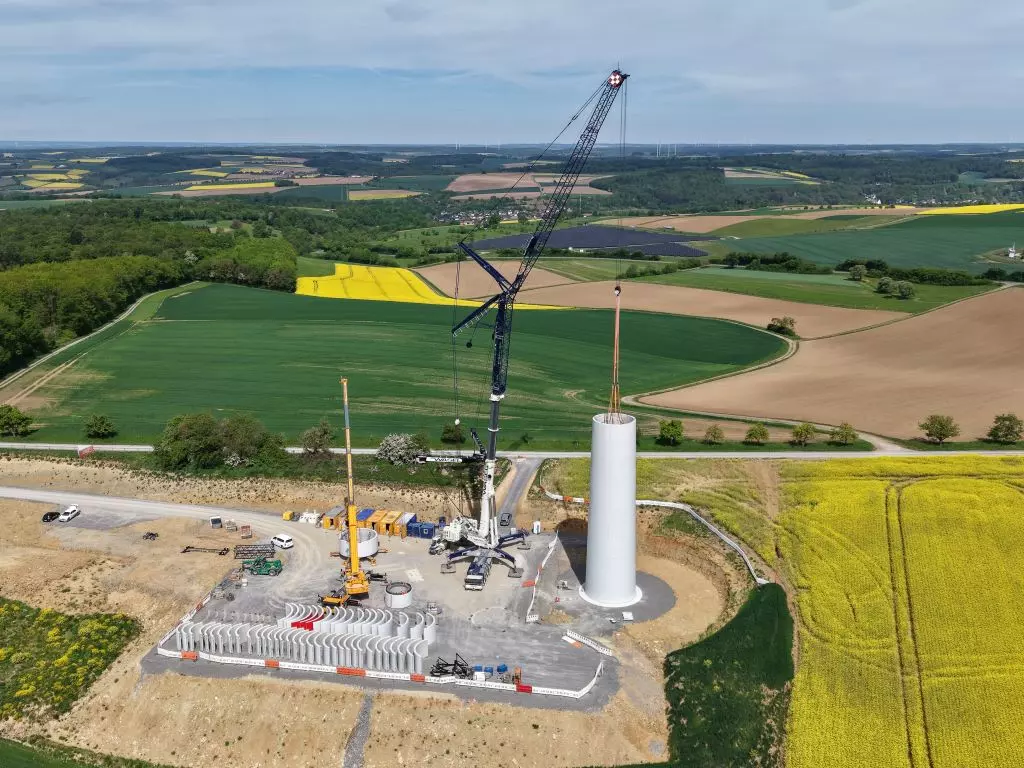

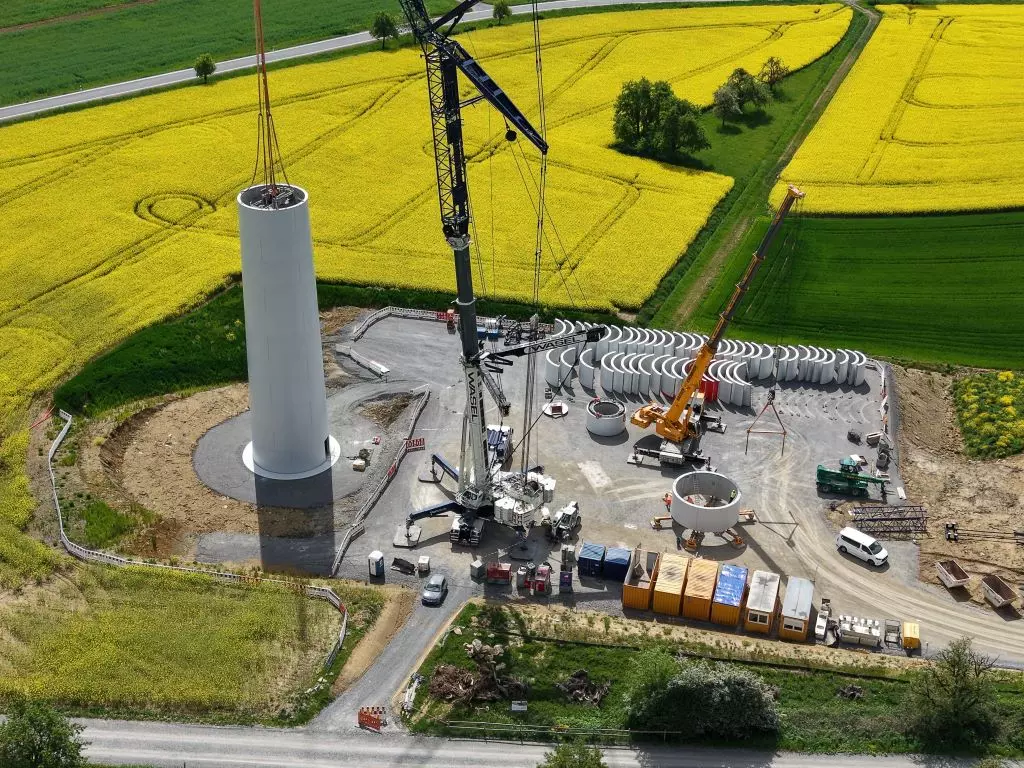

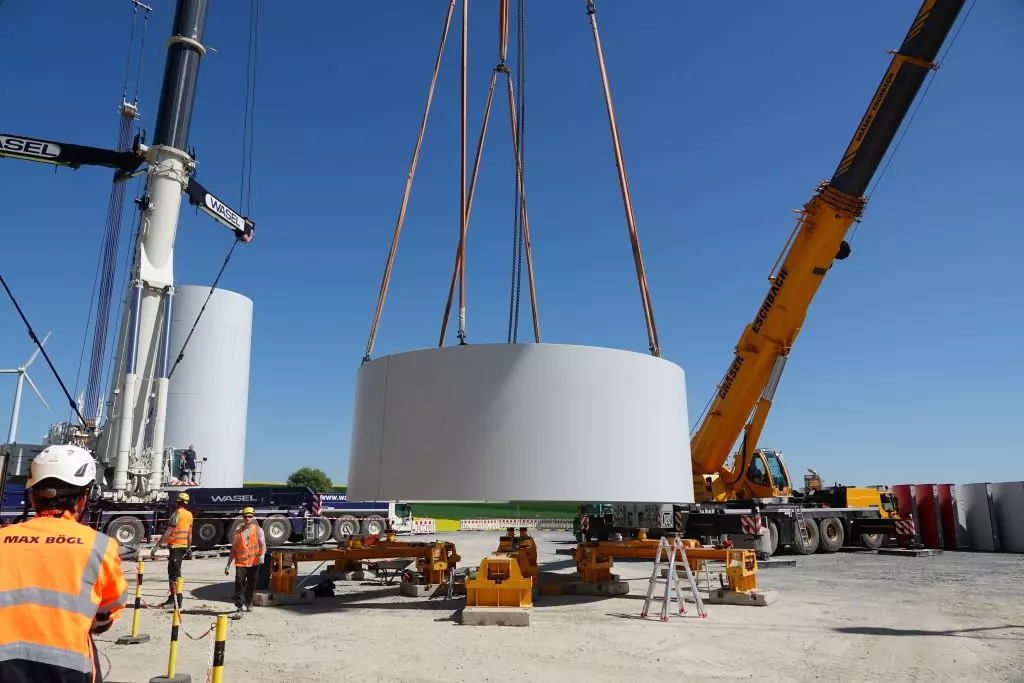

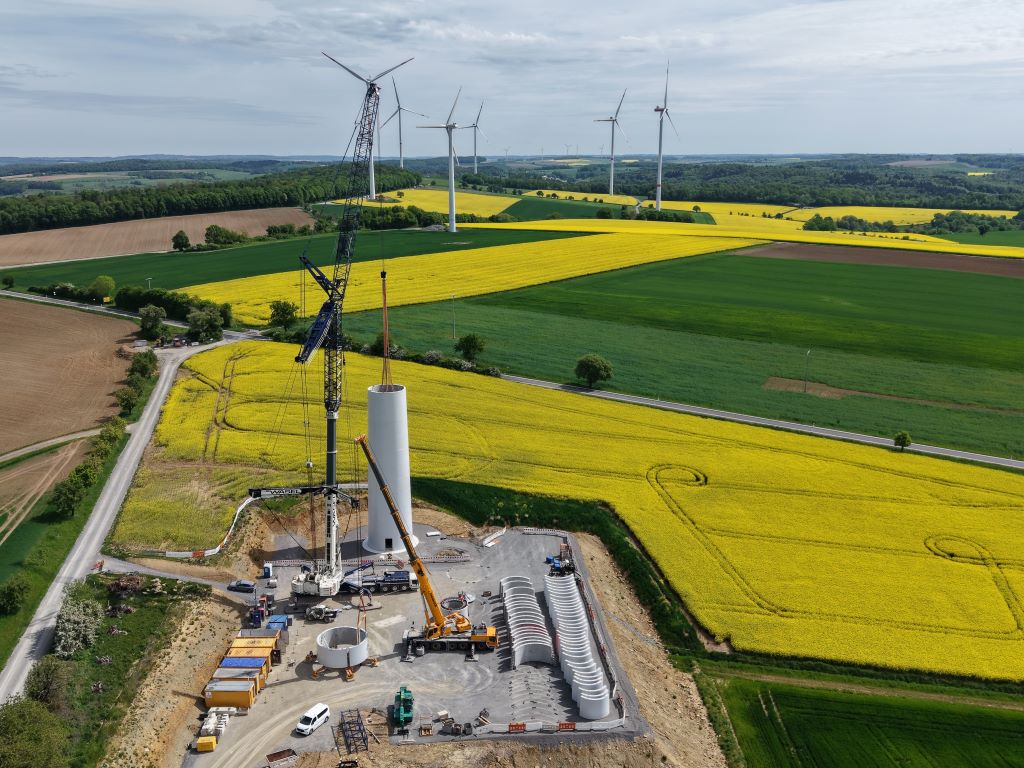

04.05.2026 – Turmbau

30.04.2026 – Diese Woche hat der Betonturmbau begonnen und die Arbeiten laufen bei besten Wetter

Bereits sieben Betonturm-Segmente stehen

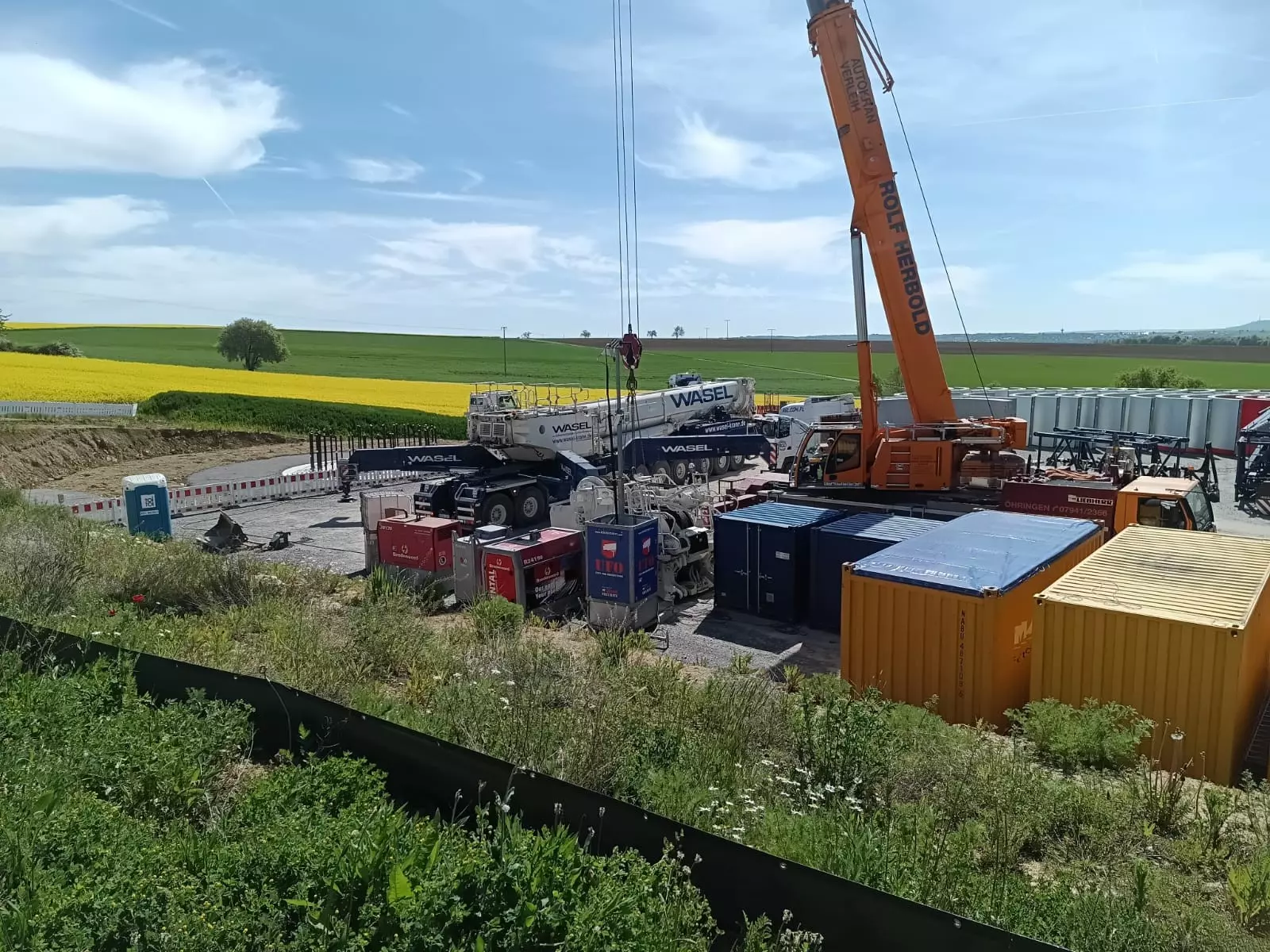

27.04.2026 – Beginn mit dem Turmbau durch die Firma Max Bögl

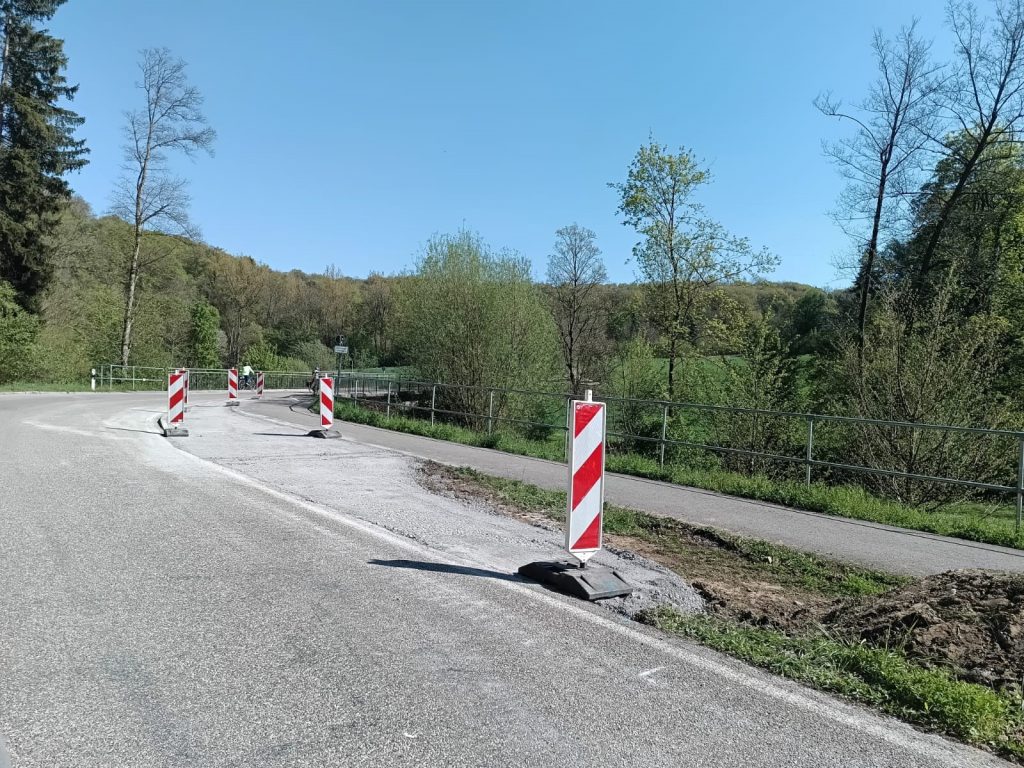

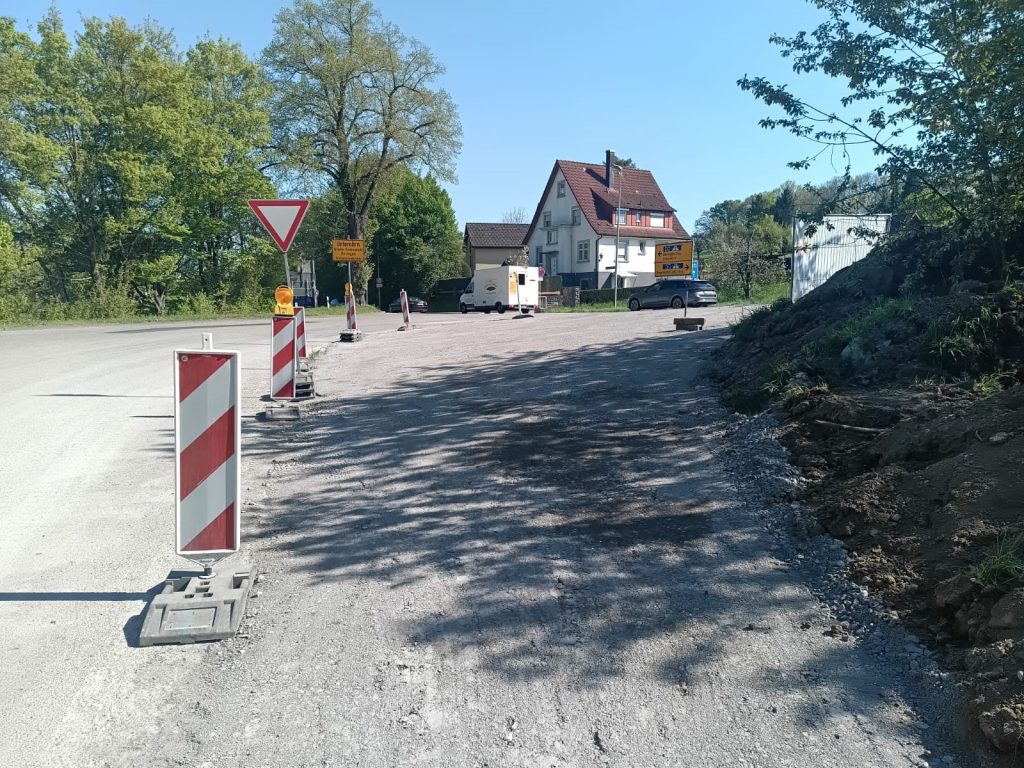

23.04.2026 – Temporäre Fahrbahnerweiterung für den Schwertransport im Ohrntal

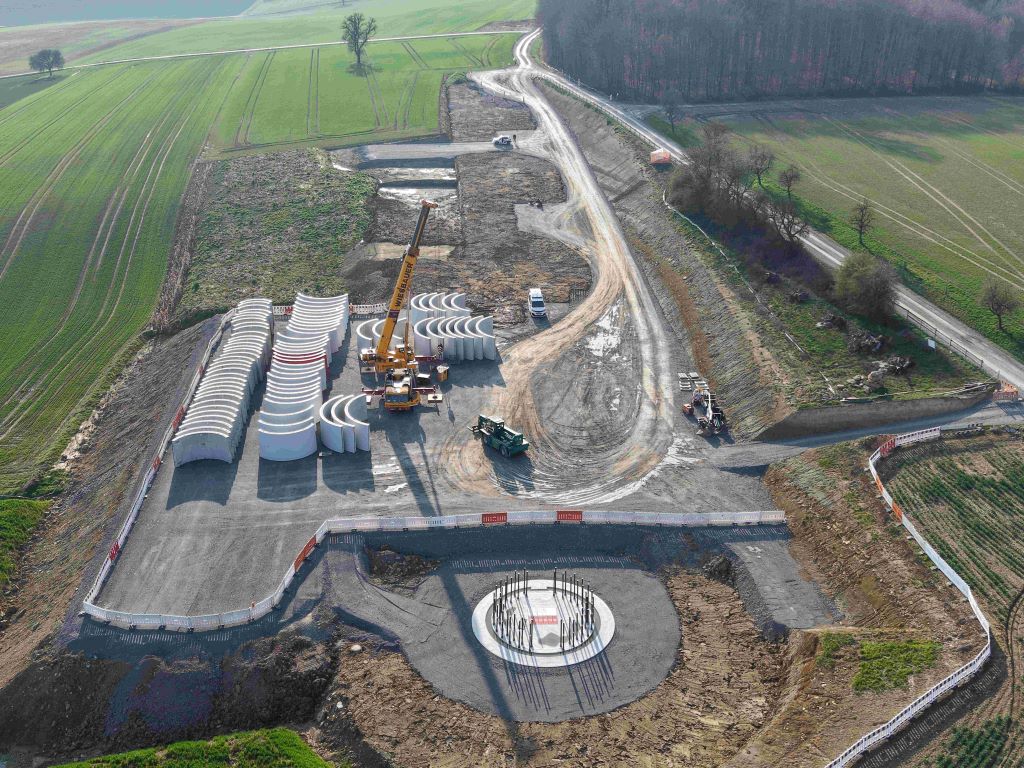

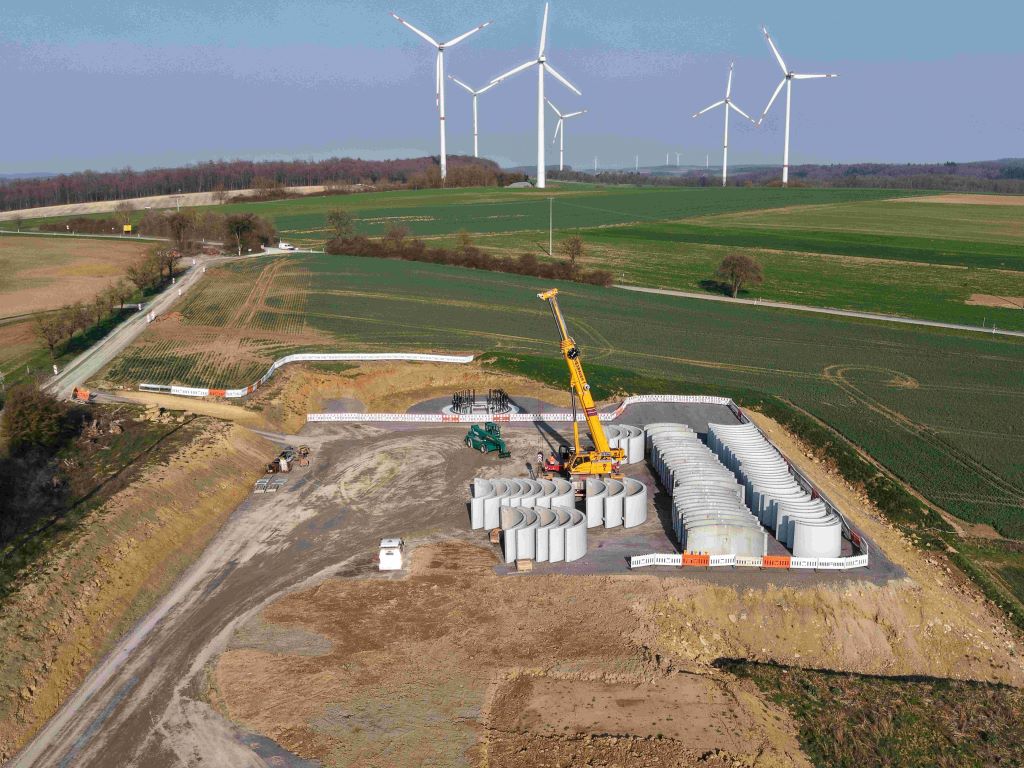

18.03.2026 – Drohnenbild vom Bauplatz und Abstellfläche für Betonturmteile

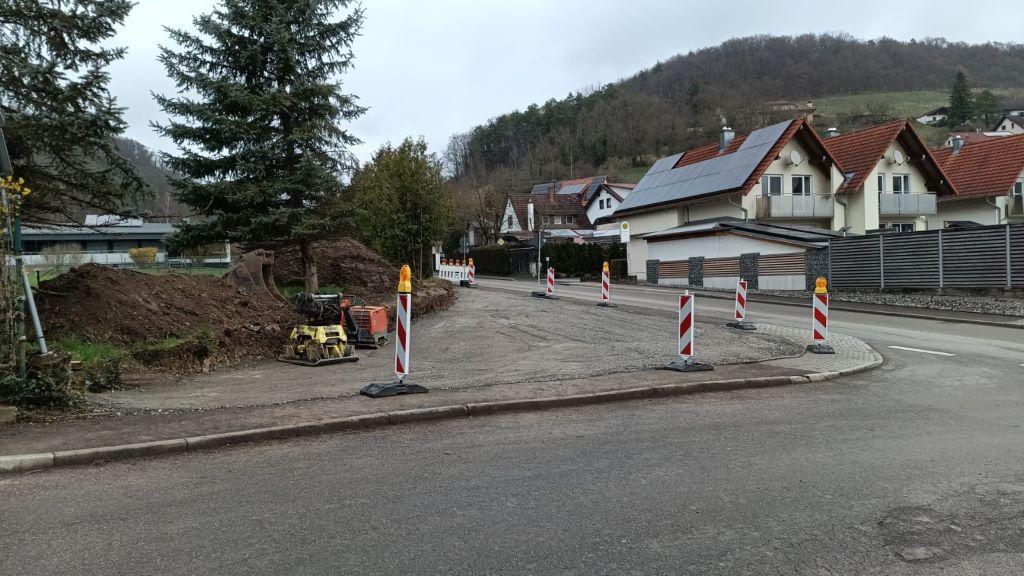

17.03.2026 – Erweiterung der Transportstrecke

16.03.2026 – Kabelfräse

16.03.2026 – Anlieferung Betonturmteile

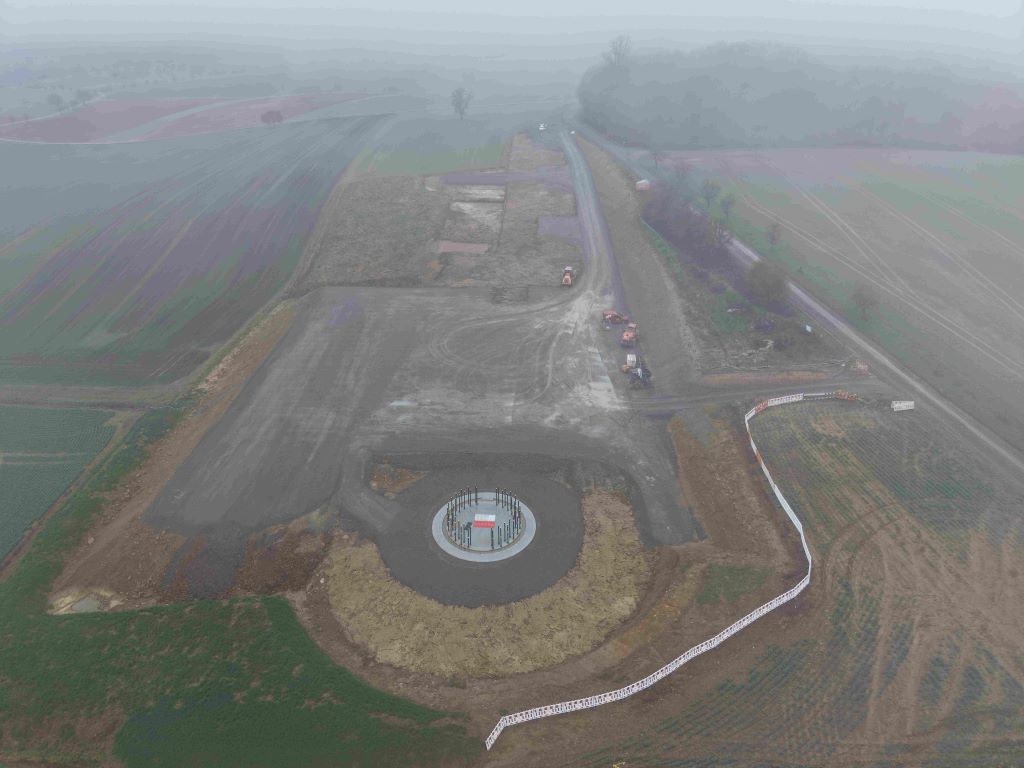

12.03.2026 – Anlagenstandort bereit für Betonturmerrichtung

09.03.2026 – Horizontalspülbohrung

06.03.2026 – Neuer Grader erstellt Lagerflächen

05.03.2026 – Ausbau Transportstrecke

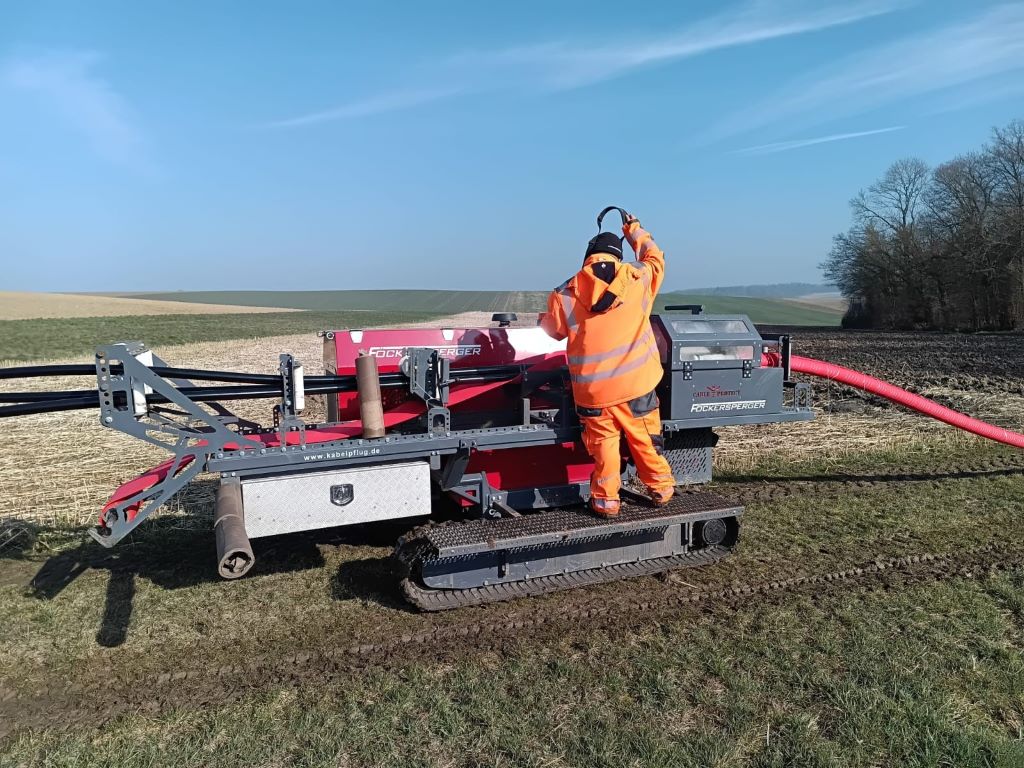

03.03.2026 – Kabelschutz mit Geotextil

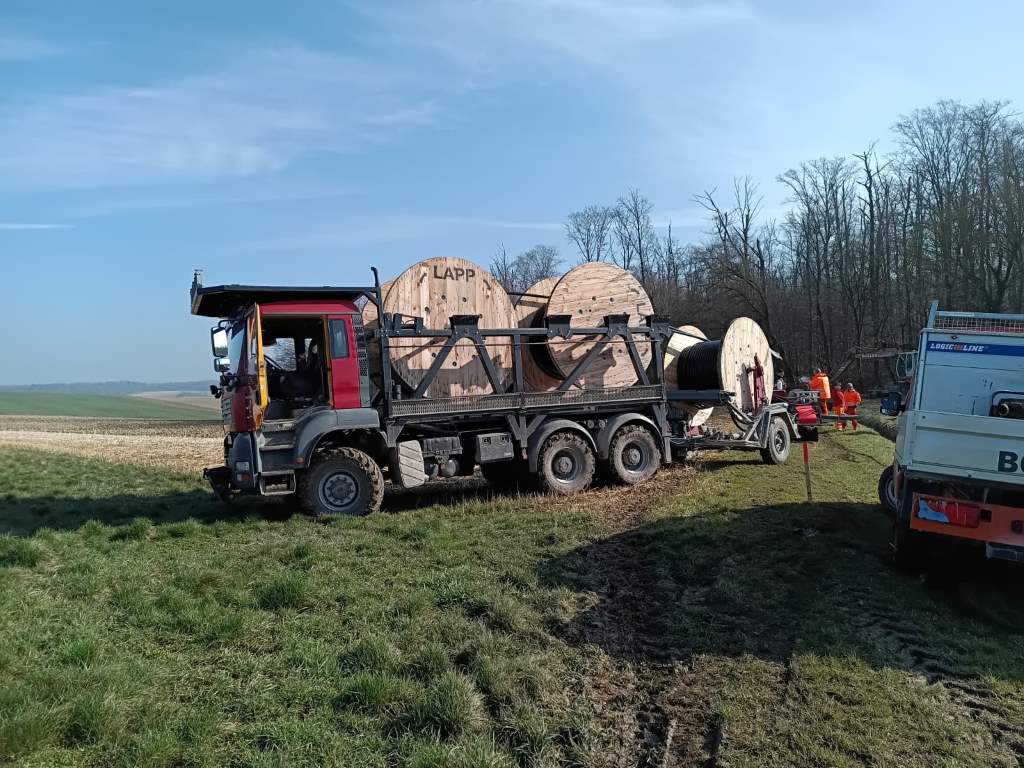

03.03.2026 – Vorbereitung Kabelpflug

02.03.2026 – Herstellung der Kranstellfläche

02.03.2026 – Herstellung der Hilfs- und Lagerflächen

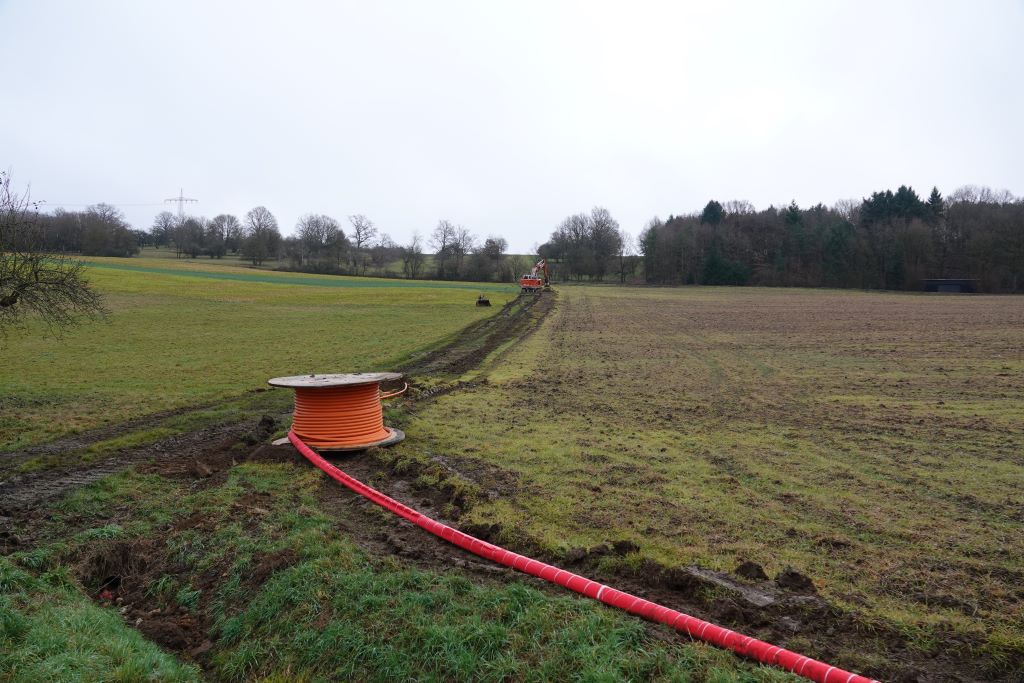

16.12.2025 – Errichtung Kabeltrasse

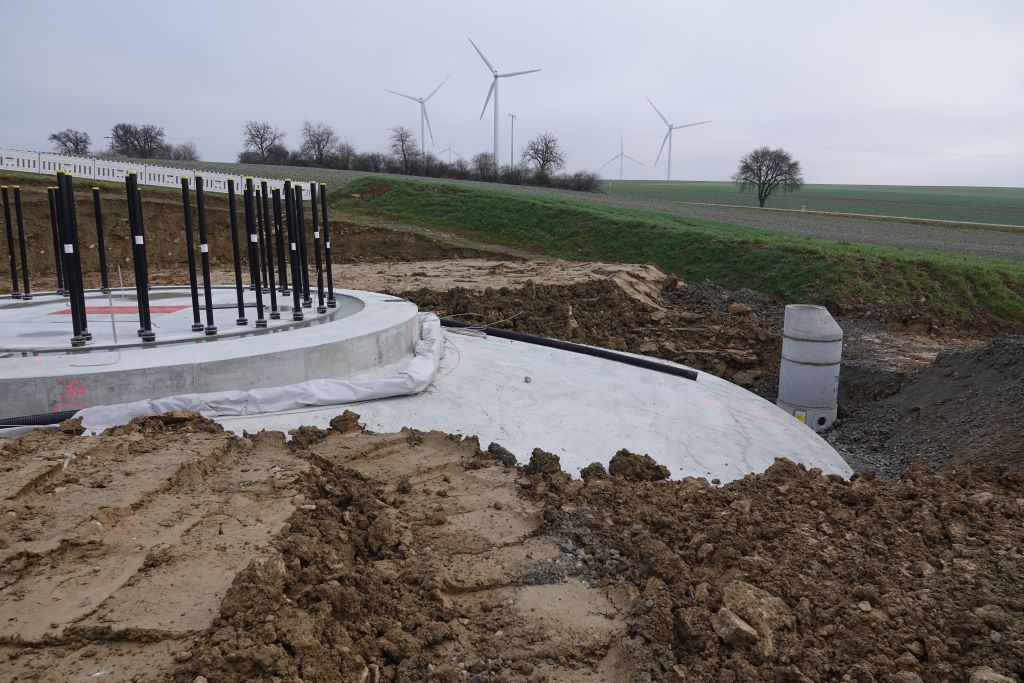

16.12.2025 – Herstellung Drainage Fundament

16.12.2025 – Zuwegung WEA VI Fluchtweg

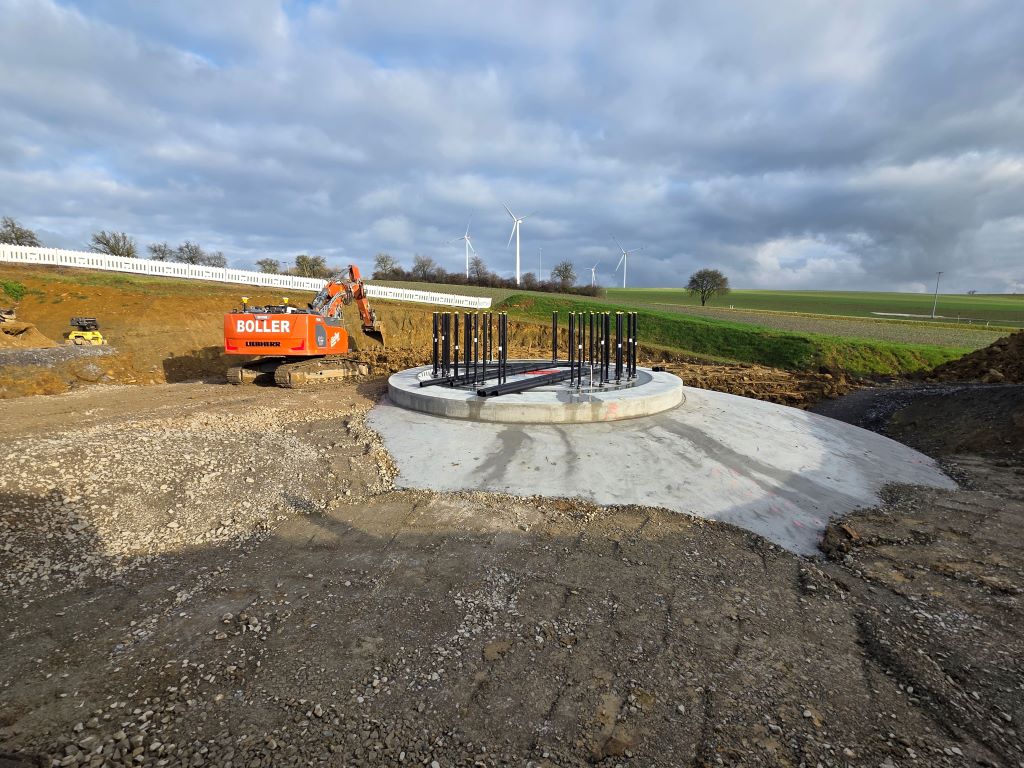

12.12.2025 – Andeckung des Fundaments

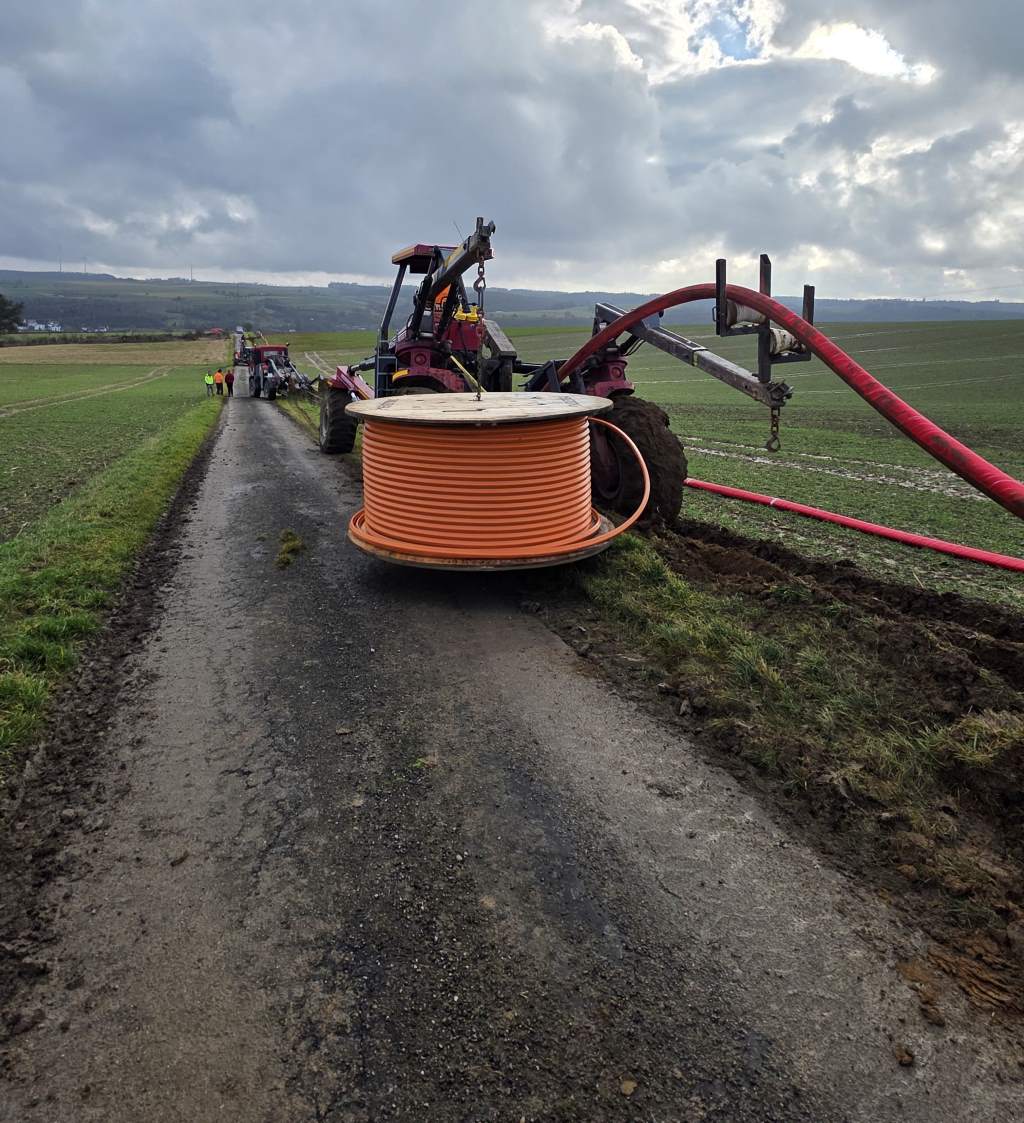

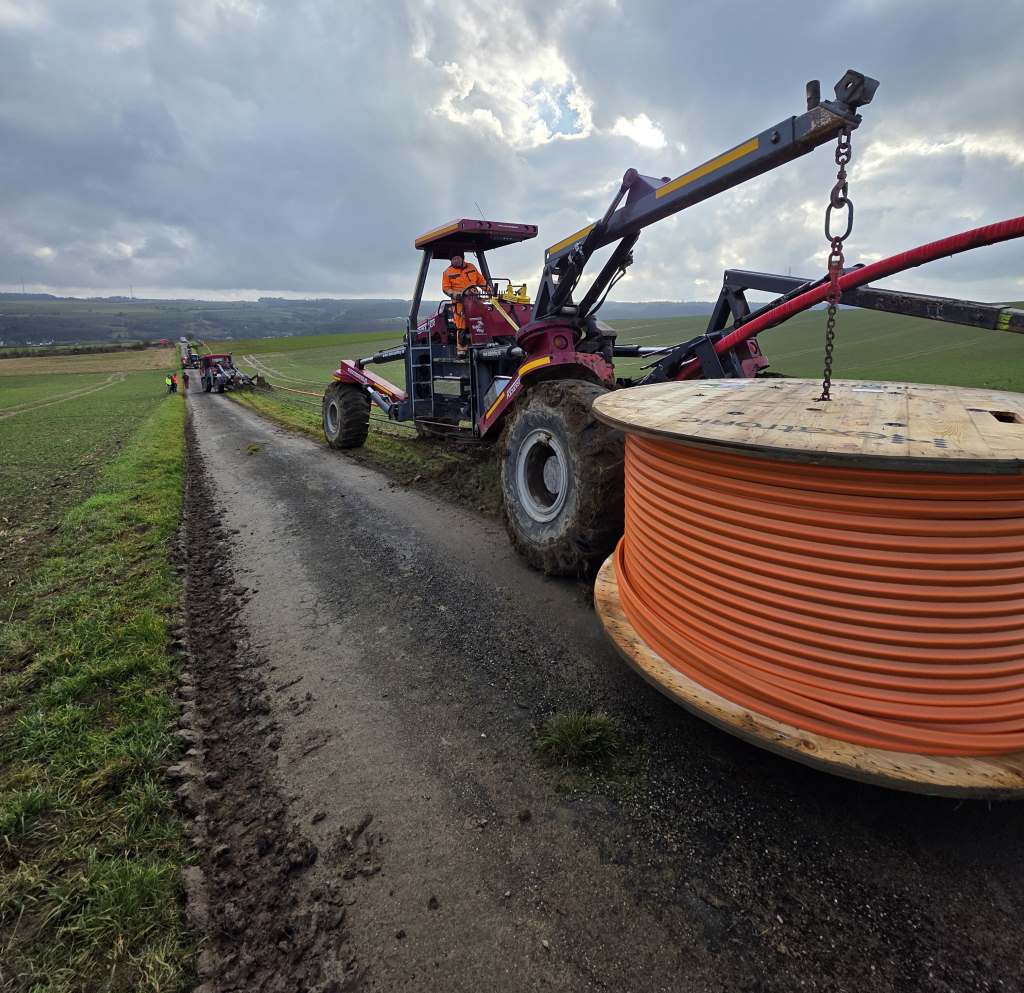

12.12.2025 – Verlegung der Kabeltrasse

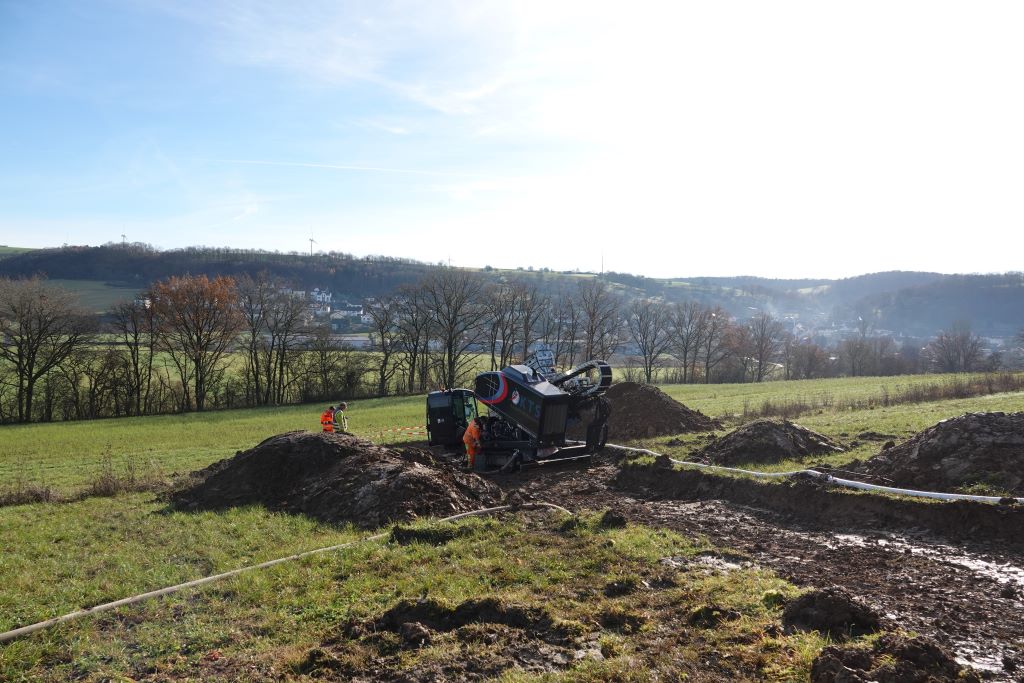

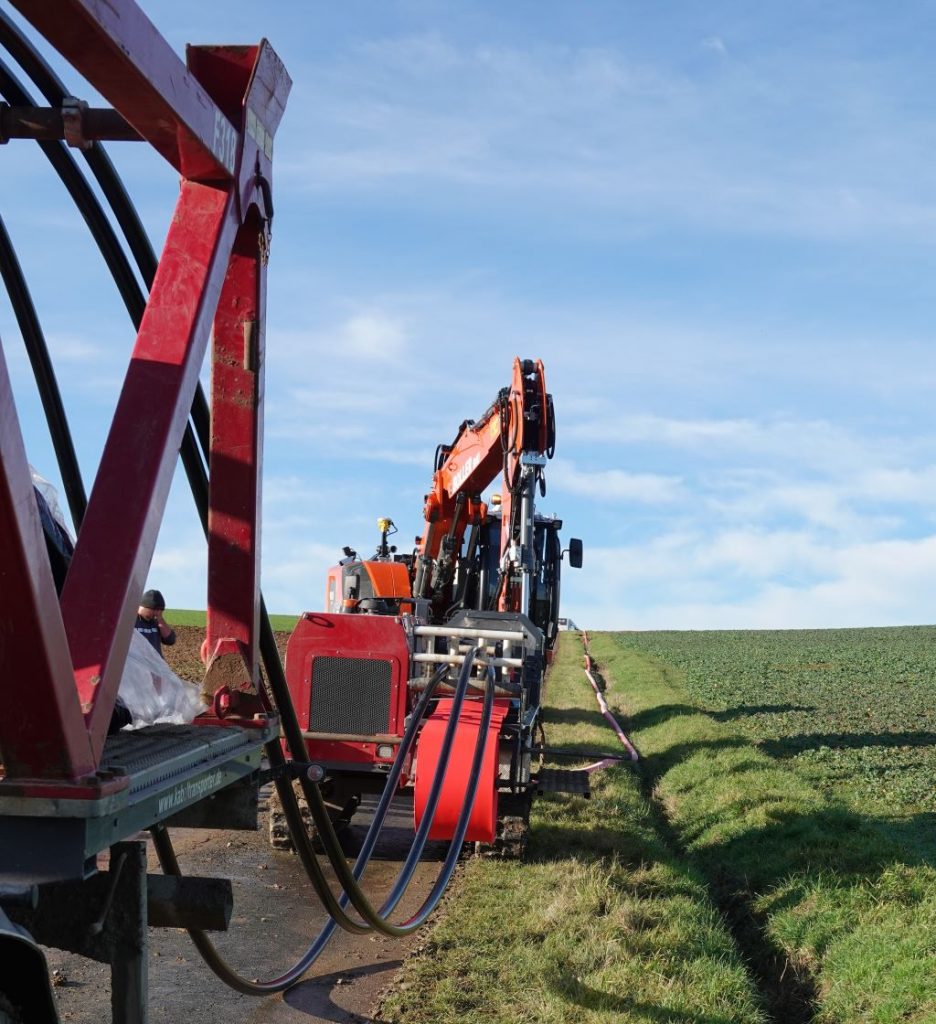

09.12.2025 – Kabelpflug im Einsatz

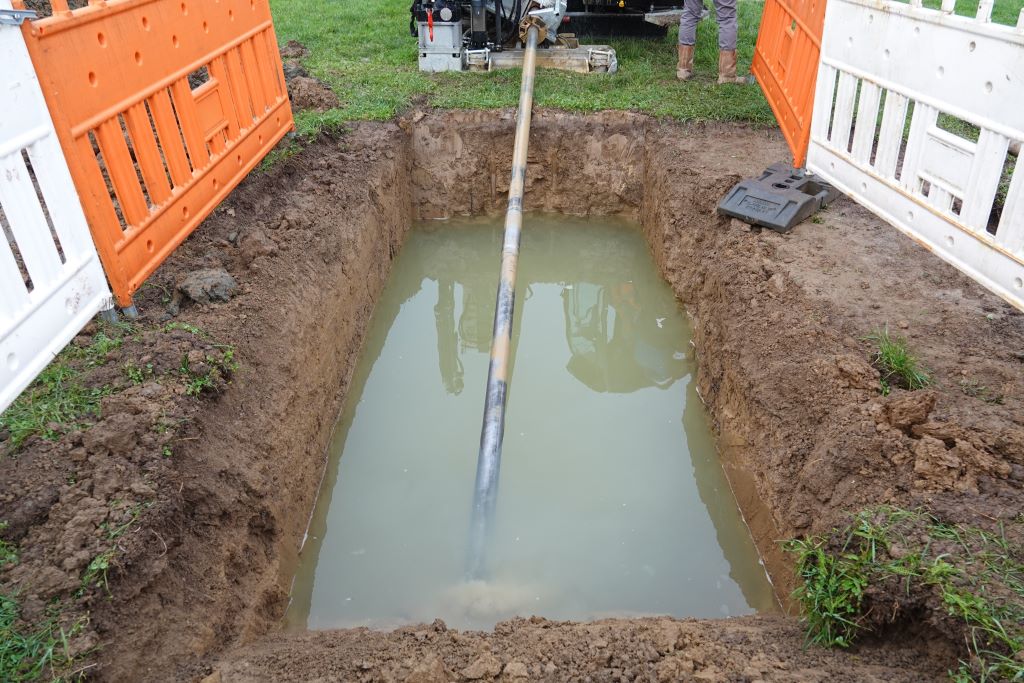

01.12.2025 – Spülbohrung zur Verlegung der Kabeltrasse

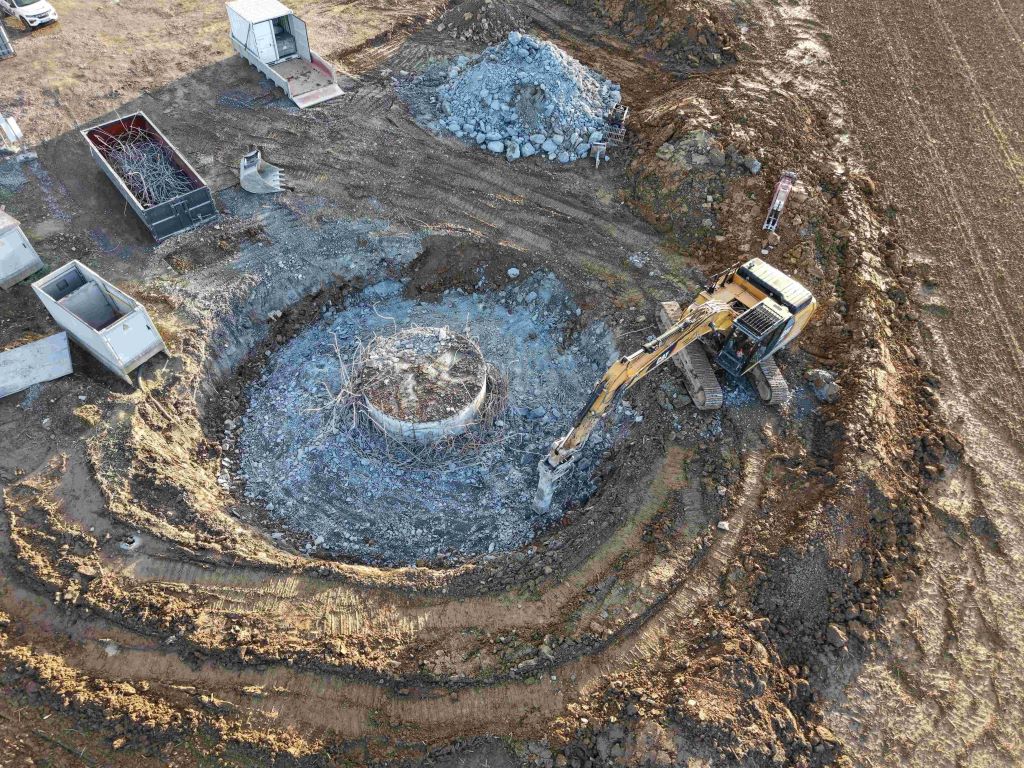

20.11.2025 – Rückbau der Altanlage

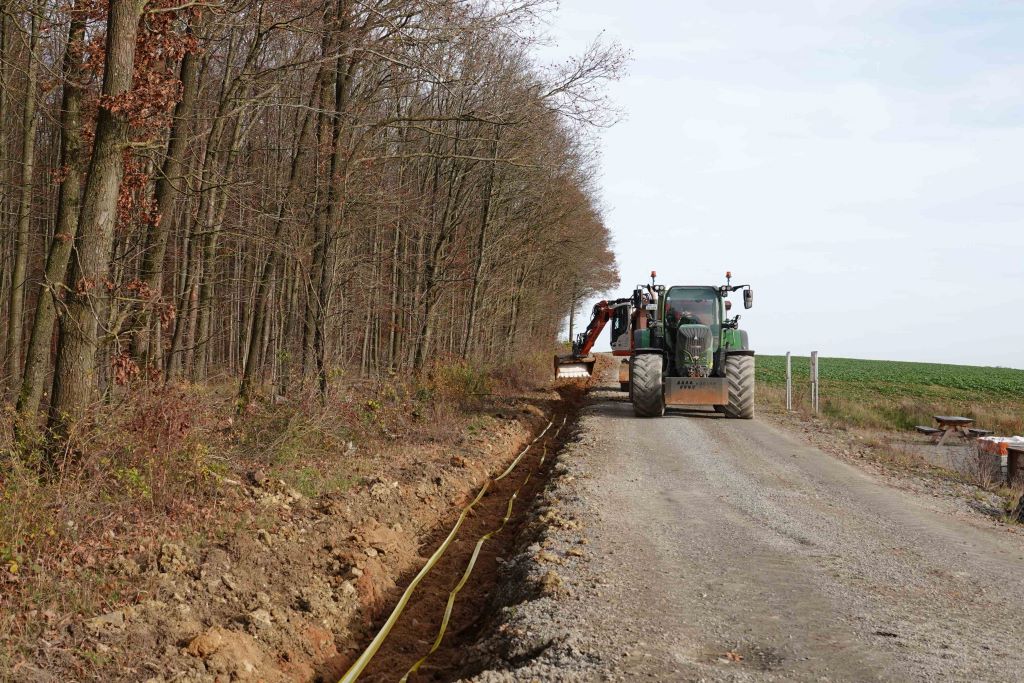

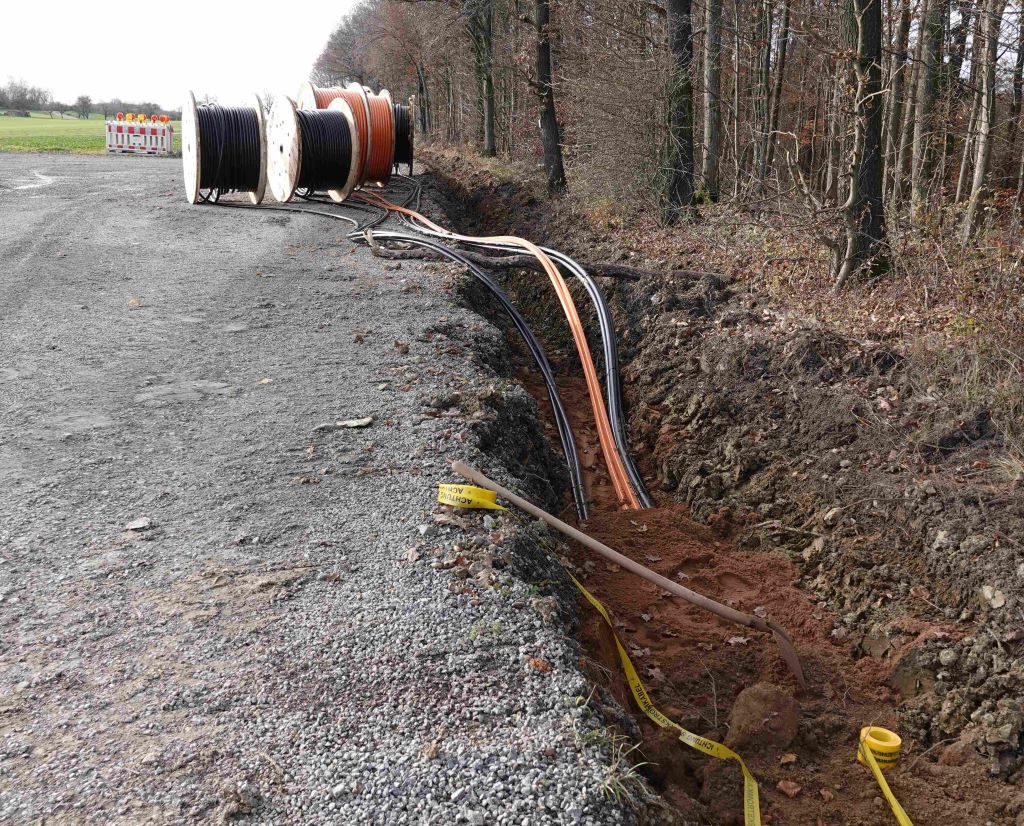

13.11.2025 – Die Arbeiten im ersten Bauabschnitt der Kabeltrasse haben begonnen

Parallel zu den Fundamentarbeiten in der vergangenen Woche waren unsere Tiefbauer schon fleißig und haben mit der Verlegung der Kabel im ersten Bauabschnitt begonnen.

Entlang der Hohen Straße im Bestandswindpark Weißbach werden zwei Mittelspannungssysteme inkl. der zugehörige Leerrohre für Kommunikationsleitungen verlegt. Grund der Parallelverlegung auf diesem Abschnitt, ist die Zusammenführung der WEA VI und der geplanten Freiflächenphotovoltaikanlage zu einem Kombikraftwerk.

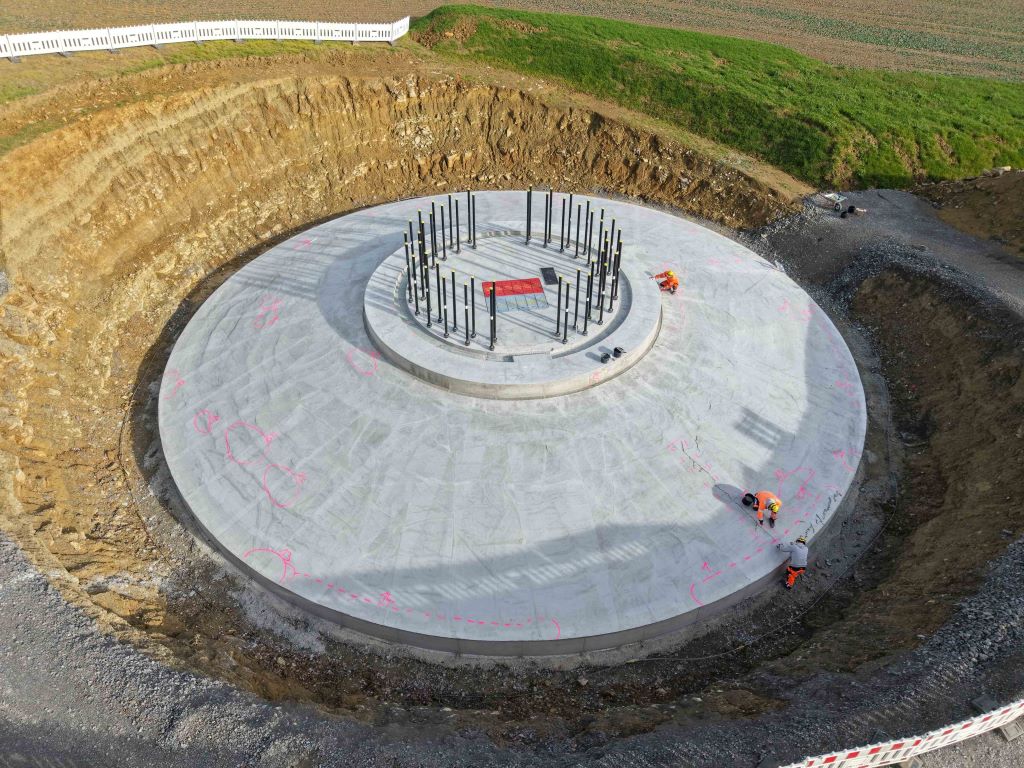

12.11.2025 – Fundamentabnahme erfolgreich

Der nächste wichtige Meilenstein im Projekt Weißbach WEA VI wurde heute mit der erfolgreichen Abnahme des Fundaments durch Nordex erreicht.

Parallel dazu hat der Bau der Kabeltrasse auf dem ersten Abschnitt zwischen WEA VI und Bestandswindpark begonnen – Updates dazu folgen bald!

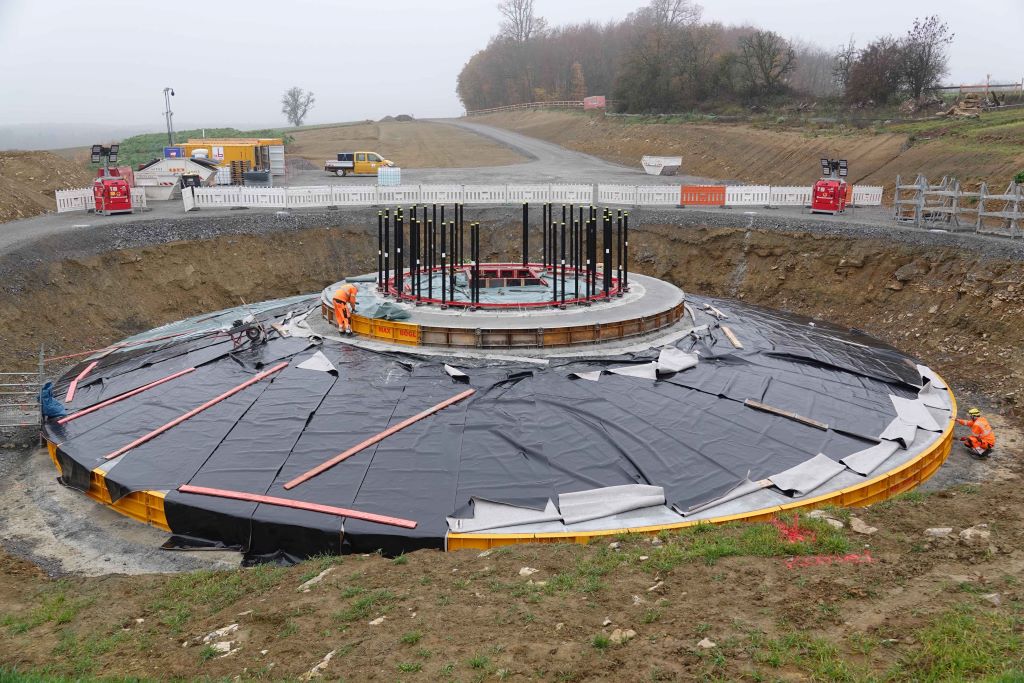

07.11.2025 – Fundamentbau abgeschlossen

Die letzten Restarbeiten schließen den Fundamentbau unserer N163 vorerst ab – zugedeckt kann der Fundamentbeton jetzt aushärten bis mit den weiteren Arbeiten begonnen wird.

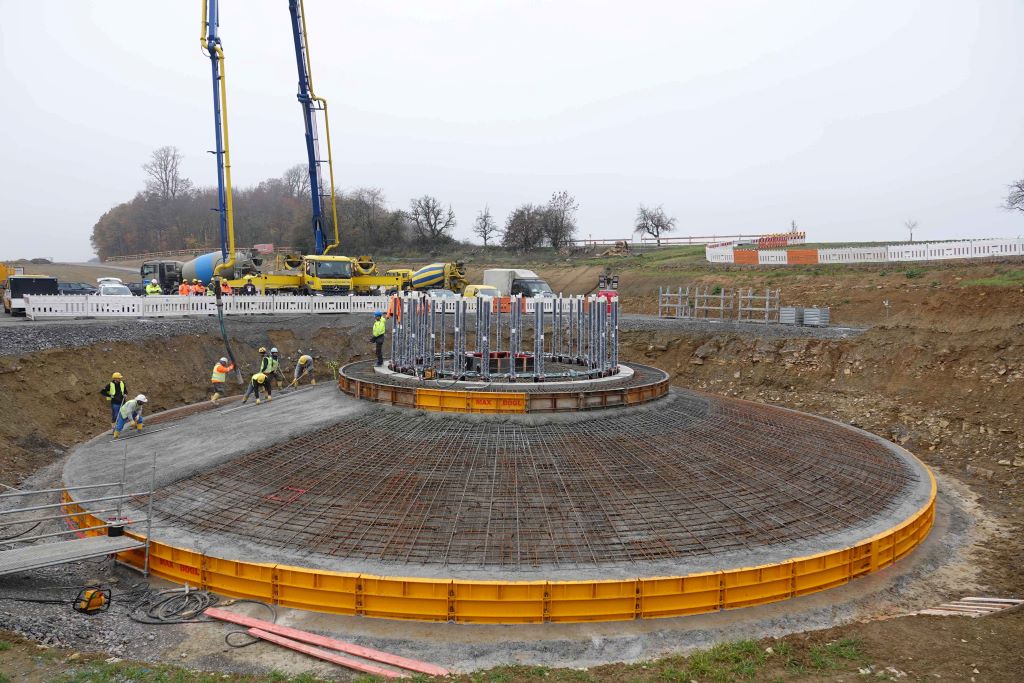

06.11.2025 – Fundamentbetonage

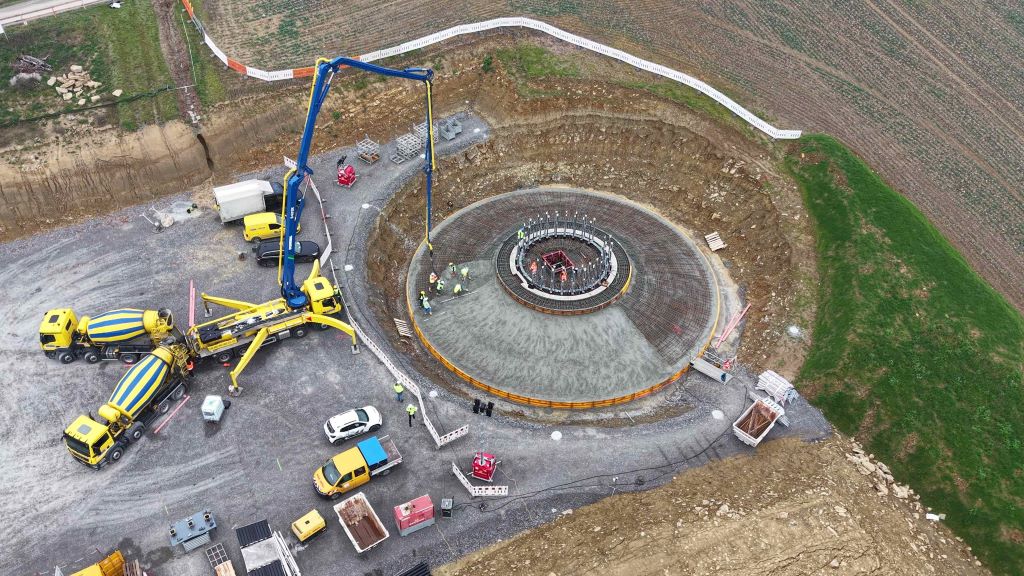

Mit der heutigen Betonage des Fundaments der WEA VI im Windpark Weißbach wurde ein weiterer, bedeutender Projektmeilenstein erreicht.

Durch akribische Vorbereitung und die gute Zusammenarbeit aller Beteiligten konnten durchgehend von 06:00 Uhr bis 17:00 Uhr insgesamt 816m³ Beton eingebaut werden. Ein konstanter Nachschub wurde von 22 Fahrmischern gewährleistet (14 aus Dörzbach und 8 aus Niedernhall), die im Kreisverkehr zwischen den Betonwerken und der Baustelle gependelt sind.

Die Betonagearbeiten wurden am späten Abend mit dem Glätten der Oberflächen abgeschlossen.

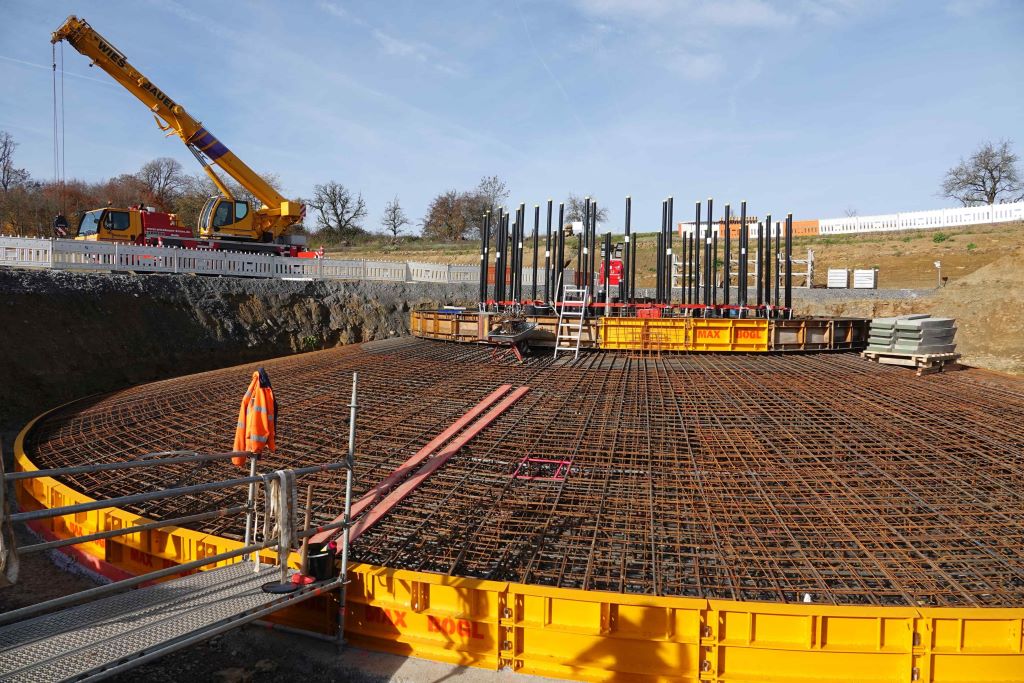

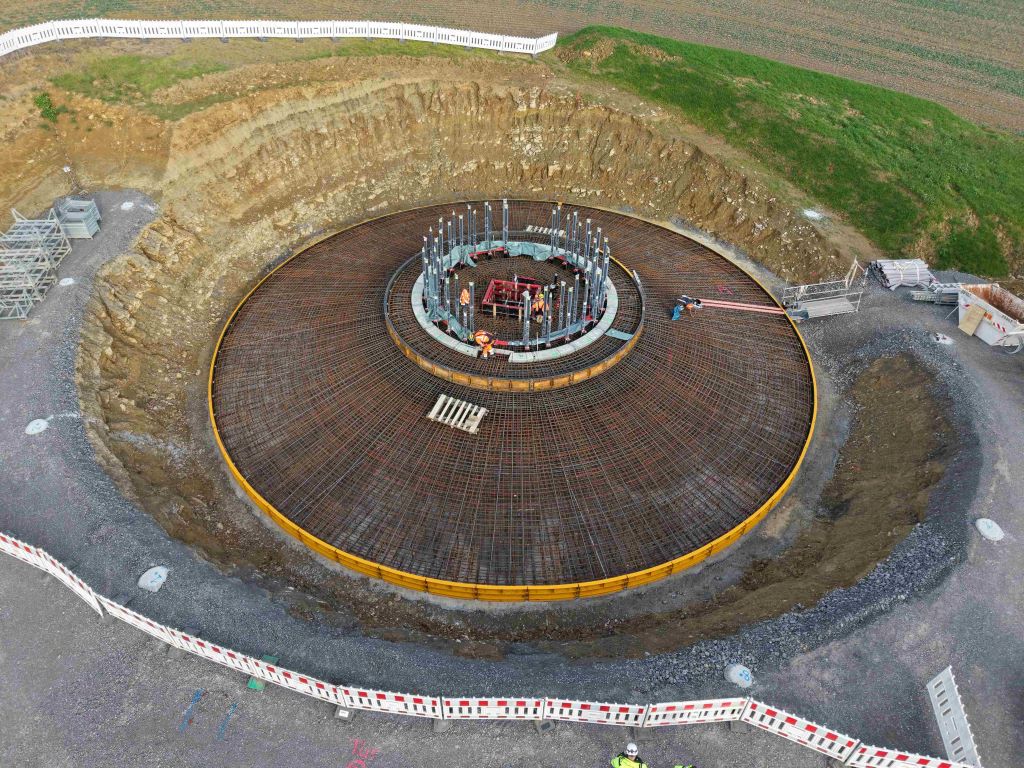

05.11.2025 – Fertigstellung und erfolgreiche Abnahme der Fundamentbewehrung

Die Herstellung der Fundamentbewehrung wurde heute vollständig abgeschlossen und durch die erfolgreiche Abnahme des TÜV Süd zur Betonage freigegeben.

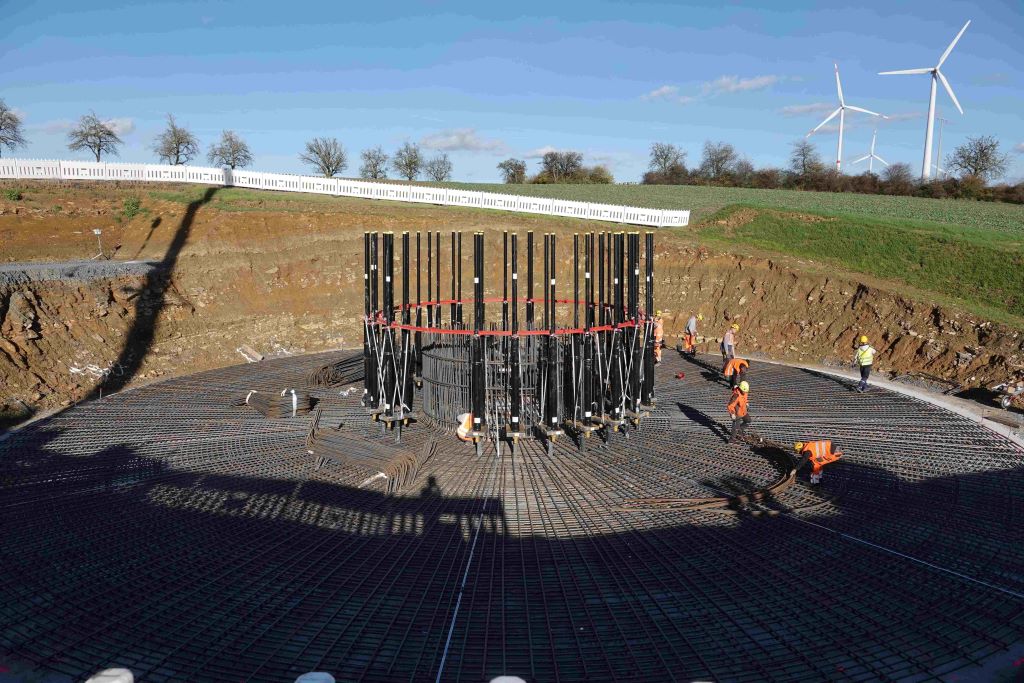

30.10.2025 – Aufbau Fundamentankerkorb

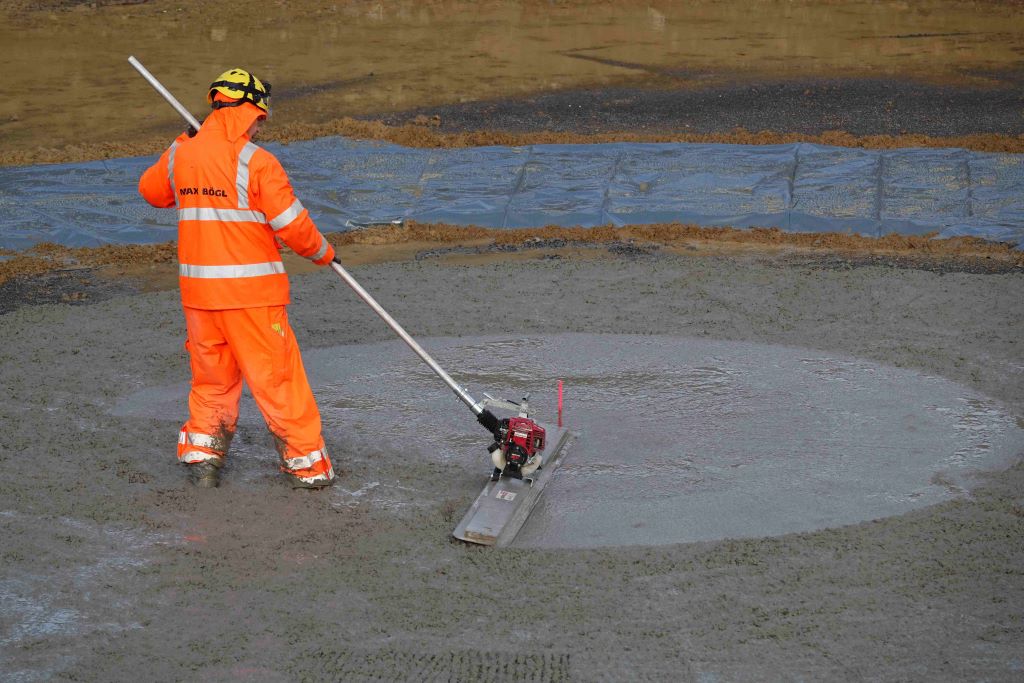

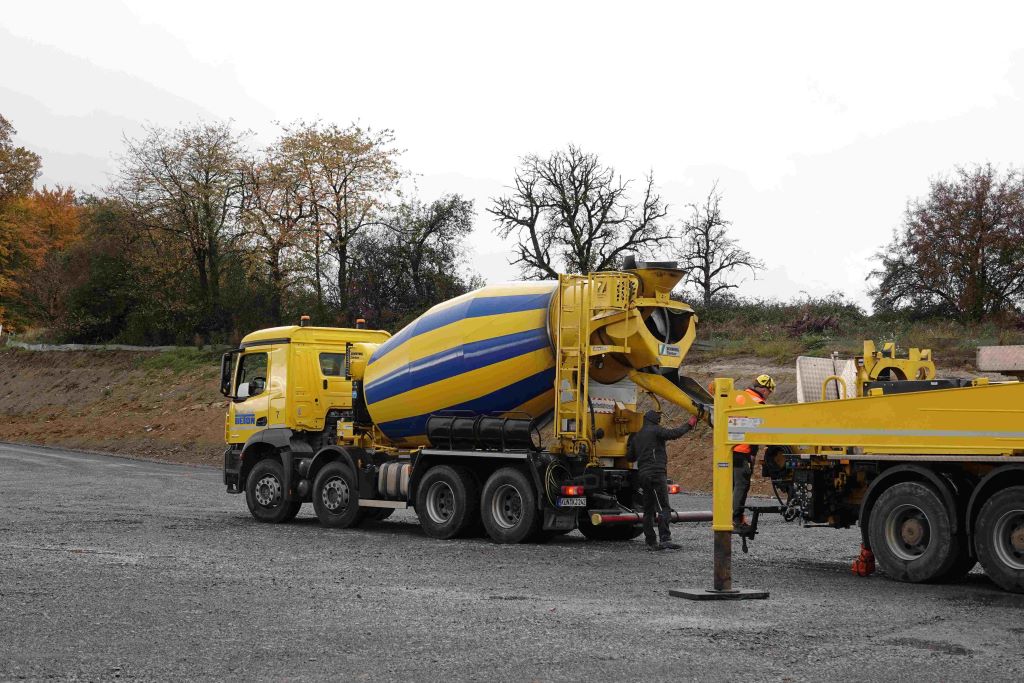

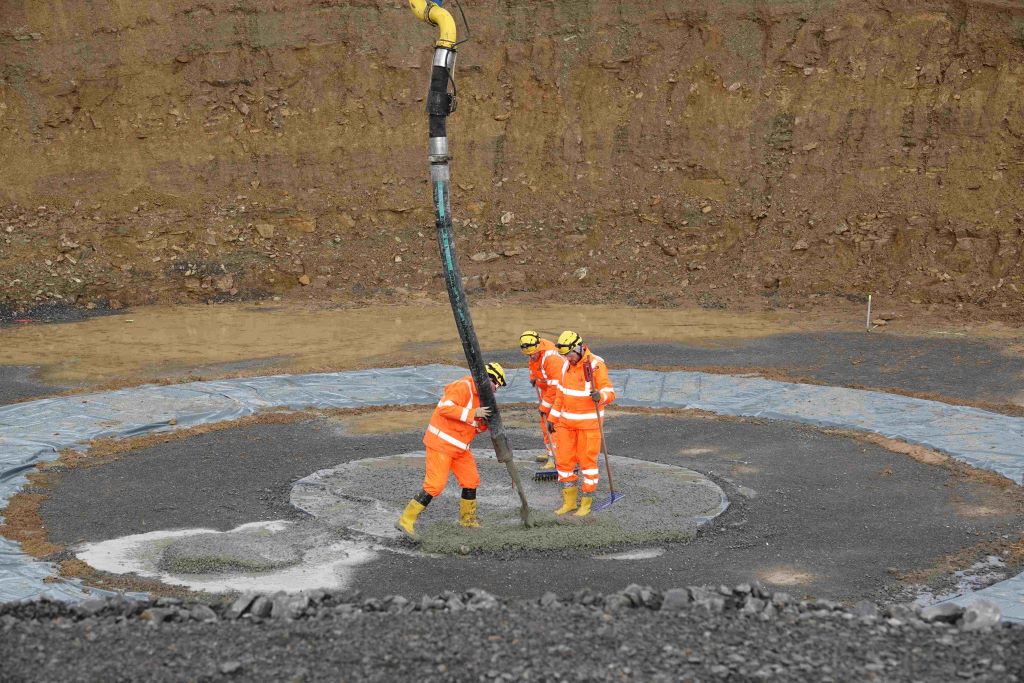

27.10.2025 – Betonierung des Fundamentbodens

08.10.2025 – Abbau alte WEA im Zuge des Repowering

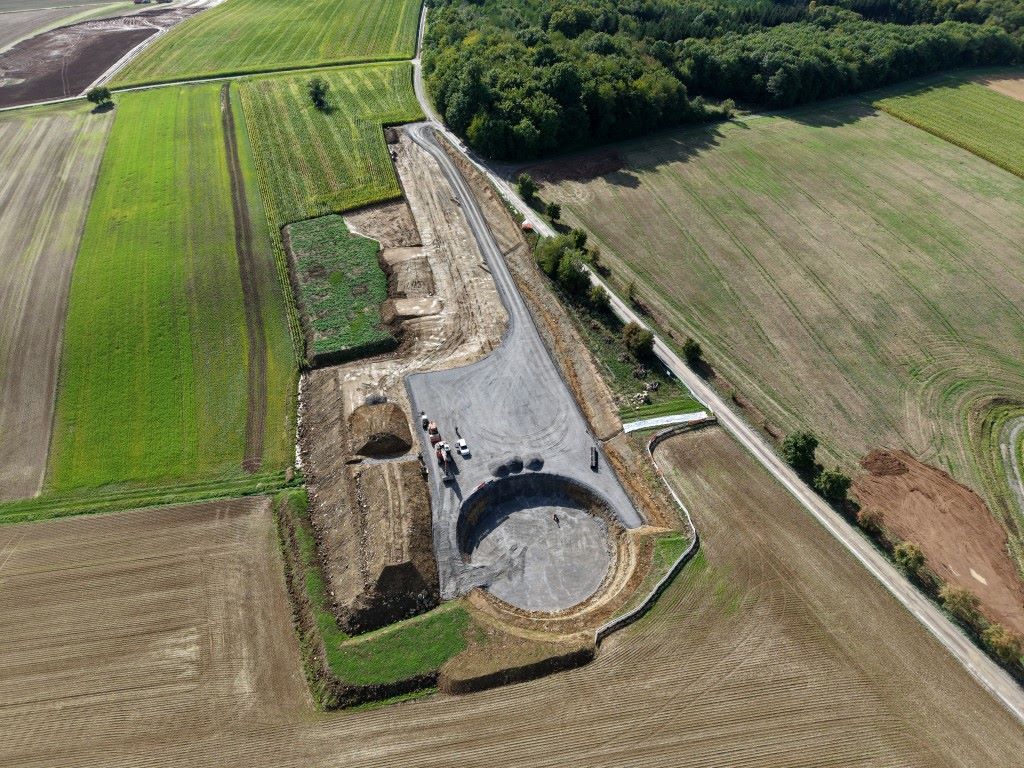

15.09.2025 – Herstellung Schotteraufbau

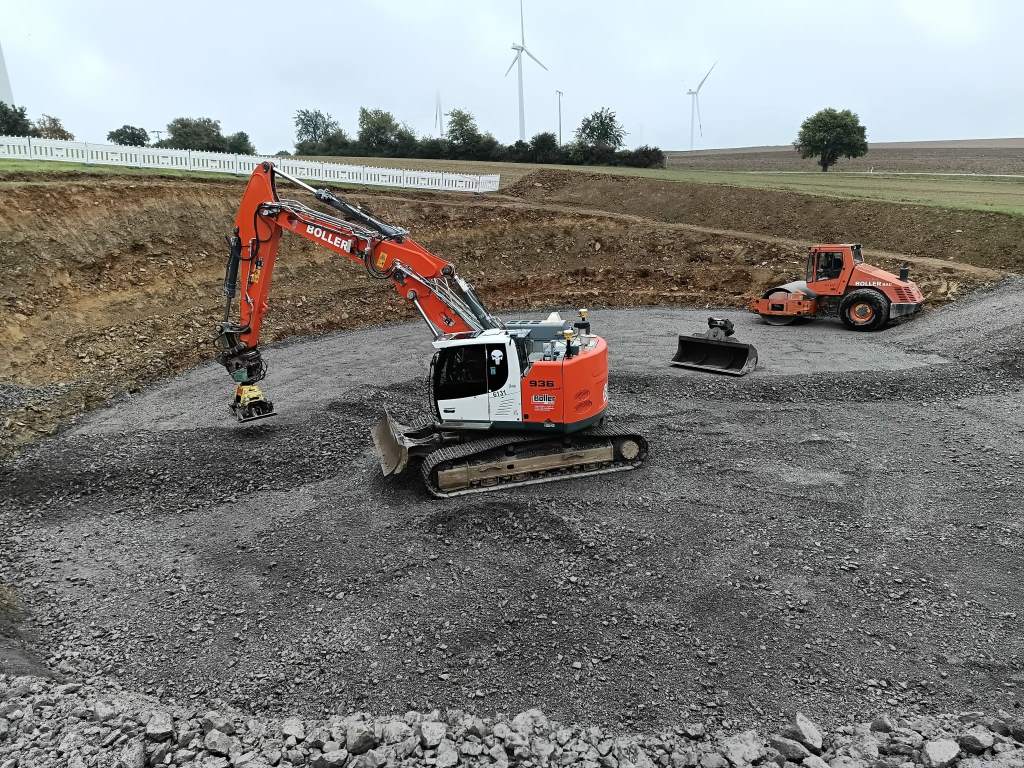

11.09.2025 – Bodenaustausch Fundament

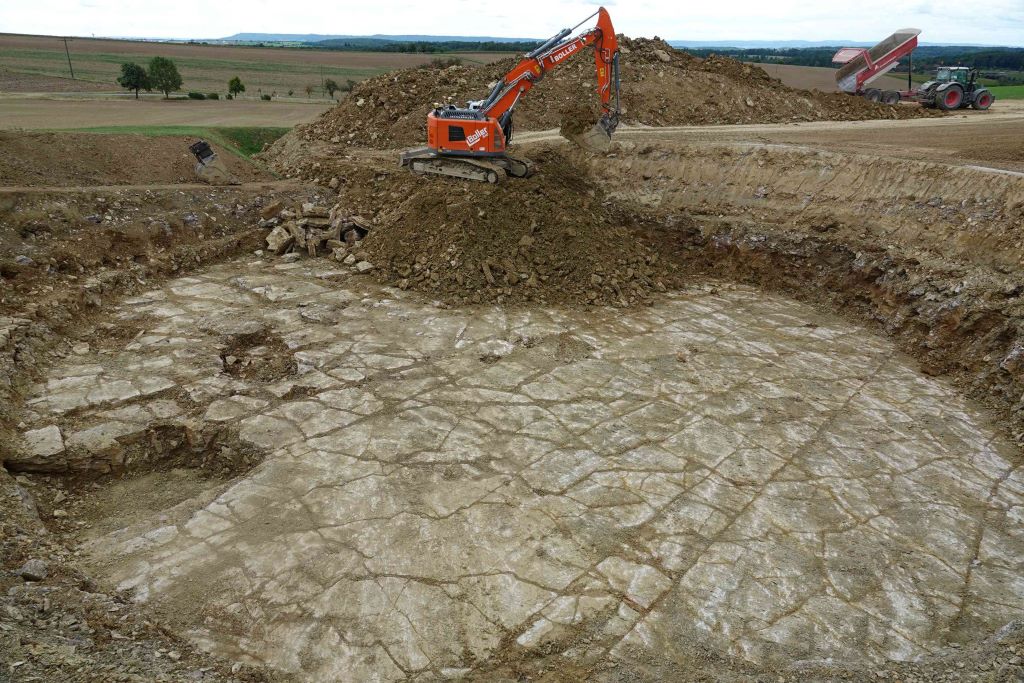

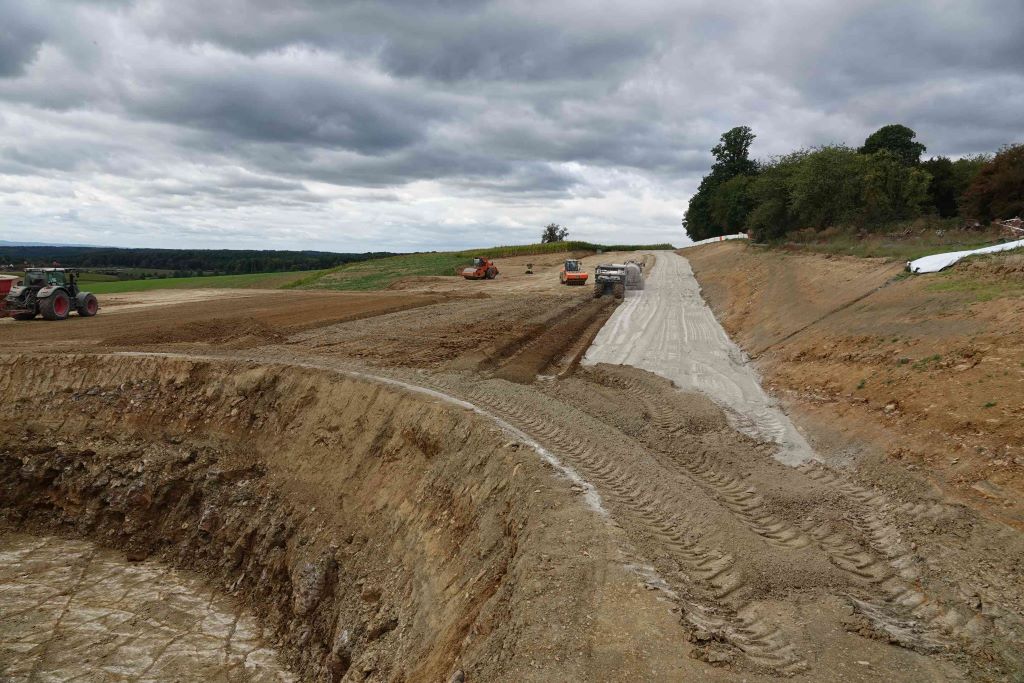

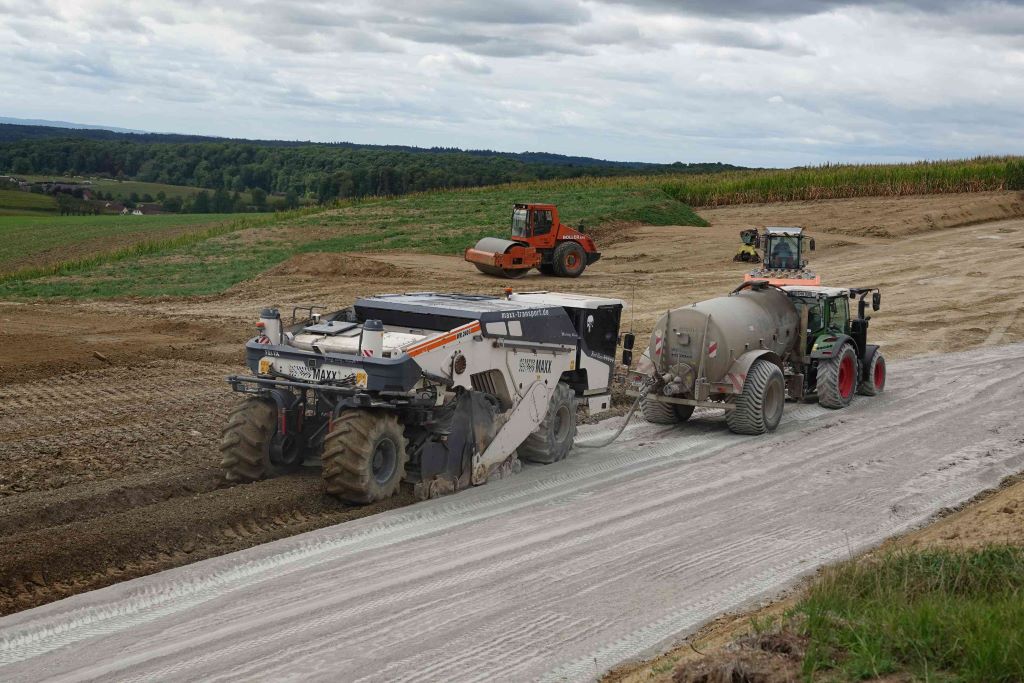

04.09.2025 – Fräsarbeiten für einen tragfähigen Baugrund und vollständiger Fundamentaushub bis zum Fels

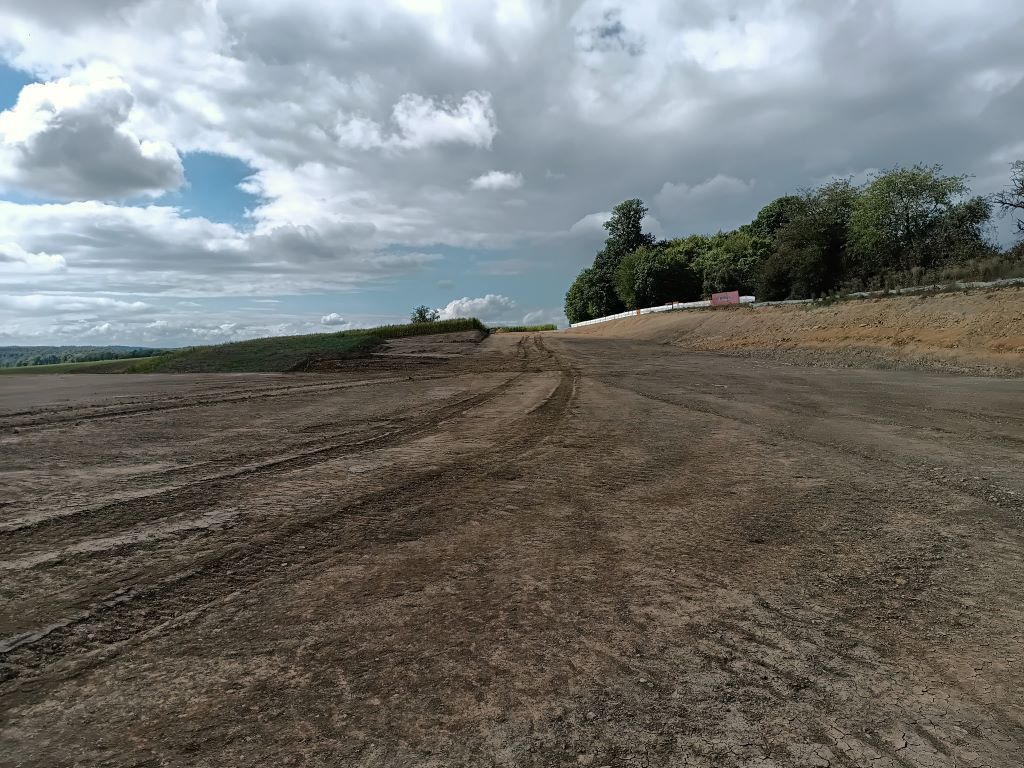

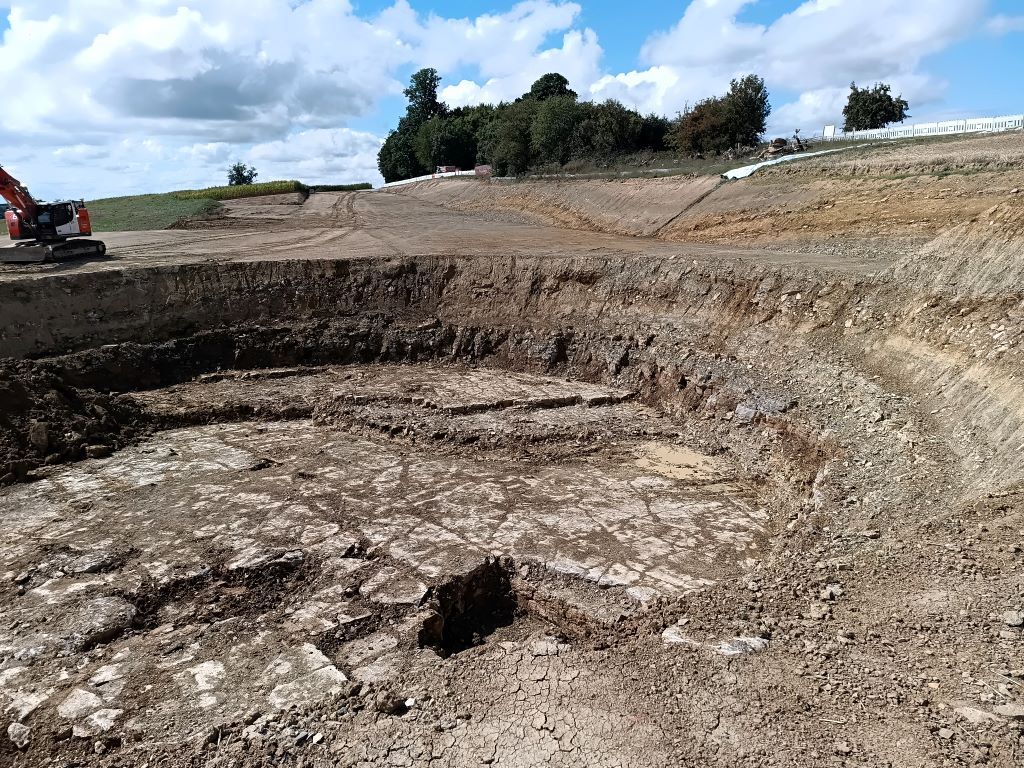

02.09.2025 – Fertigstellung Erdplanunm und Fundamentaushub

28.08.2025 – Fundamentaushub

Spatenstich gefeiert: WEA VI startet im Bürgerwindpark Weißbach

Nach einer langen Planungsphase ist es endlich soweit: Mit dem Spatenstich haben wir den offiziellen Startschuss für den Bau der Windenergieanlage WEA VI im Bürgerwindpark Weißbach gefeiert.

Im Rahmen eines Repowerings wird eine bestehende Windkraftanlage aus dem Jahr 2001 durch eine moderne, leistungsstärkere Anlage ersetzt. Damit wird der Energieertrag um das 11-Fache gesteigert.

Bereits im Vorfeld des Spatenstichs wurden erste Bauarbeiten umgesetzt: Der Oberboden wurde abgetragen und ein Großteil der Erdbewegungen abgeschlossen. Die künftigen Lager- und Kranstellflächen sowie die Fläche für das Fundament der neuen Anlage nehmen bereits Gestalt an.

Gemeinsam mit dem beauftragten Tiefbauunternehmen, Gutachtern, Dienstleistern, den Grundstückseigentümern und den finanziell beteiligten Bürgerinnen und Bürgern konnten wir den symbolischen Akt feiern.

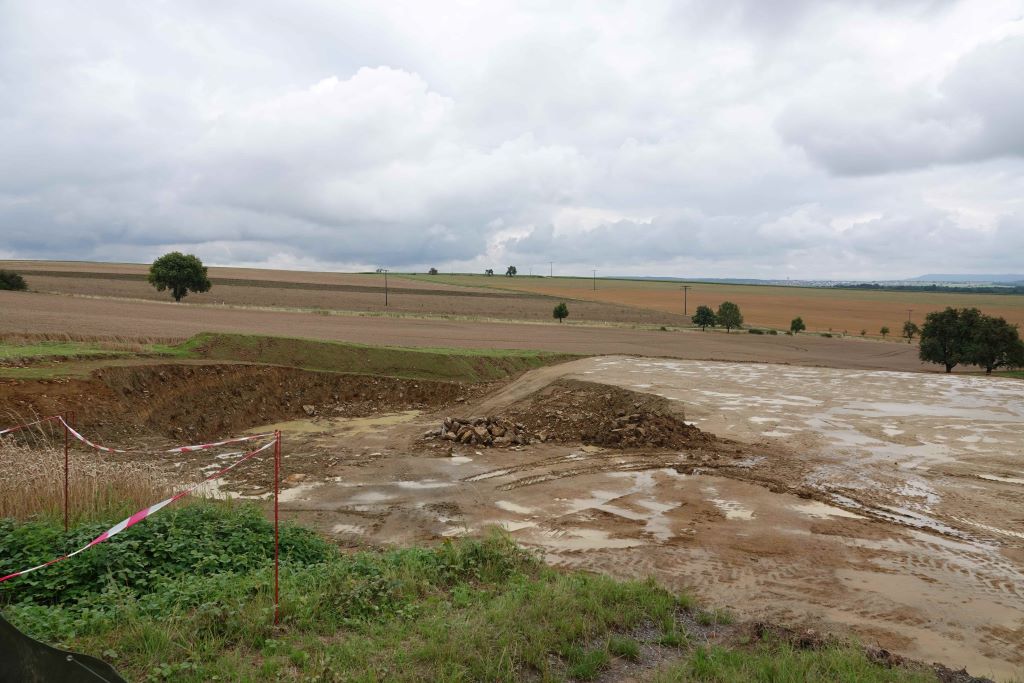

30.07.2025

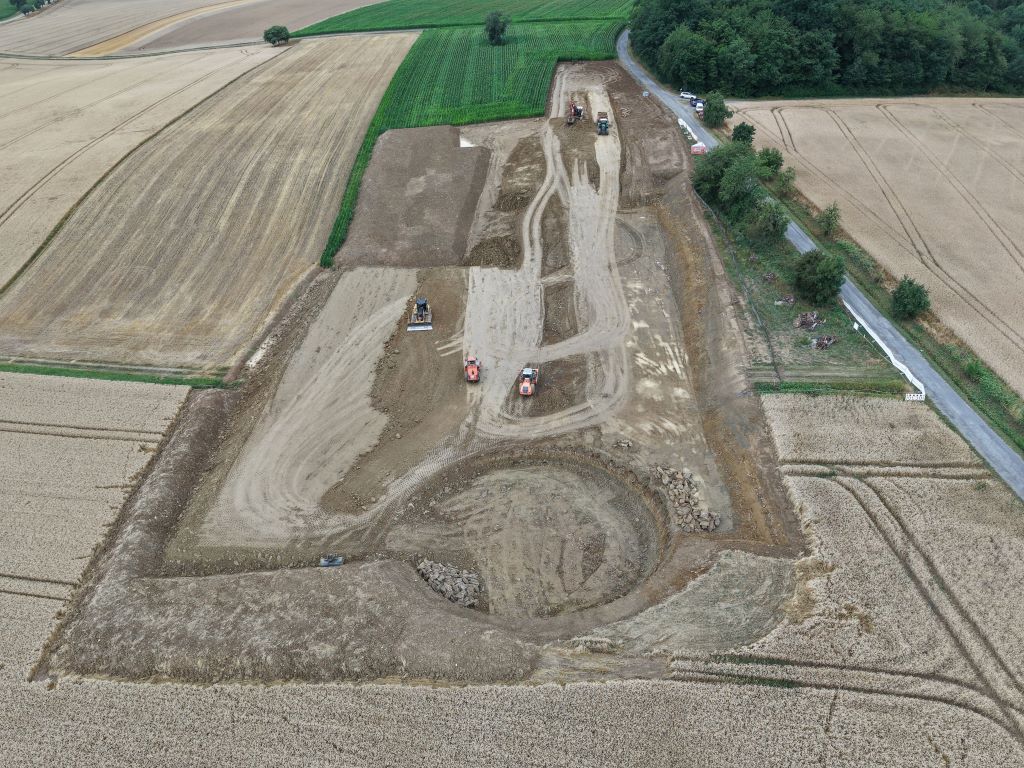

21.07.2025 – Beginn mit dem Fundamentaushub

16.07.2025 Erdmassenausgleich

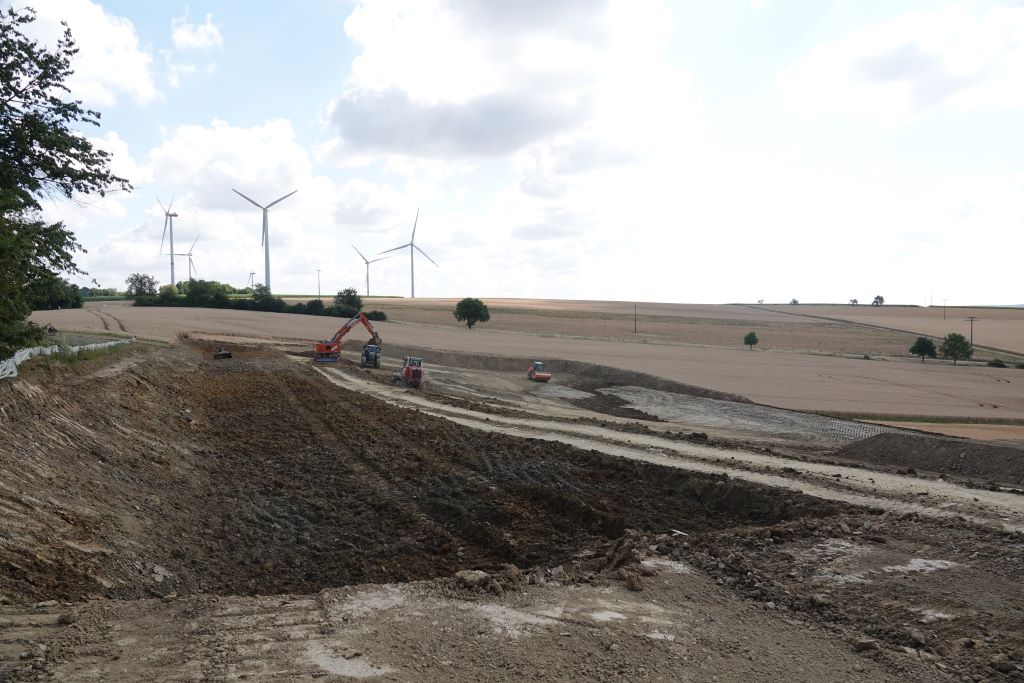

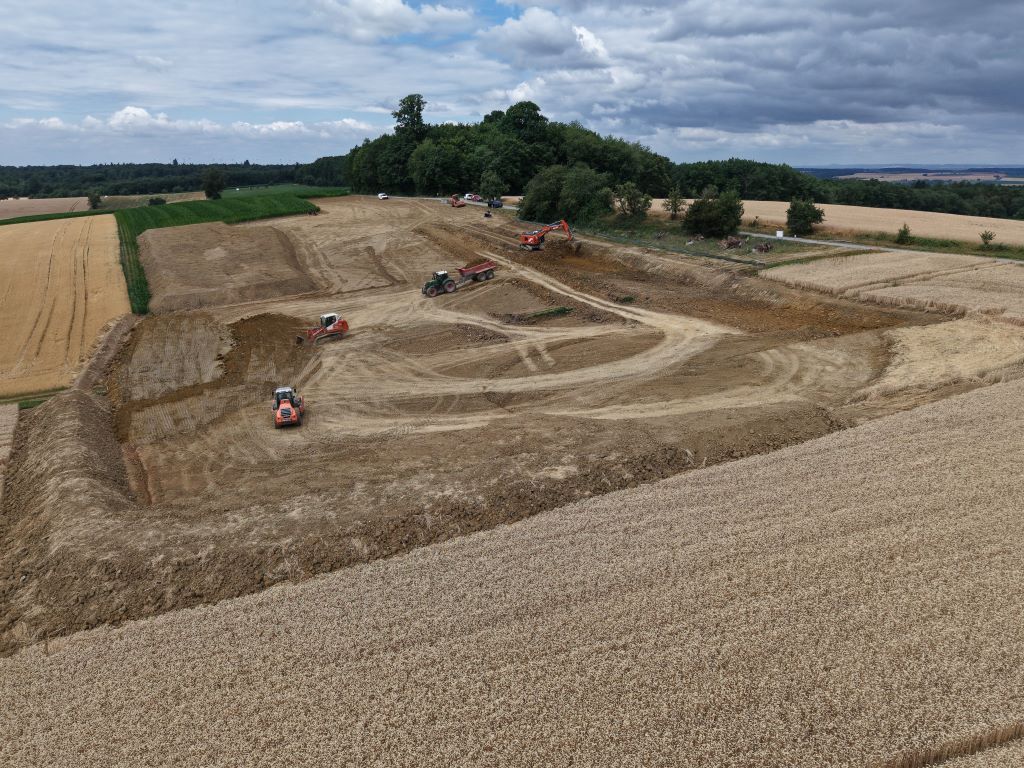

10.07.2025

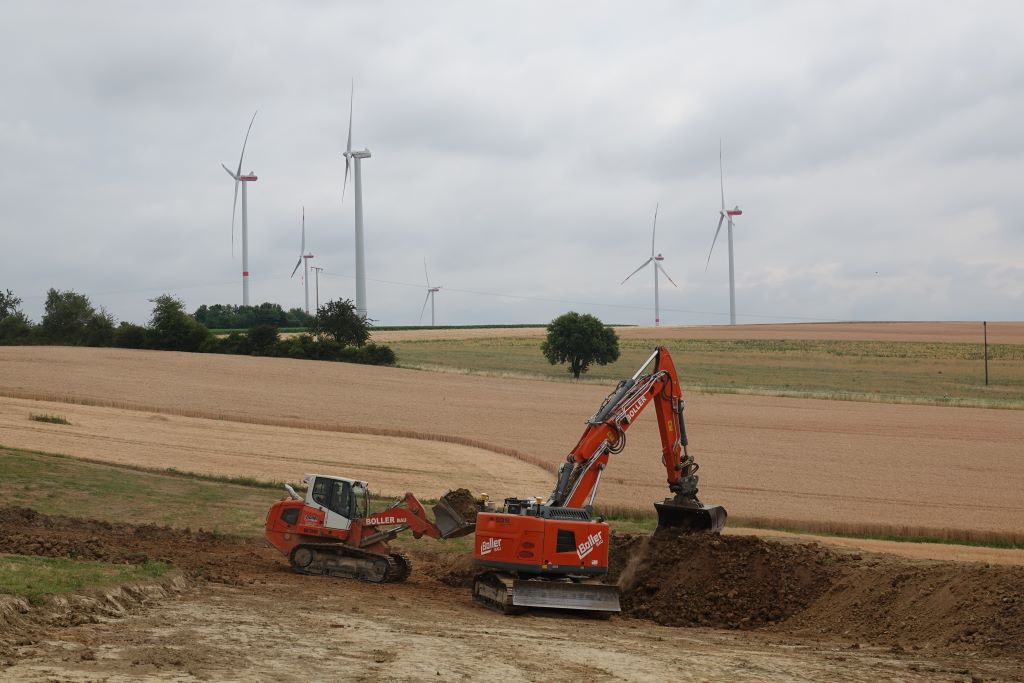

03.07.2025 – Beginn Tiefbau

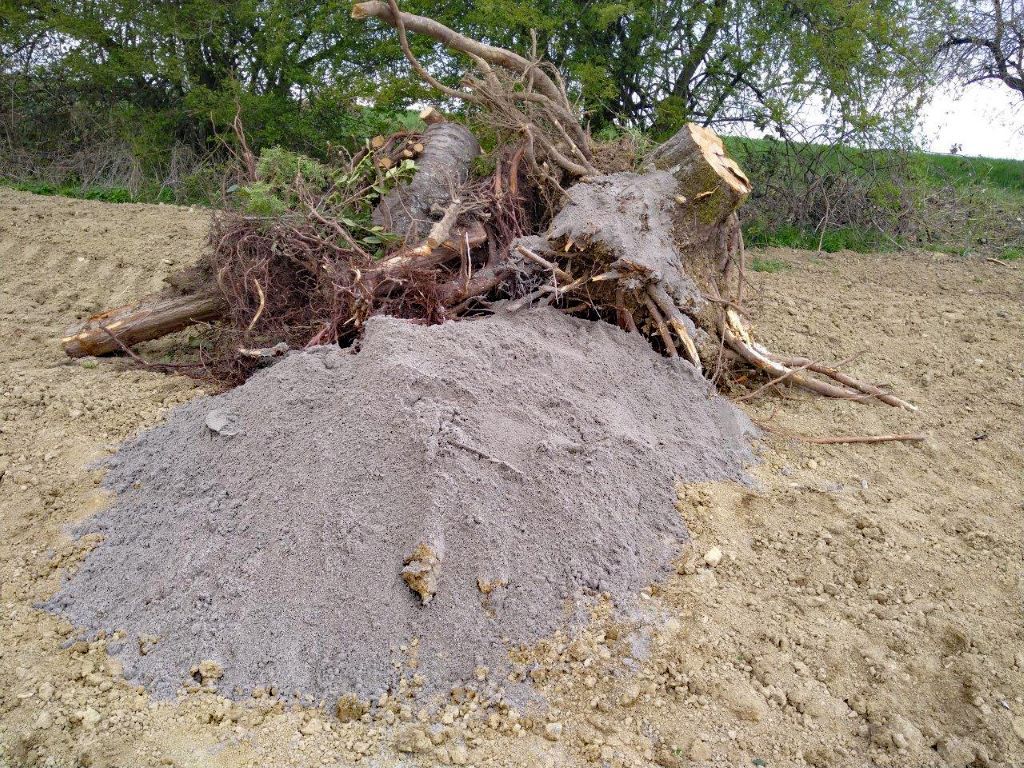

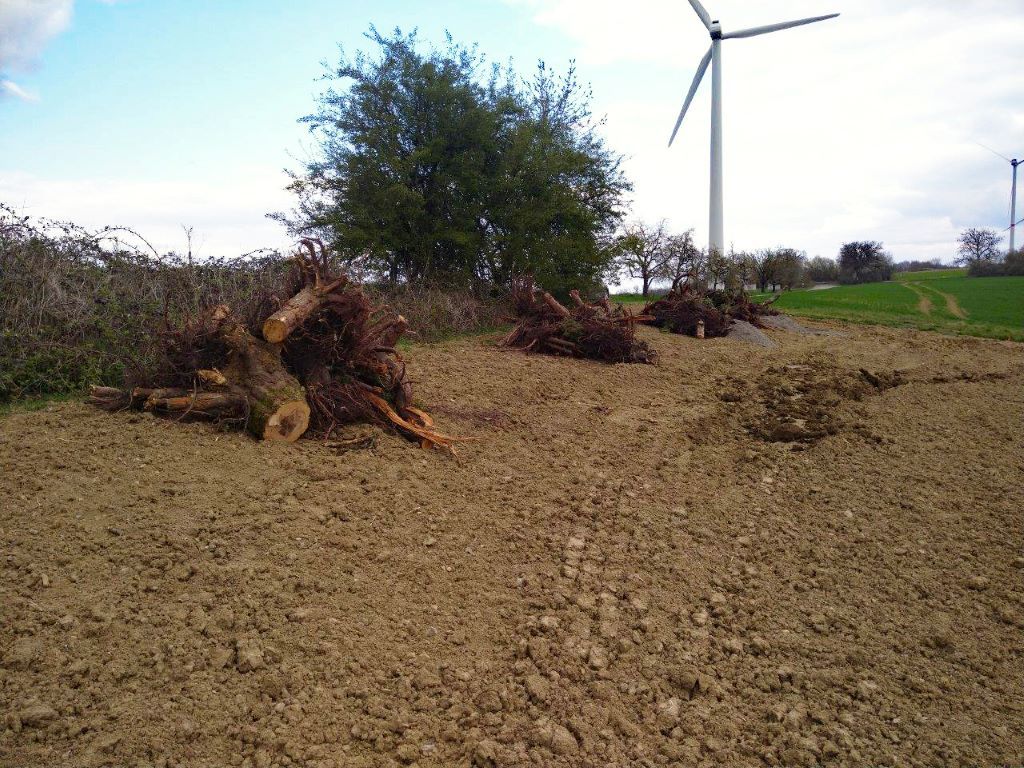

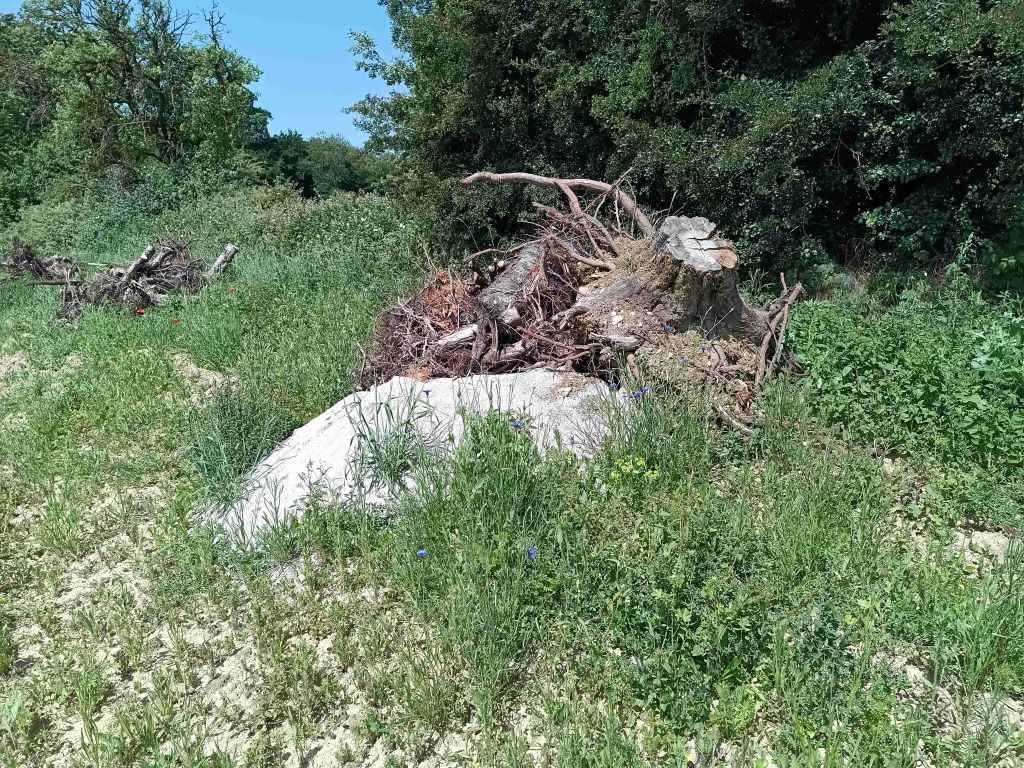

17.06.2025 – Umsetzung erster Artenschutzmaßnahmen

Ausgleichsmaßnahme für die Zauneidechse: Sandlinse mit Wurzelstöcken und Blühmischung angelegt
