In Betrieb

Solarpark Bretzfeld

Mit der Freiflächenphotovoltaikanlage Bretzfeld im Gewann „Heiligenhäusle“ erzeugen wir seit Oktober 2022 klimafreundlichen Solarstrom für die Region. Im Jahr 2023 wurde die Anlage um weitere Module erweitert.

Mio. kWh pro Jahr
0
Anzahl Module
0
MWp Gesamtnennleistung​
0
Hektar
160
versorgte Haushalte pro Jahr
0
Tonnen CO₂ Einsparung
0
Mio. kWh pro Jahr
0
Anzahl Module
0
MWp Gesamtnennleistung
0
Hektar
160
versorgte Haushalte pro Jahr
0
Tonnen CO₂ Einsparung
0

Das Projekt im Detail

Die Planungen für die Freiflächenphotovoltaikanlage Bretzfeld begannen im Juni 2018. Nach dem Satzungsbeschluss des Bebauungsplans durch den Gemeinderat Bretzfeld im Oktober 2021 wurde die Anlage im August 2022 errichtet und am 21. Oktober 2022 in Betrieb genommen. Im Juli 2023 erfolgte eine Erweiterung um eine zusätzliche Modulreihe mit 198 kWp.

Heute verfügt die Anlage über eine Gesamtleistung von 2,153 MWp und erzeugt auf einer Fläche von rund 1,8 Hektar jährlich etwa 2,0 Millionen kWh klimafreundlichen Solarstrom. Damit können rund 600 Haushalte mit erneuerbarer Energie versorgt werden. Der Netzanschluss erfolgt über eine rund 450 Meter lange Kabeltrasse in das Netz der Netze BW.

Zum Ausgleich wurde im Umfeld von Scheppach eine FFH-Flachlandmähwiese angelegt. Zusätzlich schützt ein Sichtschutzzaun in Richtung der Ortslage Bretzfeld vor möglichen Blendwirkungen. An der Betreibergesellschaft, der Bürgersolar Bretzfeld GmbH & Co. KG, haben sich 64 Bürgerinnen und Bürger finanziell beteiligt.

Lageplan

Bautagebuch

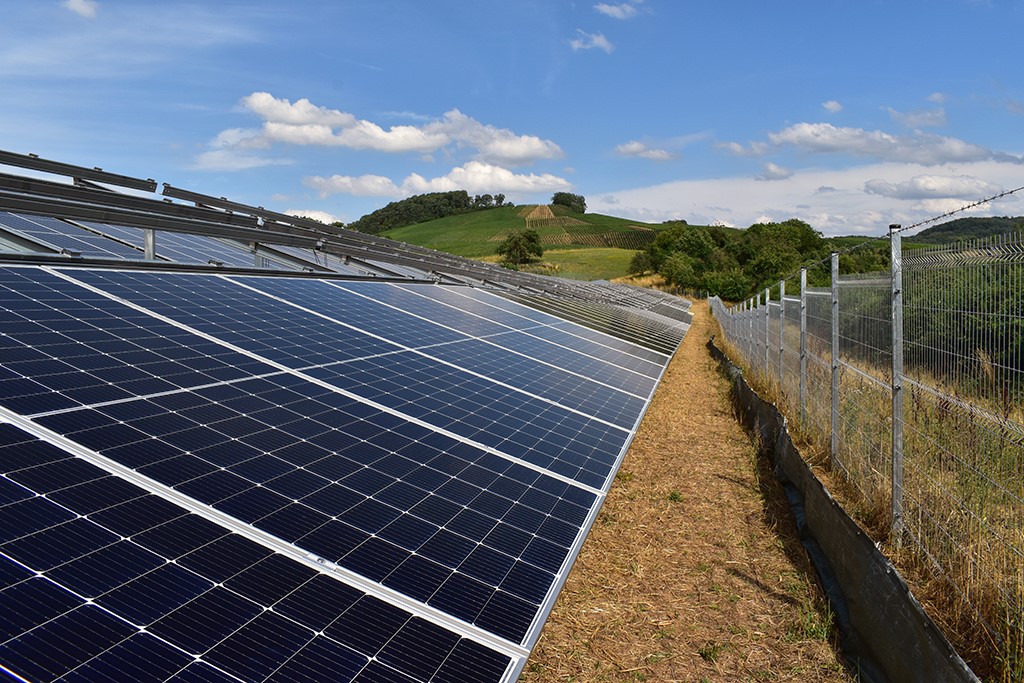

13.07.2023 – Montage der Module

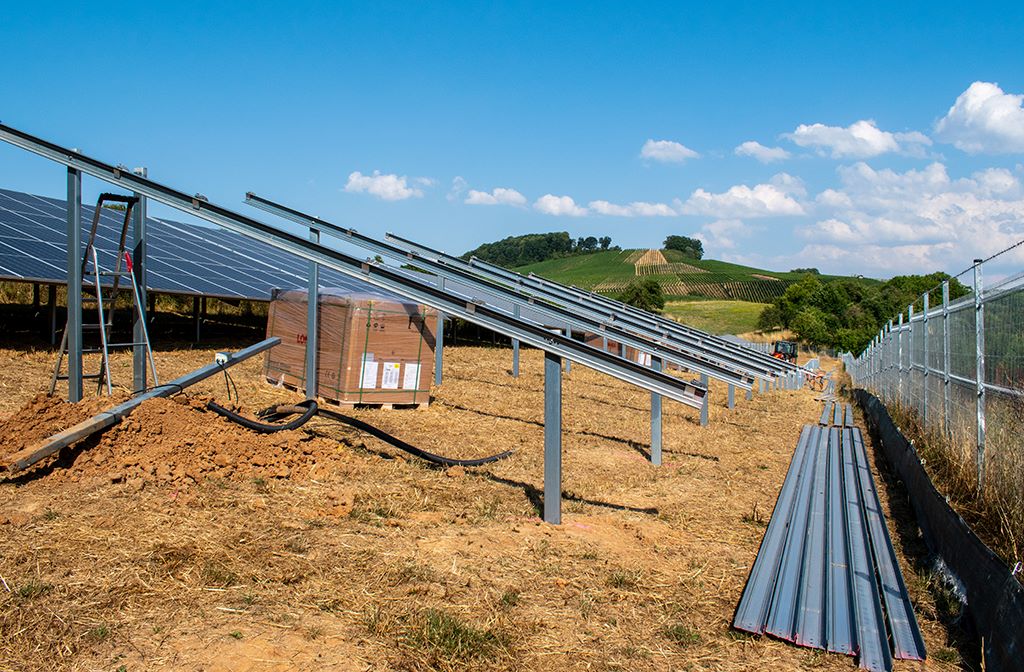

12.07.2023 – Bau der 13. Reihe

27.04.2023 – Schafe sind eingezogen

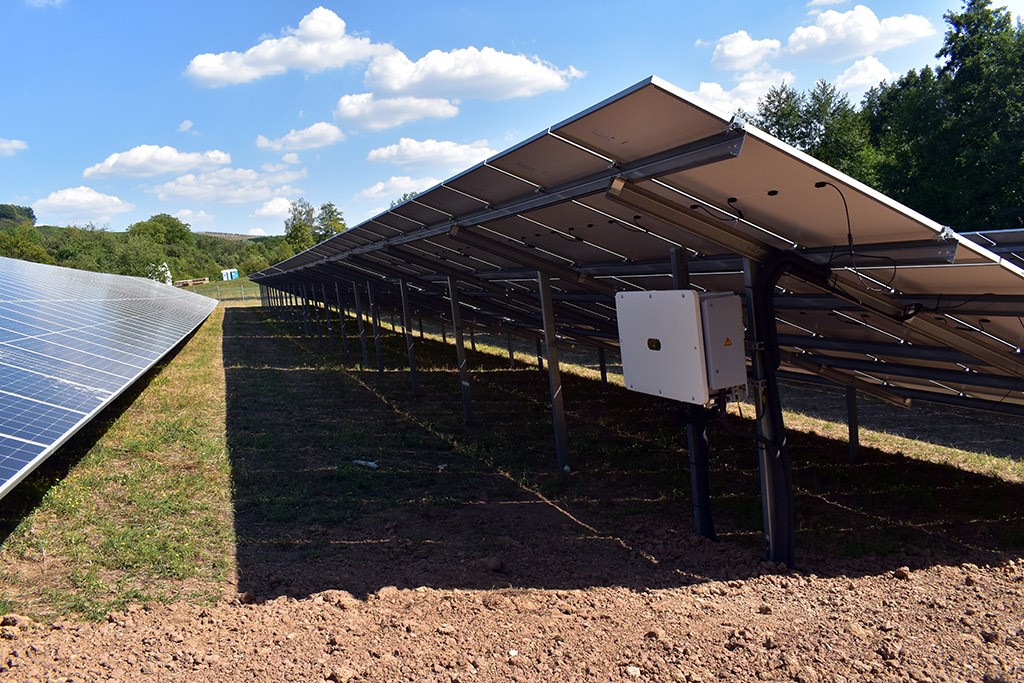

23.08.2022 – Warten auf Inbetriebnahme

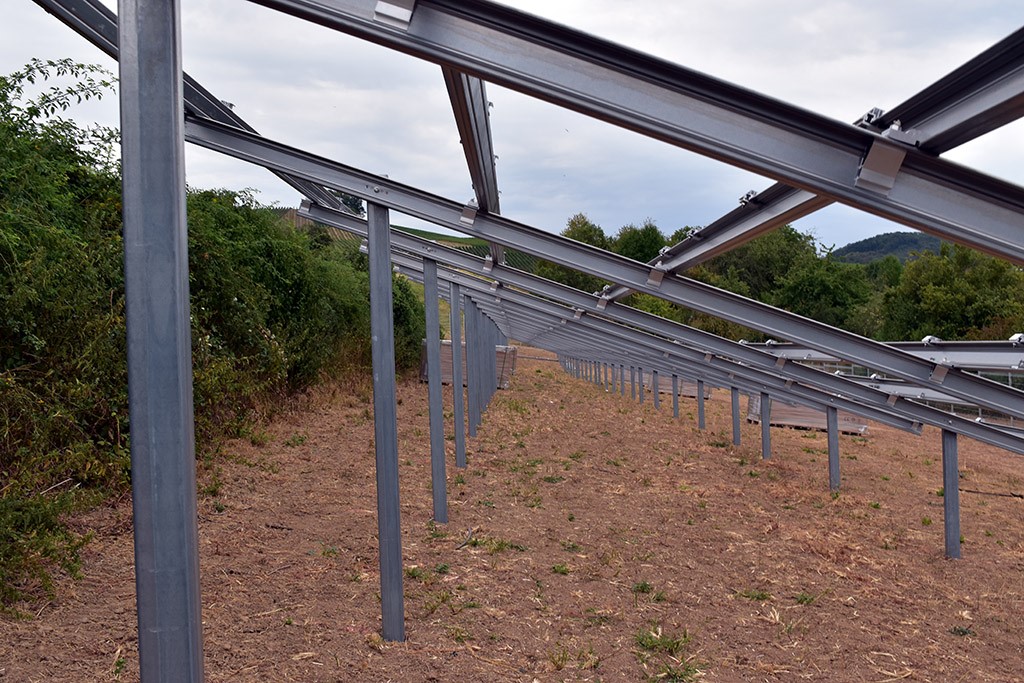

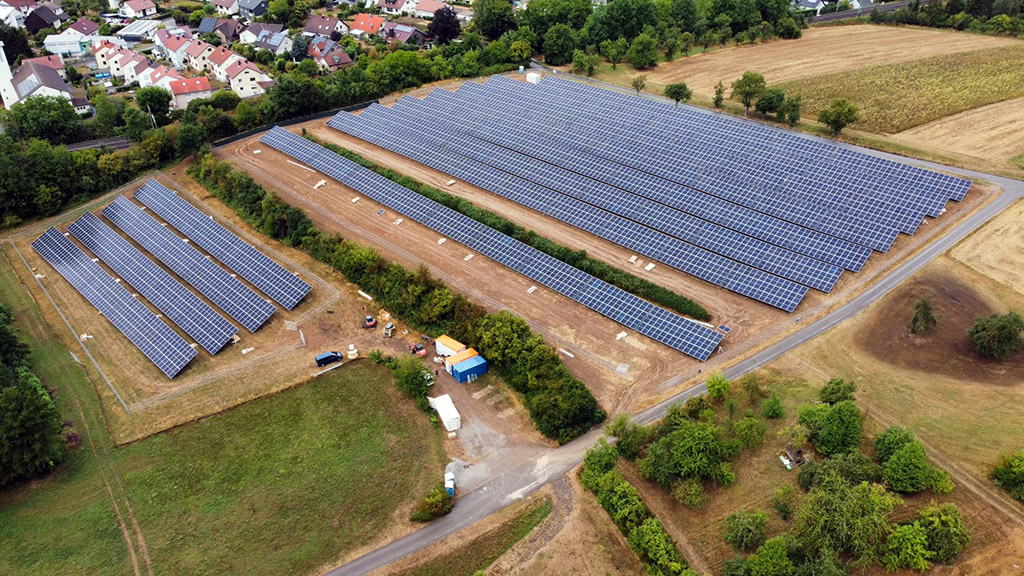

20.08.2022 – Fertigstellung Modulmontage

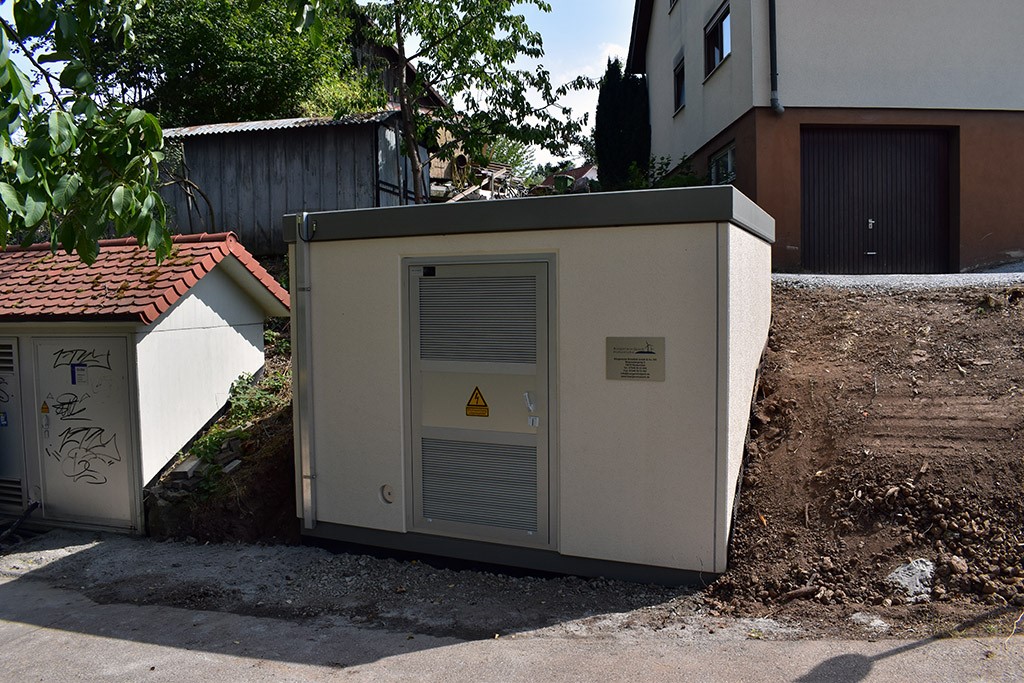

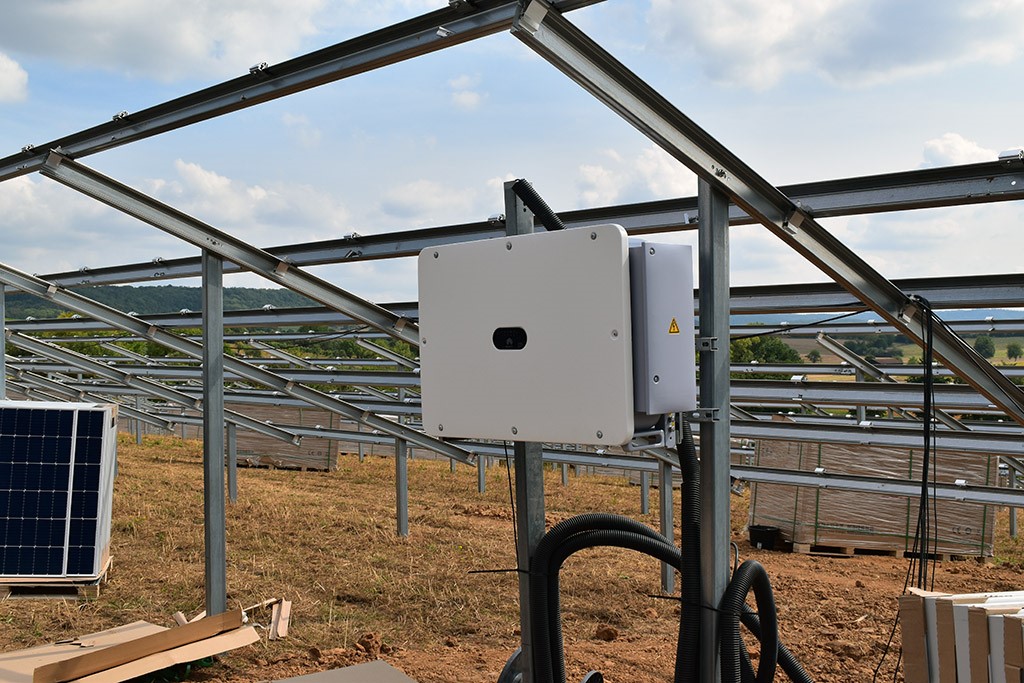

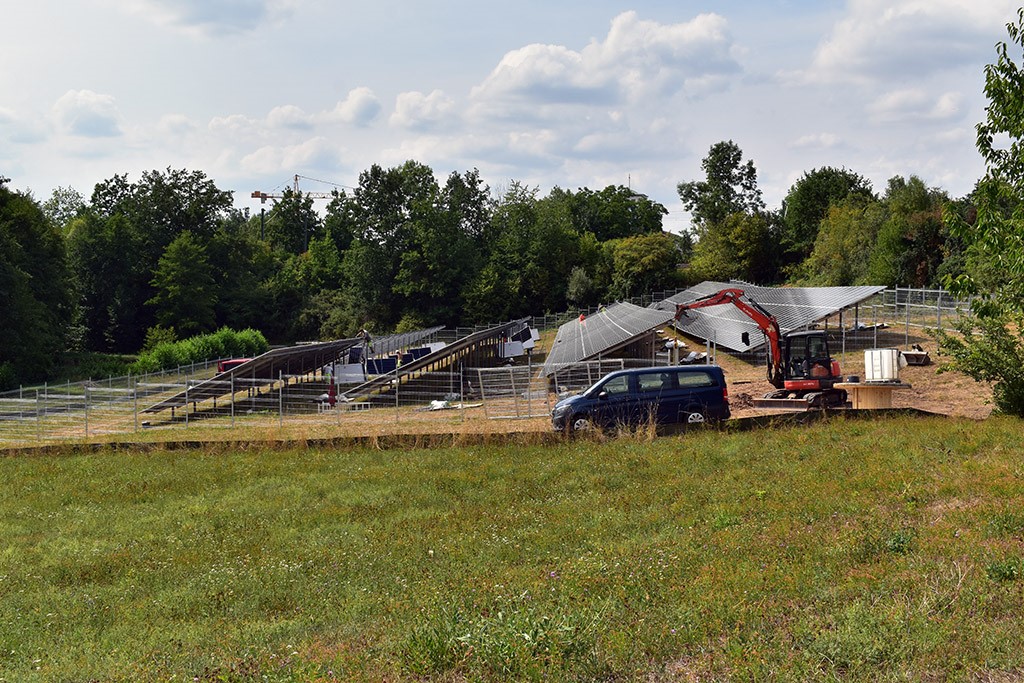

19.08.2022 – Wechselrichtermontage, Modulmontage und Fertigstellung Übergabestation

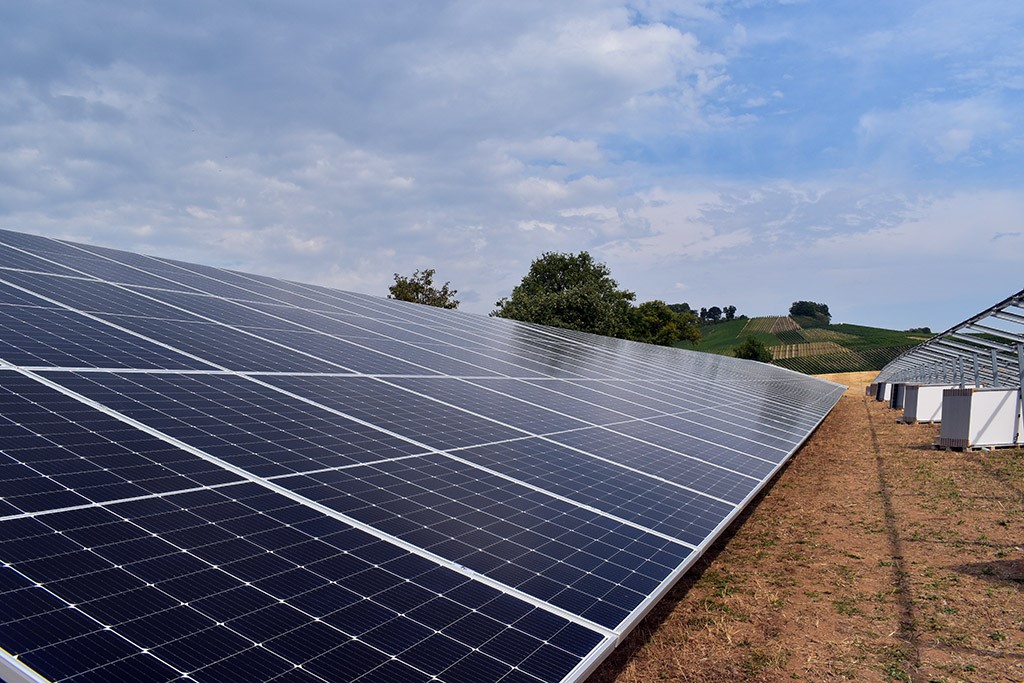

17.08.2022 – Beginn der Modulmontage

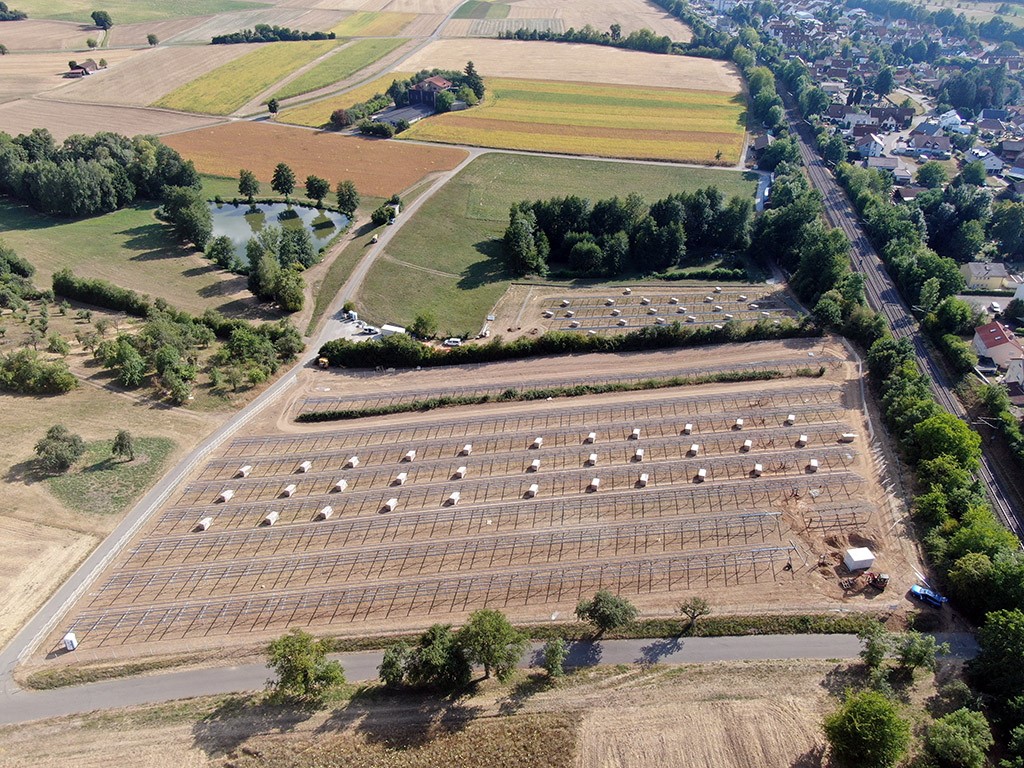

16.08.2022 – Fertigstellung Unterkontruktion und Anlieferung Module

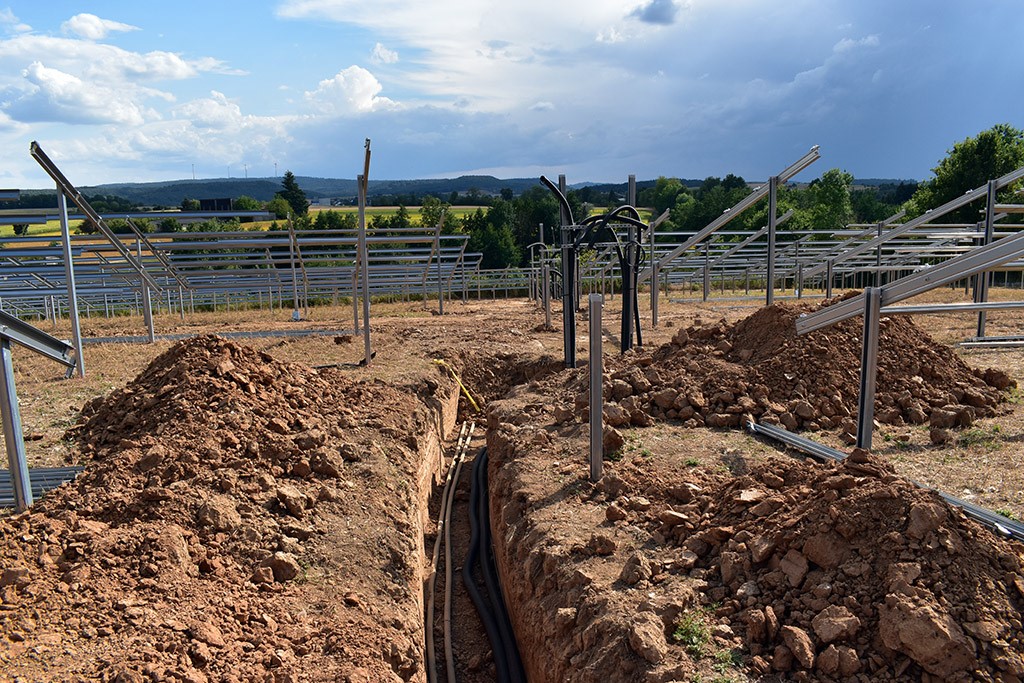

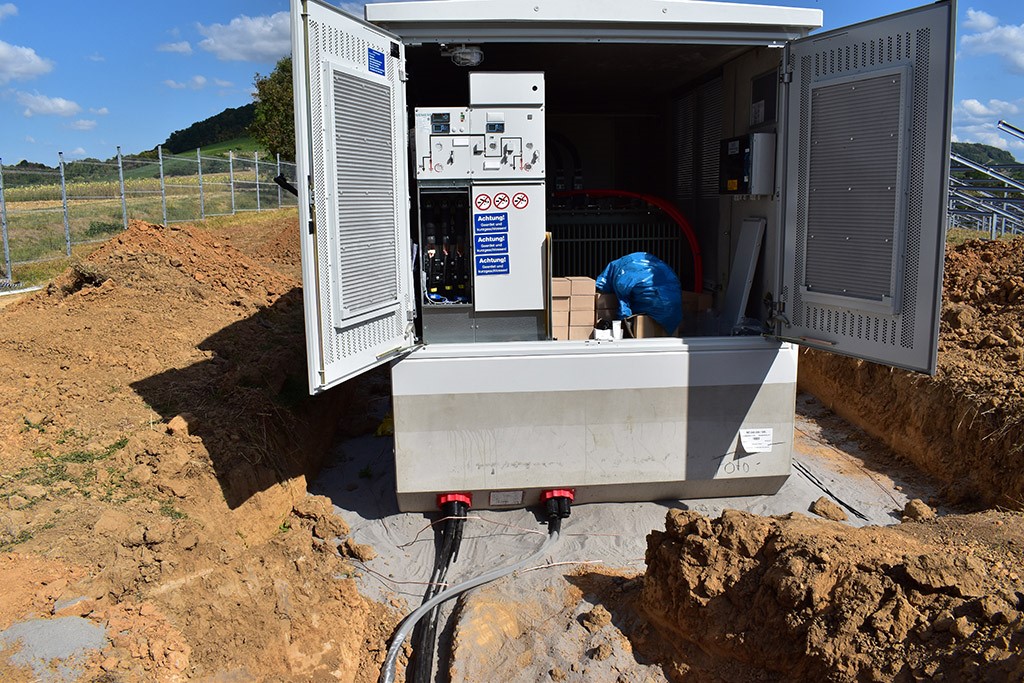

15.08.2022 – Mittelspannungs- und Niederspannungsanschluss

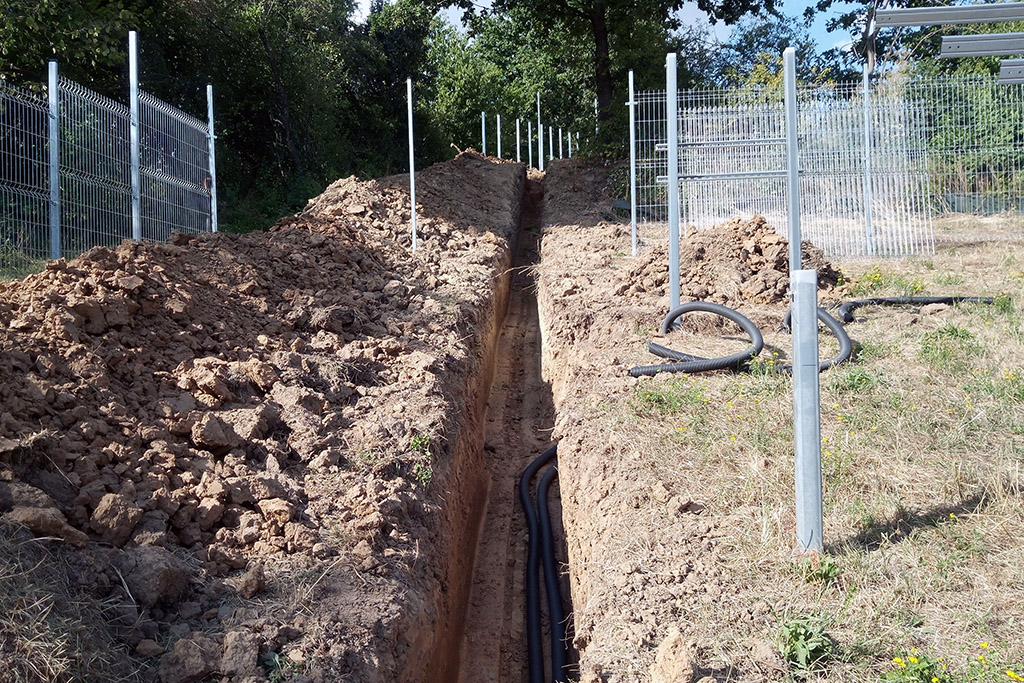

13.08.2022 – Verlegung Niederspannungsverkabelung

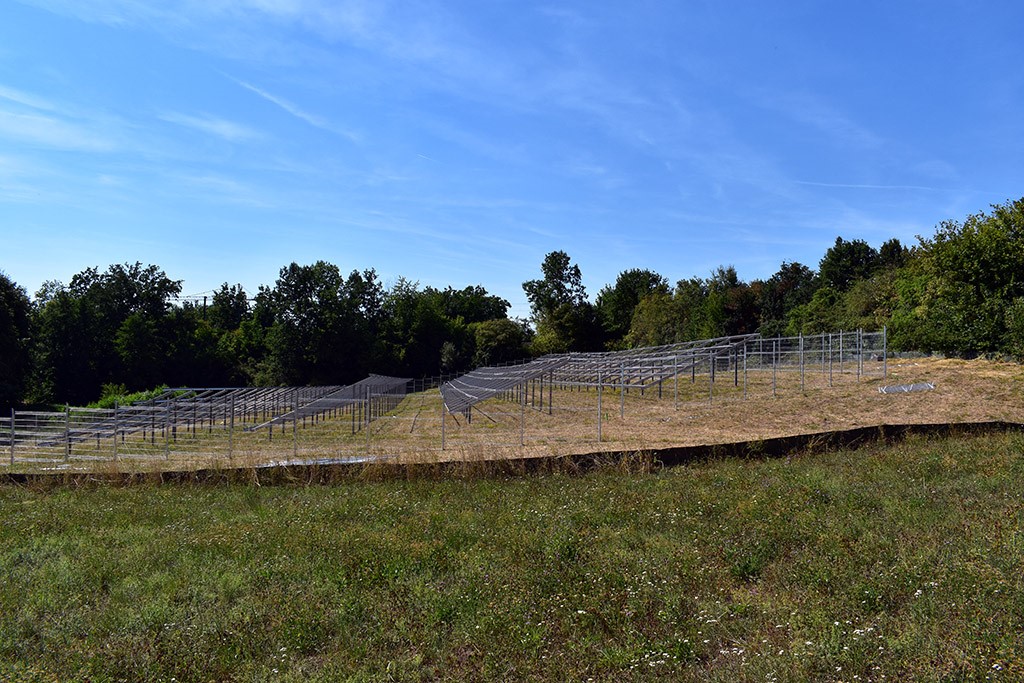

11.08.2022 – Unterkonstruktion und Zaun im südlichen Teilbereich fertiggestellt

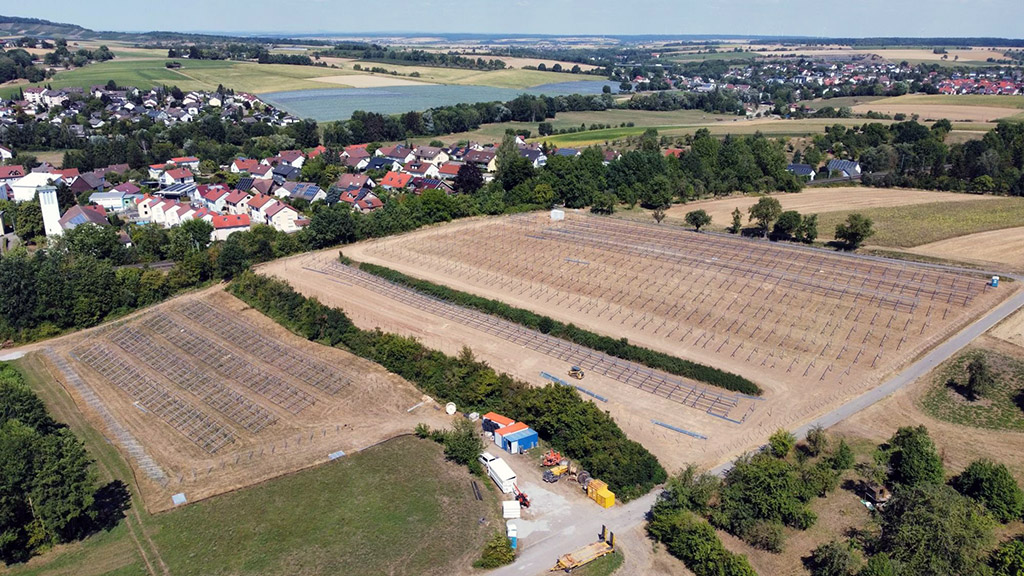

10.08.2022 – Asphaltarbeiten an der Kabeltrasse und Montage der Unterkonstruktion

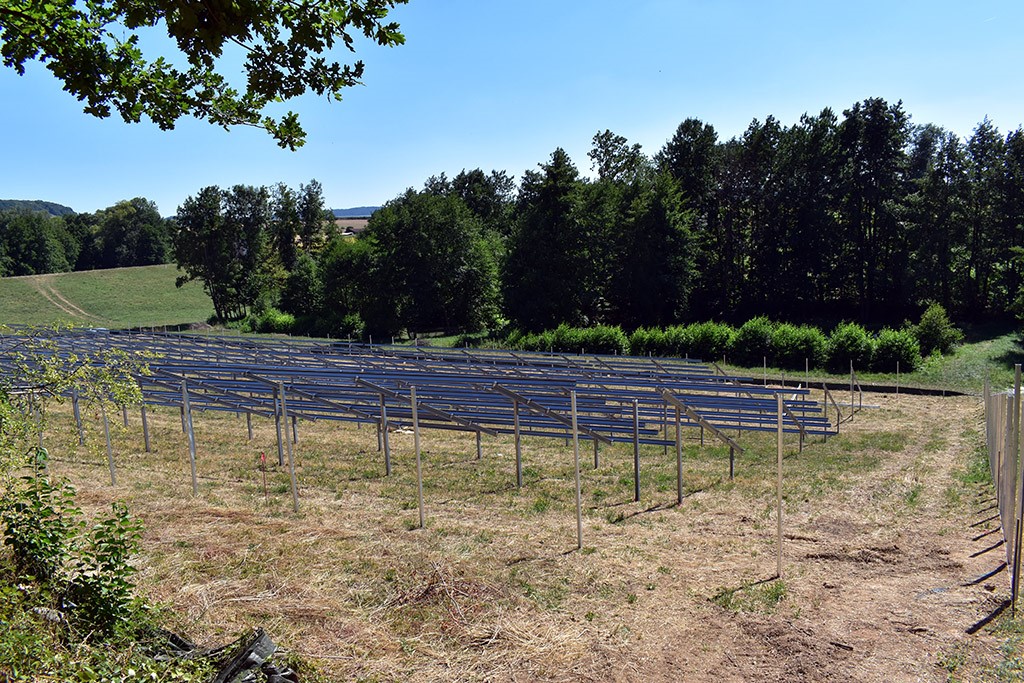

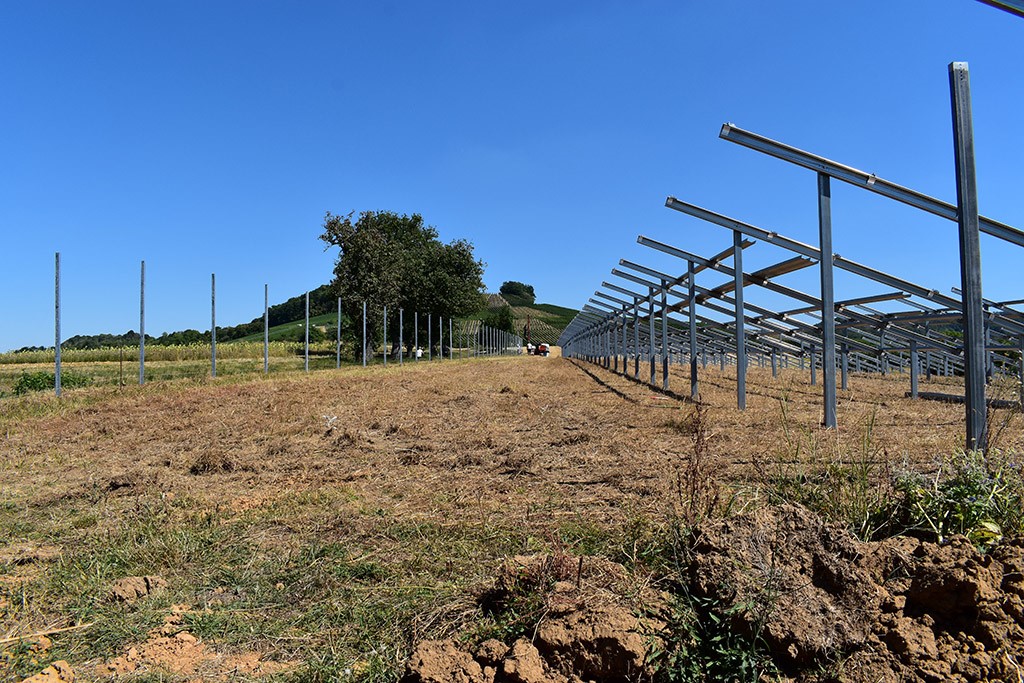

09.08.2022 – Montage der Unterkonstruktion und Zaunbau

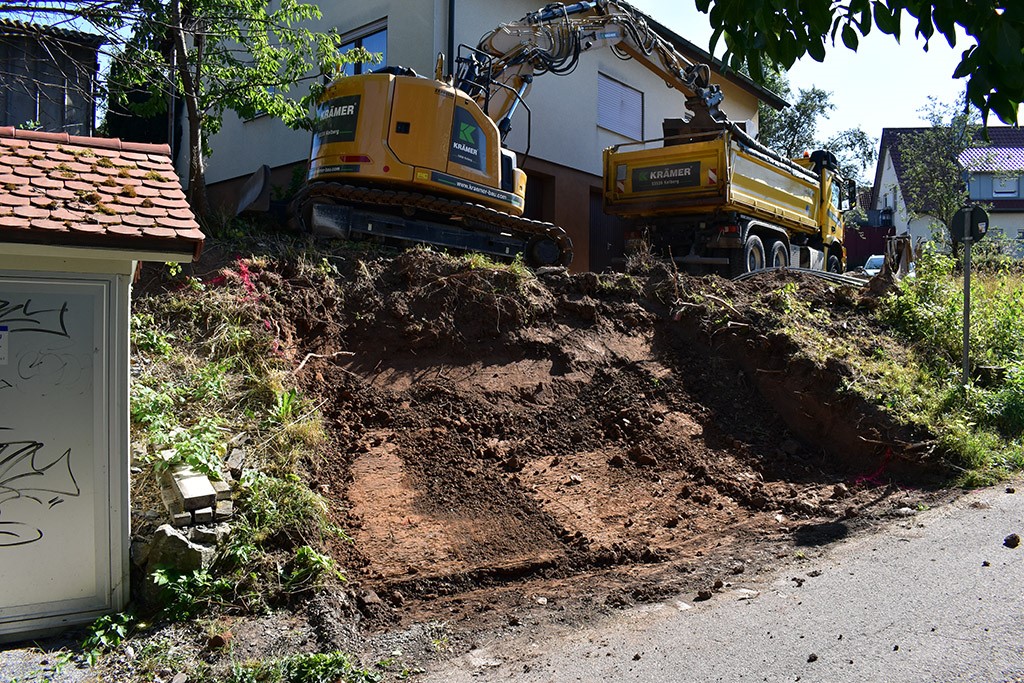

08.08.2022 – Aushub Übergabestation

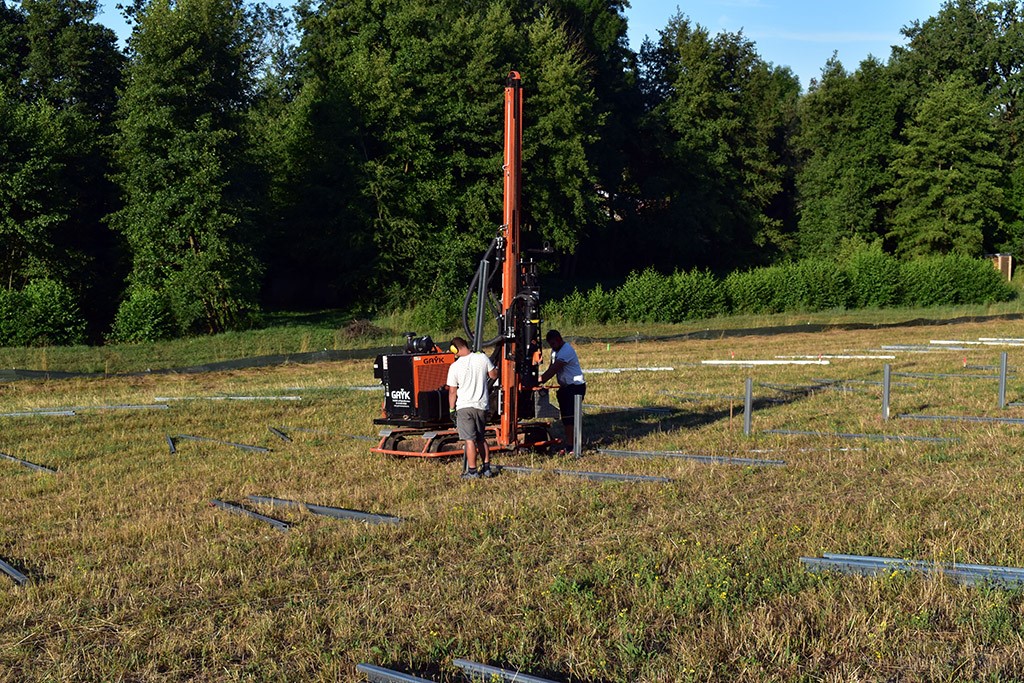

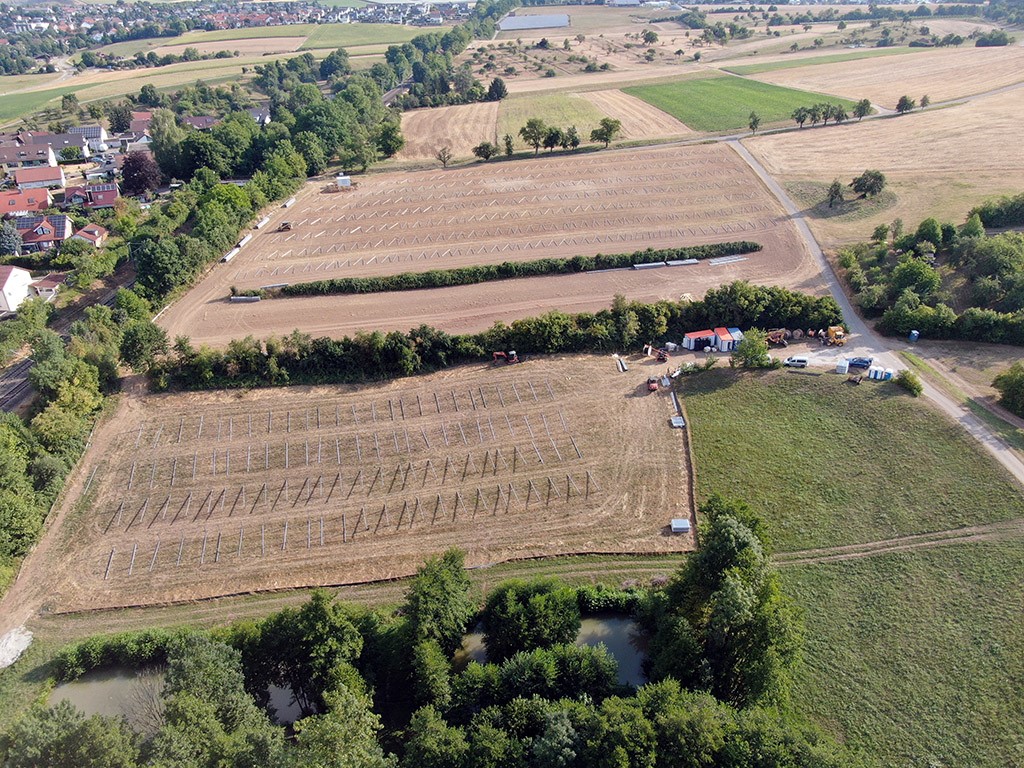

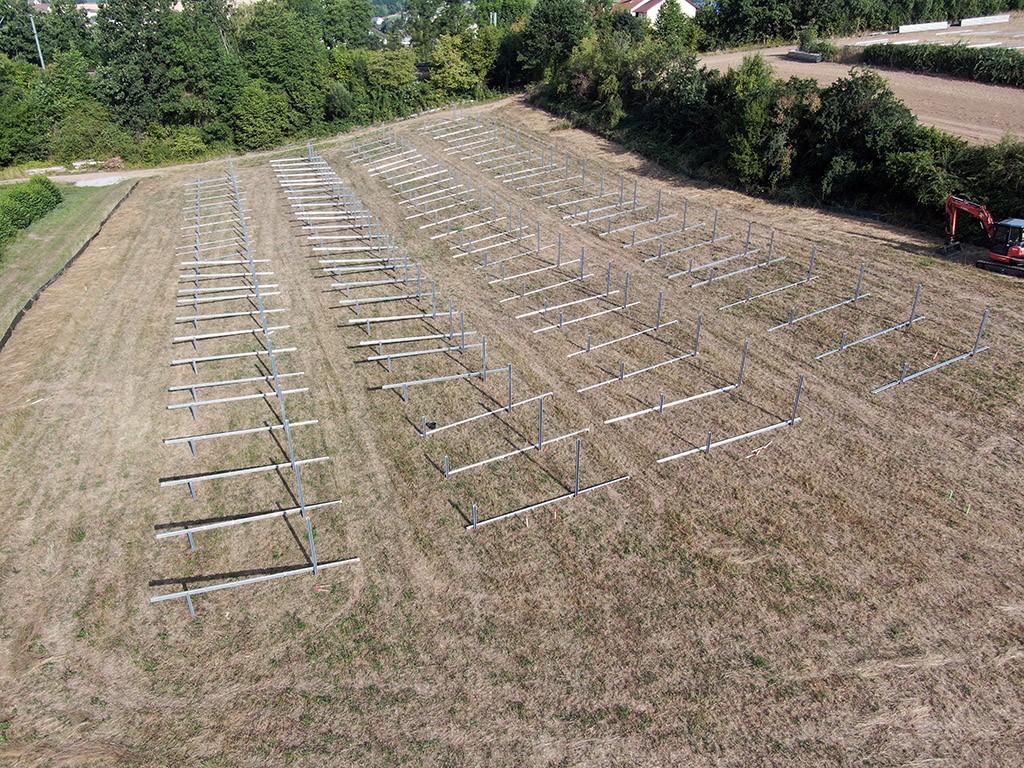

04.08.2022 – Beginn der Rammarbeiten

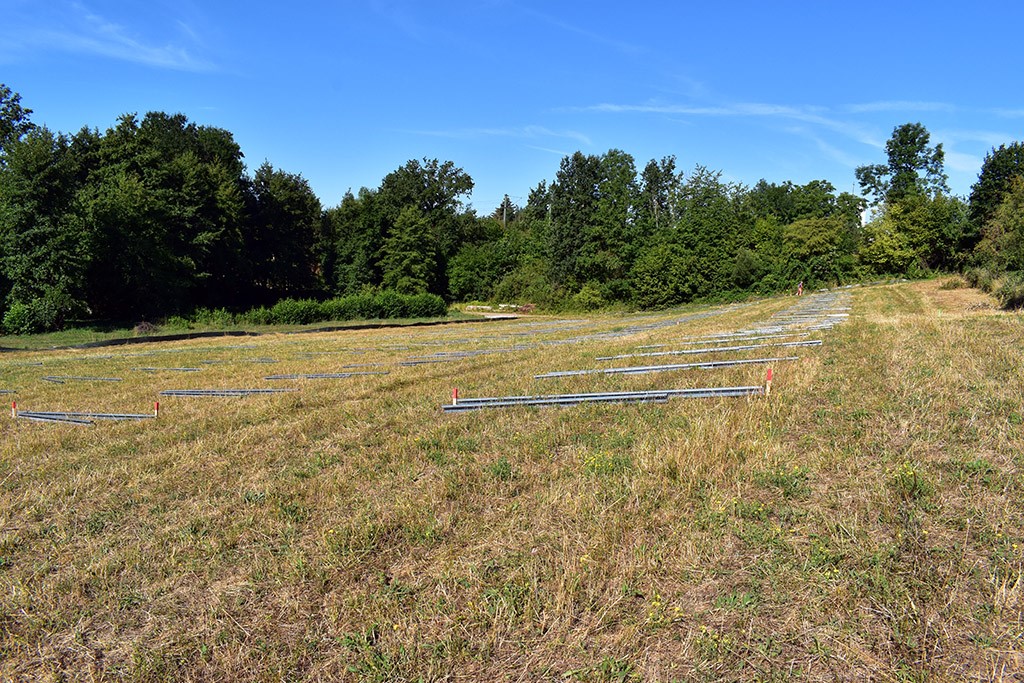

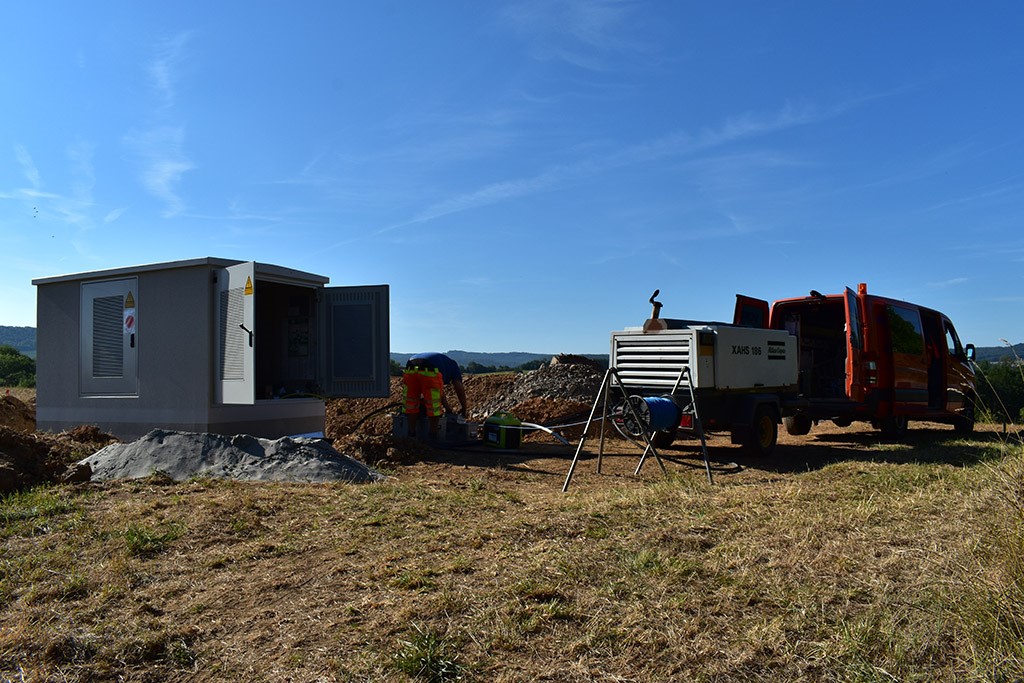

03.08.2022 – LWL-Einblasen und Bauvorbereitung

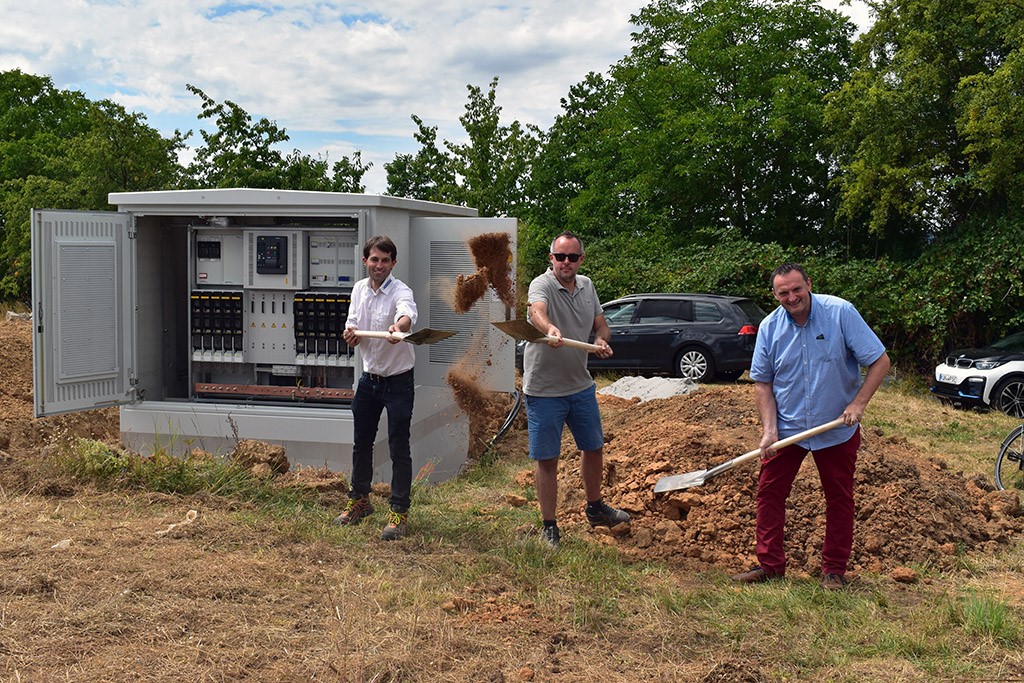

01.08.2022 – Spatenstich

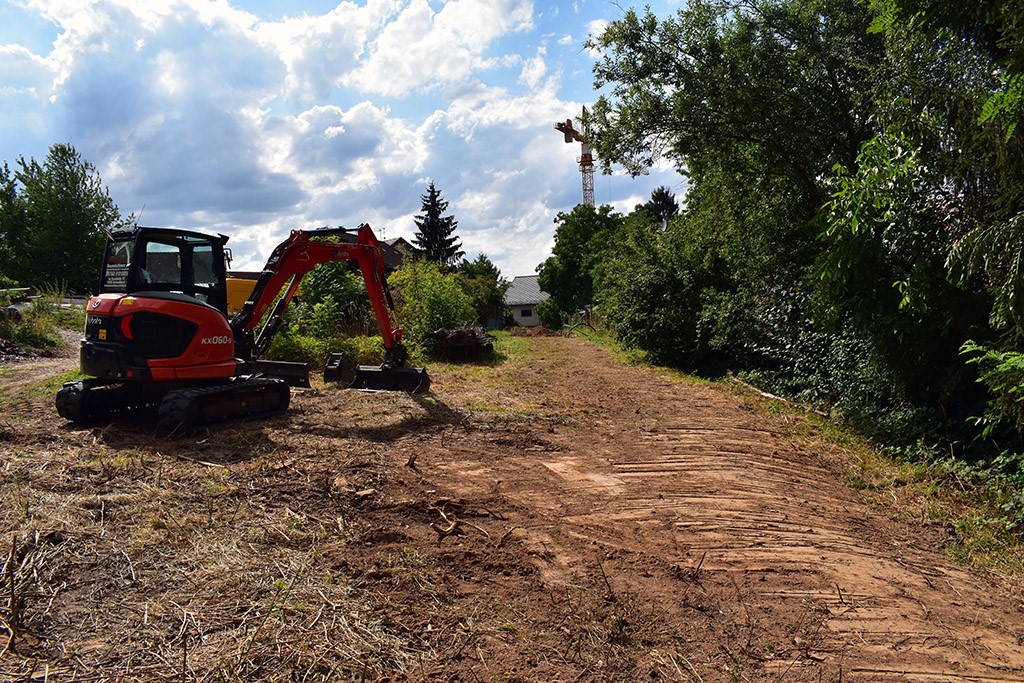

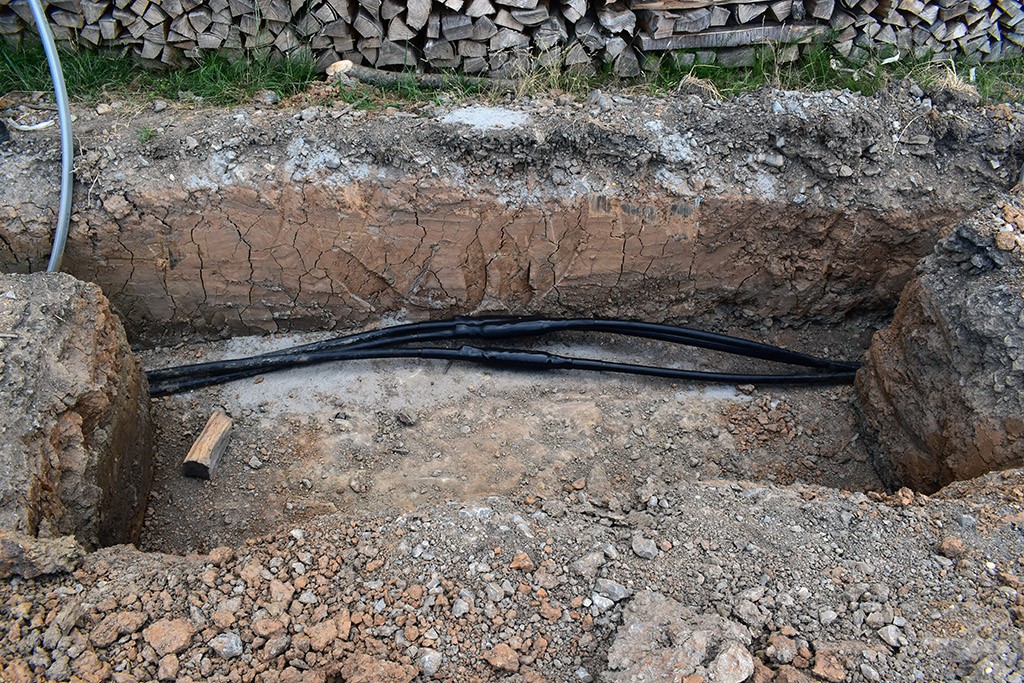

27.07.2022 – Kabelverlegearbeiten

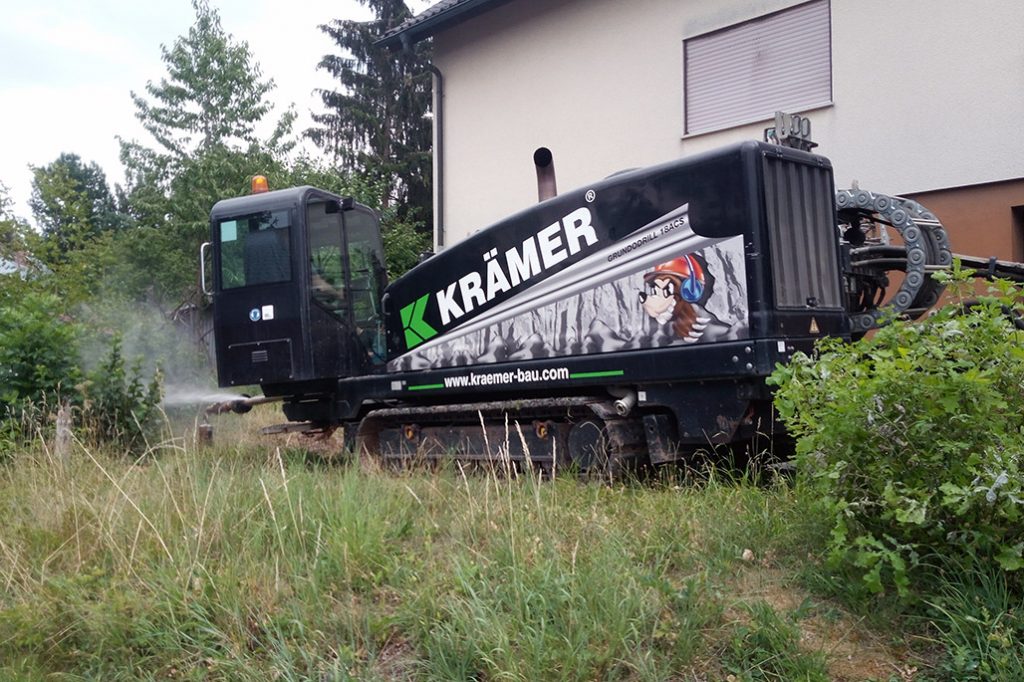

25.07.2022 – Horizontalspühlbohrung

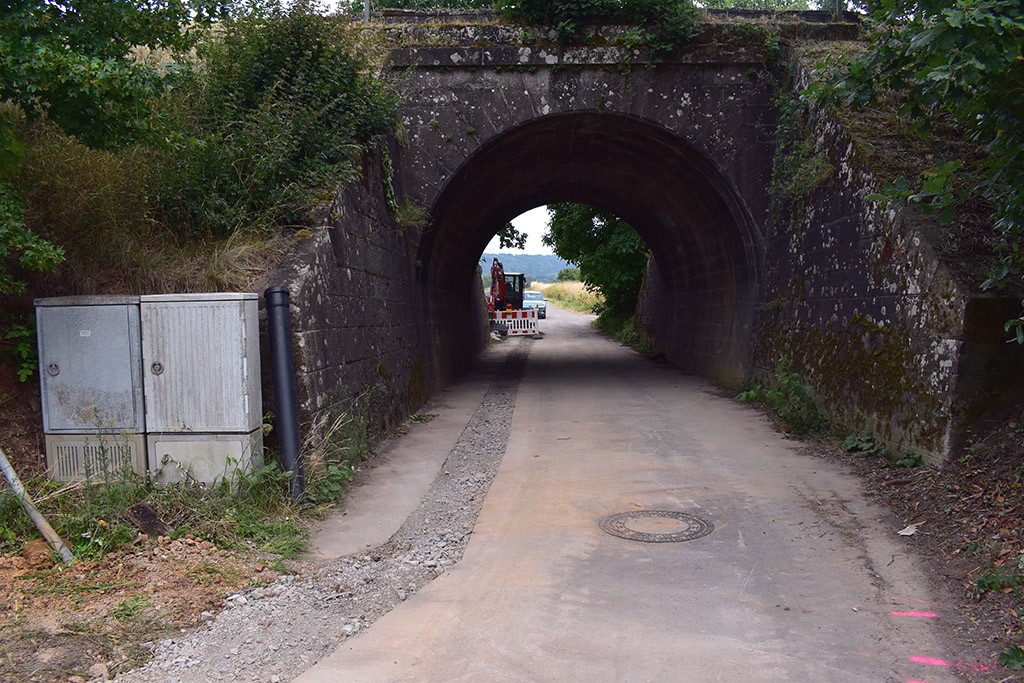

20.07.2022 – Bahndurchlass fertiggestellt

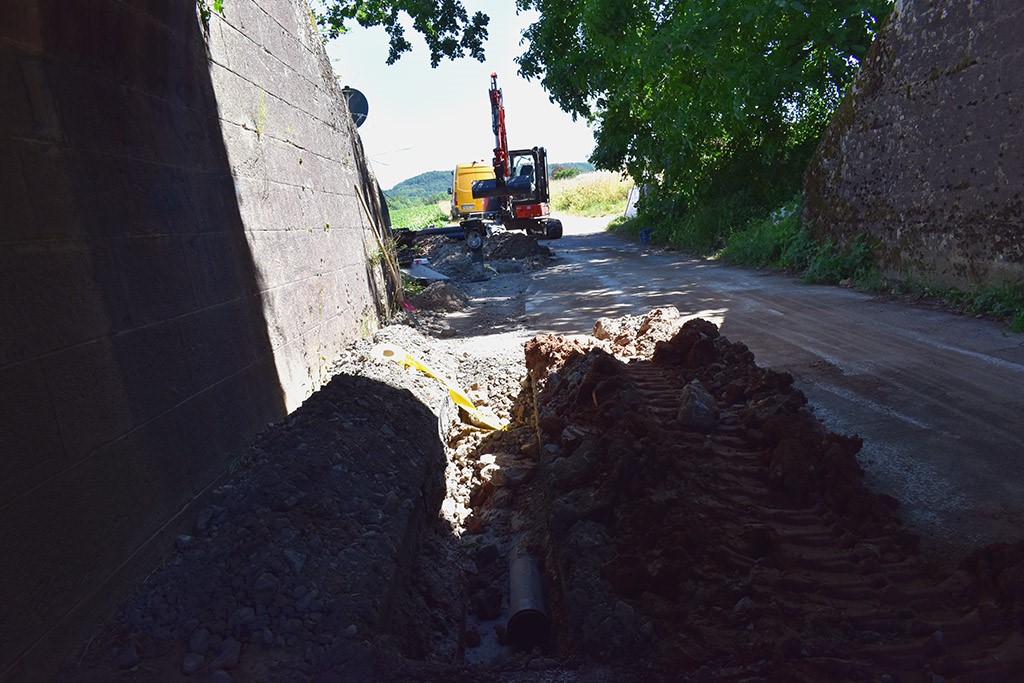

19.07.2022 – Kabelverlegearbeiten im Bahndurchlass

17.07.2022 – Samenübertragung auf Ausgleichsfläche in Scheppach

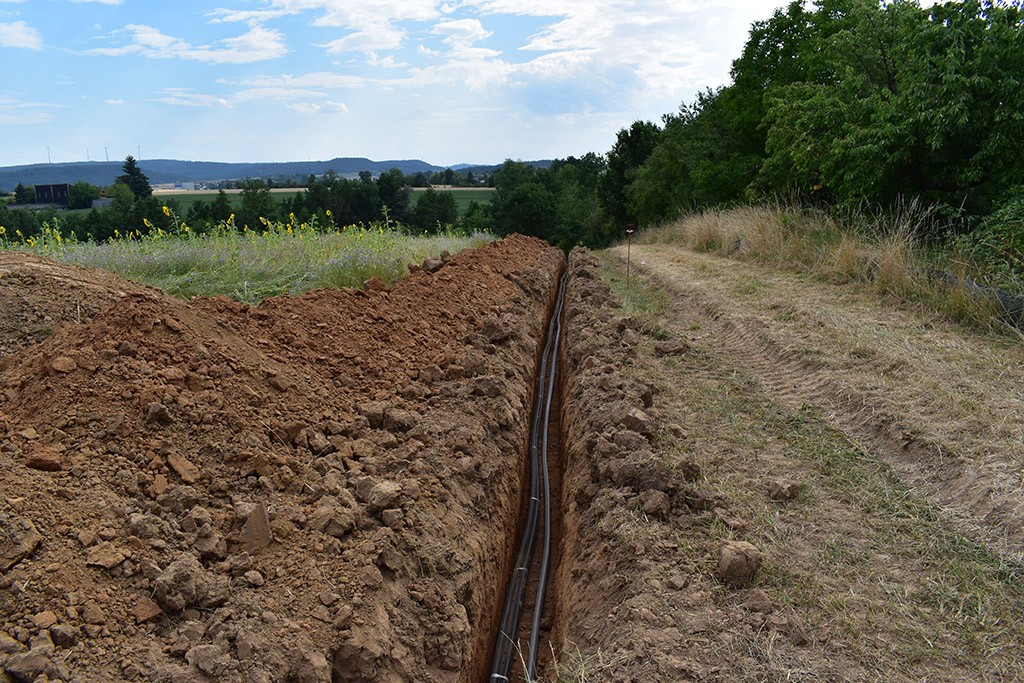

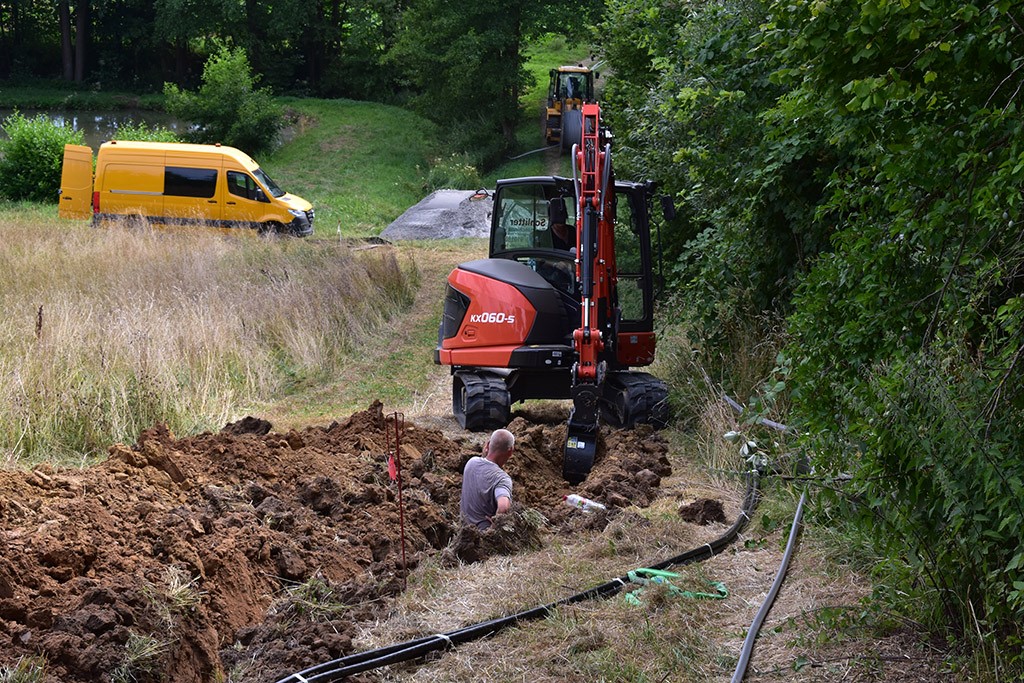

15.07.2022 – Baubeginn Kabeltrasse

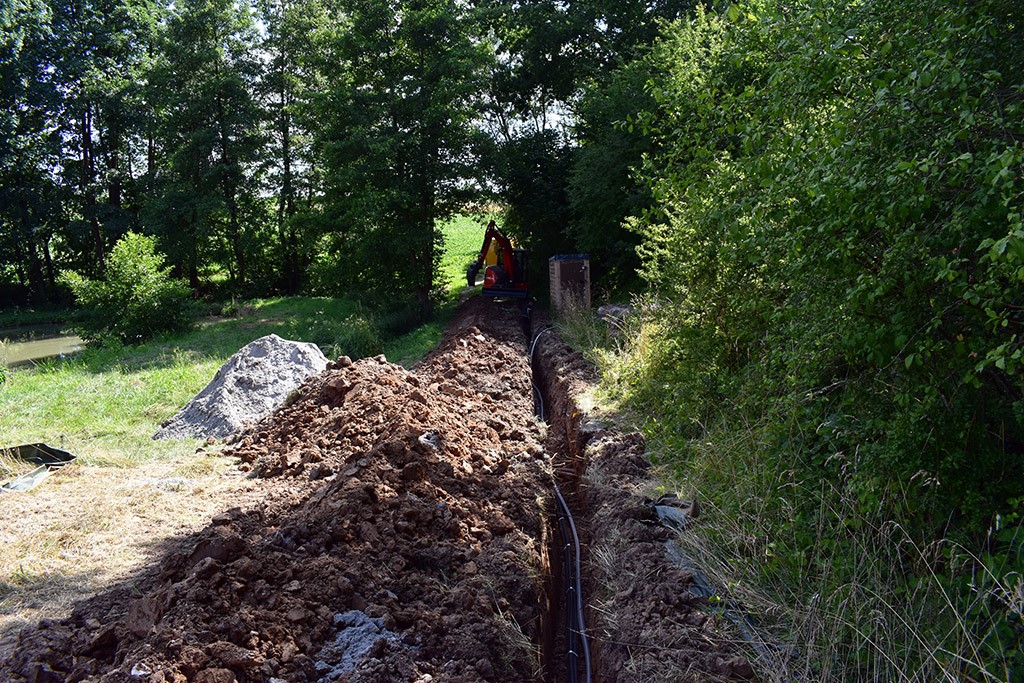

16.07.2022 – Bau Kabeltrasse

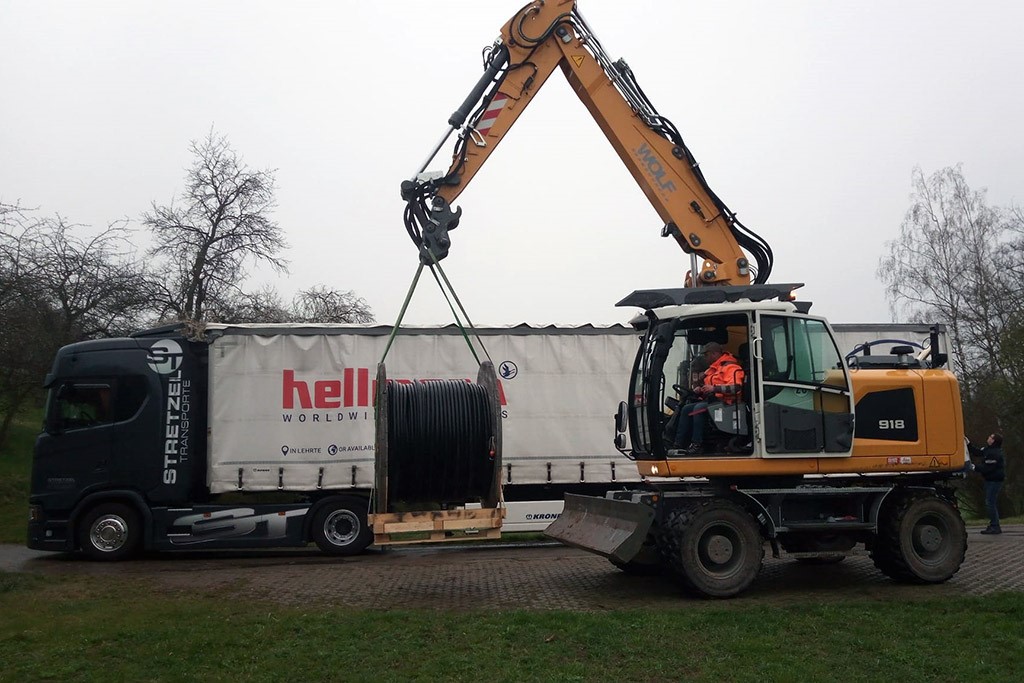

30.03.2022 – Anlieferung Kabel

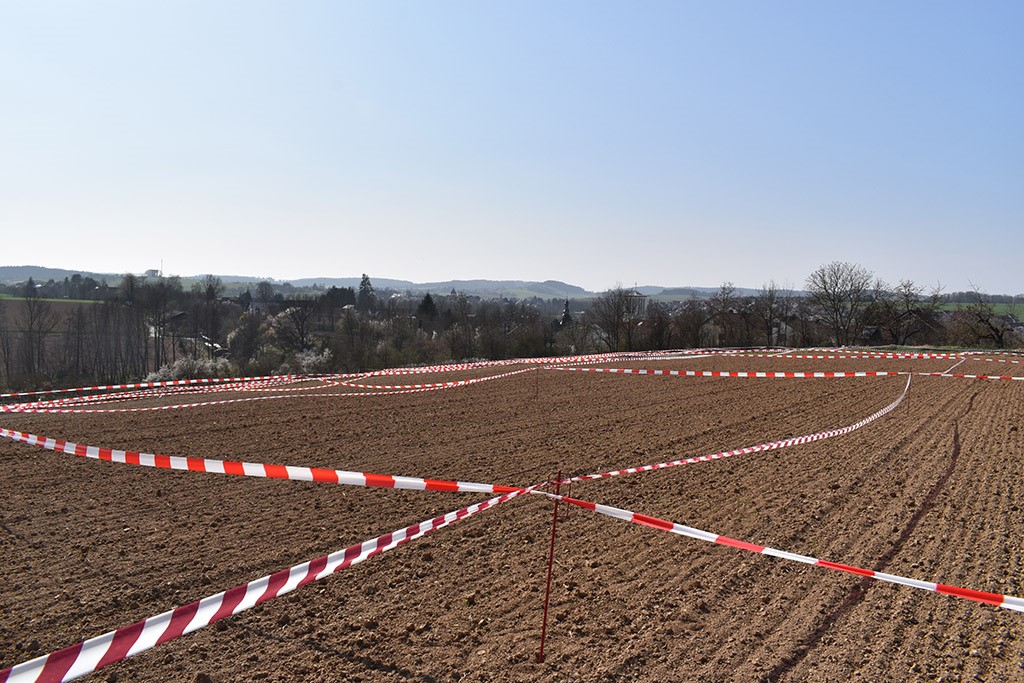

28.03.2022 – Flatterband zur Vergrämung der Feldlerche

14.03.2022 – Umsetzung artenschutzrechtliche Vermeidungsmaßnahmen

Amphibienschutzzäune für die Zauneidechse und Amphibien
