In Betrieb

Solarpark Bitzfeld

Nach mehrjähriger Planungszeit konnten wir den Bürgersolarpark Bitzfeld im Februar 2025 erfolgreich in Betrieb nehmen.


Mio. kWh pro Jahr
0
Anzahl Module
0
MWp Gesamtnennleistung​
0
Hektar
160
versorgte Haushalte pro Jahr
0
Tonnen CO₂ Einsparung
0
Mio. kWh pro Jahr
0
Anzahl Module
0
MWp Gesamtnennleistung
0
Hektar
160
versorgte Haushalte pro Jahr
0
Tonnen CO₂ Einsparung
0

Das Projekt im Detail

Die Planungen für die Freiflächenphotovoltaikanlage zwischen Bretzfeld-Bitzfeld und Öhringen-Schwöllbronn begannen bereits im Jahr 2018. Aufgrund der damals noch offenen Planungen zum Ausbau der Autobahn A6 verzögerte sich das Projekt, bevor das Bebauungsplanverfahren im Jahr 2022 fortgesetzt werden konnte.

Ende März 2024 wurde die Baugenehmigung erteilt. Nach erfolgreicher Teilnahme am EEG-Ausschreibungsverfahren begannen wir im Oktober 2024 mit der Errichtung der Anlage. Die Inbetriebnahme erfolgte am 20. Februar 2025.

Die Freiflächenphotovoltaikanlage verfügt über eine Leistung von 4,4 MWp und erzeugt auf einer Fläche von rund 3 Hektar jährlich etwa 4,8 Millionen kWh klimafreundlichen Solarstrom. Damit können rund 1.400 Haushalte mit erneuerbarer Energie versorgt werden. Der erzeugte Strom wird direkt vor Ort in das Mittelspannungsnetz eingespeist.

Neben der Beweidung der Flächen wurden Ausgleichsmaßnahmen für die Feldlerche und die Zauneidechse umgesetzt. Für die Freiflächenphotovoltaikanlagen Bitzfeld und Belsenberg wurde zudem eine gemeinsame Beteiligungsmöglichkeit geschaffen, an der sich insgesamt 57 Bürgerinnen und Bürger finanziell beteiligt haben.

Lageplan

Bautagebuch

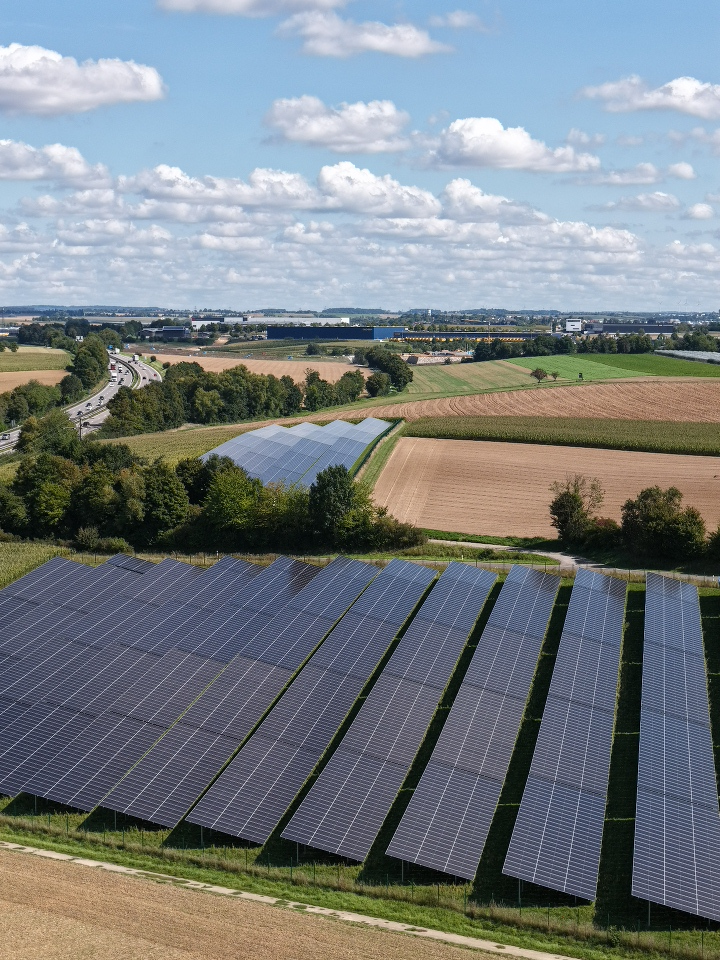

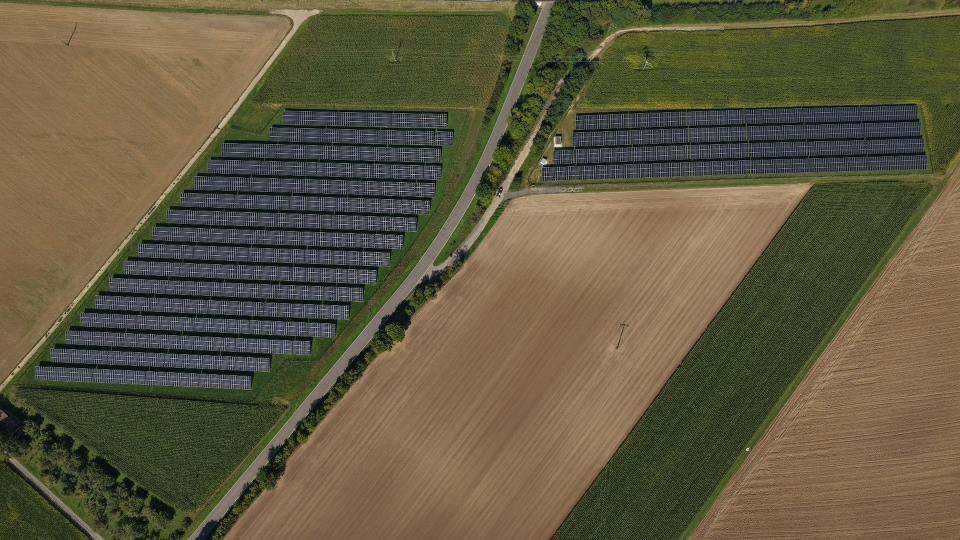

22.09.2025

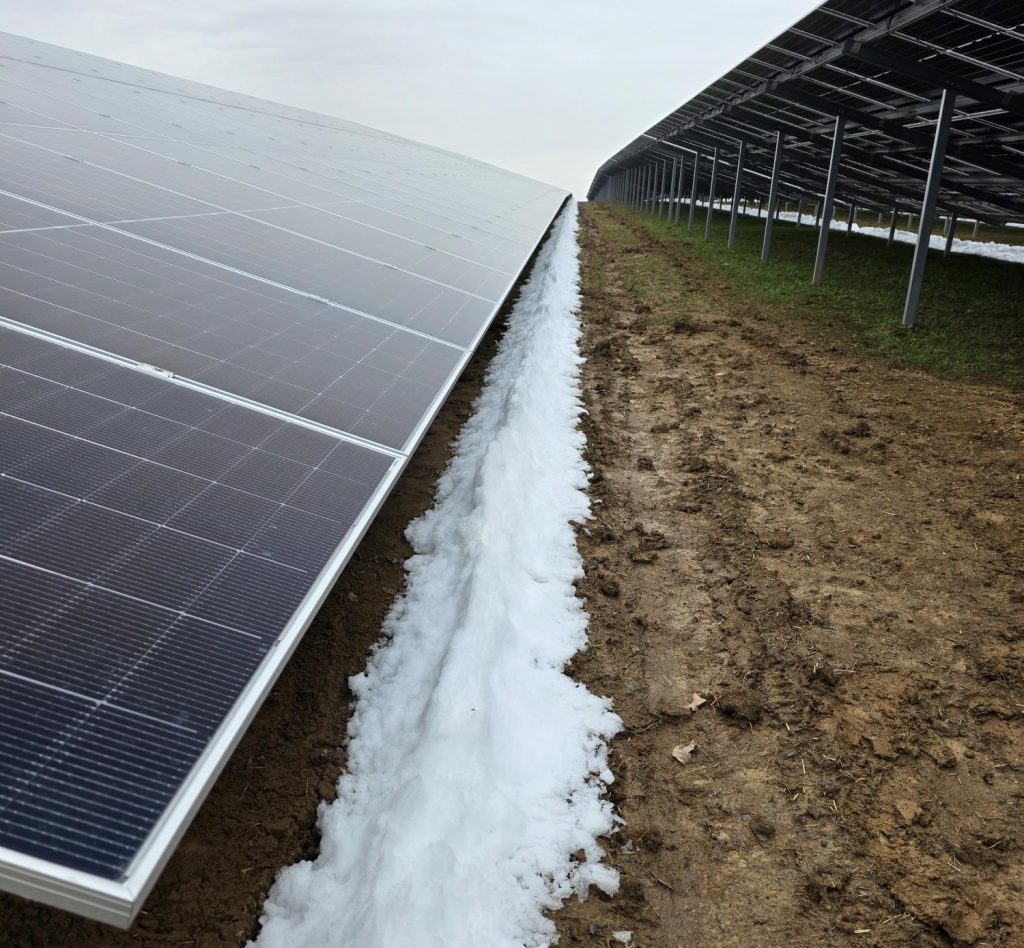

20.02.2025 – Inbetriebnahme der neuen Freiflächen-Photovoltaikanlage

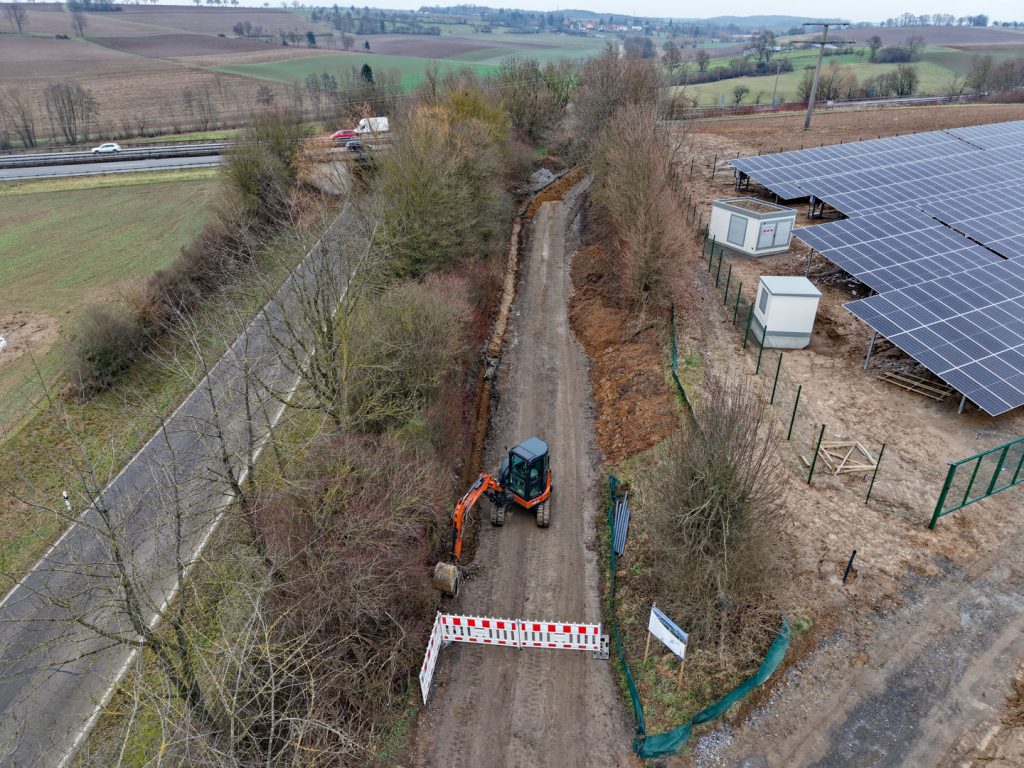

20.01.2025 – Netzanschluss

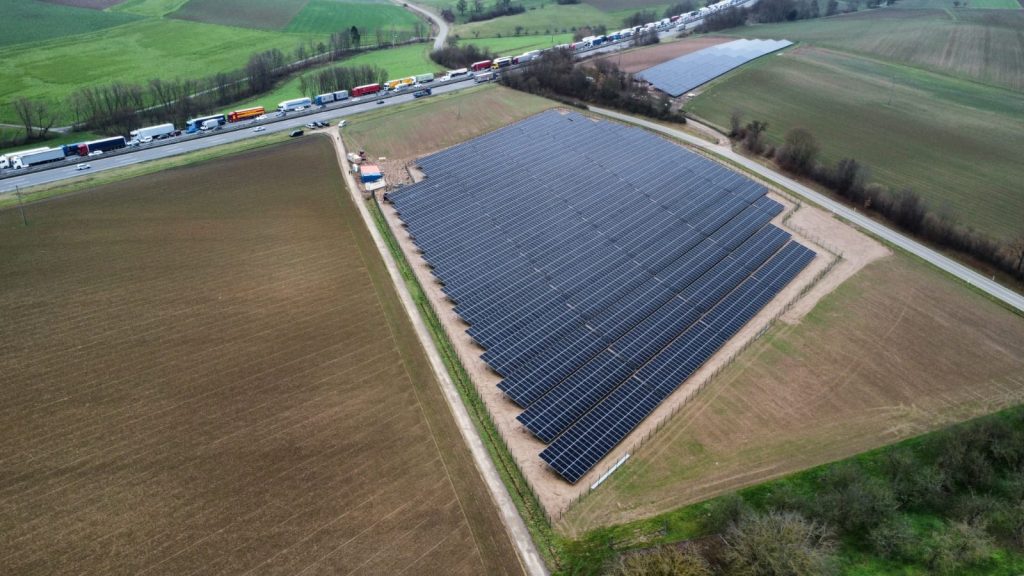

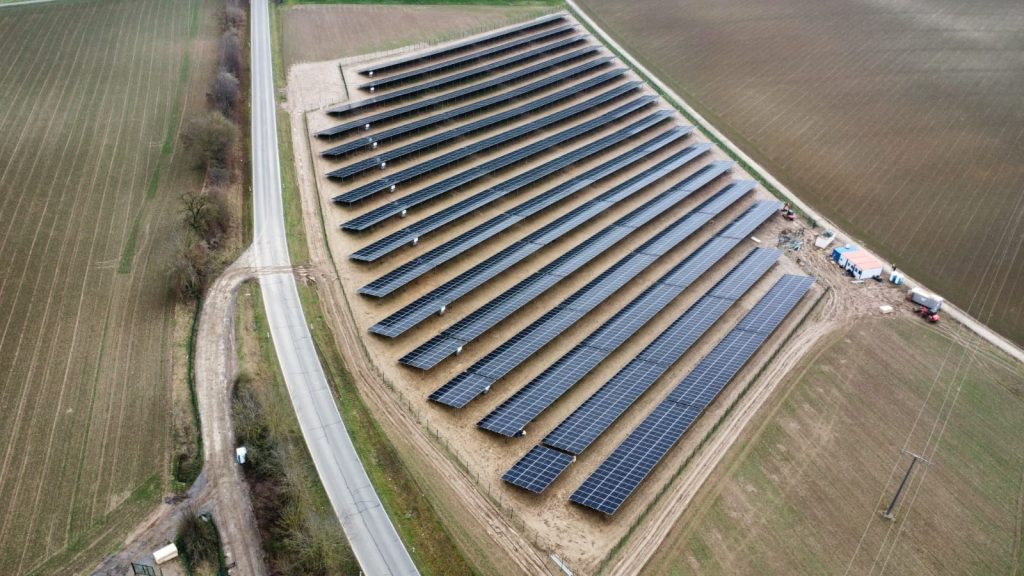

10.12.2024 – Fertigstellung Montage der Module

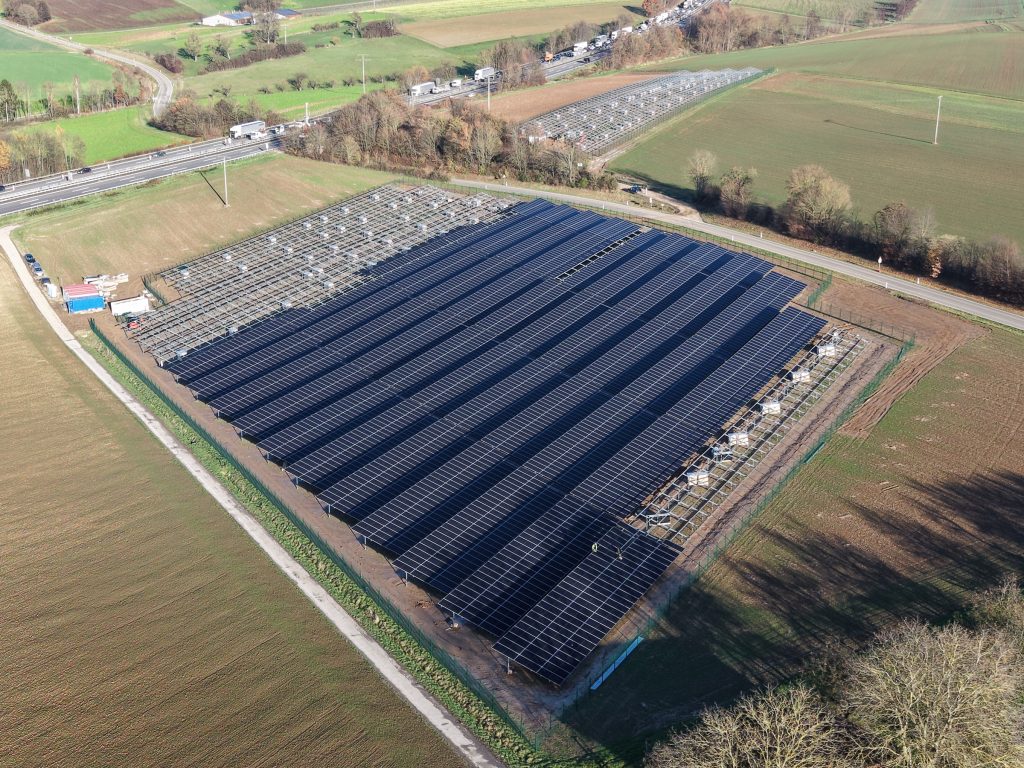

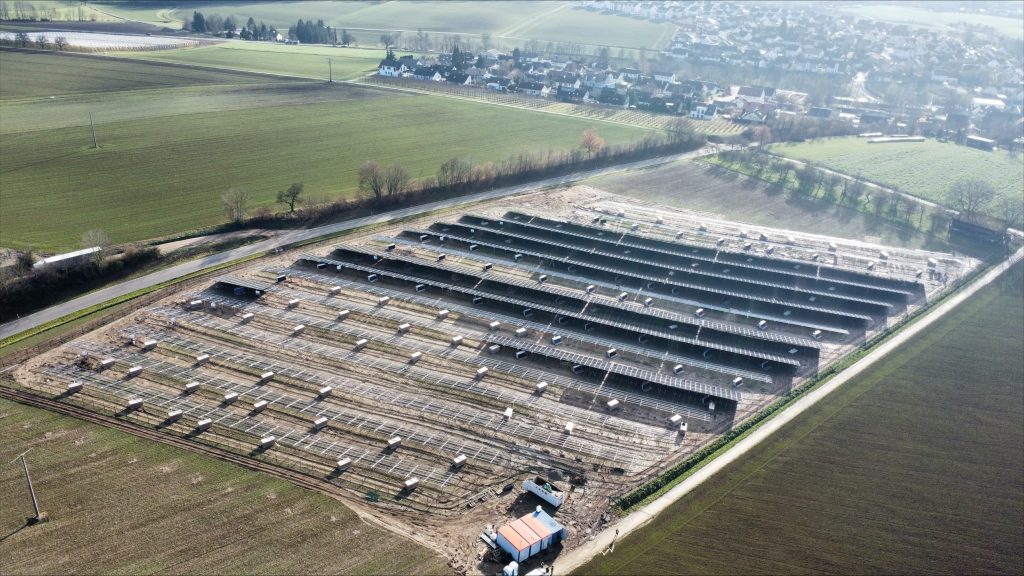

03.12.2024 – Montage der Module

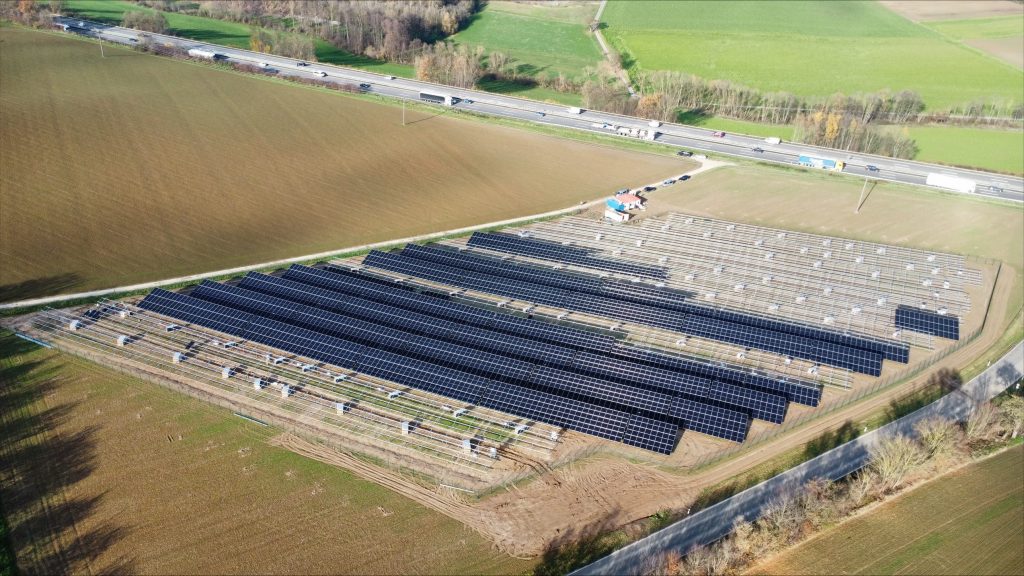

29.11.2024 – Montage der Module

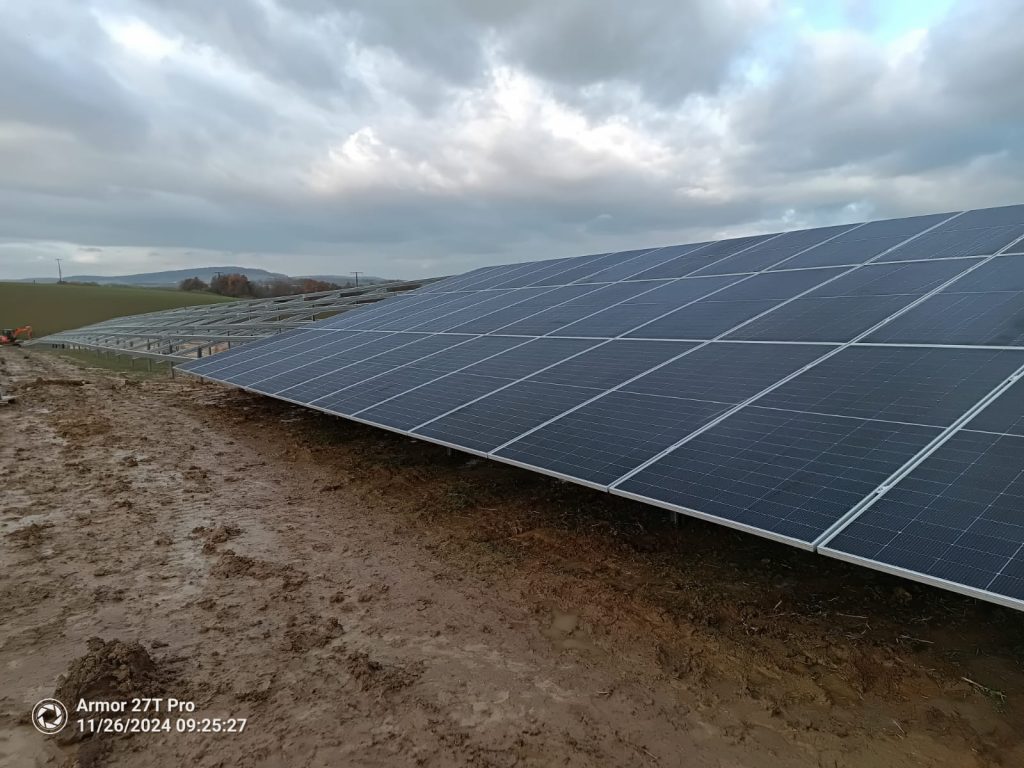

26.11.2024 – Montage der Module

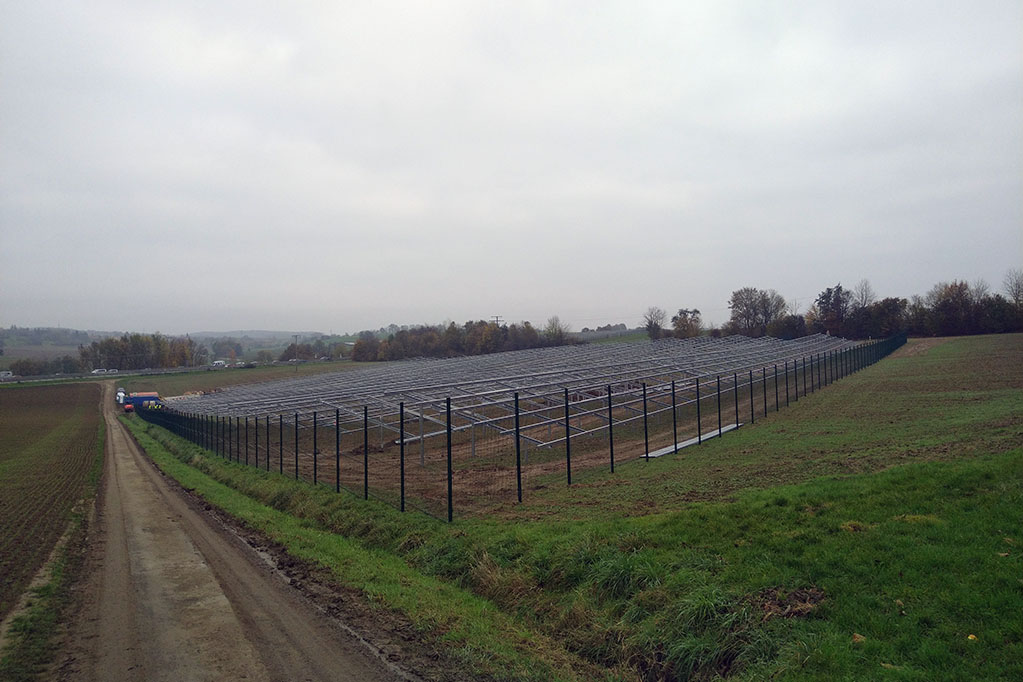

16.11.2024 – Fertiggestellte Unterkonstruktion

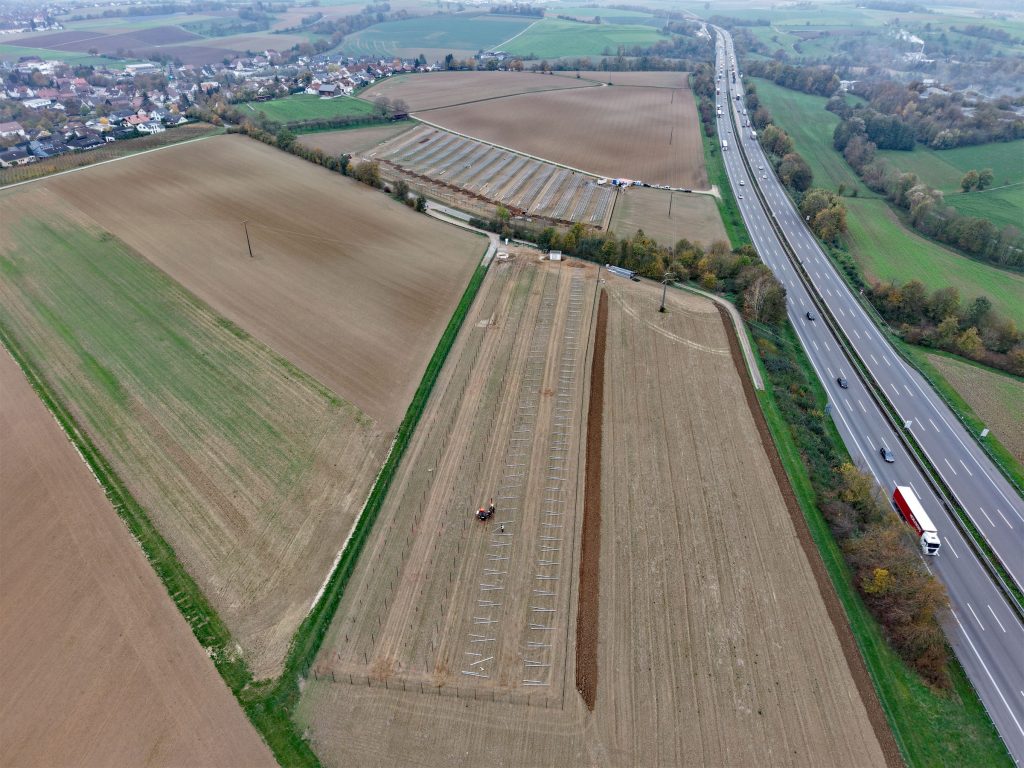

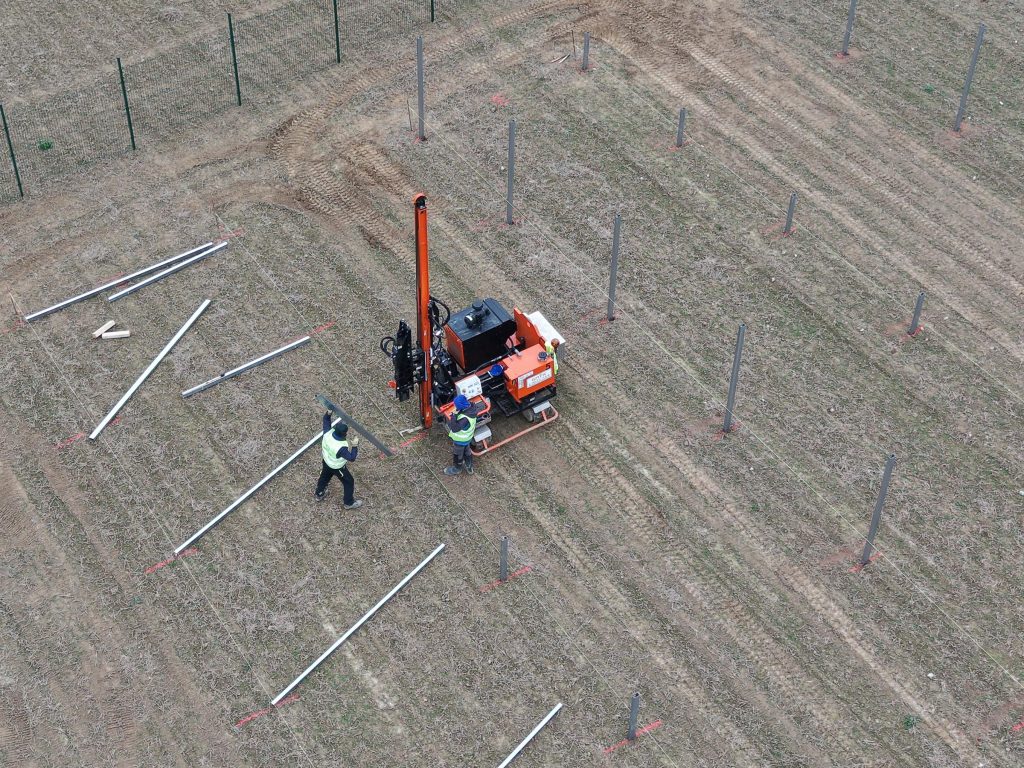

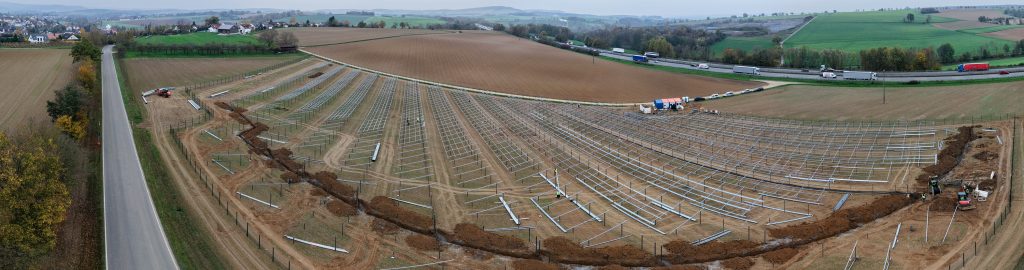

08.11.2024 – Aufbau der Unterkonstruktion

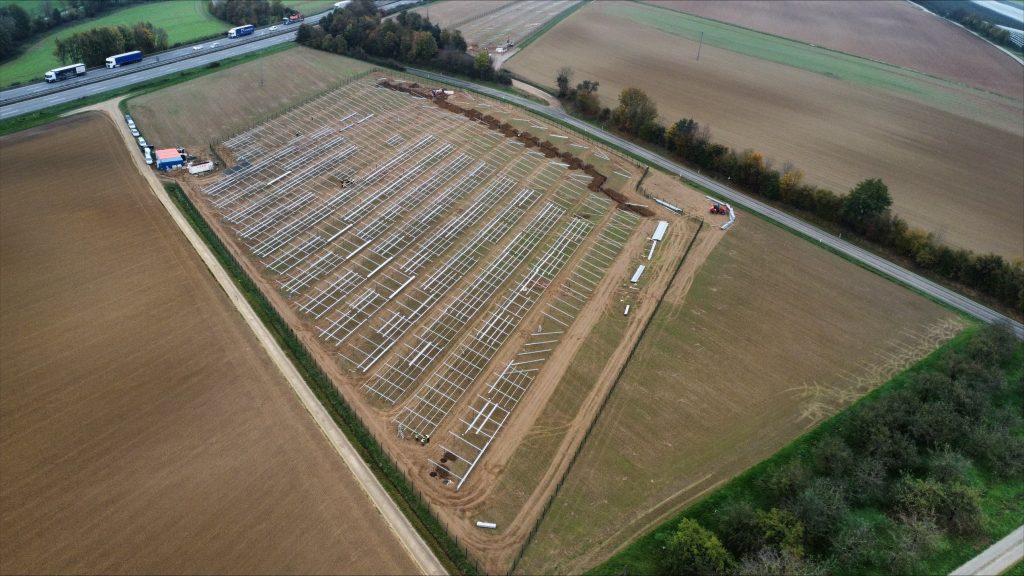

07.11.2024 – Aufbau der Unterkonstruktion

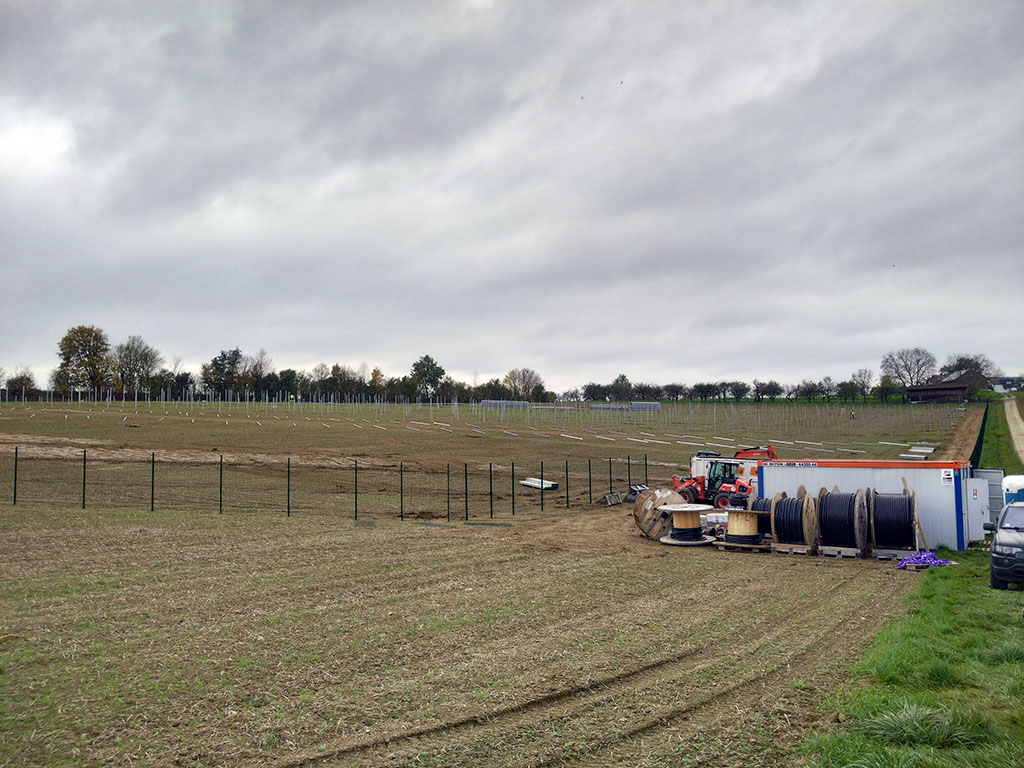

02.11.2024 – Aufbau der Unterkonstruktion

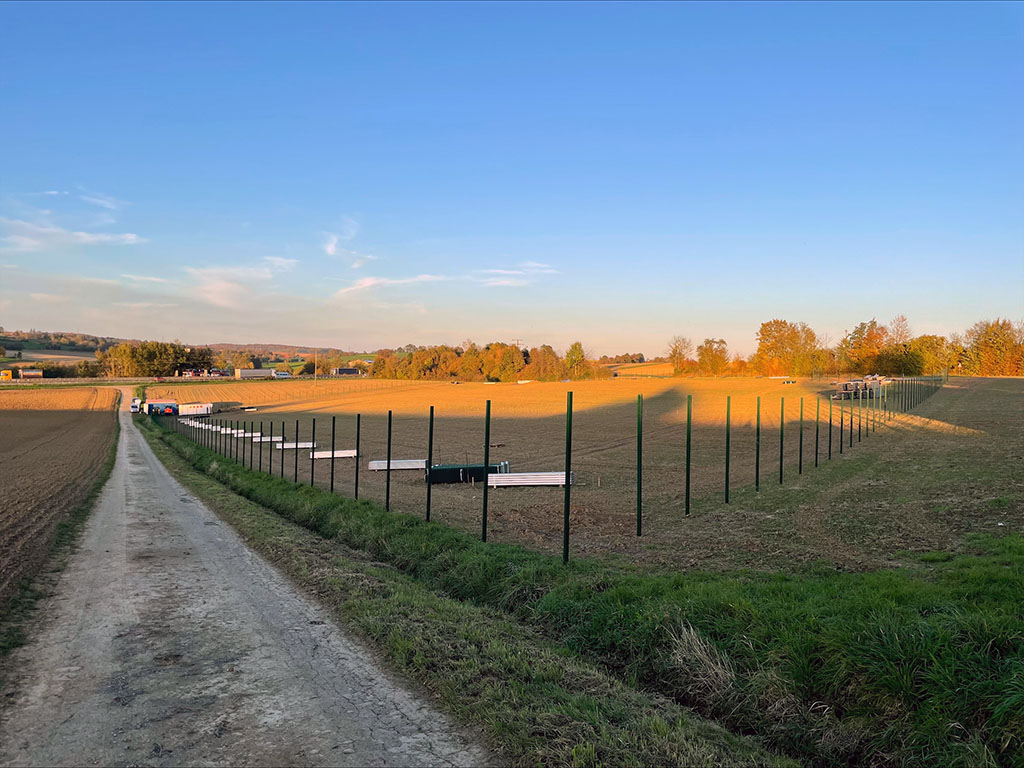

29.10.2024 – Aufbau Umzäunung

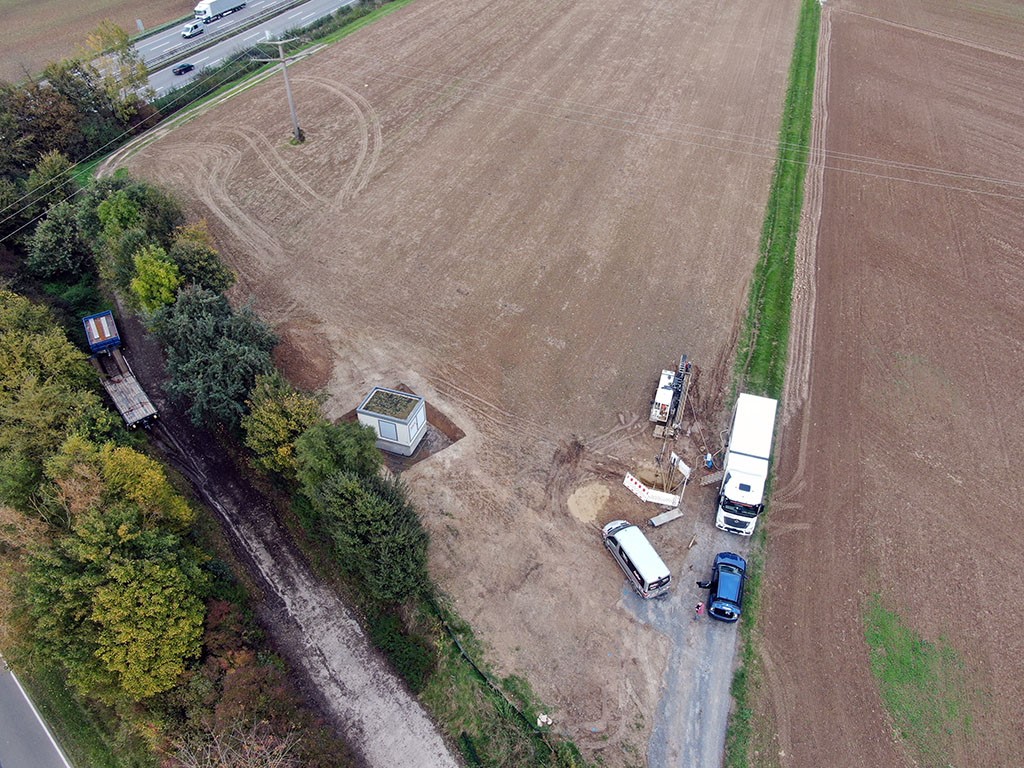

21.10.2024 – Fertigstellung der Horizontalspülbohrungen

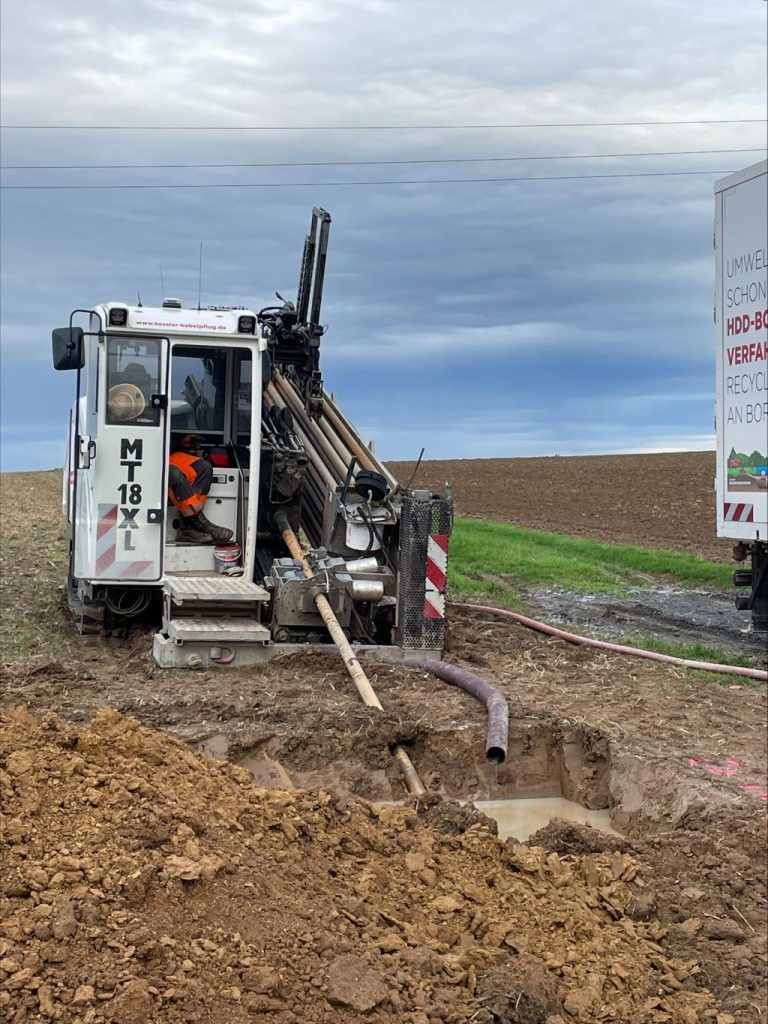

09.10.2024 – Herstellung von zwei Horizontalspülbohrungen zur Verbindung beider Baufelder

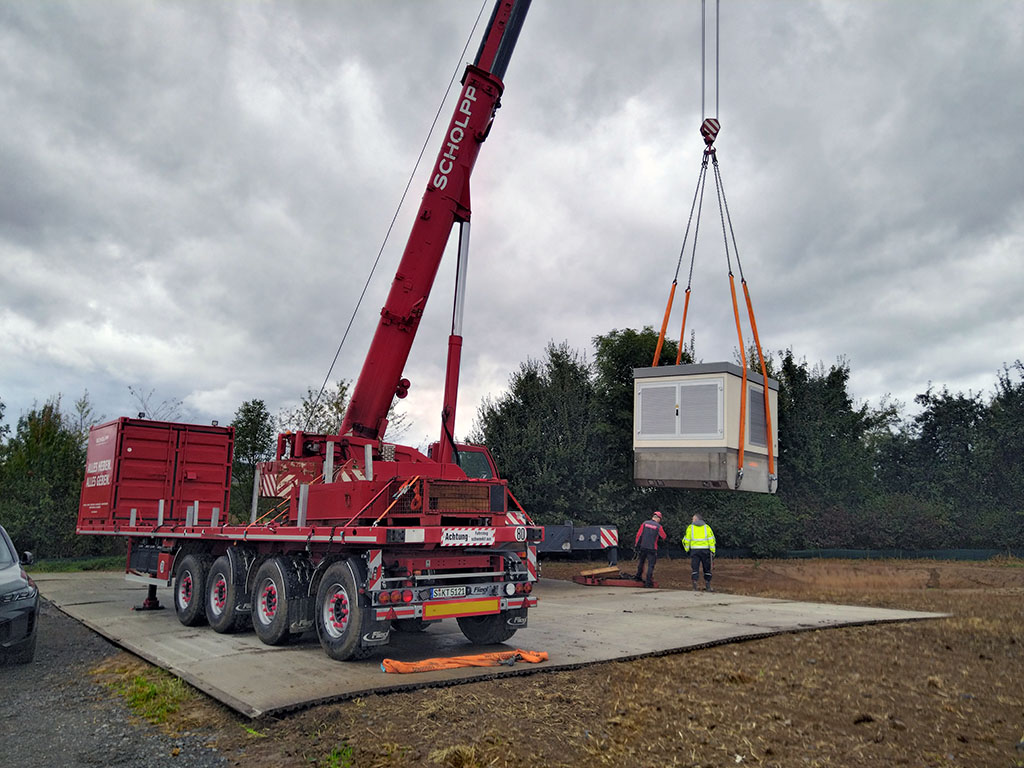

27.09.2024 – Anlieferung Trafo- und Übergabestation

26.09.2024 – Tiefbauarbeiten Trafo- und Übergabestation

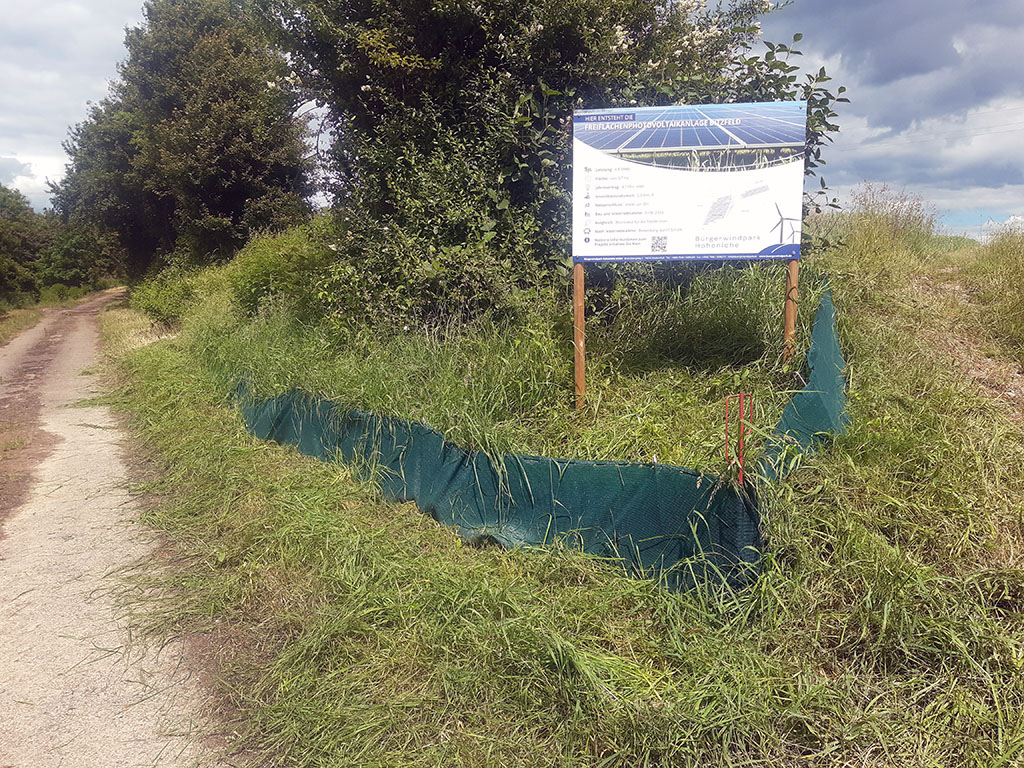

28.05.2024 – Aufbau Schutzzaun Zauneidechse
