In Betrieb

Solarpark Belsenberg

Mit dem Bürgersolarpark Belsenberg erzeugen wir seit Mai 2025 klimafreundlichen Sonnenstrom für die Region.

Mio. kWh pro Jahr
0
Anzahl Module
0
MWp Gesamtnennleistung​
0
Hektar
160
versorgte Haushalte pro Jahr
0
Tonnen CO₂ Einsparung
0
Mio. kWh pro Jahr
0
Anzahl Module
0
MWp Gesamtnennleistung
0
Hektar
160
versorgte Haushalte pro Jahr
0
Tonnen CO₂ Einsparung
0

Das Projekt im Detail

Nordöstlich des Künzelsauer Teilorts Belsenberg begannen wir im Jahr 2022 mit den Planungen für die Freiflächenphotovoltaikanlage. Nach Erteilung der Baugenehmigung im Juli 2024 und einer erfolgreichen Teilnahme am EEG-Ausschreibungsverfahren startete im Frühjahr 2025 die Errichtung der Anlage. Die Inbetriebnahme erfolgte am 20. Mai 2025.

Die Anlage verfügt über eine Leistung von 3,4 MWp und erzeugt auf einer Fläche von rund 2,5 Hektar jährlich etwa 3,8 Millionen kWh klimafreundlichen Solarstrom. Damit können rund 1.150 Haushalte mit erneuerbarer Energie versorgt werden. Der erzeugte Strom wird über eine rund 1,3 Kilometer lange Kabeltrasse in das Mittelspannungsnetz eingespeist.

Neben einer Beweidung der Flächen wurden Ausgleichsmaßnahmen für die Feldlerche und die Zauneidechse umgesetzt. Für die Freiflächenphotovoltaikanlagen Bitzfeld und Belsenberg wurde eine gemeinsame Beteiligungsmöglichkeit geschaffen, an der sich insgesamt 57 Bürgerinnen und Bürger finanziell beteiligt haben.

Lageplan

Bautagebuch

19.05.2025 – Wir sind am Netz!

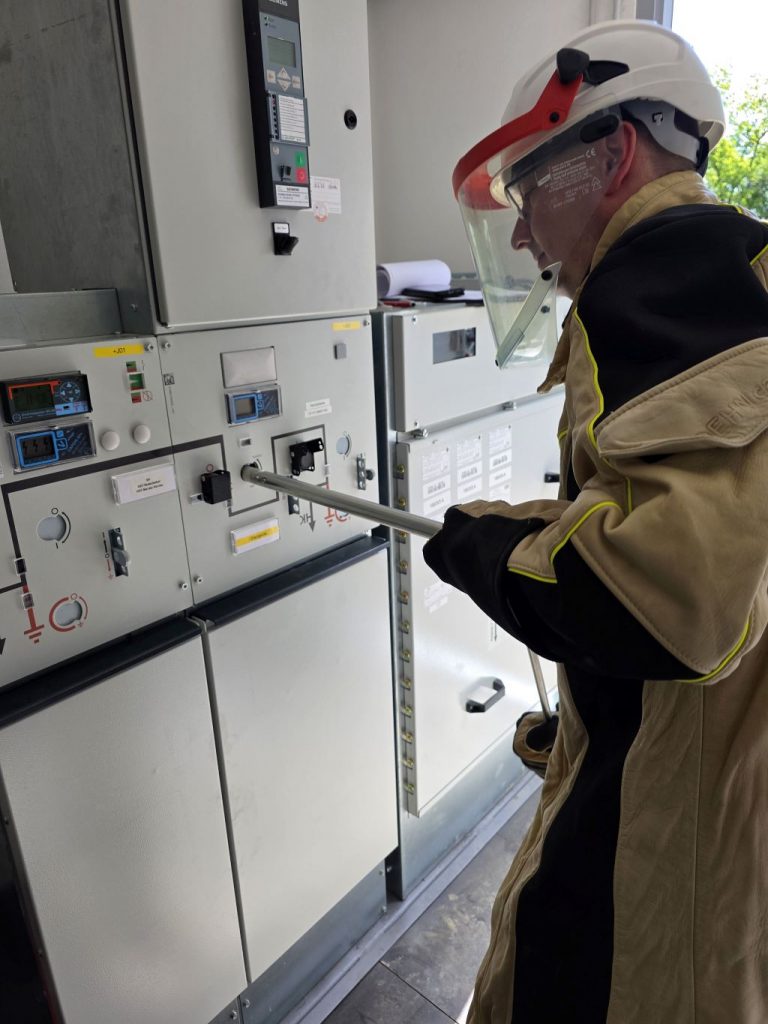

Heute wurde die Freiflächenphotovoltaikanlage Belsenberg erfolgreich in Betrieb genommen

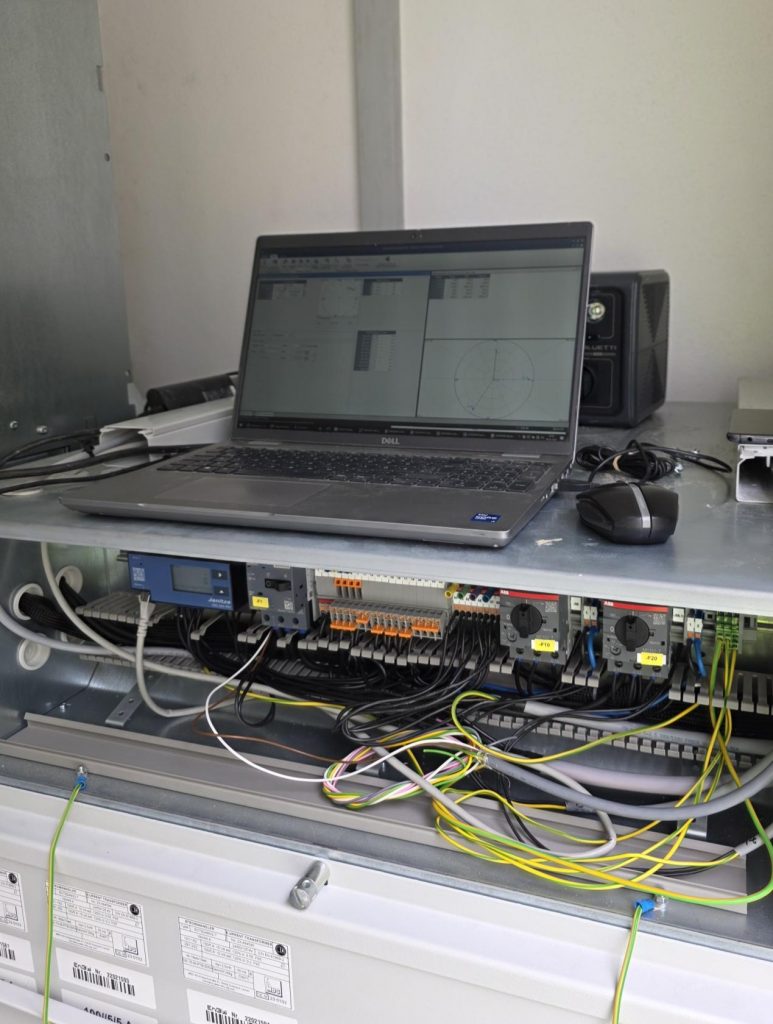

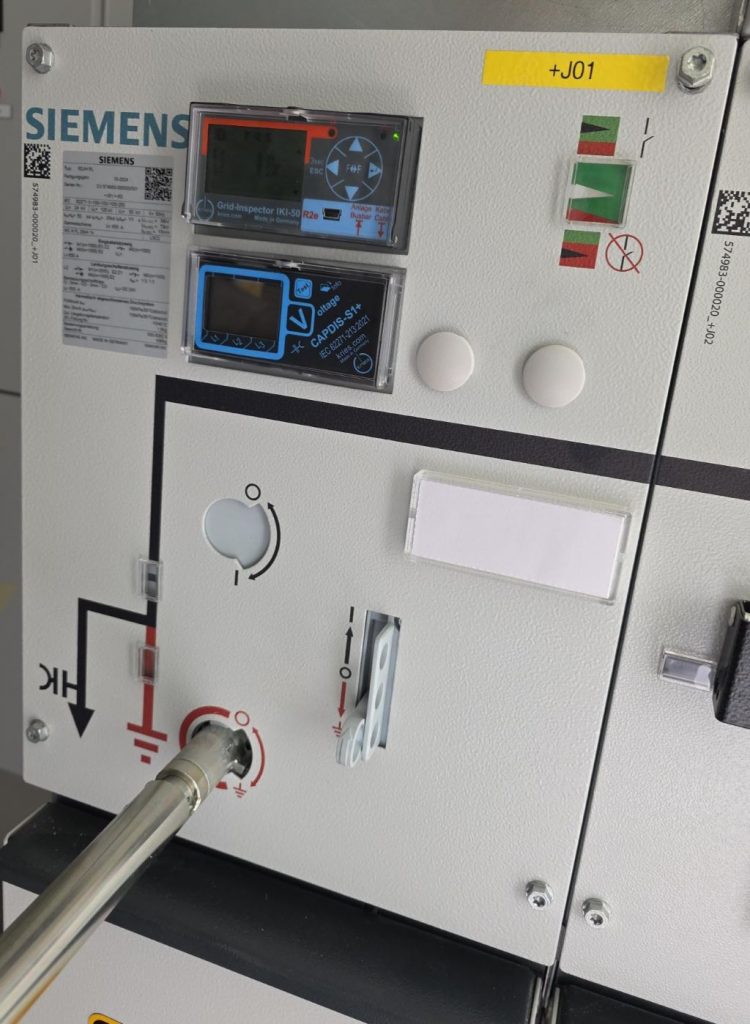

08.05.2025 – Erfolgreicher Kommunikationstest: Die Kommunikationsverbindung zwischen der Leitstelle und der Fernwirkanlage der Freiflächenphotovoltaikanlage steht

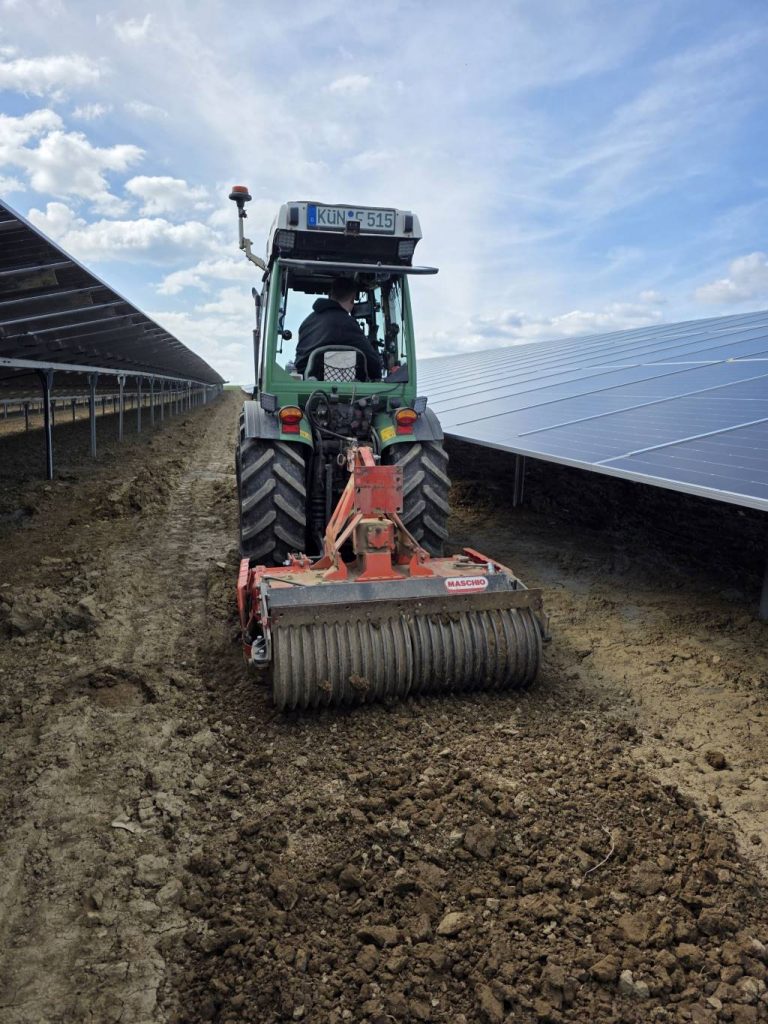

02.04.2025 – Bodenbearbeitung mit der Kreiselegge durch einen örtlichen Weinbauern zur Saatvorbereitung

02.04.2025 – Kabeleinführung und Anschlussarbeiten an der Transformatorenstation

28.03.2025 -Anlieferung Transformatorenstation

17.03.2025 – Fertigstellung Modulmontage

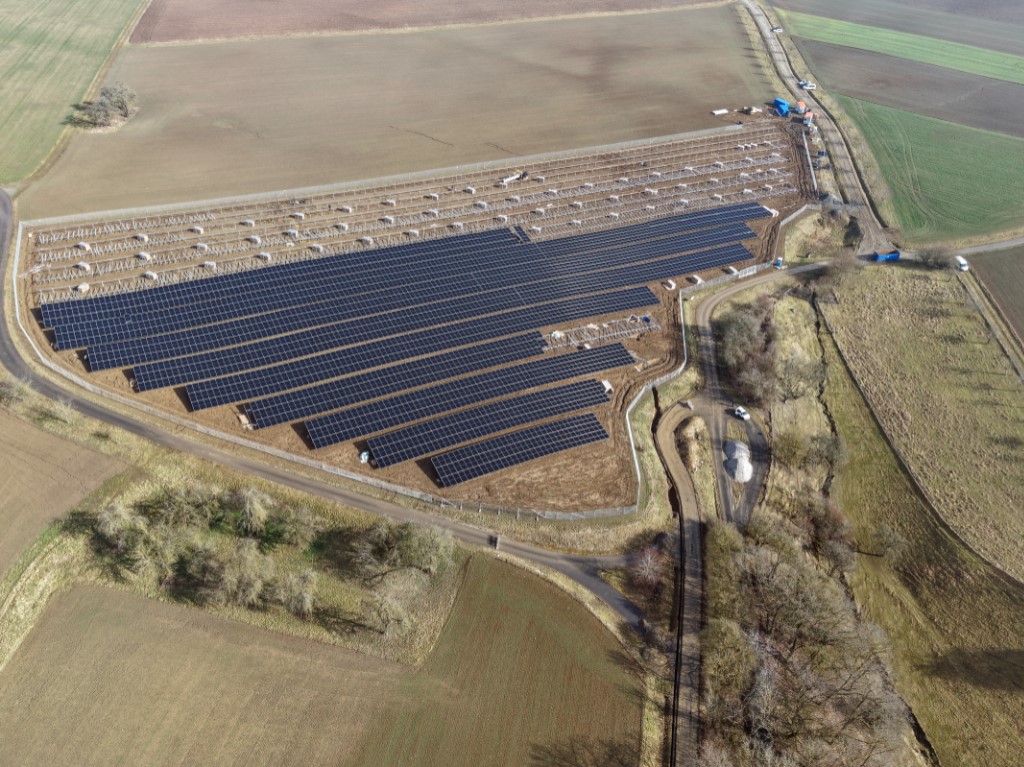

21.02.2025 – Montage der Module

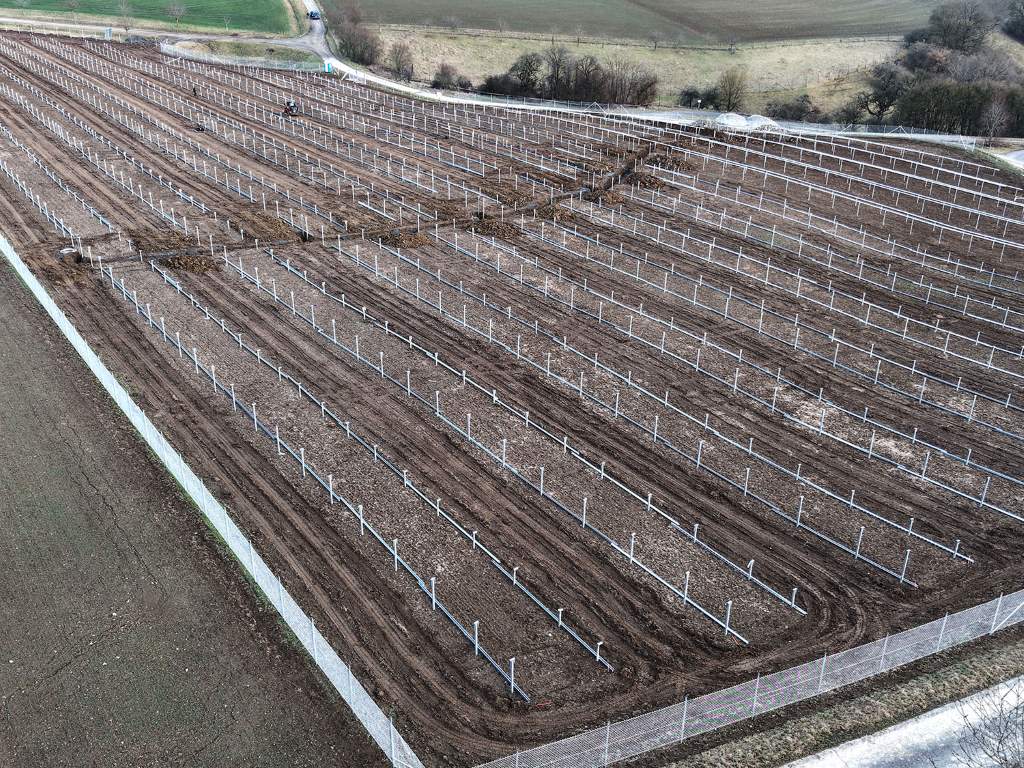

10.02.2025 – Aufbau der Unterkonstruktion und Bau der Kabeltrasse

04.02.2025 – Bau der Kabeltrasse

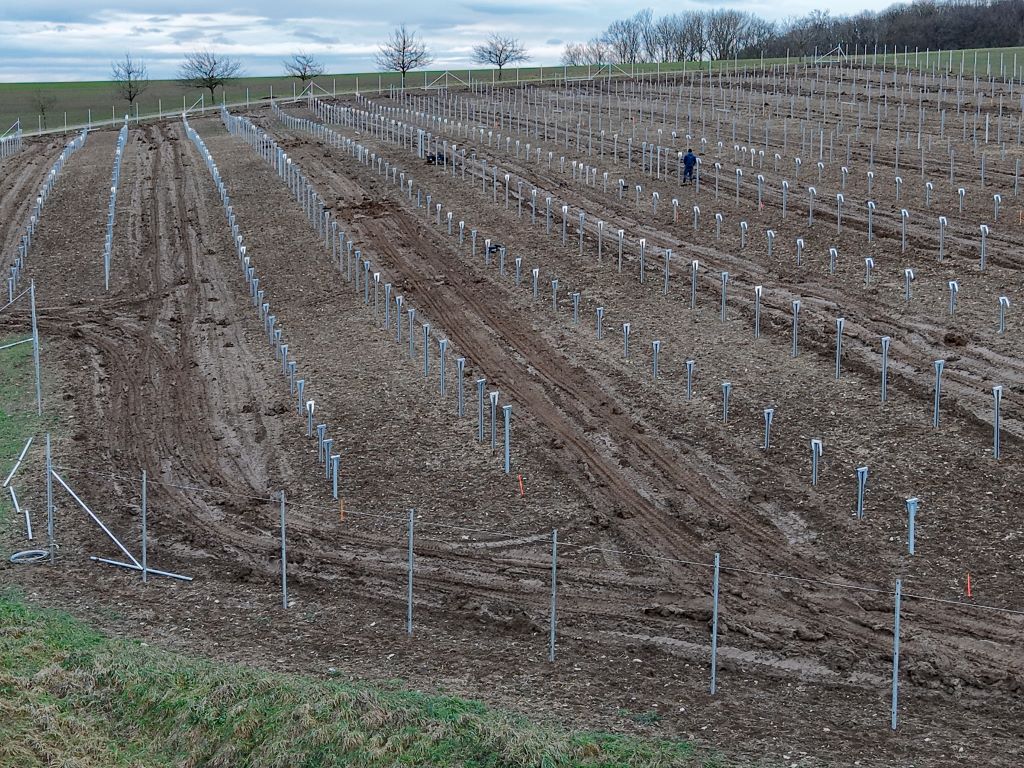

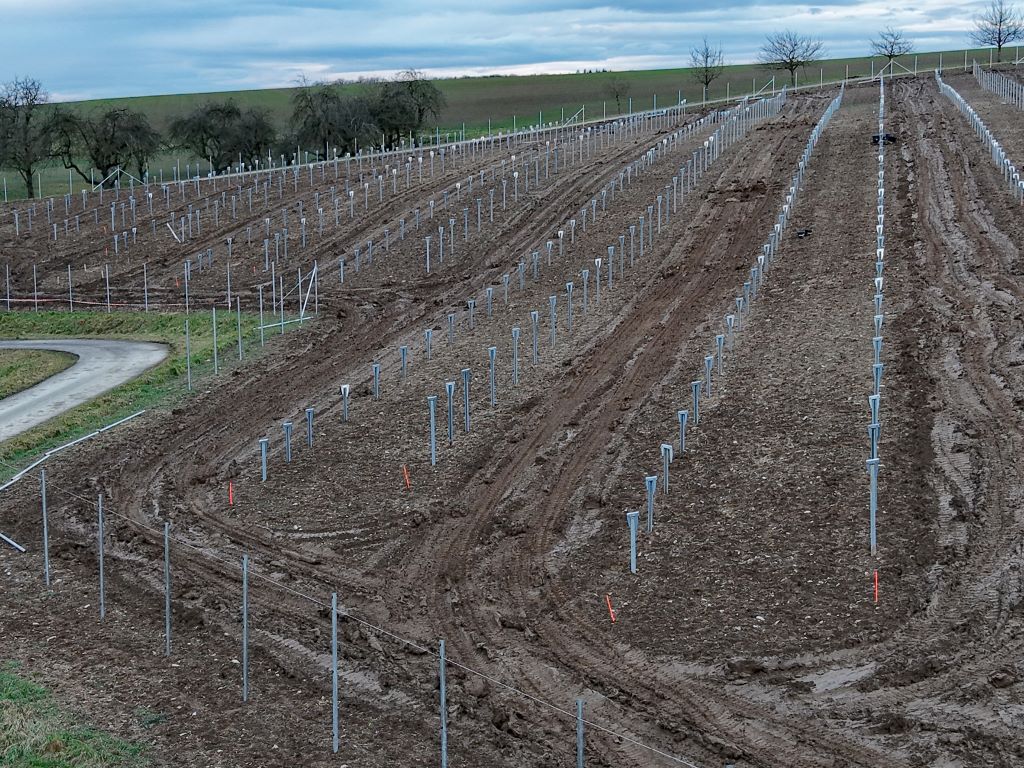

30.01.2025 – Aufbau der Unterkonstruktion

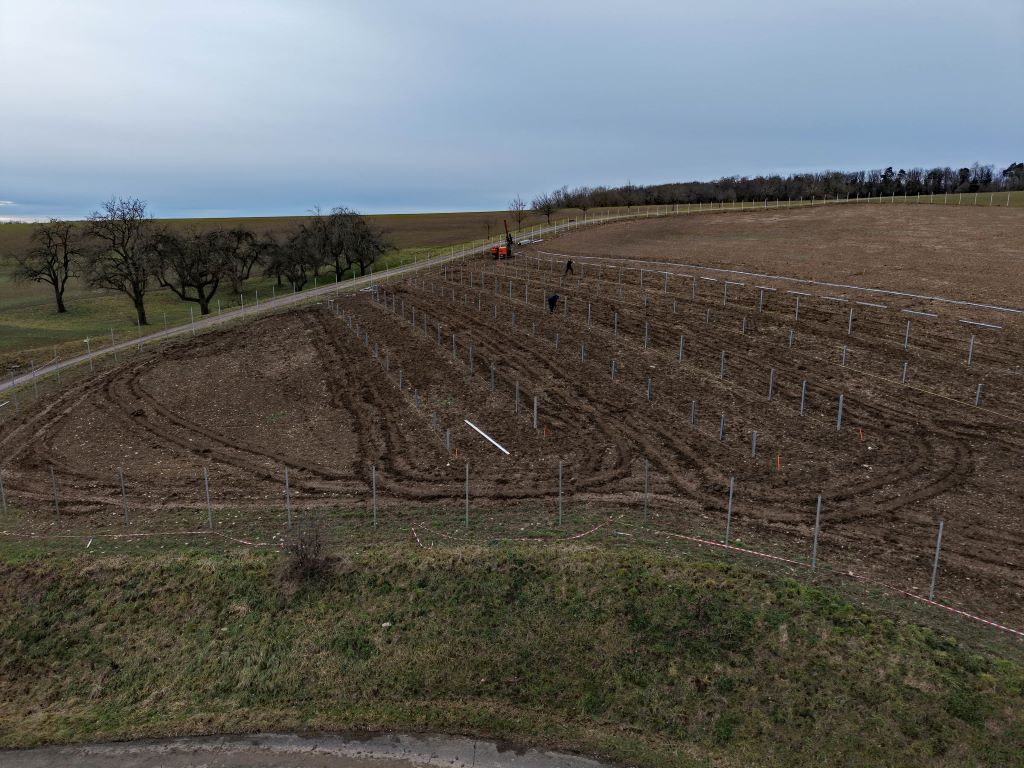

24.01.2025 – Aufbau der Unterkonstruktion

11.12.2024 – Anlieferung der Übergabestation

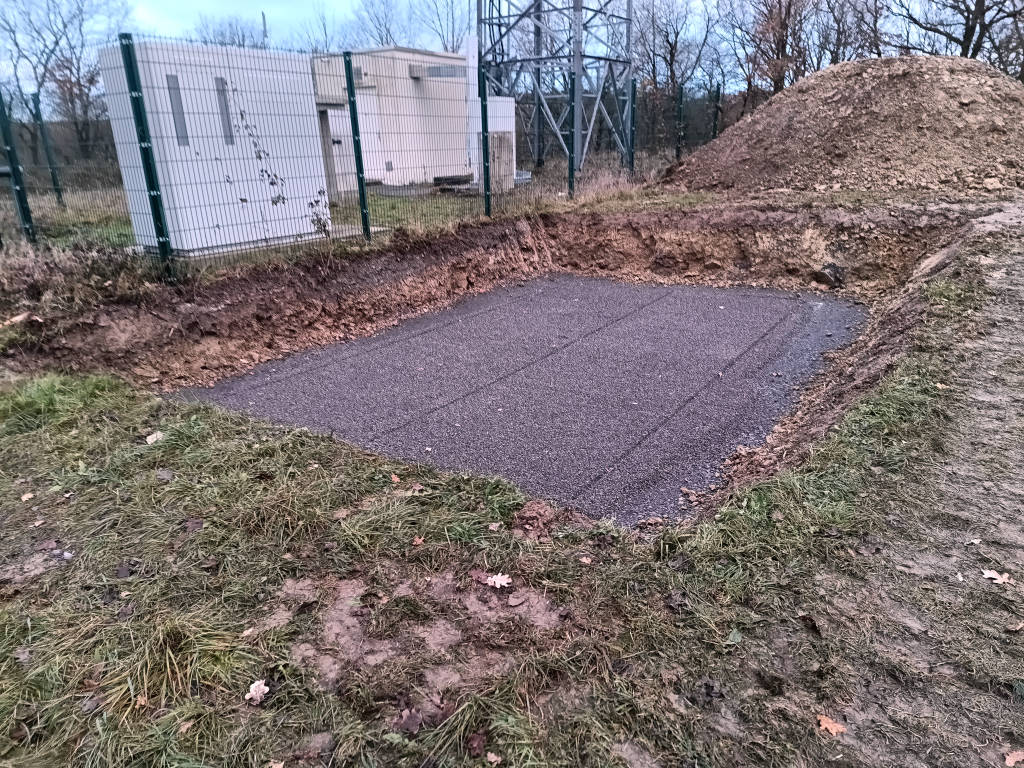

06.12.2024 – Tiefbau Übergabestation

August 2024 – Umsetzung erster Artenschutzmaßnahmen Zauneidechse
