In Betrieb
Bürgerwindpark Weißbach
Seit 2016 decken fünf Windkraftanlagen rund 5 % des Strombedarfs im Hohenlohekreis. Damit ist der Bürgerwindpark Weißbach bislang unser größtes Windenergieprojekt.
Vestas
Anlagenhersteller
Vestas
Anlagenhersteller
Das Projekt im Detail
Fünf moderne Windkraftanlagen des Typs Vestas V126-3.3 mit einer Nabenhöhe von 137 m und einem Rotordurchmesser von 126 m wurden als reines Bürgerprojekt errichtet.
240 Bürgerinnen und Bürger betreiben mit unserem bislang größten Bürgerwindpark aktiven Klimaschutz in Weißbach im Hohenlohekreis. Gemeinsam kann so im Jahr über 34 Mio. kWh umweltfreundlicher Windstrom erzeugt werden, genug für 9.500 deutsche Durchschnittshaushalte.
Nach der Genehmigung im September 2015 begann unmittelbar die Bauphase. Bereits im Juni 2016 konnten alle fünf Windenergieanlagen planmäßig in Betrieb genommen werden.
Besonders wichtig war die regionale Wertschöpfung: Zahlreiche Unternehmen aus der Umgebung waren an Planung, Bau und Betrieb beteiligt. Auch die Finanzierung erfolgte über eine lokale Genossenschaftsbank. Damit profitiert die Region langfristig von den Erträgen des Windparks.
Downloads

Ertragsdaten
Jahr | Ertrag in kWh | Windjahr |
2016 | 9.114.075 | Inb. |
2017 | 33.844.656 | 99 % |
2018 | 33.843.958 | 99 % |
2019 | 36.360.177 | 106 % |
2020 | 36.407.904 | 106 % |
2021 | 30.245.264 | 88 % |
2022 | 33.852.669 | 99 % |
2023 | 42.410.767 | 123 % |
2024 | 32.844.974 | 96 % |
2025 | 29.357.034 | 85 % |
Monat | Ertrag 2022 | Ertrag 2023 | Ertrag 2024 | Ertrag 2025 | Ertrag 2026 |
Januar | 3.757.637 (3.757.637) | 5.114.161 (5.114.161) | 4.089.095 (4.089.095) | 4.365.307 (4.365.307) | 3.319.053 (3.319.053) |
Februar | 6.252.583 (10.010.220) | 4.107.765 (9.221.926) | 4.528.525 (8.617.620) | 1.977.286 (6.342.593) | 3.699.436 (7.018.489) |
März | 2.805.707 (12.815.927) | 4.957.026 (14.178.952) | 2.665.200 (11.282.820) | 1.939.511 (8.282.104) | 2.483.489 (9.501.,978) |
April | 3.266.880 (16.082.807) | 2.809.828 (16.988.780) | 2.681.174 (13.963.991) | 1.952.078 (10.234.182) | 2.161.011 (11.662.989) |
Mai | 2.026.033 (18.108.841) | 2.607.468 (19.596.248) | 2.010.986 (15.974.977) | 2.494.320 12.728.502) | 2.017.142 (13.680.131) |
Juni | 1.446.218 (19.555.059) | 1.975.944 (21.572.192) | 1.872.947 (17.847.924) | 2.490.673 (15.219.175) | 1.769.032 (15.449.163) |
Juli | 1.635.220 (21.190.279) | 2.326.276 (23.898.468) | 1.528.940 (19.376.864) | 1.641.007 (16.860.182) | |
August | 1.755.251 (22.945.530) | 2.163.764 (26.062.232) | 1.081.536 (20.458.400) | 1.541.231 (18.401.413) | |
September | 2.379.131 (25.324.661) | 1.798.410 (27.814.310) | 3.452.223 (23.910.623) | 2.596.973 (20.998.386) | |
Oktober | 2.274.191 (27.598.852) | 3.439.550 (31.253.860) | 2.184.985 (26.095.608) | 3.761.611 (24.759.997) | |
November | 2.615.767 (30.214.619) | 5.313.972 (36.614.167) | 3.056.605 (29.152.213) | 1.681.421 (26.441.418) | |
Dezember | 3.638.050 (33.852.669) | 5.796.600 (42.410.767) | 3.692.761 (32.844.974) | 2.915.616 (29.357.034) |
Lageplan
Bautagebuch

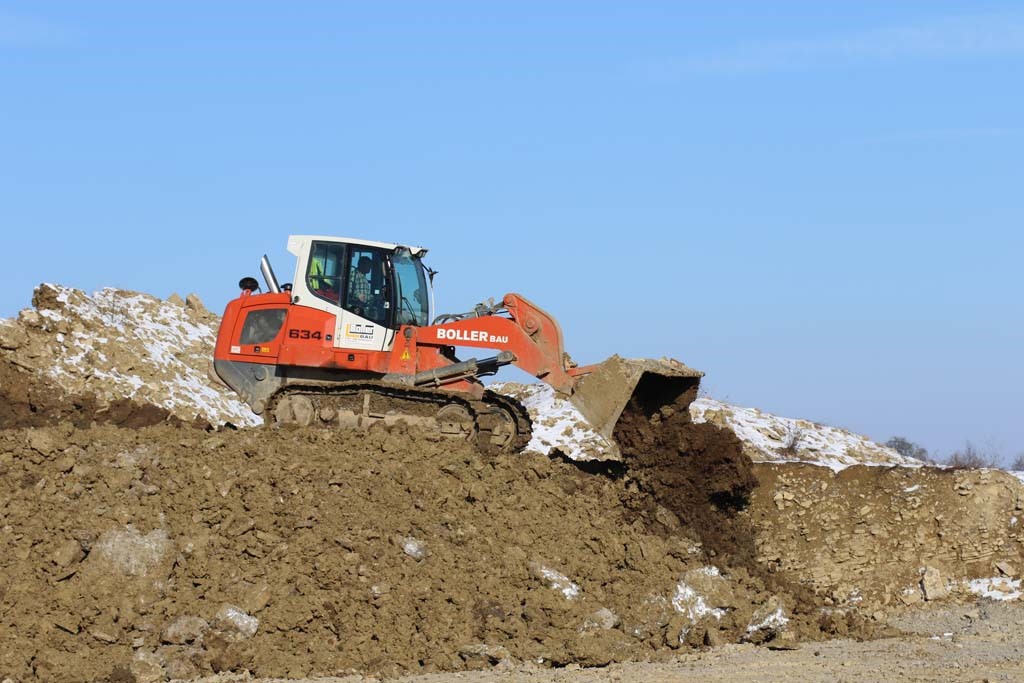

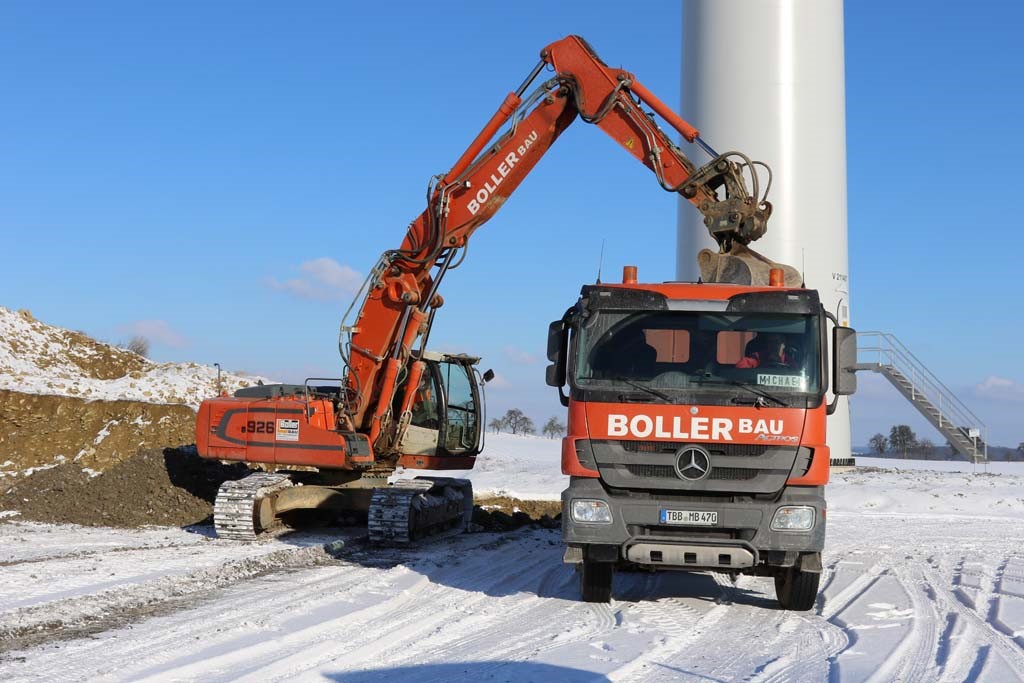

17.01.2017 Beginn Teilrückbau der nicht mehr benötigten Vormontageflächen
02.07.2016 Elektroauto-Tour durch Hohenlohe macht Halt im Bürgerwindpark Weißbach

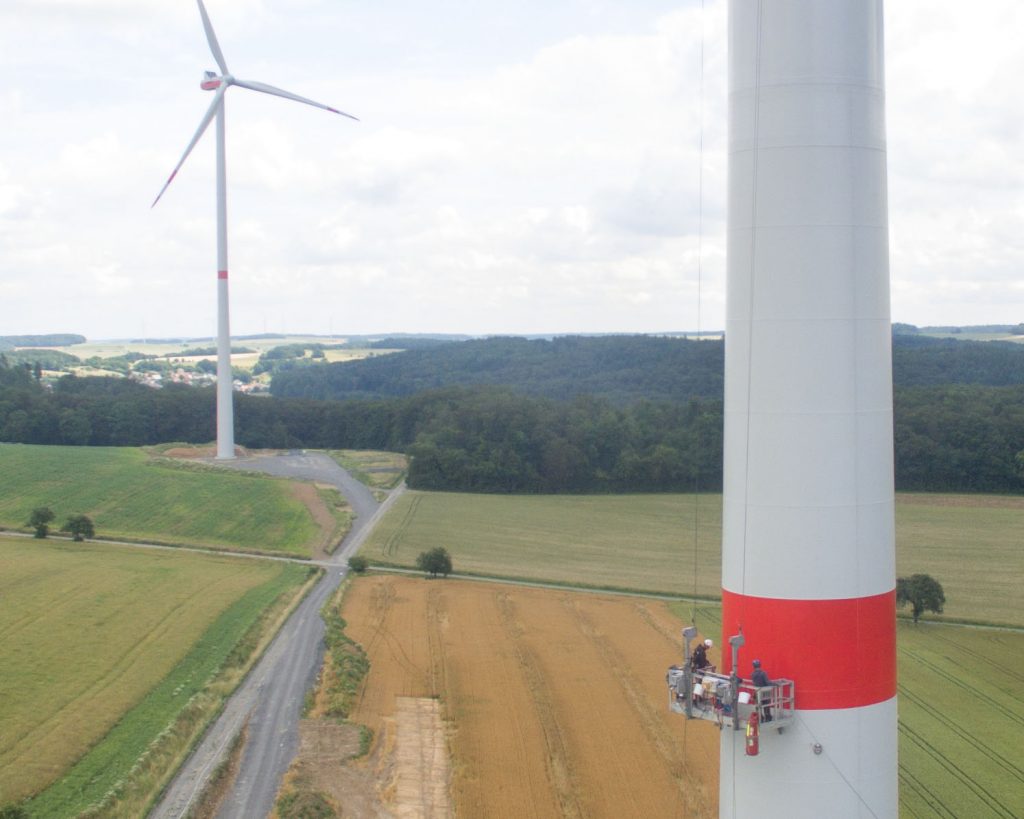

30.06.2016 Korrektur des Farbringes am Turm

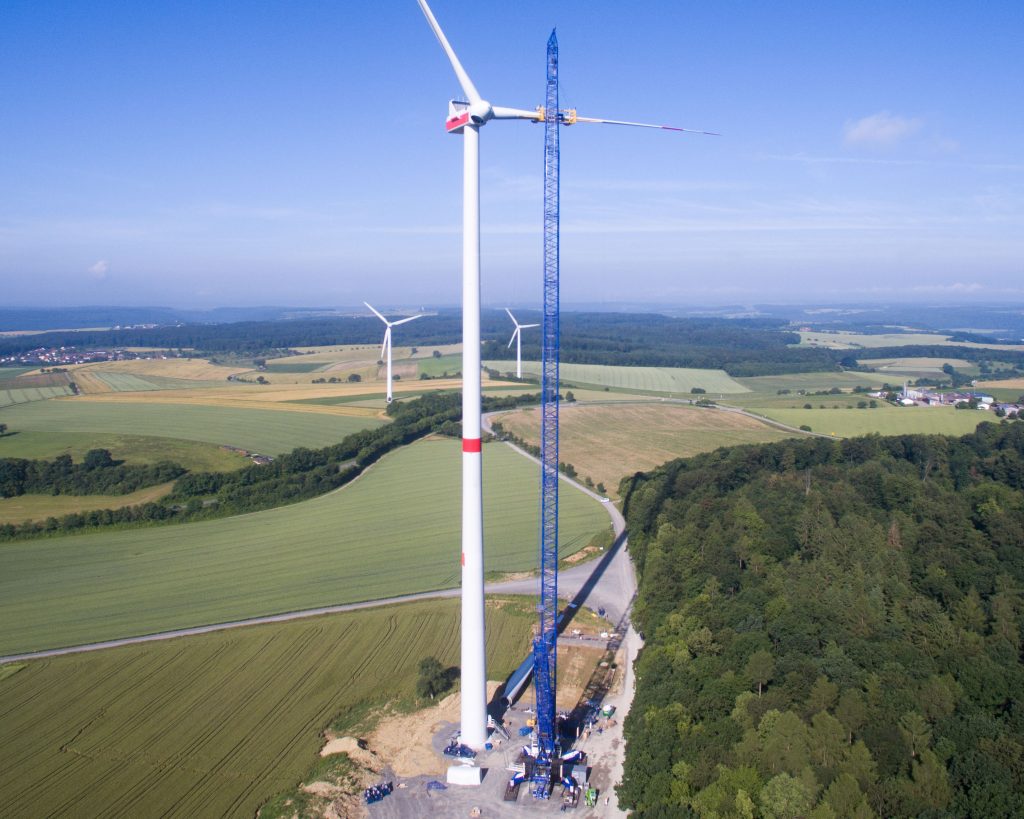

20.06.2016 Errichtung WEA 1

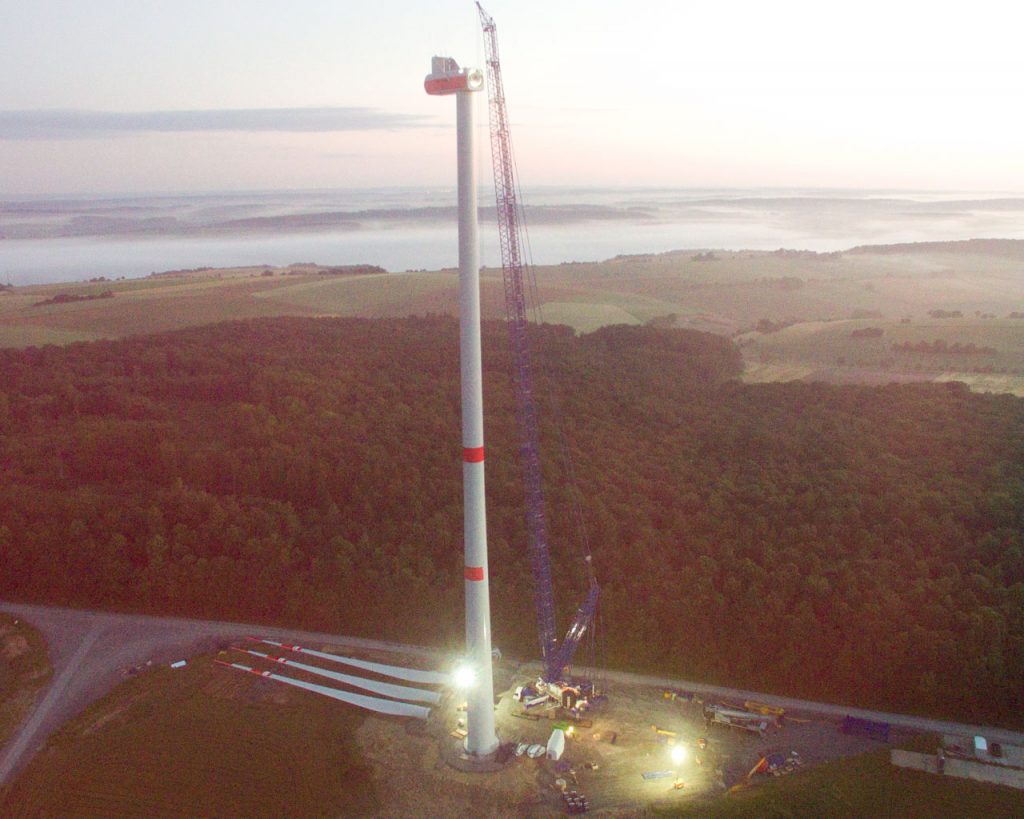

20.06.2016 Beginn der Errichtung von WEA 1 unter Flutlicht bei Windstille

16.06.2016 Cooler Top WEA 2

15.06.2016 Installation Fledermausgondelmonitoring

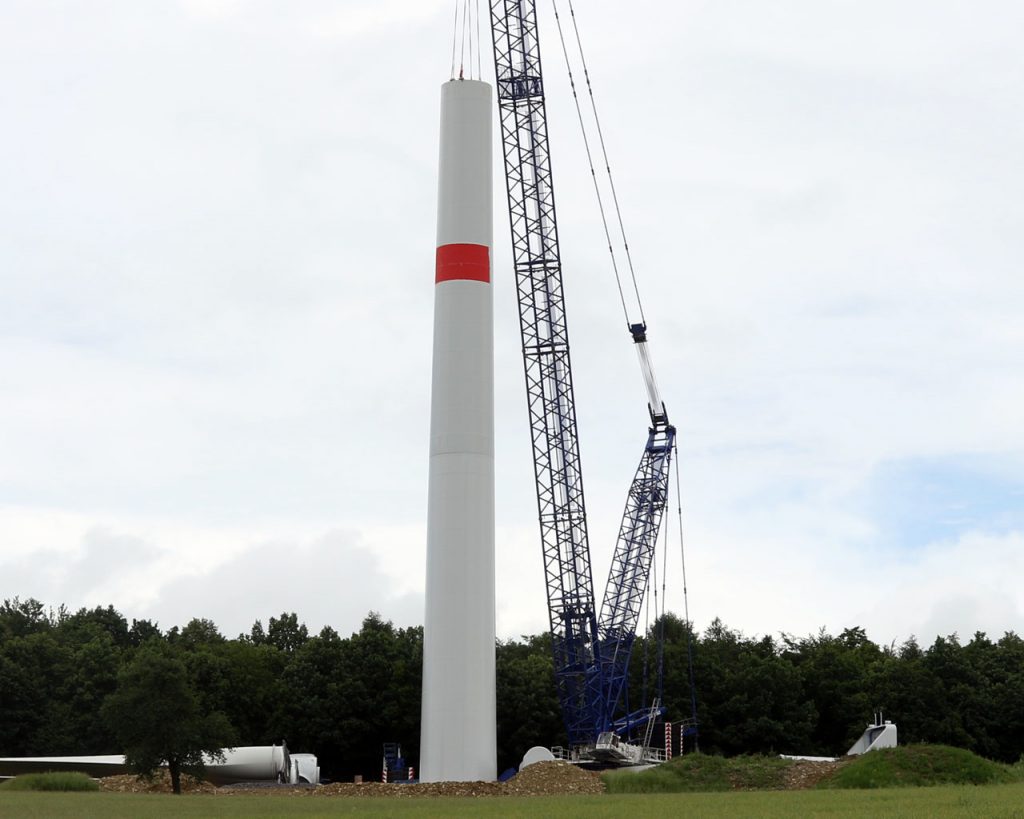

15.06.2016 Errichtung der ersten beiden Turmsegmente an WEA 1

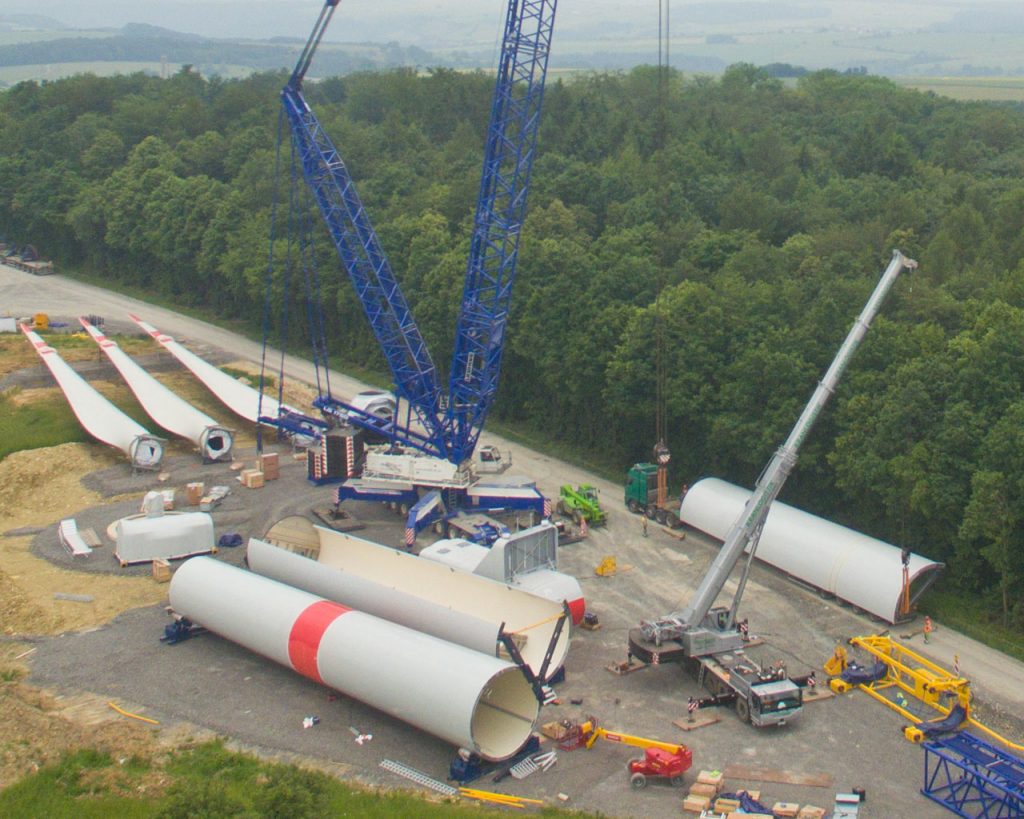

11.06.2016 Abladen der letzen Drittelschalen für WEA 1

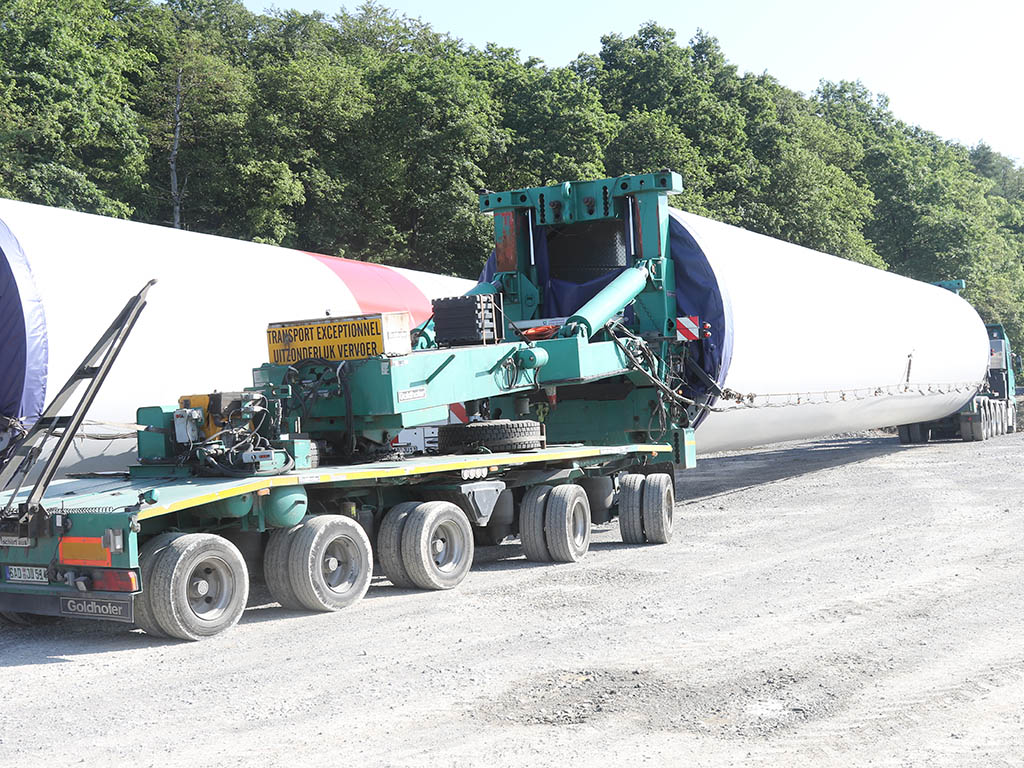

10.06.2016 Anlieferung der Turmteile für WEA 1 mit Spezialtechnik „Freidreher“

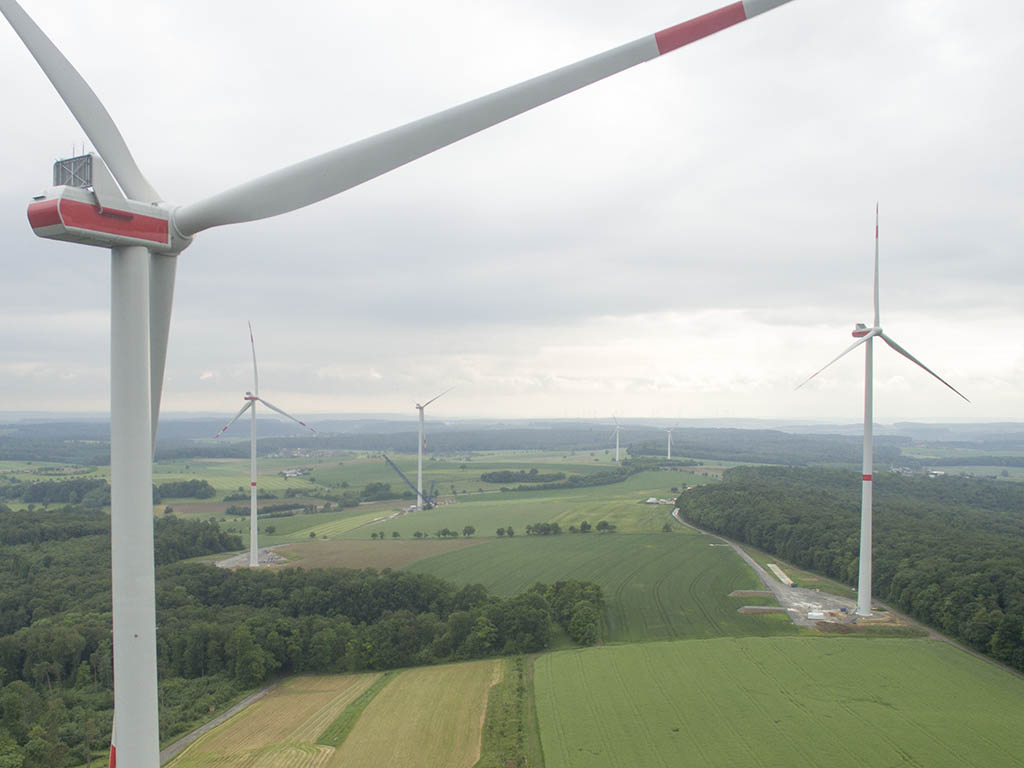

01.06.2016 WEA 5 in Betrieb, WEA 3 errichtet
23.05.2016 WEA 4 in Betrieb

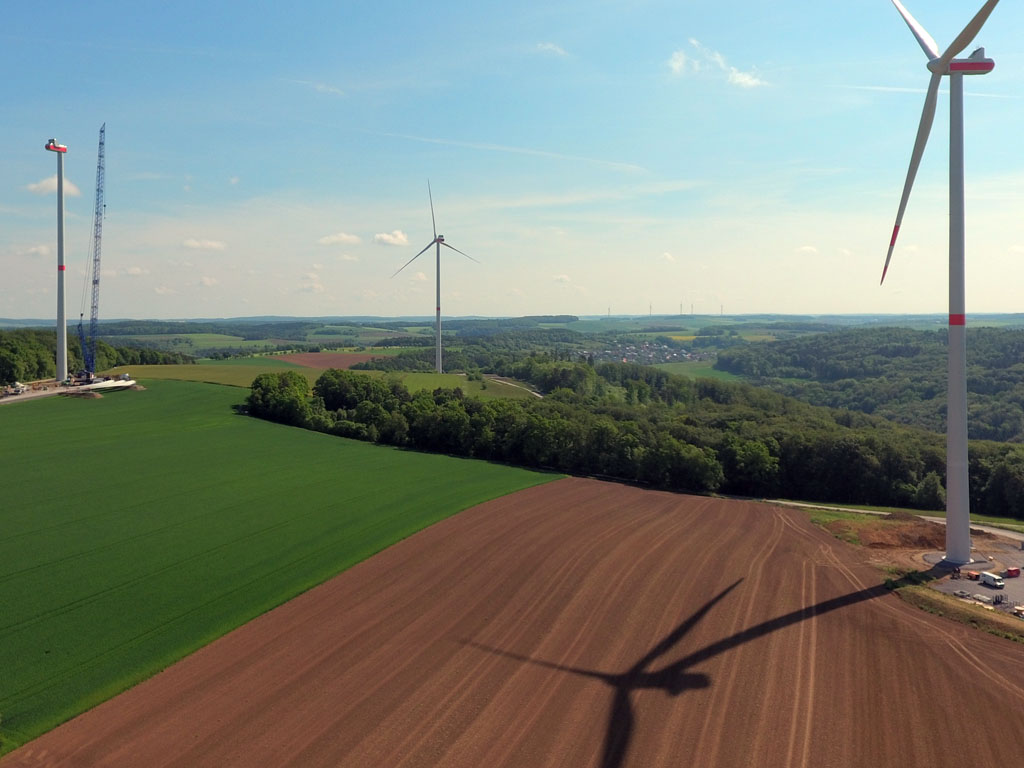

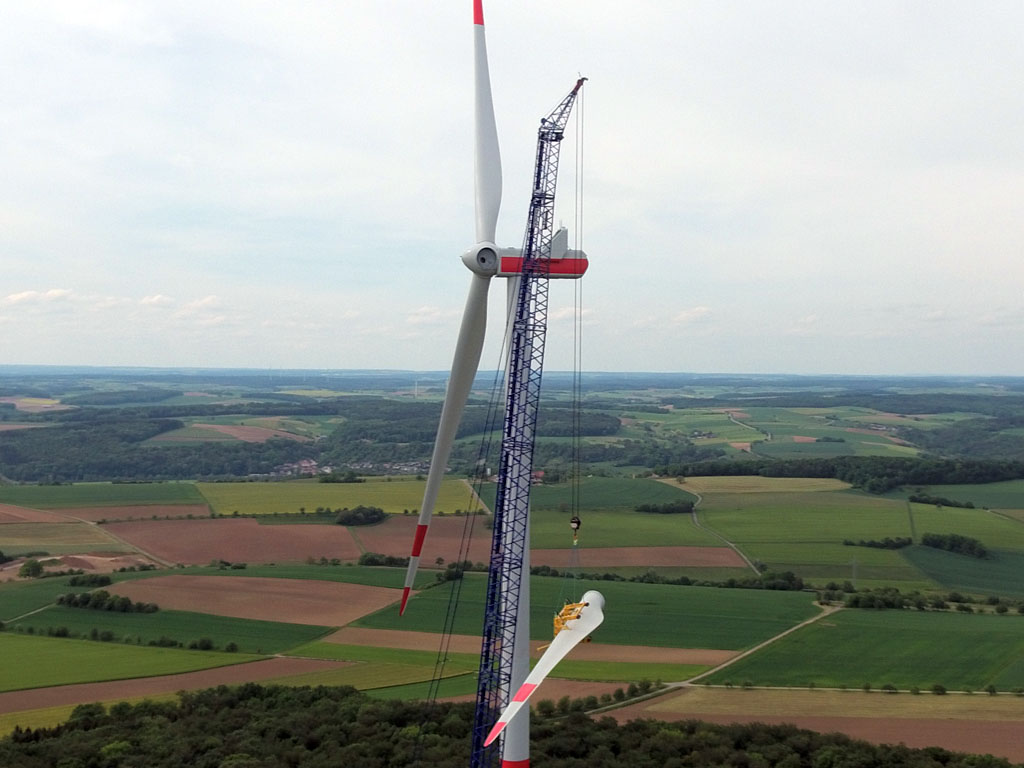

21.05.2016 Aufbau WEA 2
18.05.2016 Die Freiwillige Feuerwehr Weißbach und Niedernhall besichtigen die Baustelle

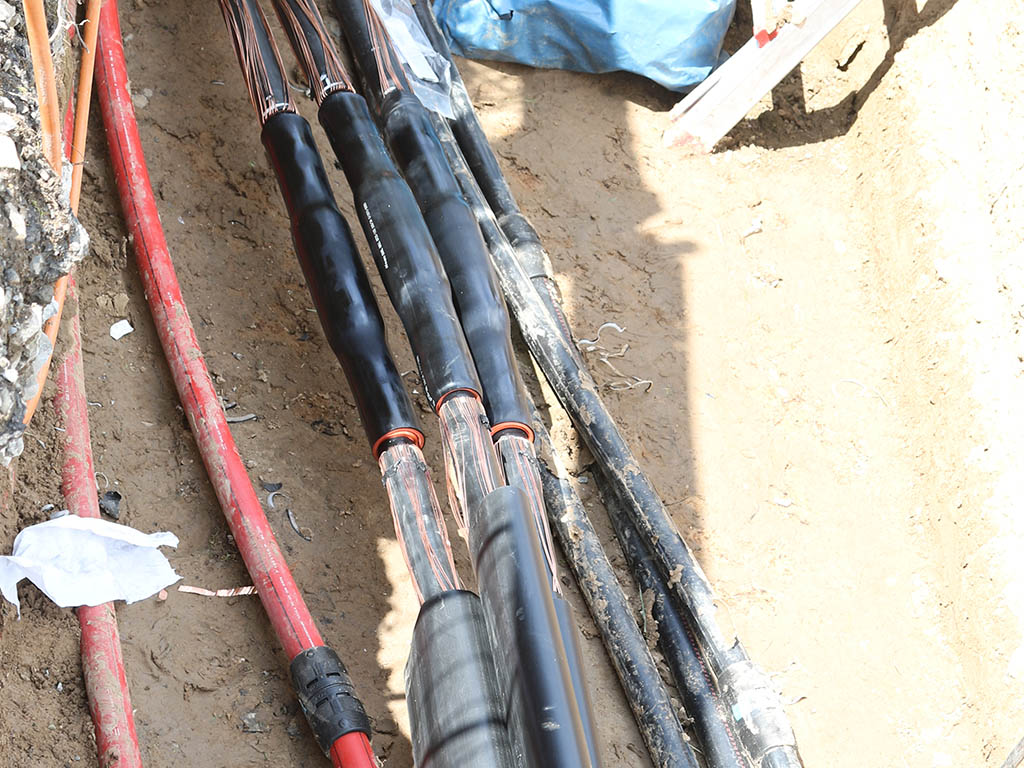

17.05.2016 Muffen des Hauptkabels

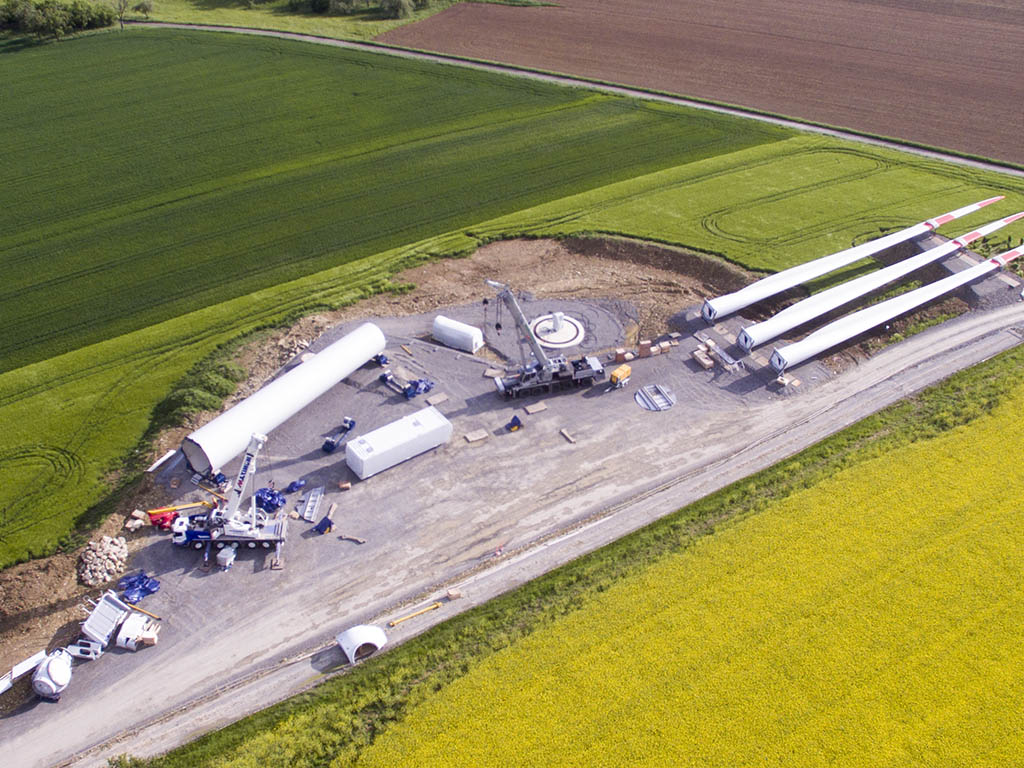

14.05.2016 Vormontage LDST an WEA 3

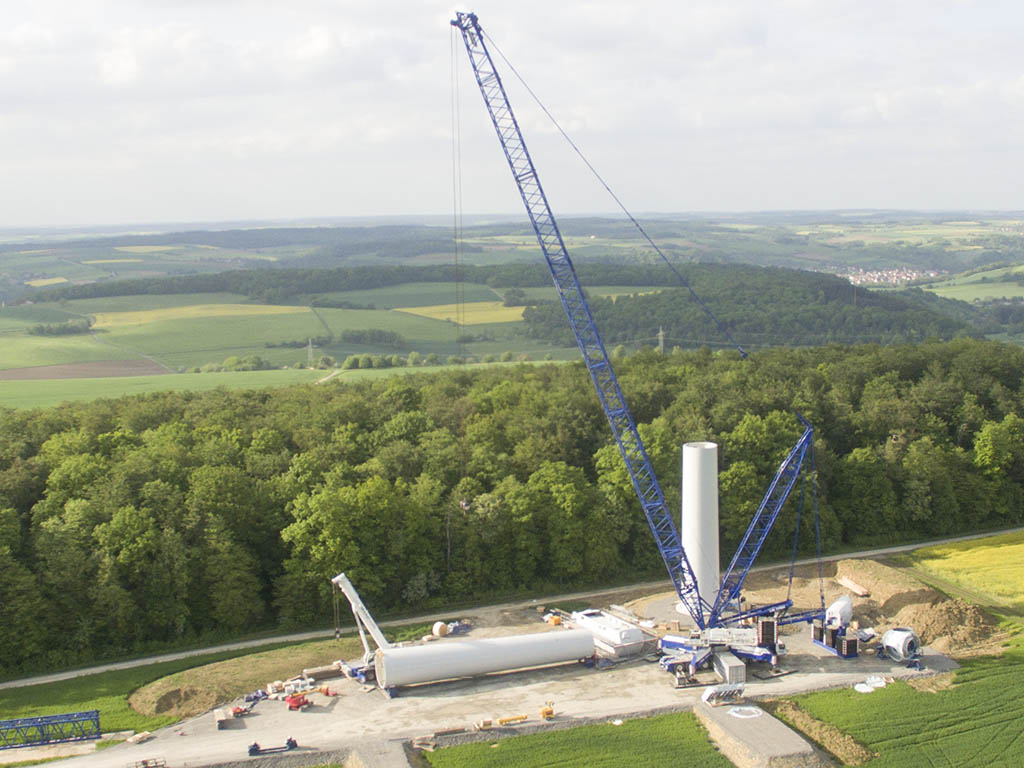

14.05.2016 Montage 1. Turmsegment an WEA 2

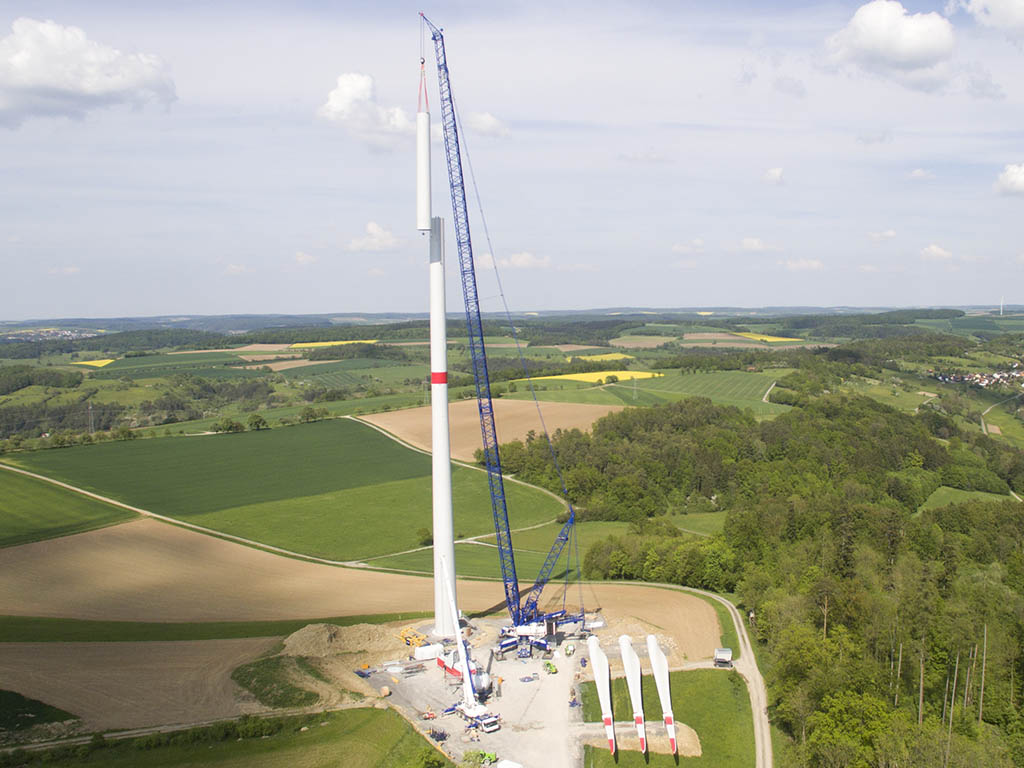

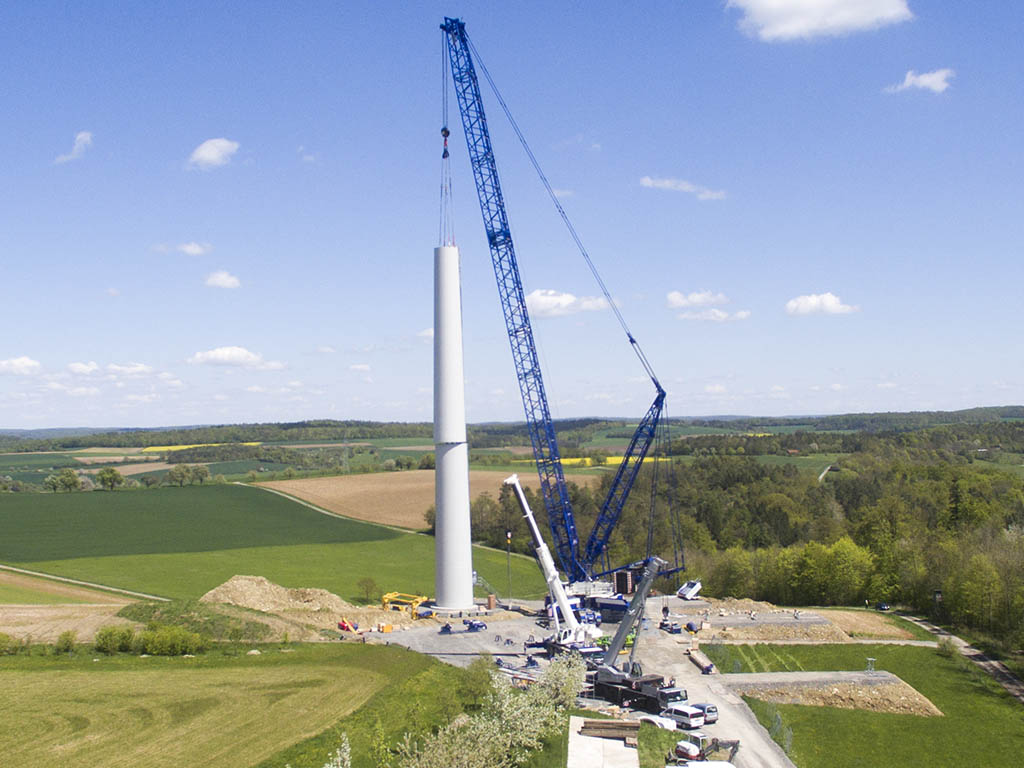

04.05.2016 Montage des 2. Turmteiles der WEA 5
04.05.2016 Rotorblätter mit Sägezahnhinterkante für geräuschoptimierten Betrieb der Anlage

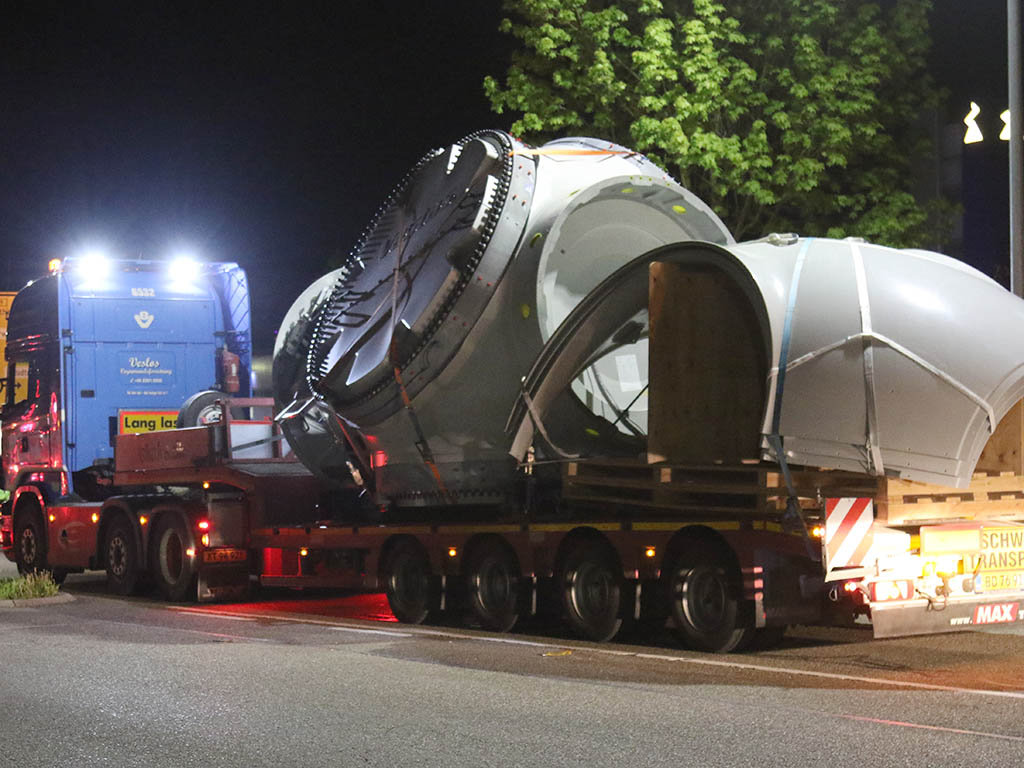

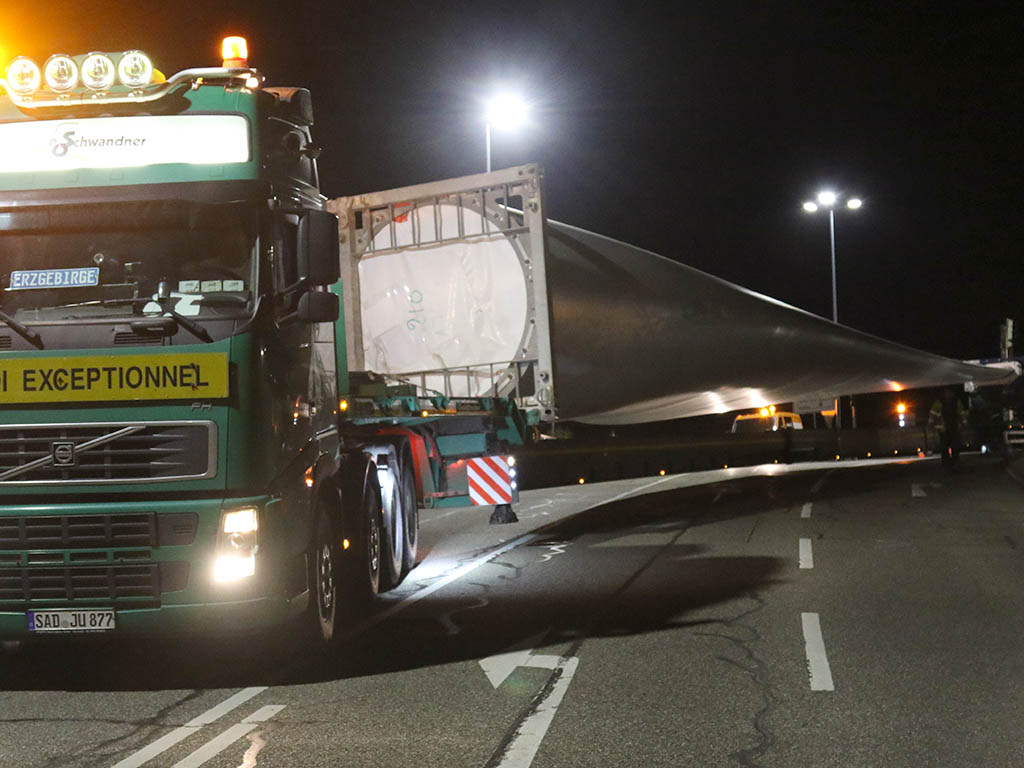

03.05.2016 Transport Rotorblätter und Nabe WEA 5

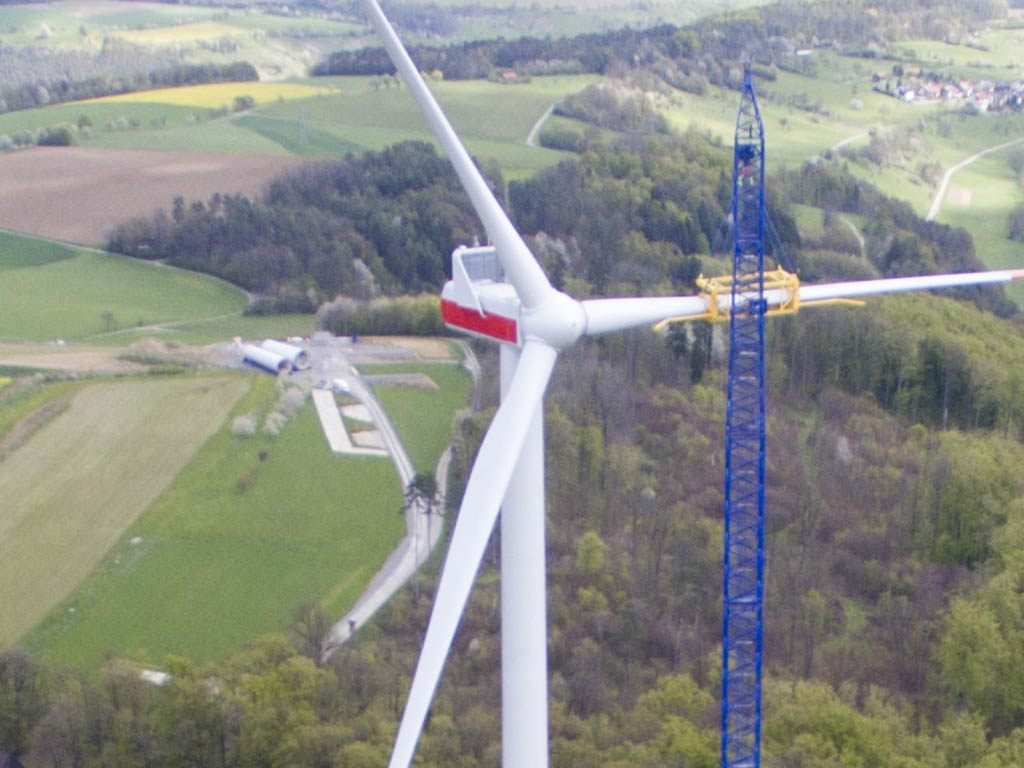

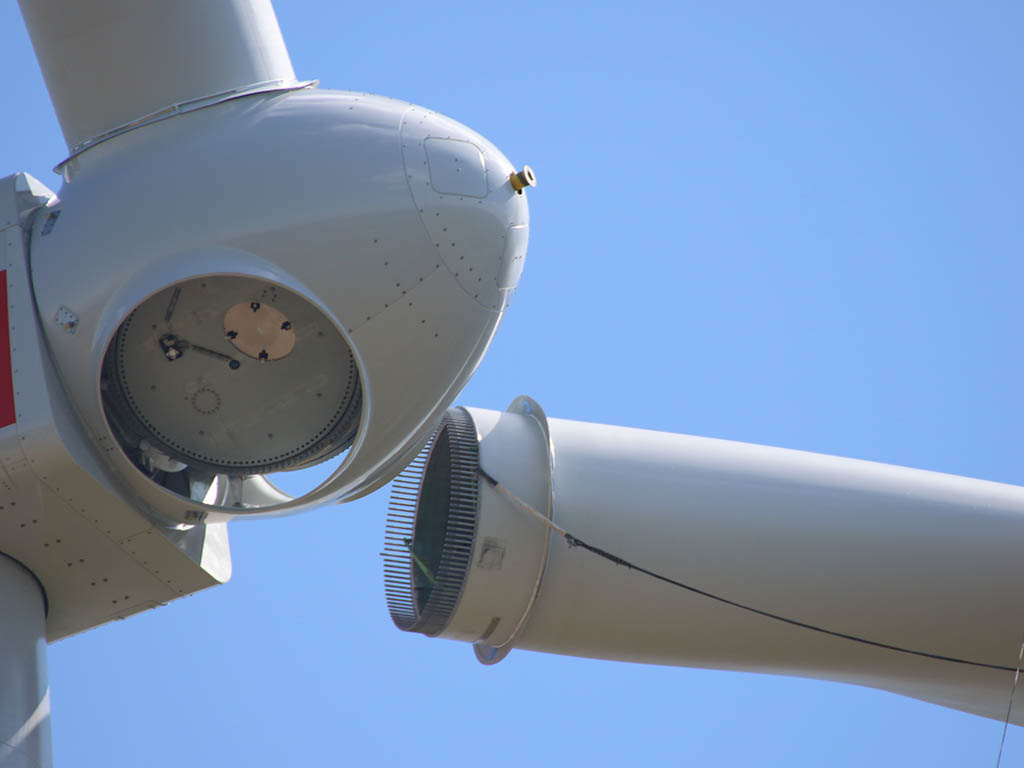

29.04.2016 Montage Rotorblätter WEA 4

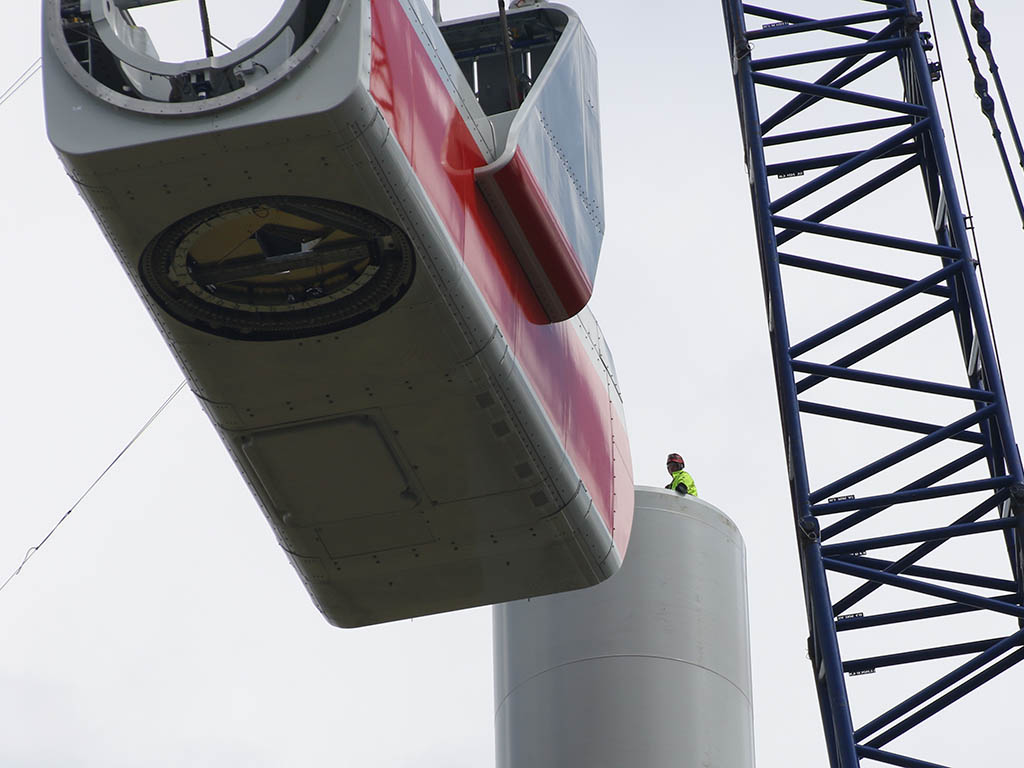

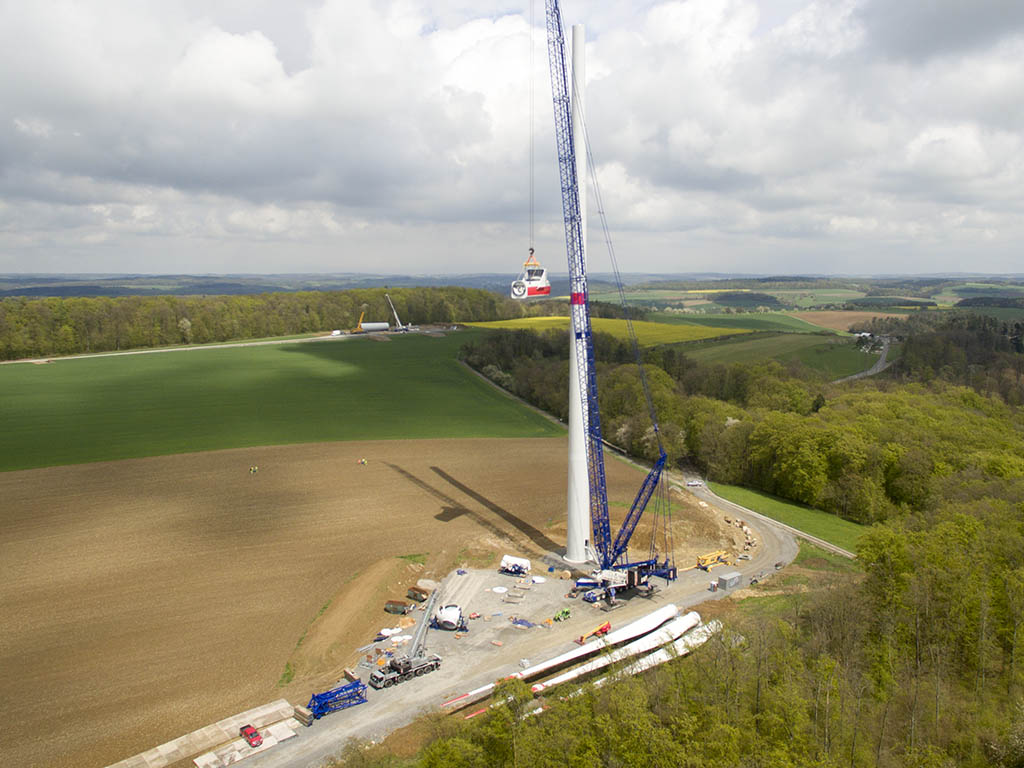

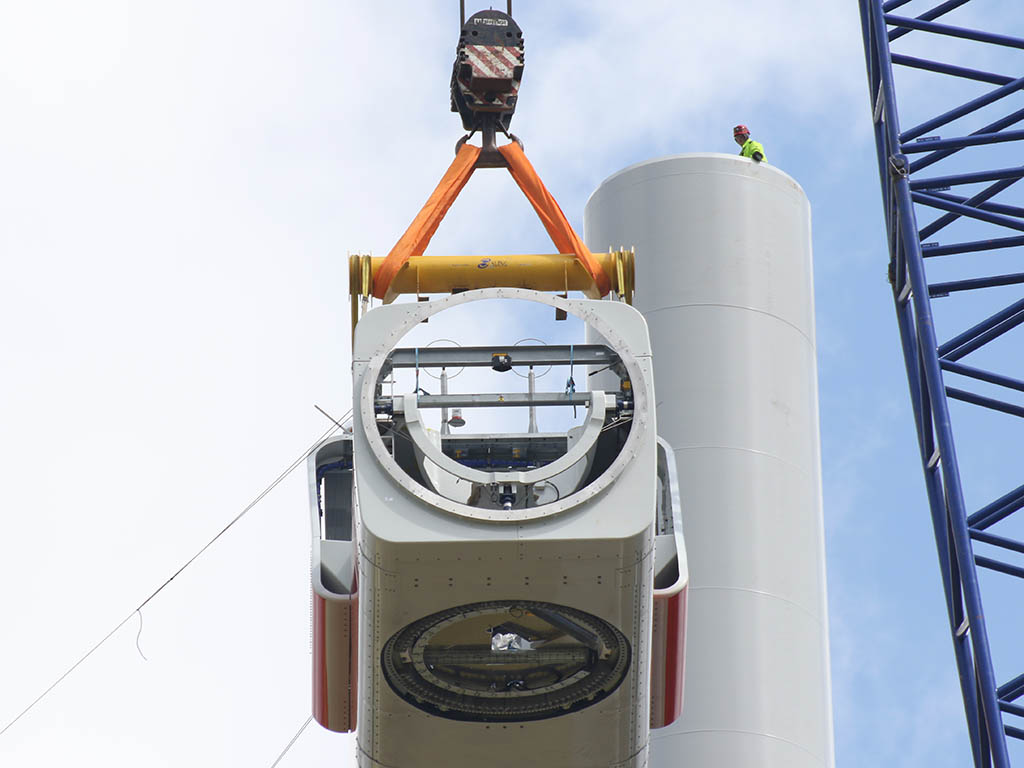

28.04.2016 Montage Maschinenhaus WEA 4

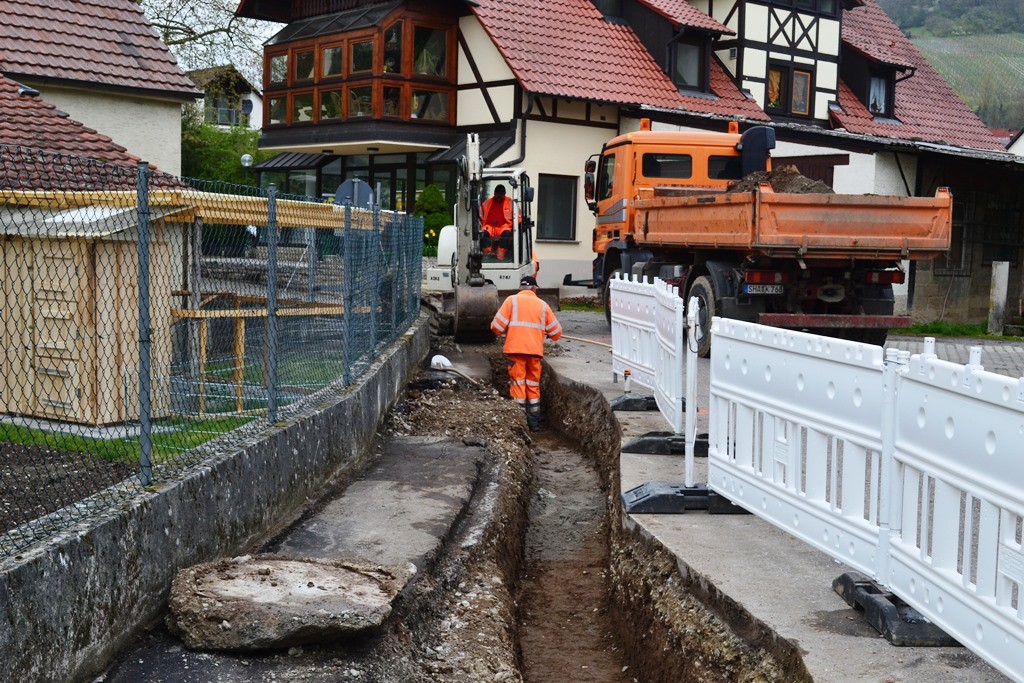

28.04.2016 Arbeiten am Kabelgraben in Ingelfingen

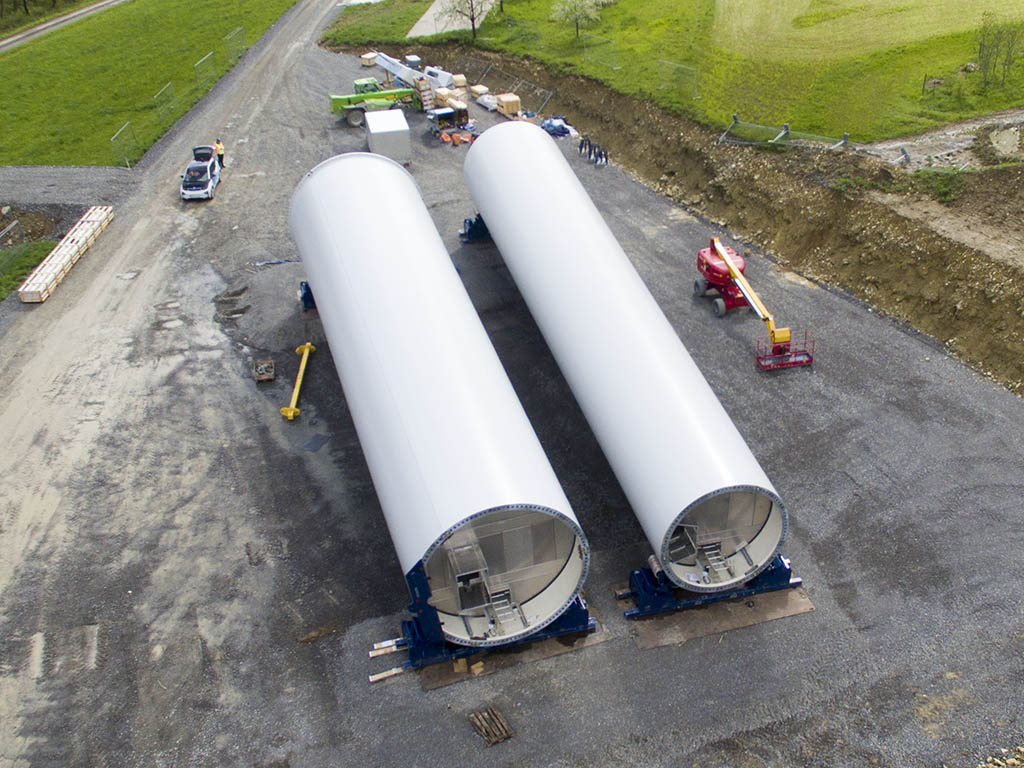

26.04.2016 LDST an WEA 5 montiert

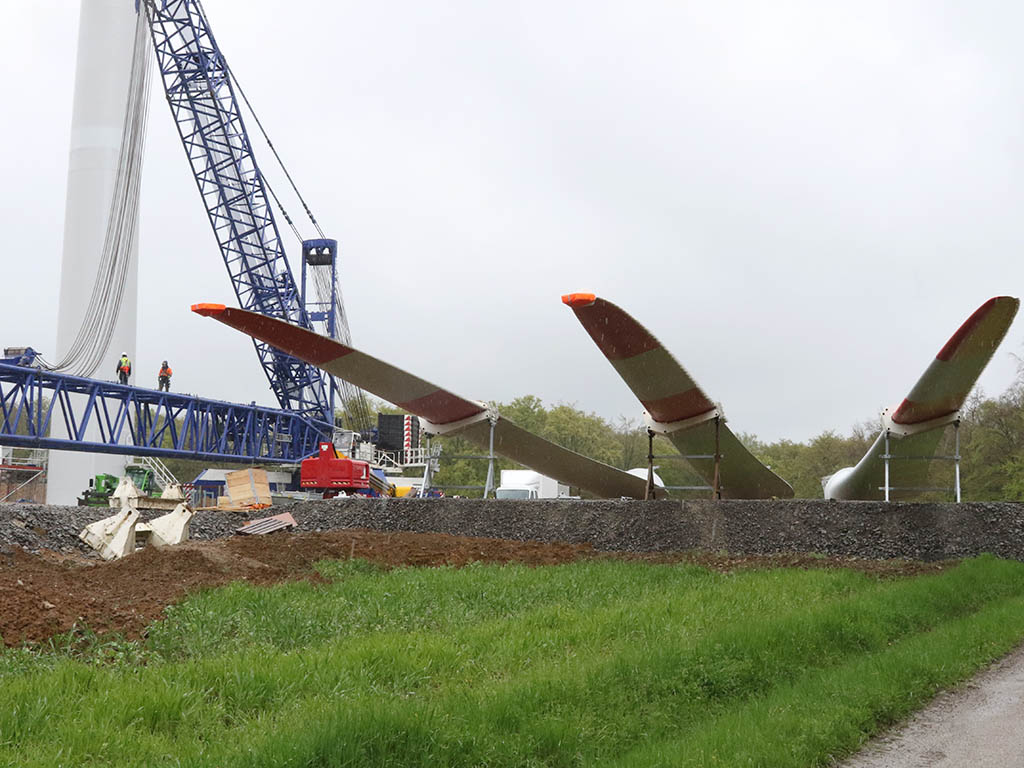

23.04.2016 Rotorblätter vor Ort gelagert

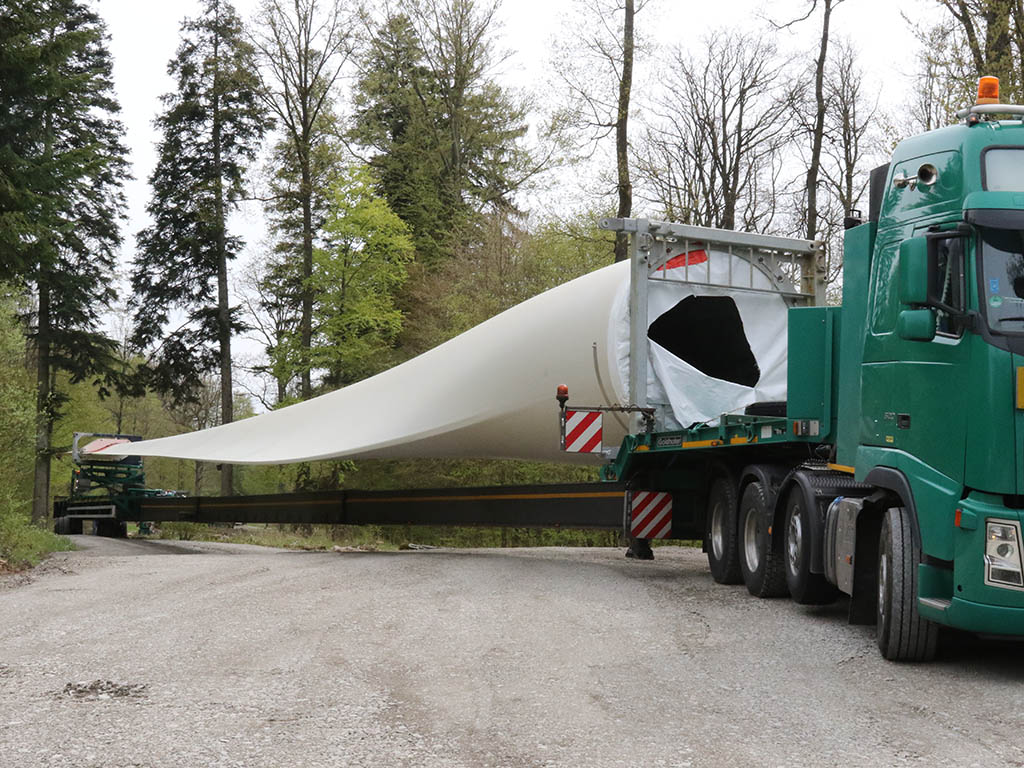

22.04.2016 Transporte der Rotorblätter nach leichter Verzögerung

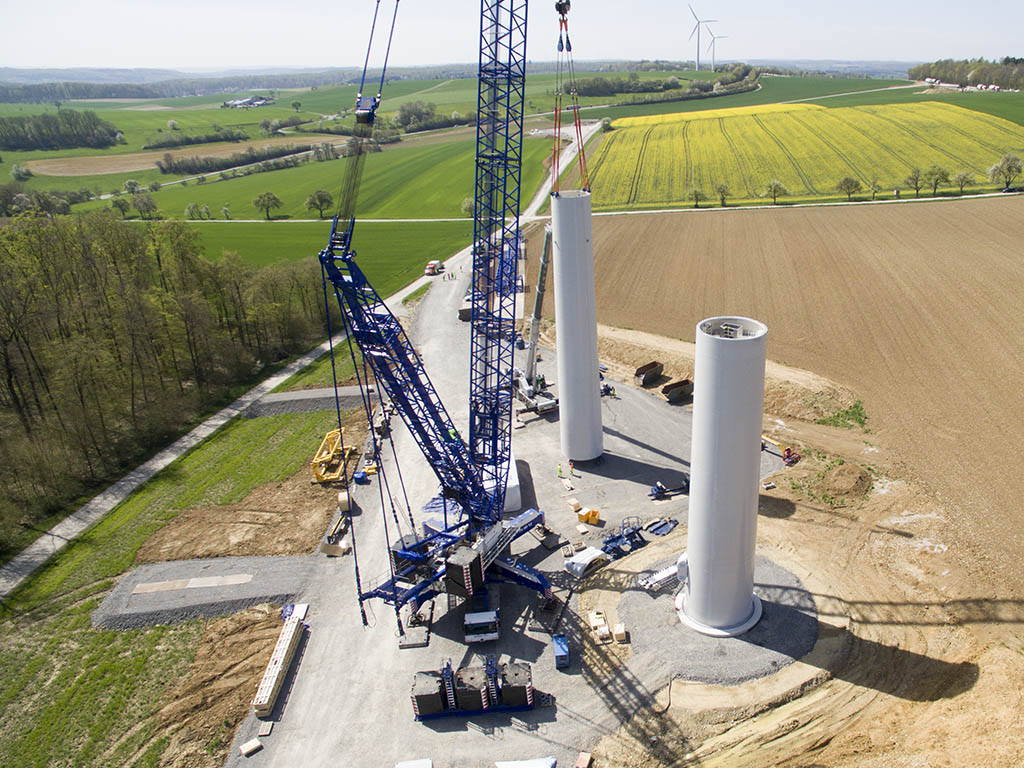

21.04.2016 Errichtung des LDST Tower. Segment 2 an WEA 4
21.04.2016 Anlieferung Übergabestation in Ingelfingen

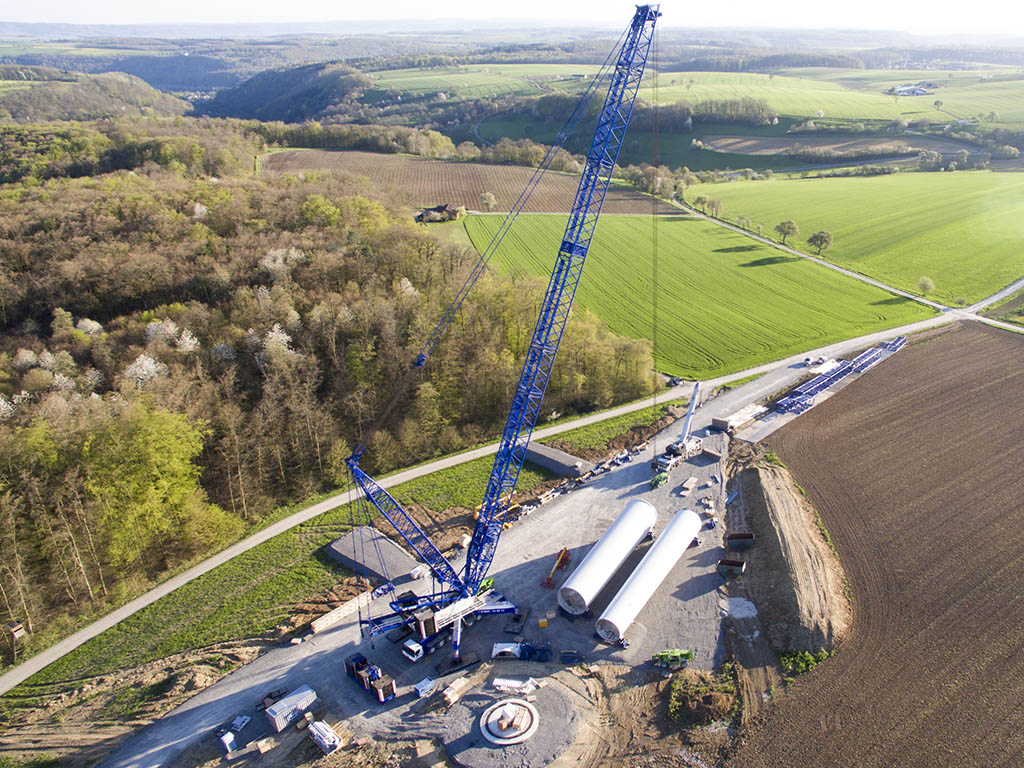

20.04.2016 Hauptkran an WEA 4 mit kleiner Wippe für Turmstellung vorbereitet.

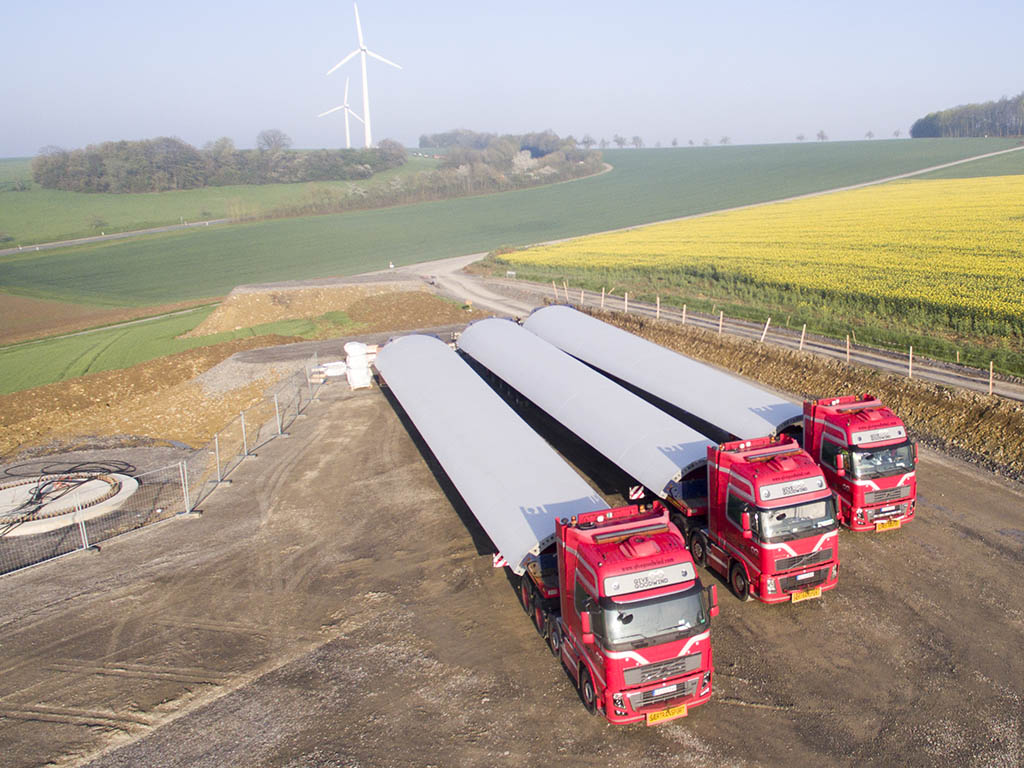

19.04.2016 Ankunft der ersten Turmsegmente WEA 3
18.04.2016 Aufbau Hauptkran. Ersten beide LDST-Elemente fertig montiert.
16.04.2016 Montage LDST-System

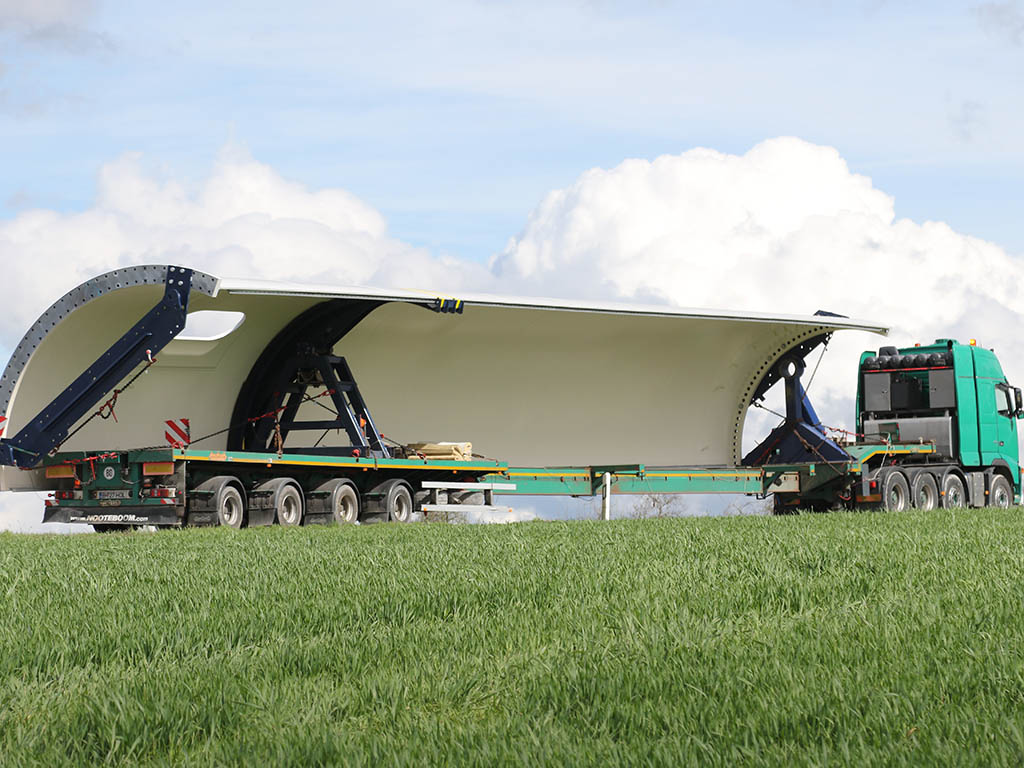

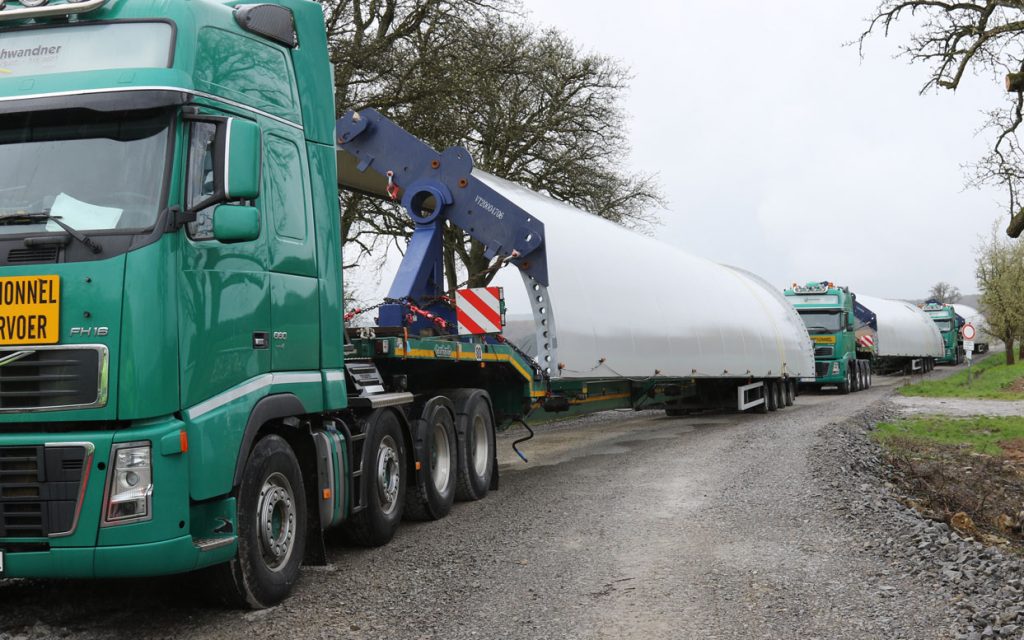

15.04.2016 Anlieferung der unteren Turmsegmente etwas verzögert am Mittag nach technischen Defekt an LKW kurz vor dem Ziel.
14.04.2016 Beginn der Montagearbeiten mit dem Montieren der LDST Drittelschalen

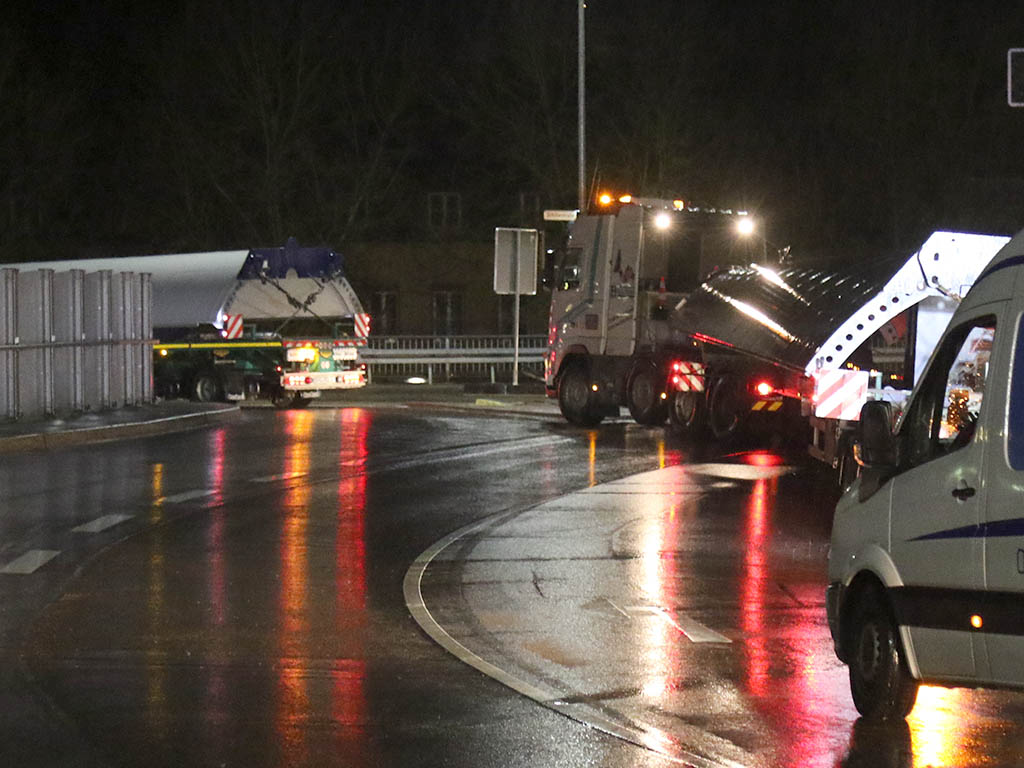

13.04.2016 Start der ersten Spezialtransporte mit den unteren Turmsegmenten
09.04.2016 – Der Tiefbau abgeschlossen.

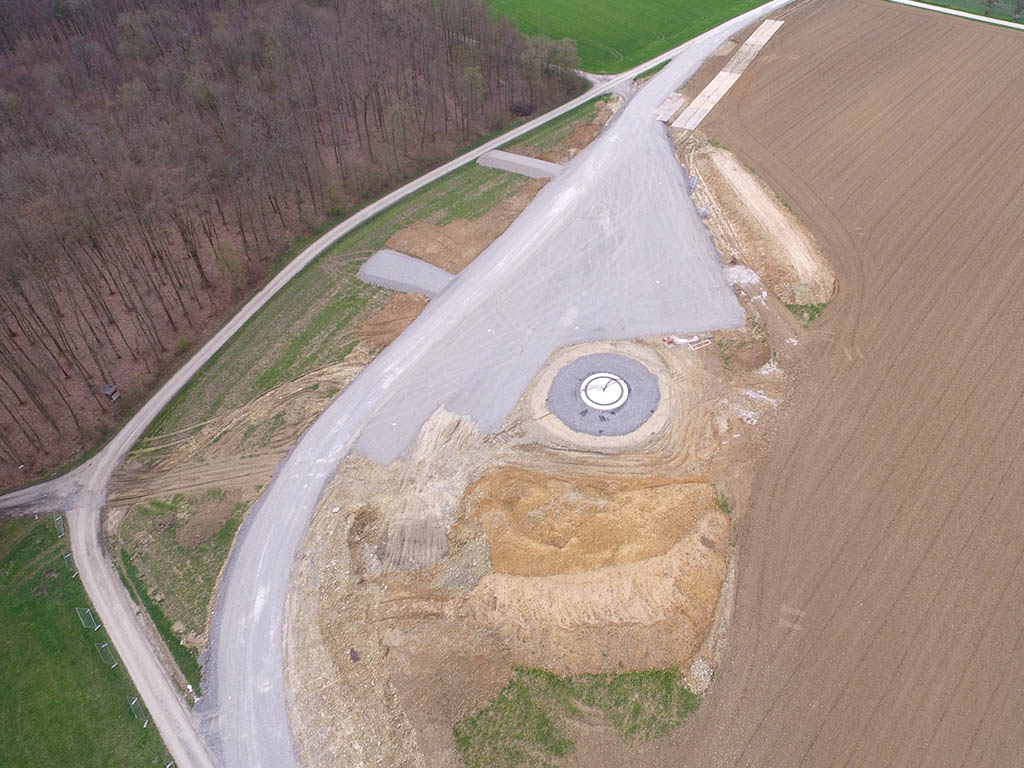

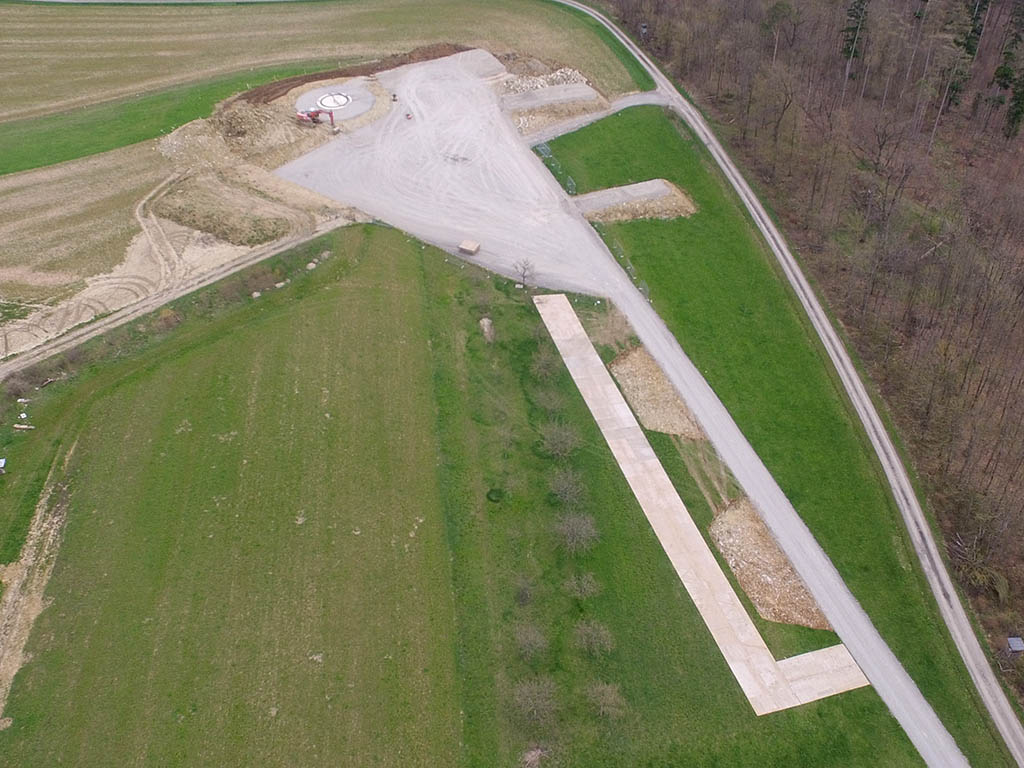

WEA 4: Blattlager fertiggestellt, Platten für Kranaufbau ausgelegt
WEA 5: Blattlager fertiggestellt, Platten für Kranaufbau ausgelegt

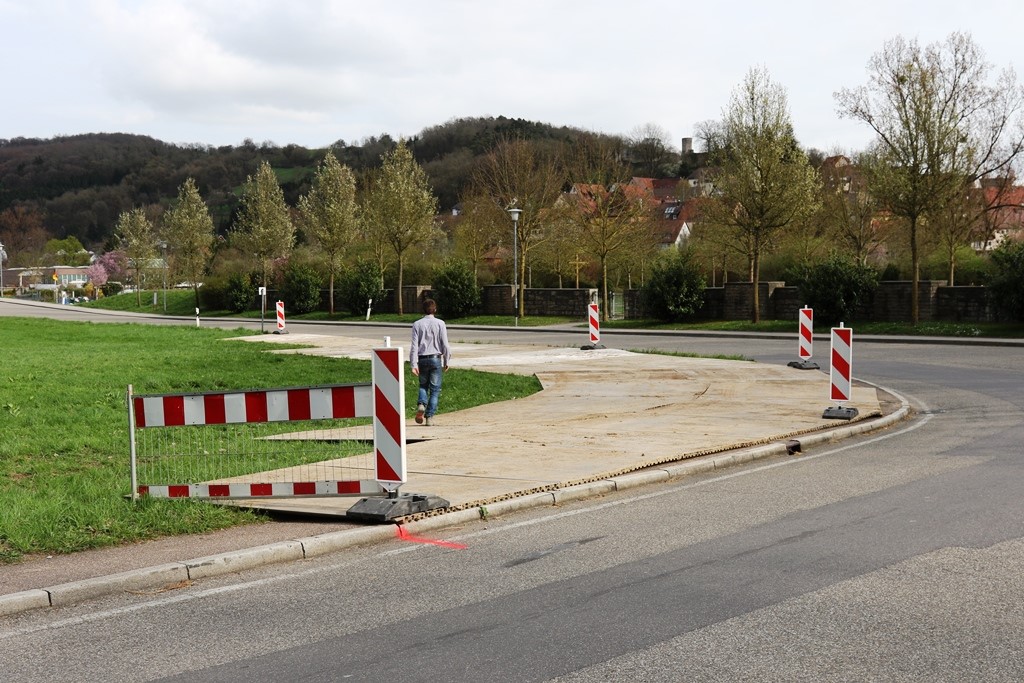

06.04.2016

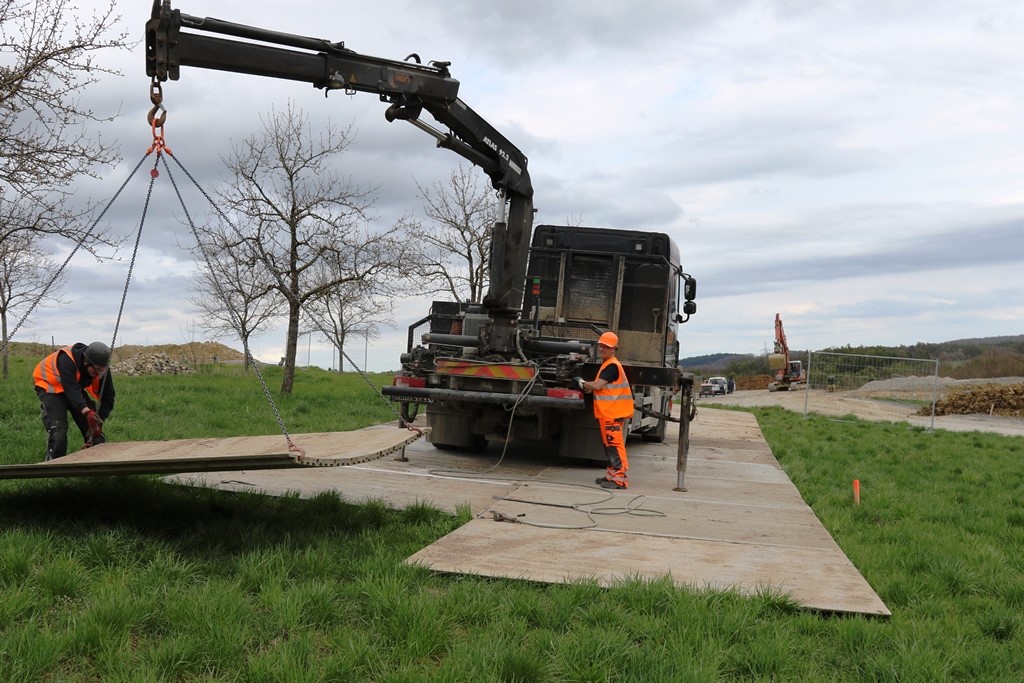

In Forchtenberg und im Windparkgebiet werden die Woche Aluminiumpanels für den Transport und den Aufbau des Hauptkrans verlegt. Auch Arbeiten in Künzelsau und entlang der gesamten Zuwegung (Mobilmachen von Schildern und Leitplanken) finden aktuell statt, damit für den Transport ab 12. April 2016 alles vorbereitet ist.

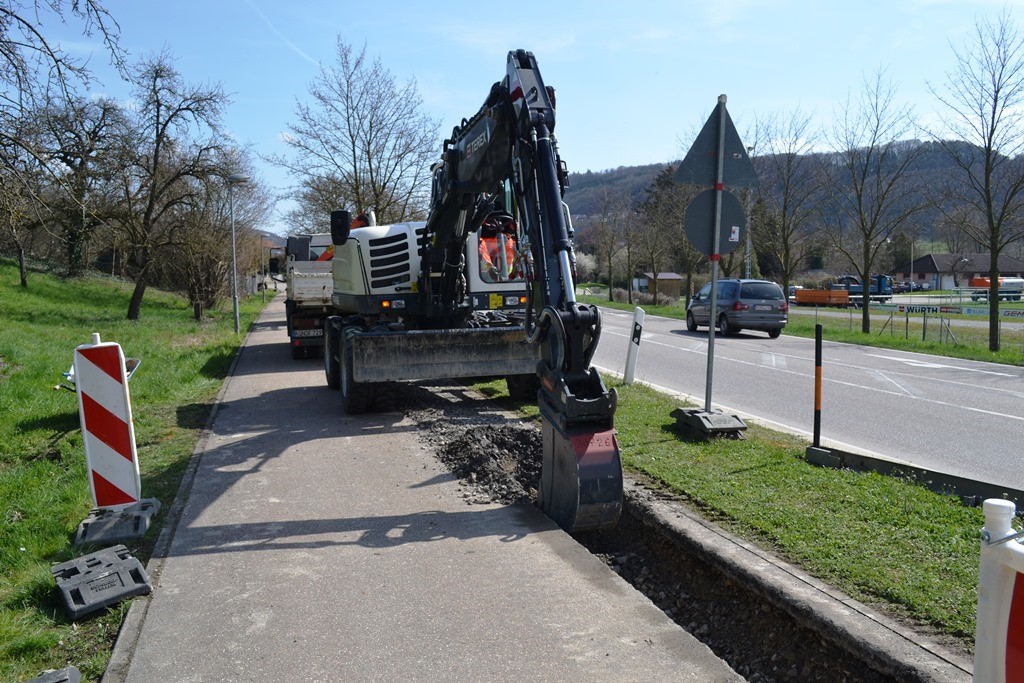

31.03.2016

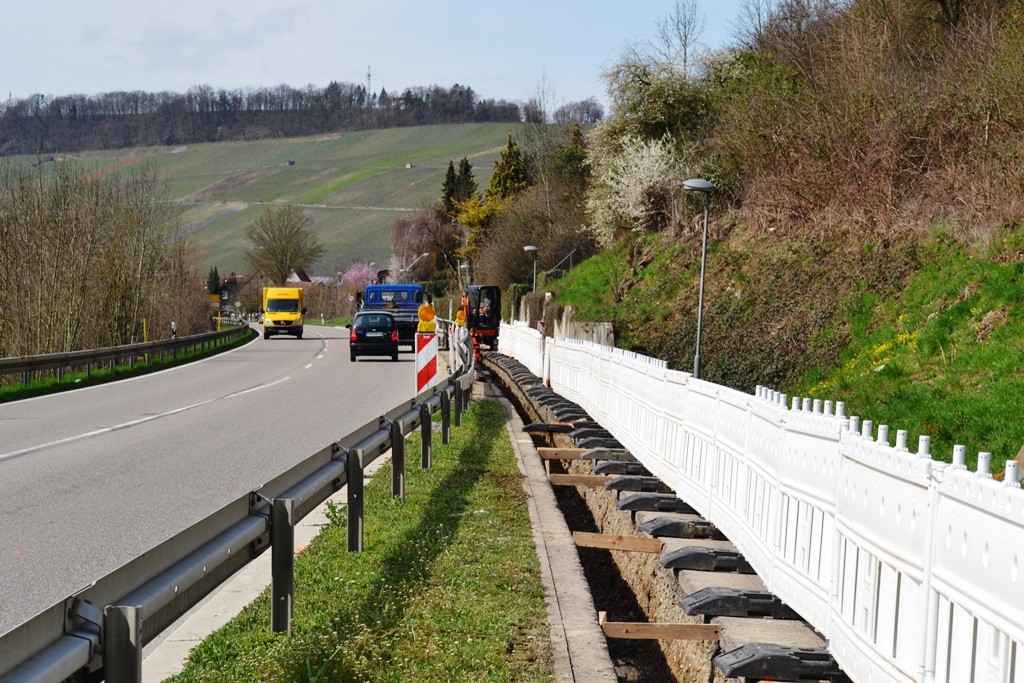

Verlegung der Kabeltrasse im Radweg zwischen Criesbach und Ingelfingen in offener Bauweise.

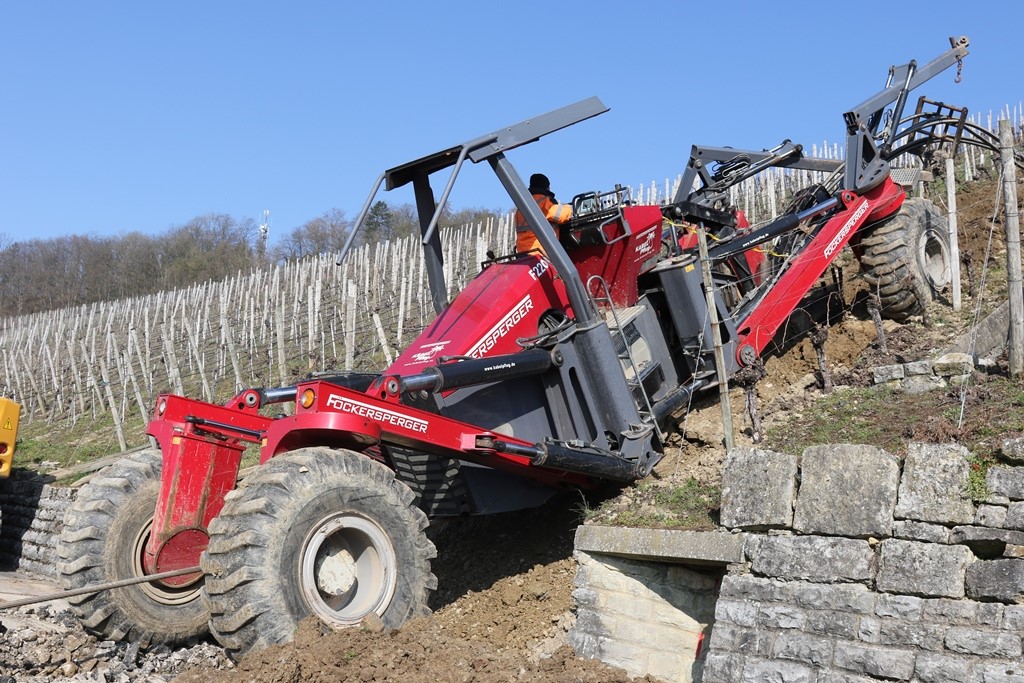

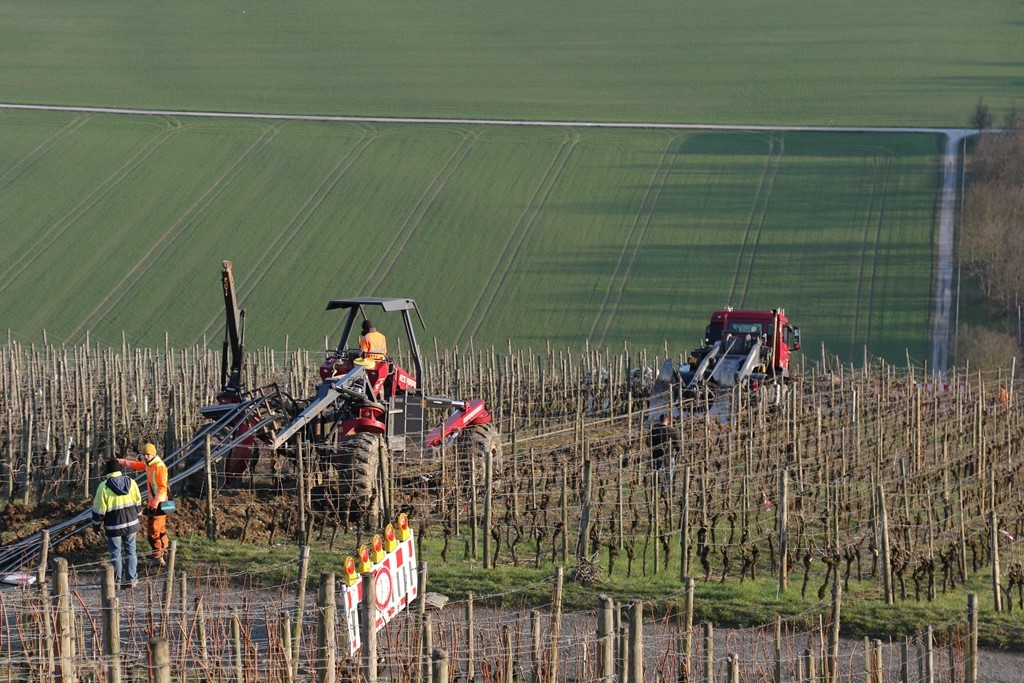

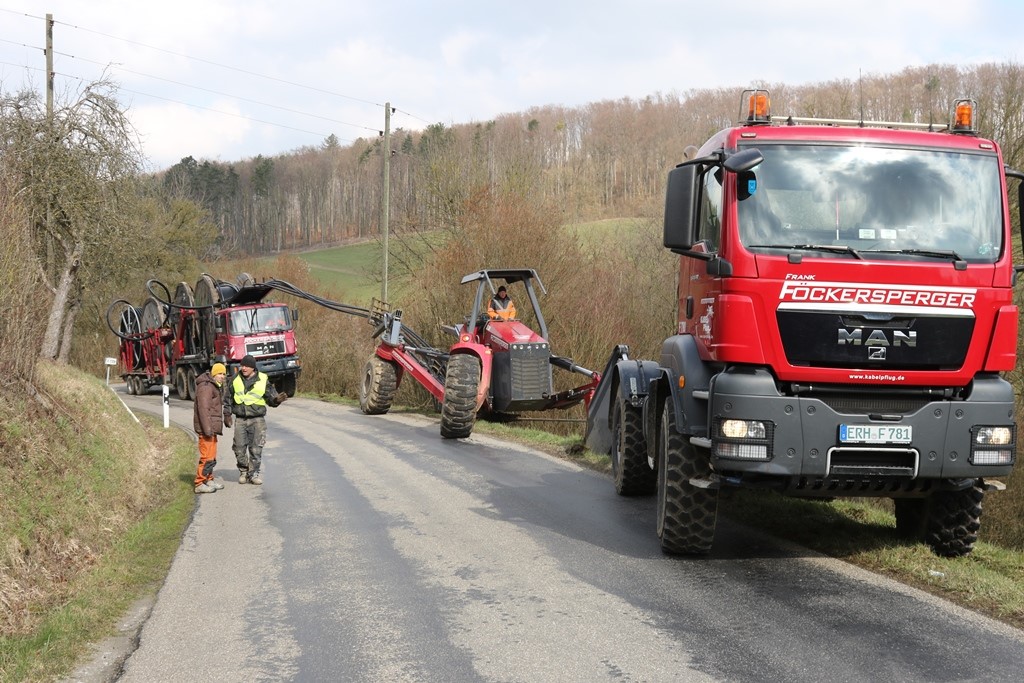

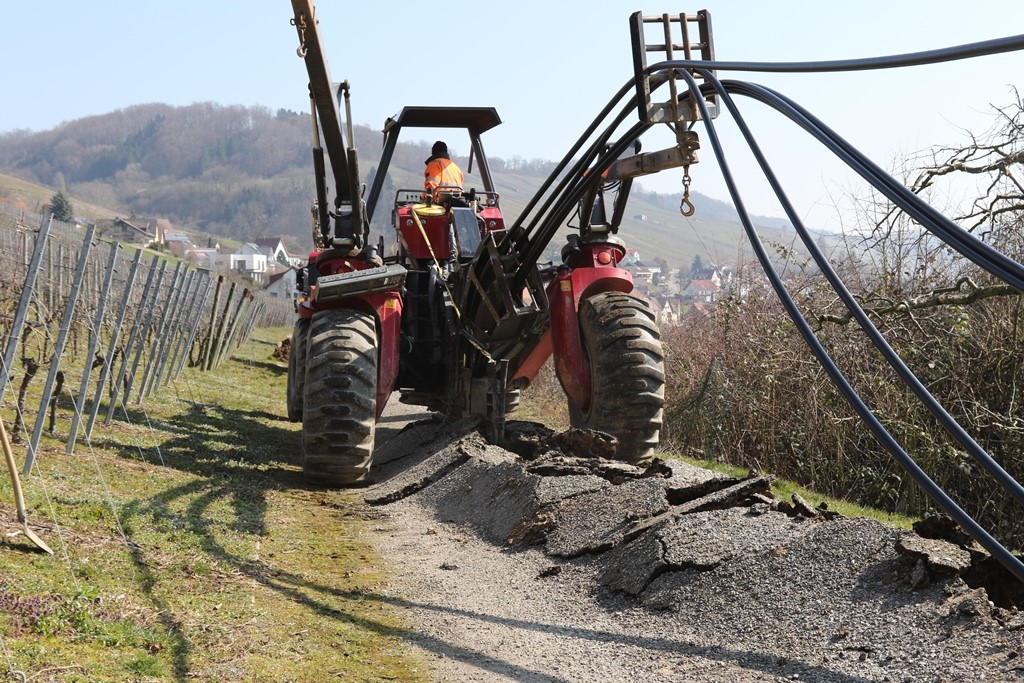

22.03.2016 Kabelpflugarbeiten fertiggestellt

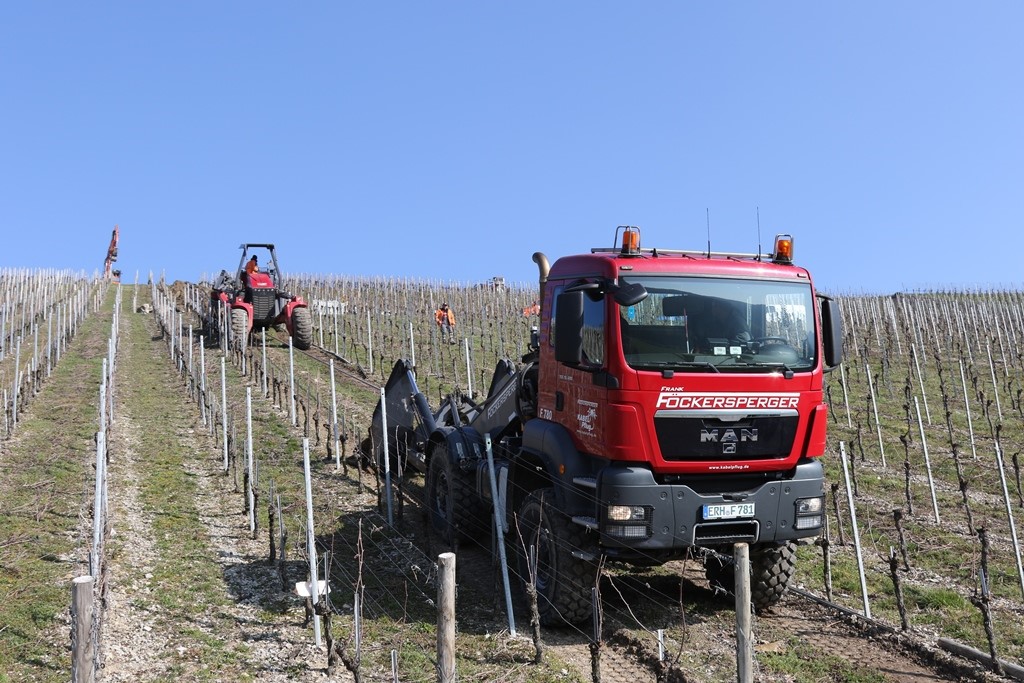

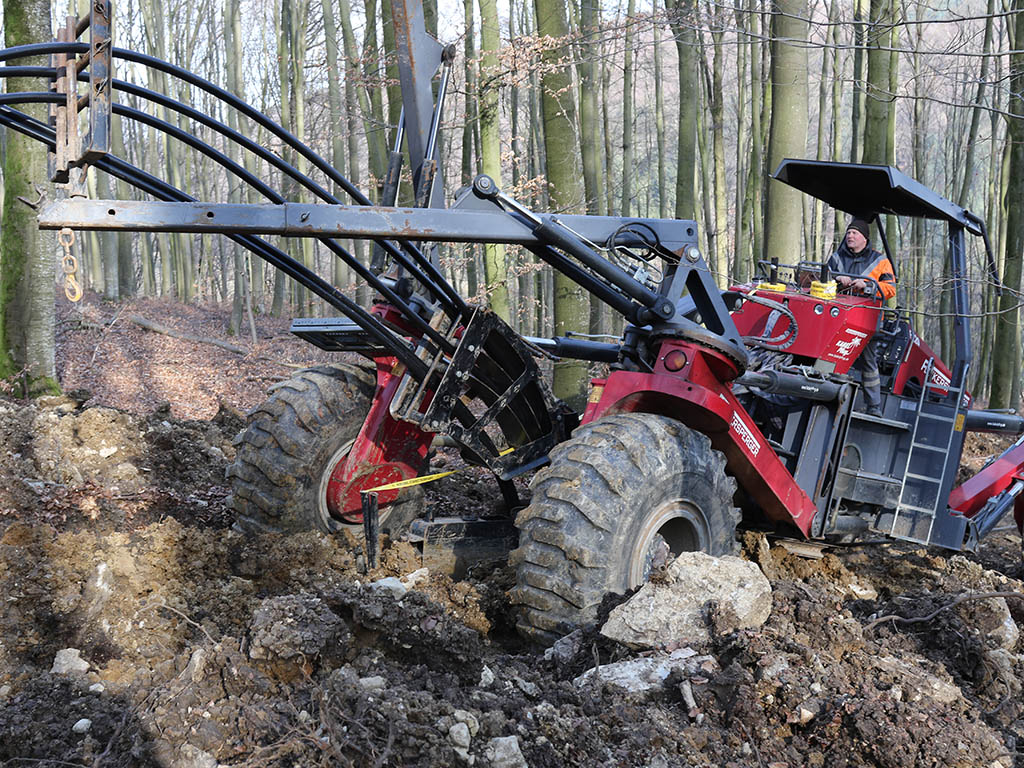

15.03.2016 Kabelpflug im Wald bei der Arbeit

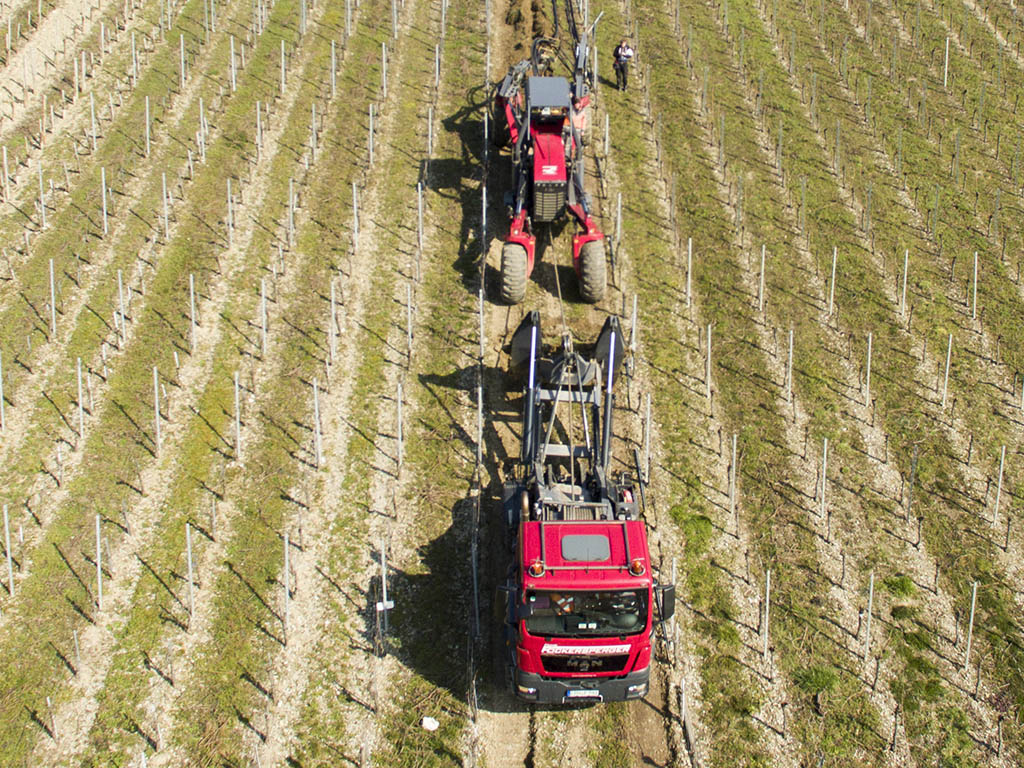

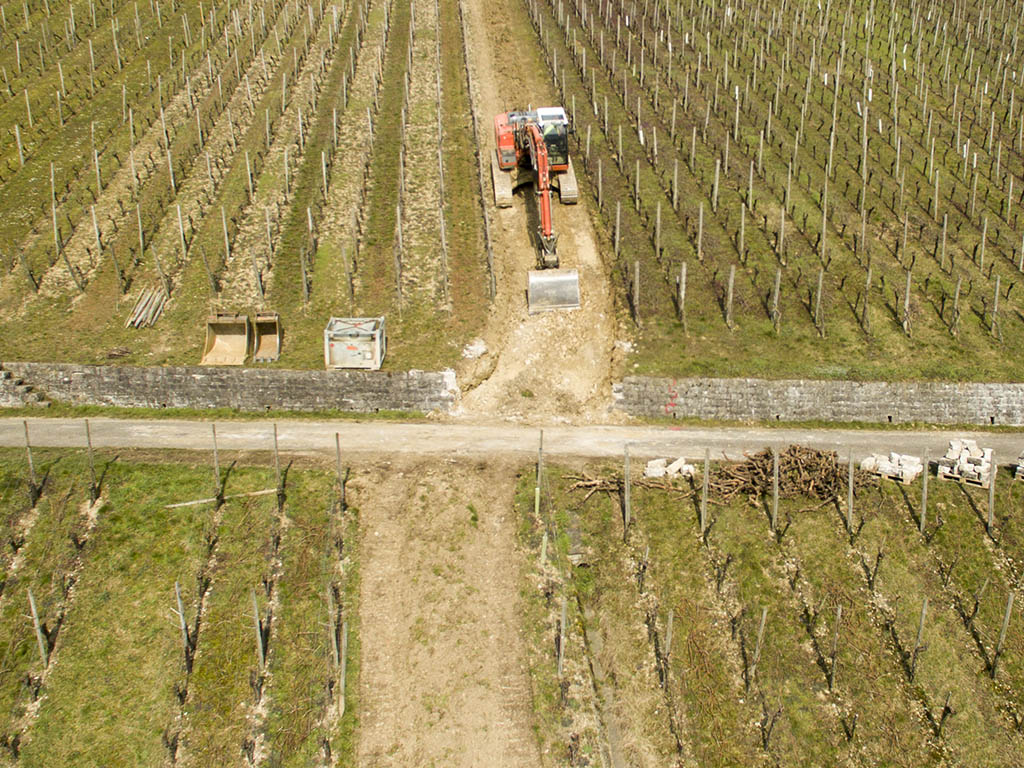

14.03.2016 Kabelpflug eingetroffen & Vorbereitungen in den Weinbergen

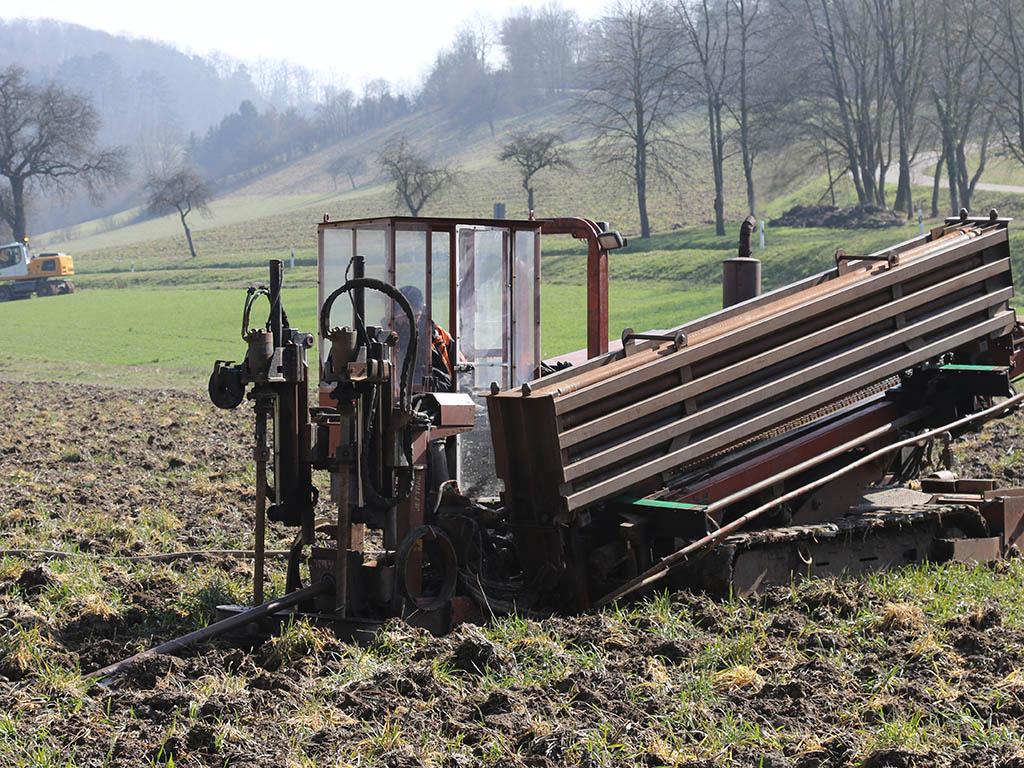

09.03.2016 Spülbohrungen am Langenbach für Kabeltrasse

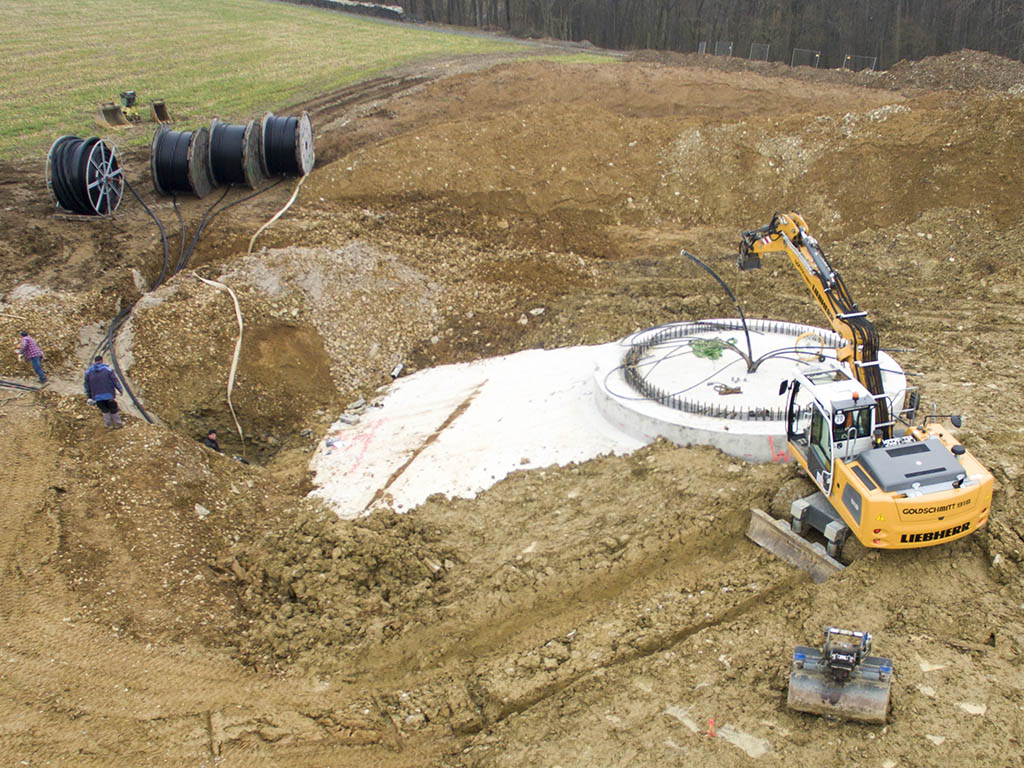

08.03.2016 Einziehen der Kabel in WEA 4
26.02.2016 Verfüllen Fundament WEA 3

18.02.2016 Verfüllen Fundament WEA 5
18.02.2016 Betonage Fundament 1 (Alle Fundamente sind termingerecht gegossen)

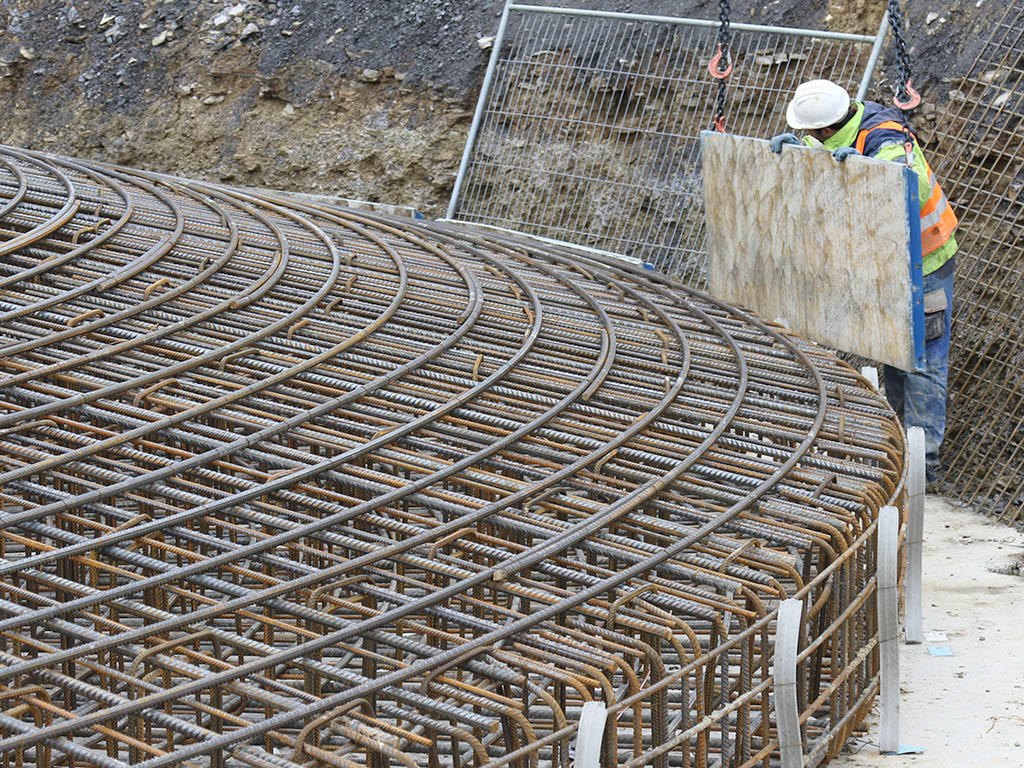

17.02.2016 Schalung an Fundament 1 anbringen

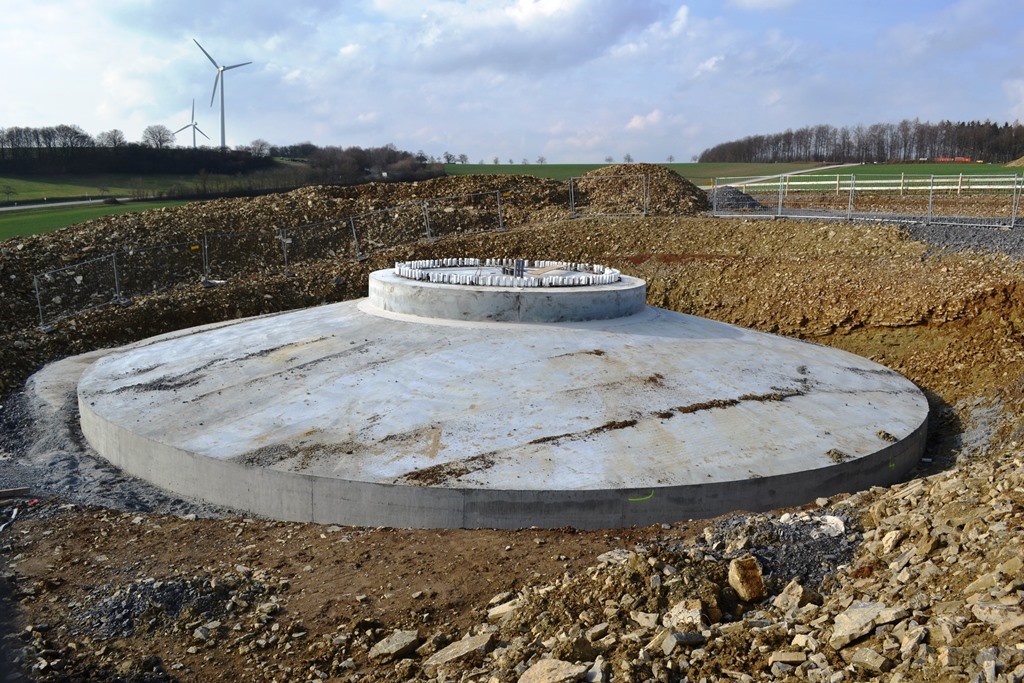

18.02.2016 Fertigstellung Fundament WEA 3

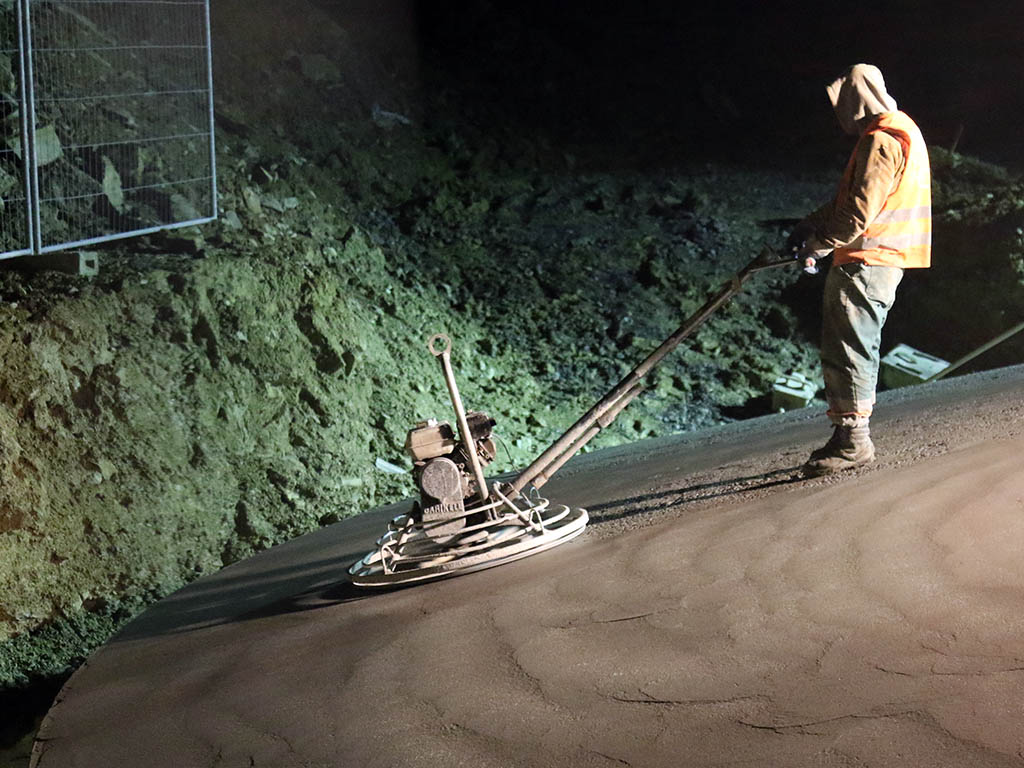

16.02.2016 Betonage mit anschließendem Glätten an WEA 2
12.02.2016: Betonage WEA 3 bei bestem Wetter

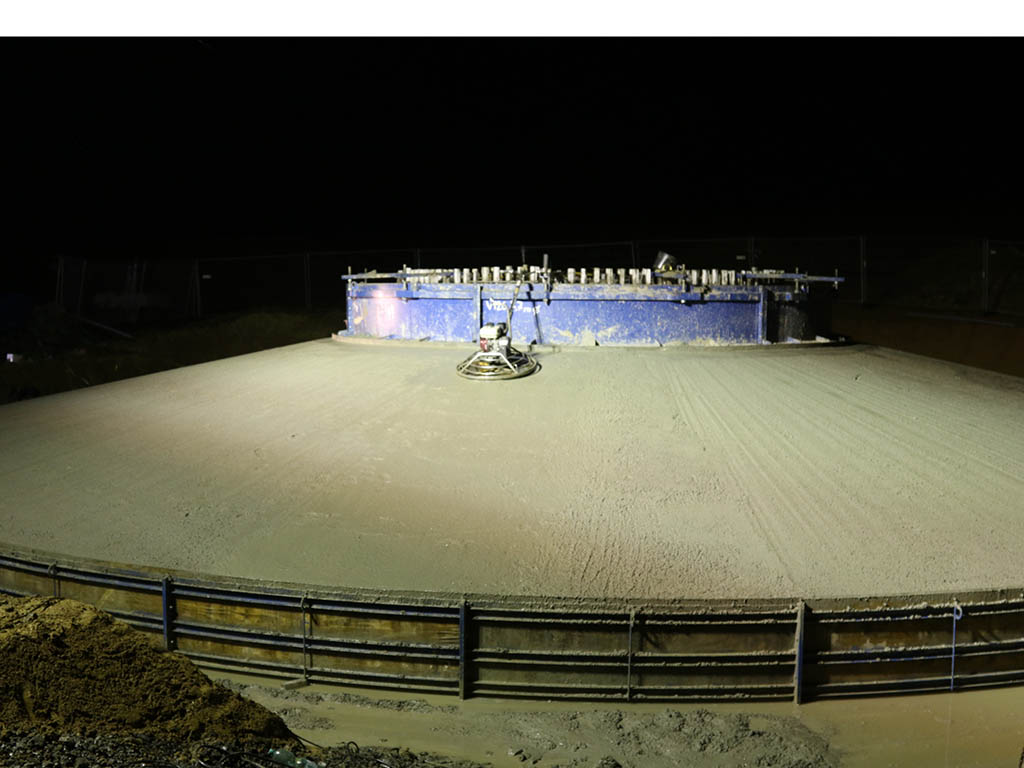

10.02.2016 Betonage Fundament WEA 4, Armierung an WEA 3 abgeschlossen. Betonage Fundament WEA 3 erfolgt am 12.02.2016

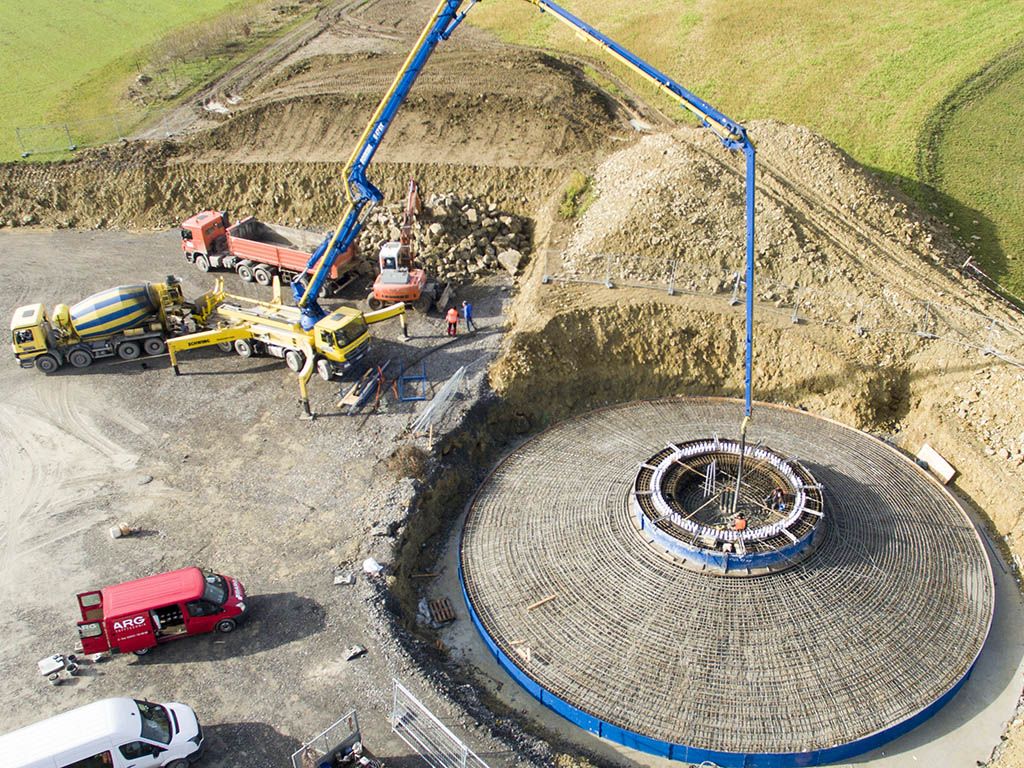

05.02.2016 Betonage & Glätten des 1. Fundamentes an WEA 5

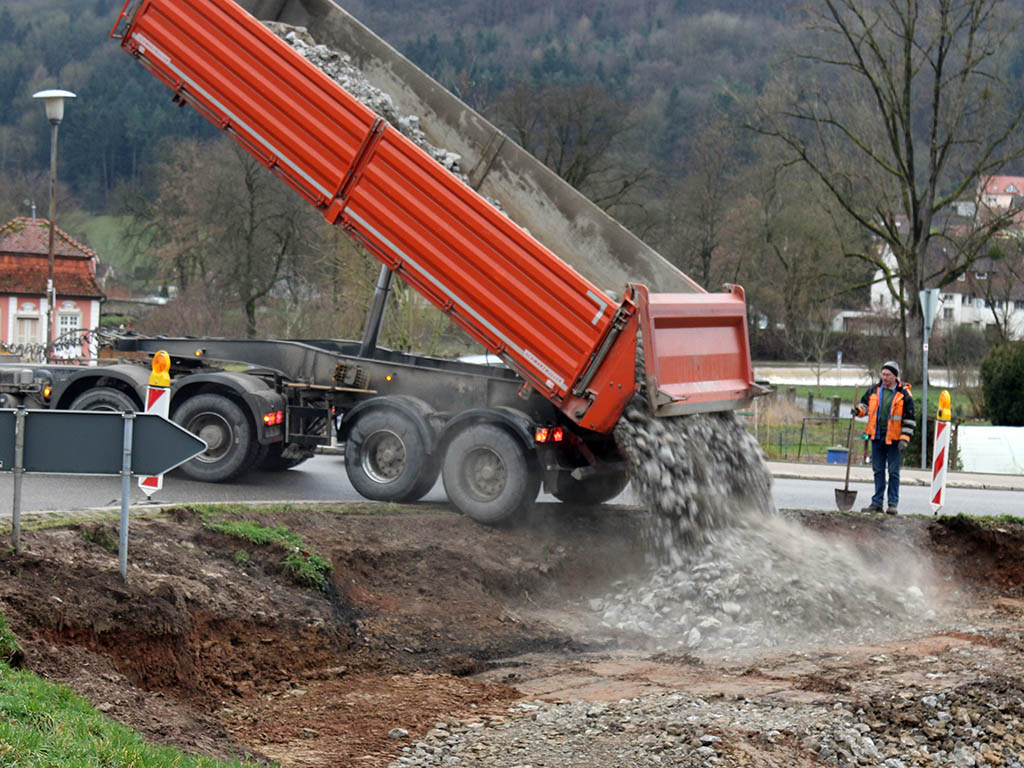

04.02.2016 Ausbau der Innenkurve in Forchtenberg/Neuwülfingen.

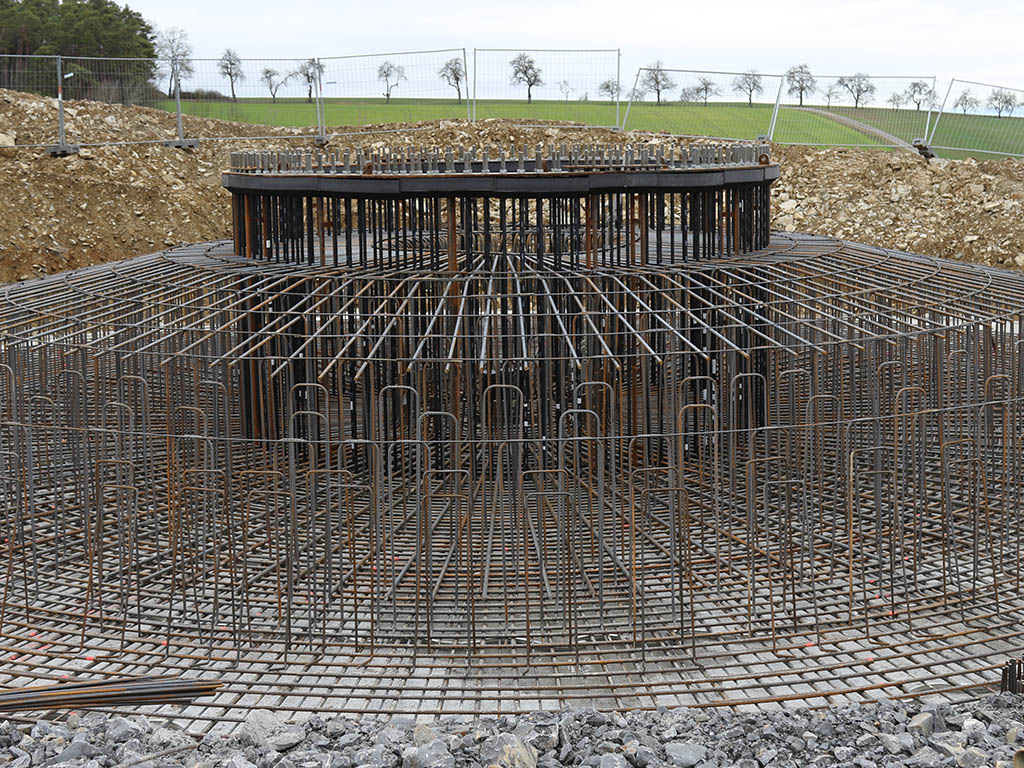

02.02.2016 Einflechten der Armierung (Fundamentbestandteil)
27.01.2016 Ankerkörbe fertig montiert (Fundamentbestandteil)

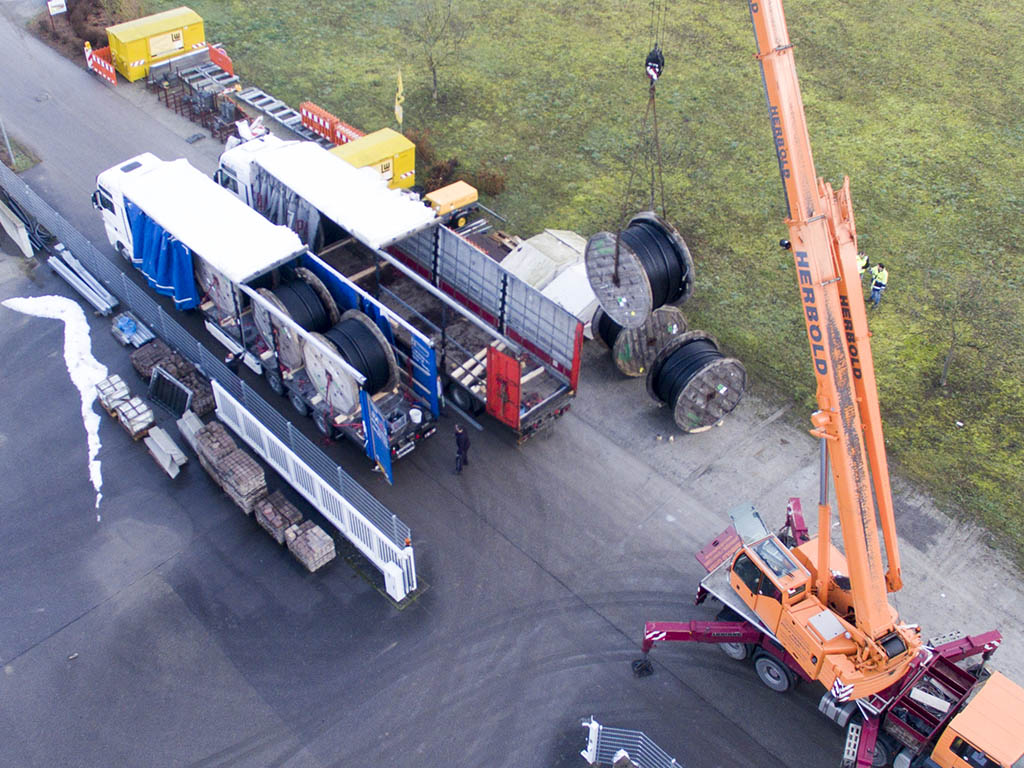

26.01.2016 Anlieferung der externen Parkverkabelung

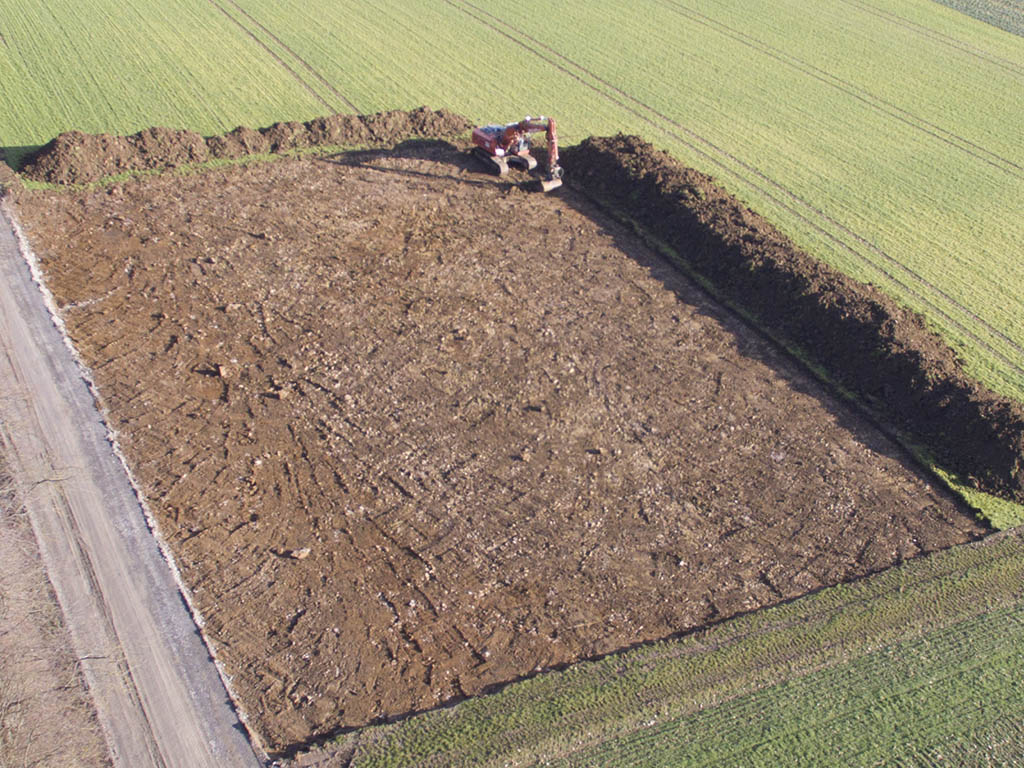

25.01.2016 Errichten der Logistikfläche (Foto), Wegeausbau extern mit 2 Bagger (ohne Foto)

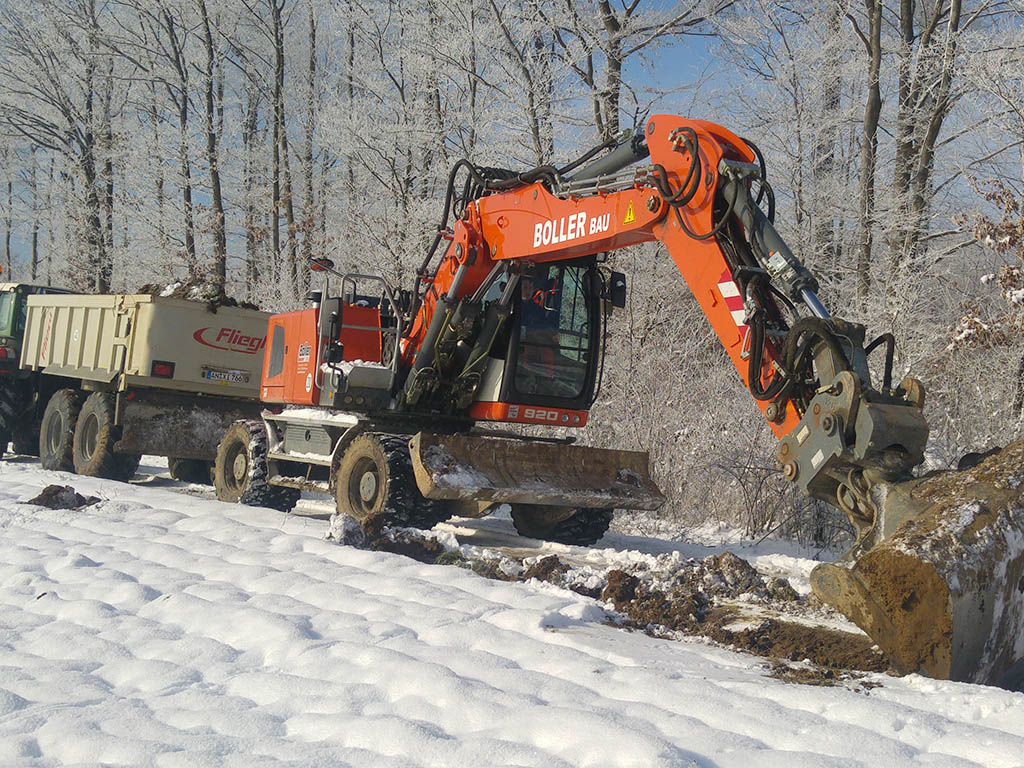

20.01.2016 – Wegeausbau extern mit 2 Bagger

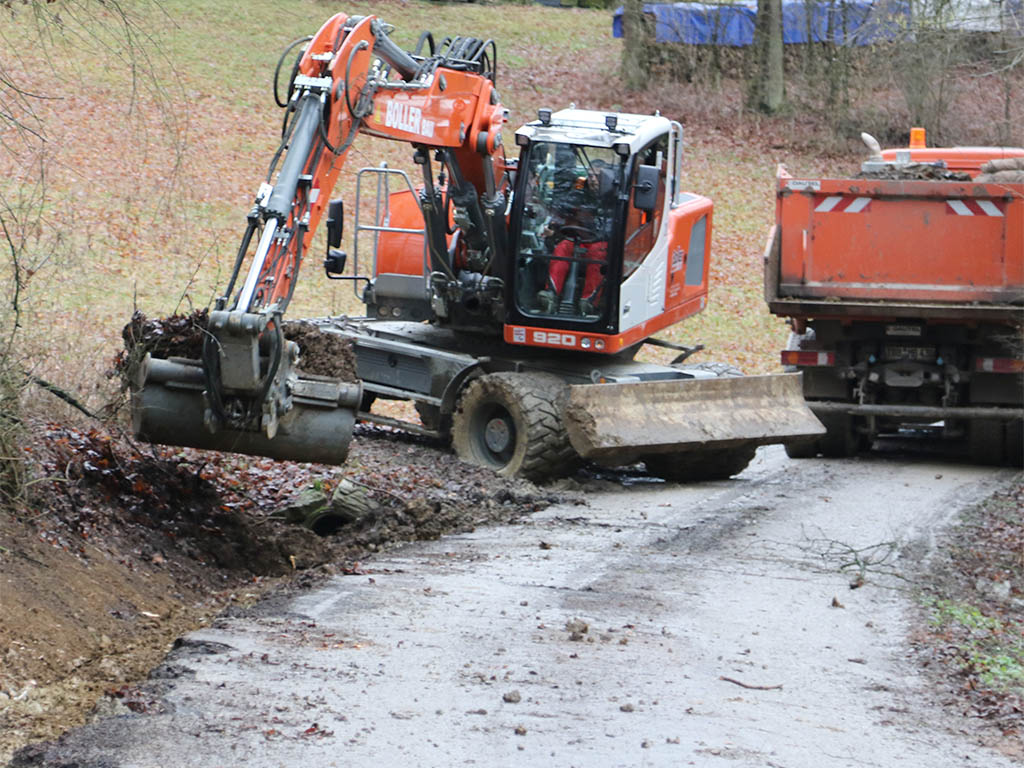

12.01.2016 – Wegeausbau intern
19.12.15 Das Windparkgebiet im Überblick

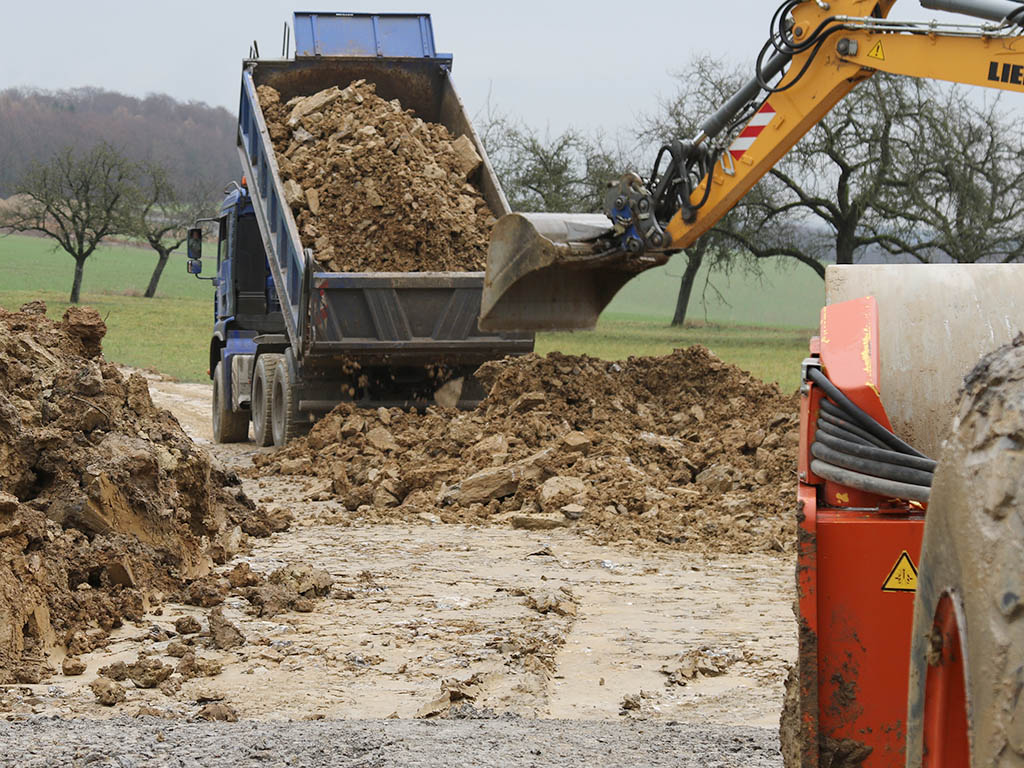

18.12.15. Herstellen der Zuwegung in den Park

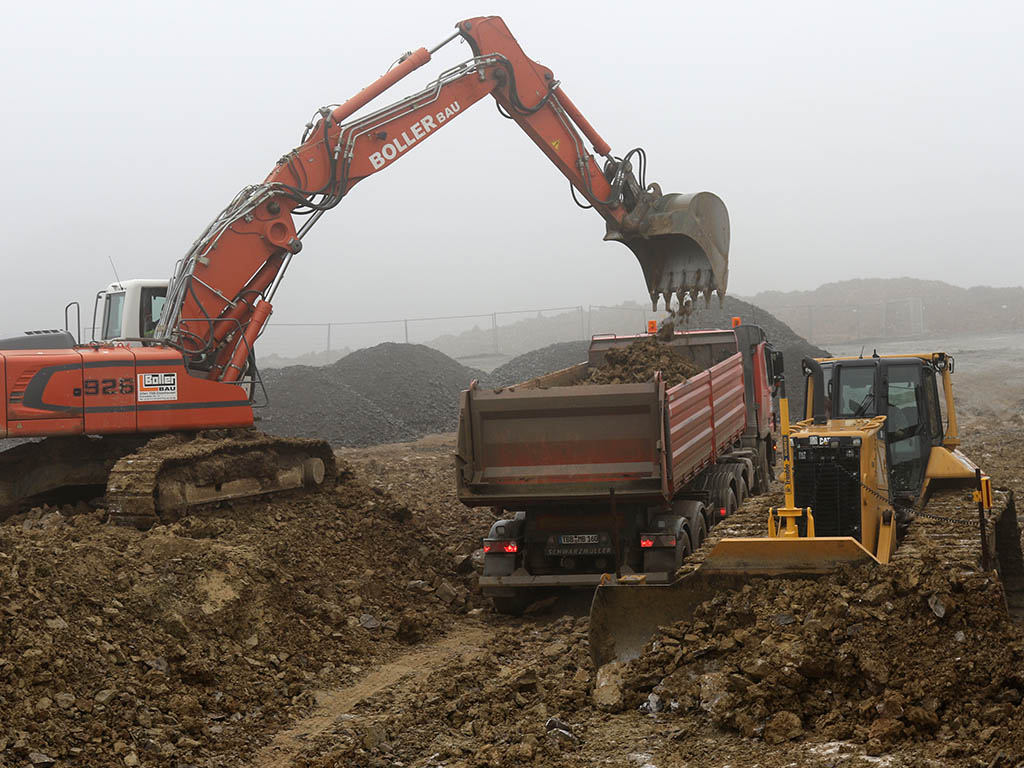

16.12.15. WEA 3: Herstellen der Zuwegung. Die Tiefbaumaßnahmen im Windparkgebiet sind in wenigen Werktagen abgeschlossen.

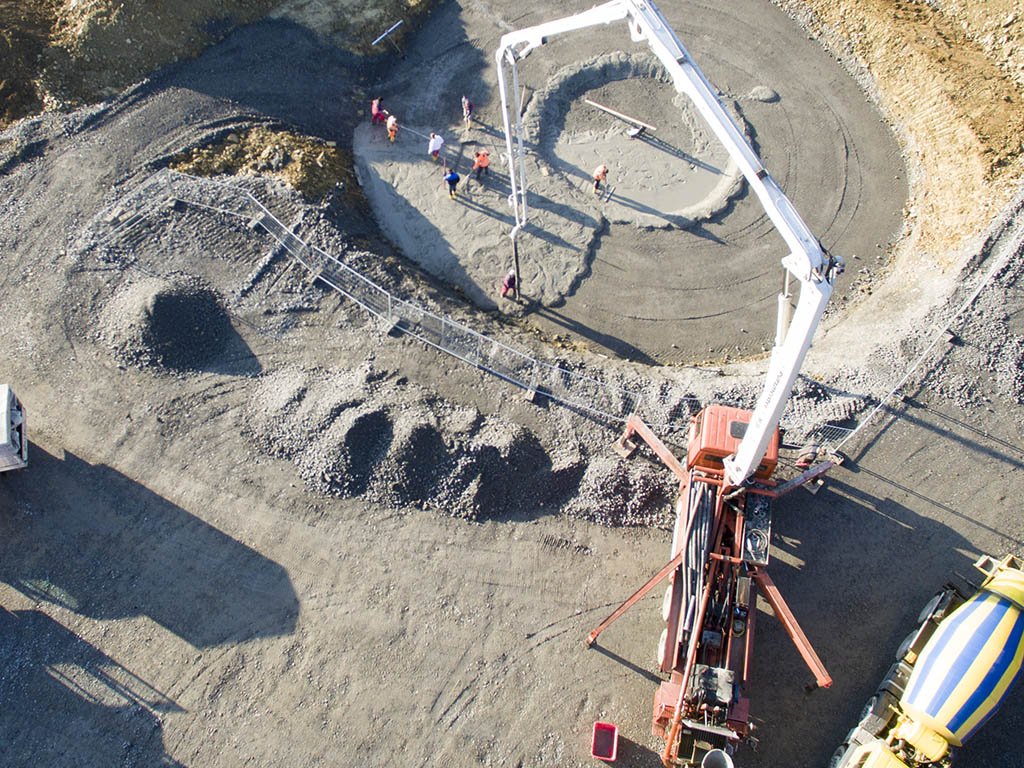

14.12.15. WEA 1: Herstellen der Sauberkeitsschicht an WEA 1 und WEA 4 (Fertigstellung des Gewerks)

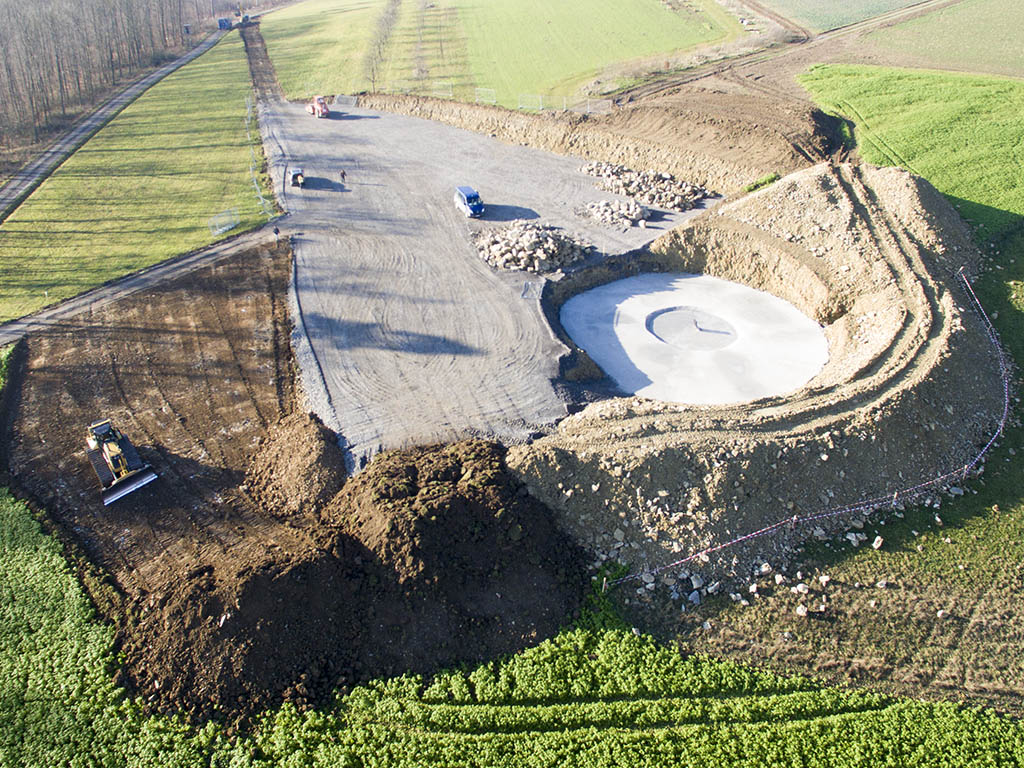

14.12.15. WEA 5: Herstellen der Rotorblattlagerfläche sowie der temporären Zuwegung
14.12.15. WEA1: Herstellen der Sauberkeitsschicht an WEA 1 und WEA 4 (Fertigstellung des Gewerks)
Umwandlung von borkenkäfergeschädigten Fichtenbestände in den FFH-Lebensraumtyp Sternmieren-Eichen-Hainbuchenwald auf einer Fläche von ca. 2 ha.

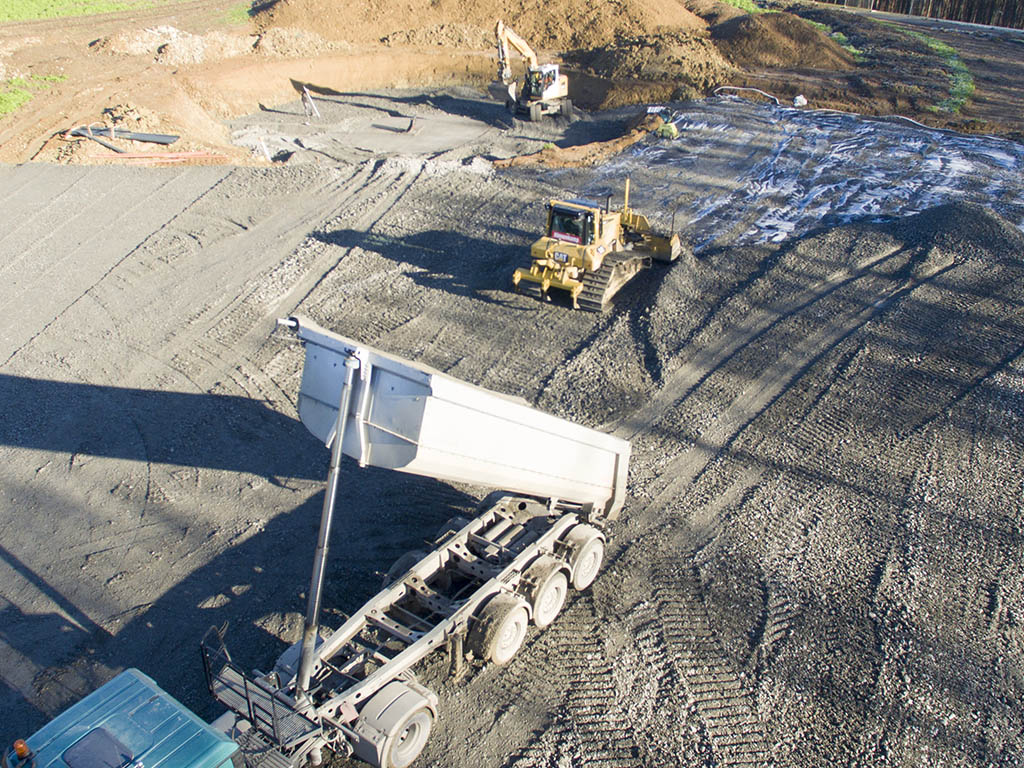

10.12.15. WEA4: Aufbau Kranstellfläche, Kettenbagger beginnt mit internem

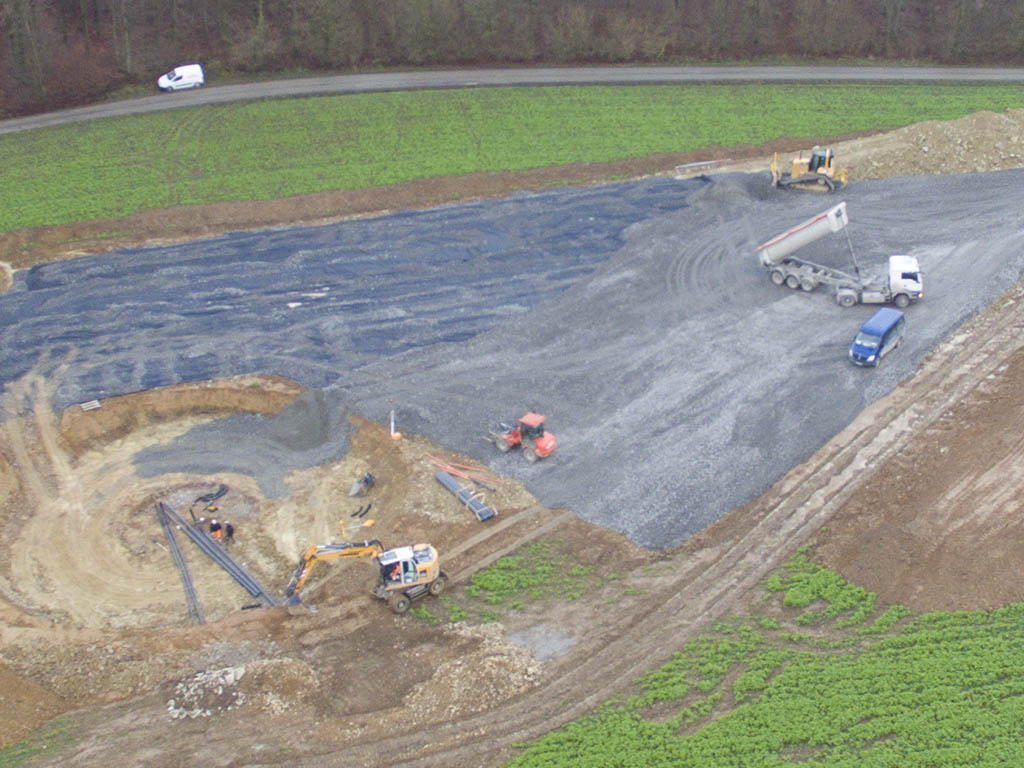

09.12.15. WEA4: Einbetonieren der Leerrohre, Aufbau Kranstellfläche

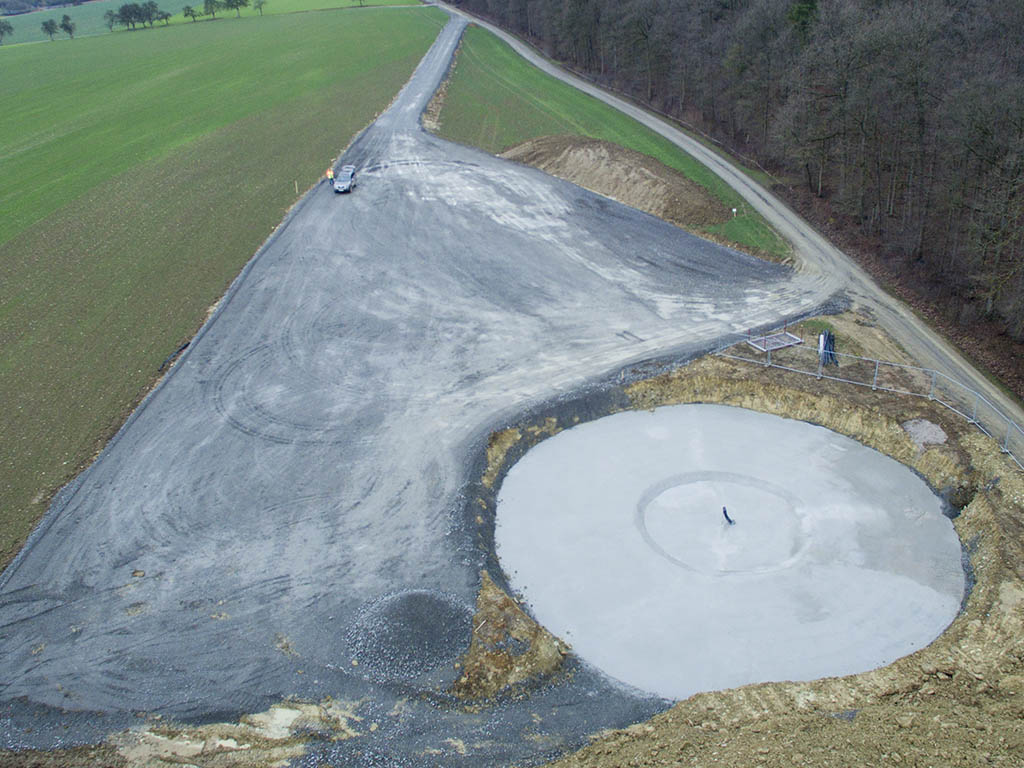

09.12.15. WEA2: Zufahrt, Montage-und Kranstellfläche sowie Sauberkeitsschicht fertiggestellt.

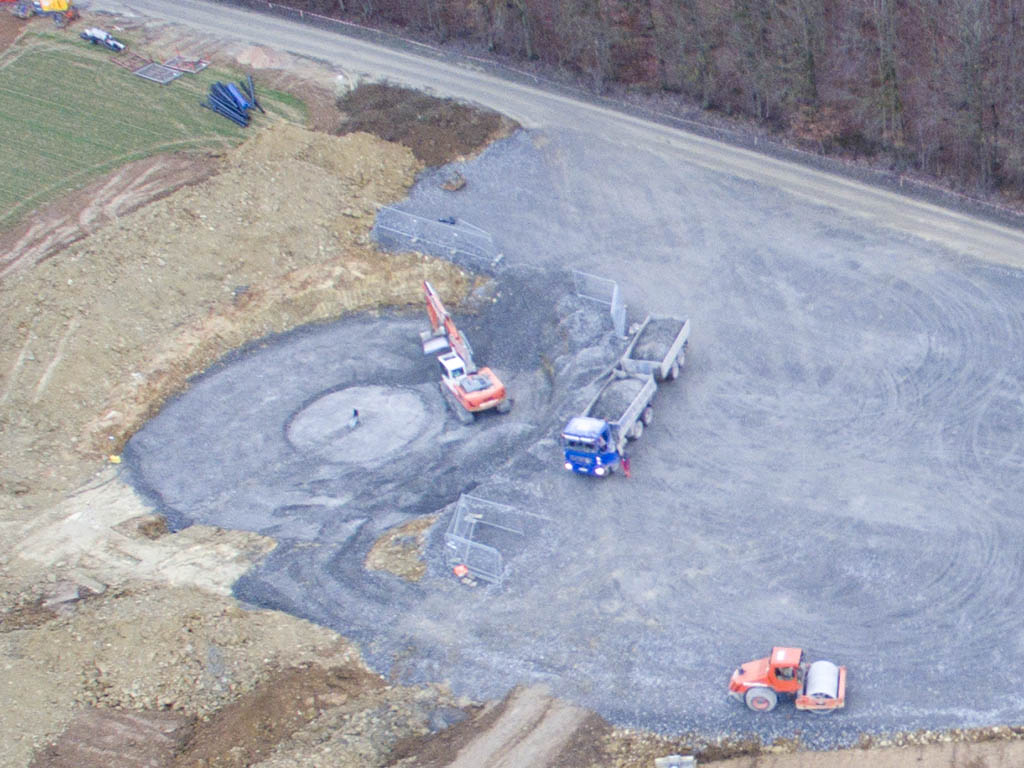

09.12.15. WEA1: Leerrohre einbetoniert, vorbereitung Sauberkeitsschicht

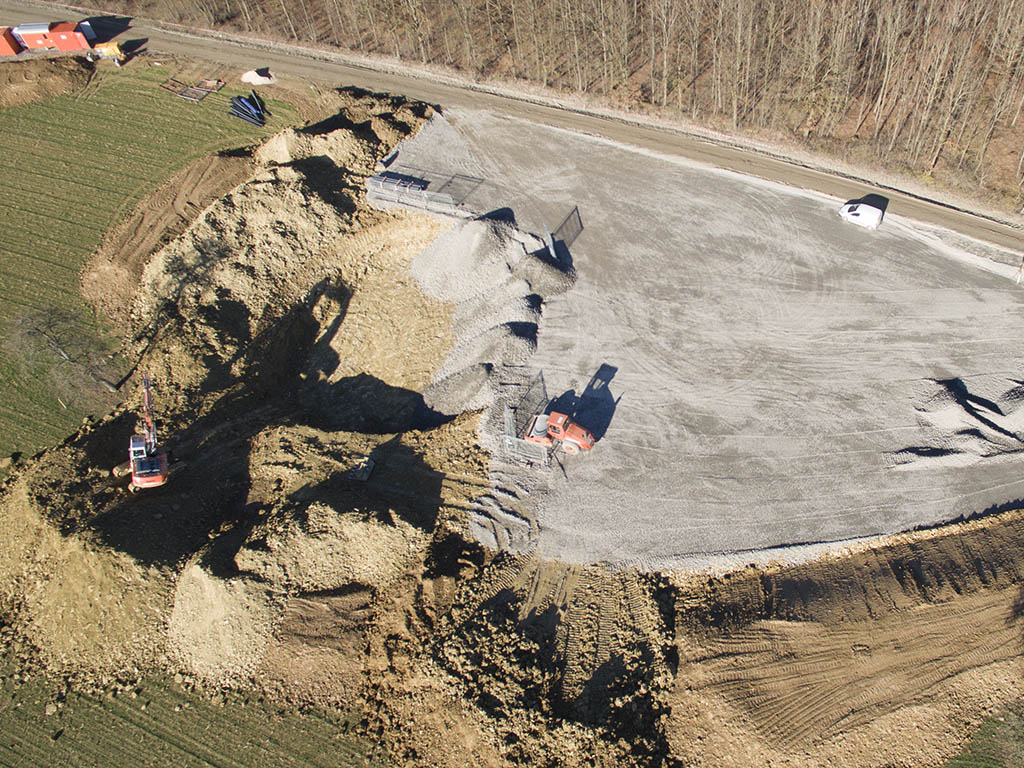

07.12.15. Fundamentaushub bei WEA 1 abgeschlossen
07.12.15. Übersicht

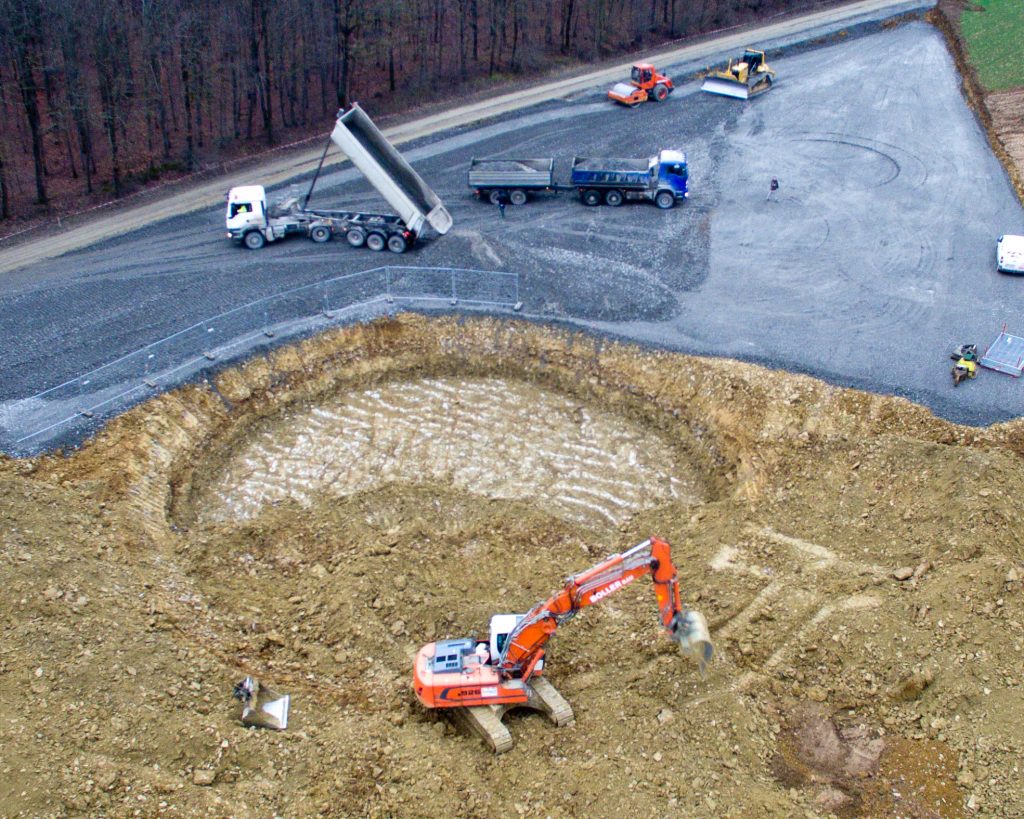

04.12.15: Fundamentaushub und Kranstellfläche an WEA 1

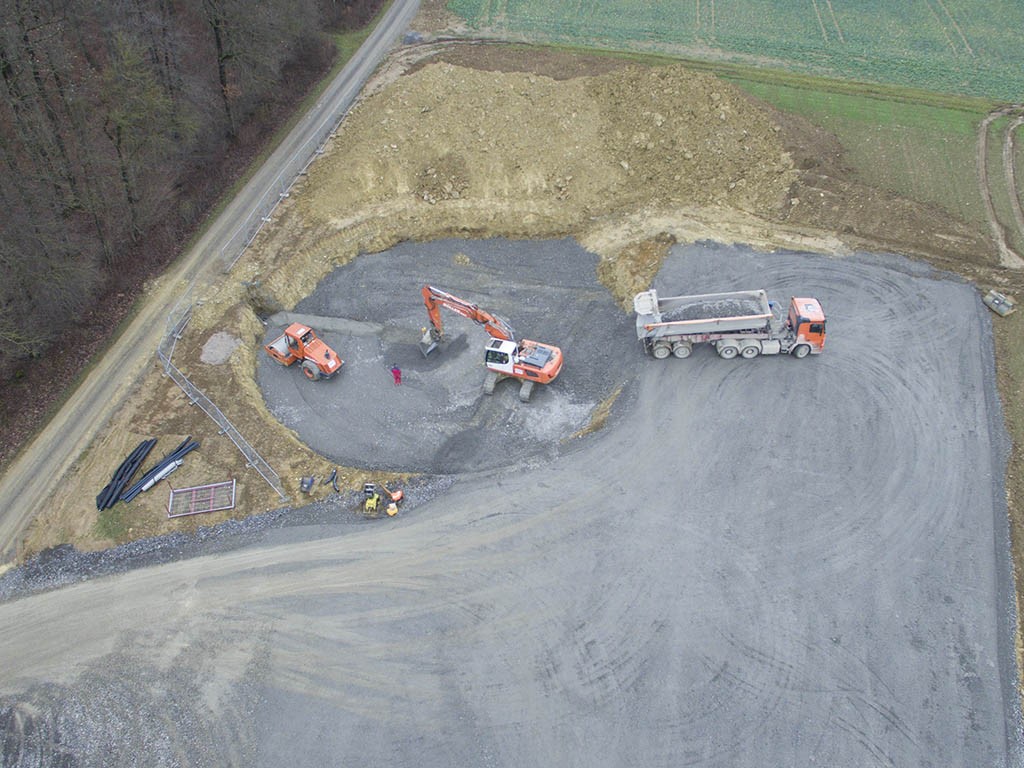

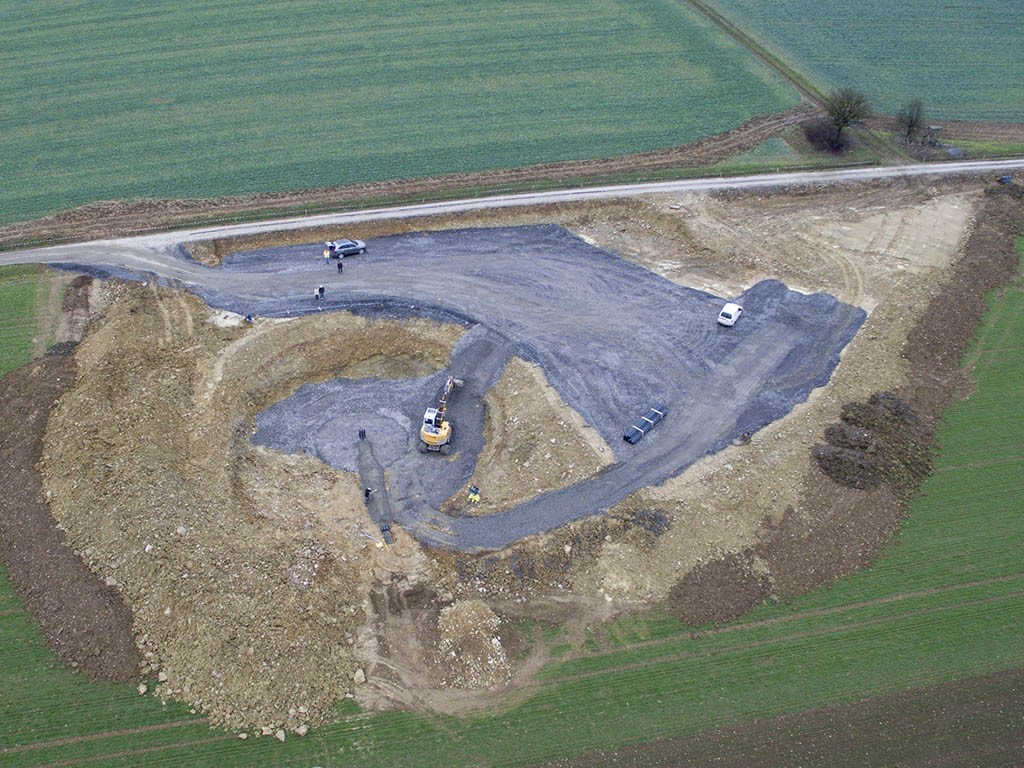

02.12.15: Leerrohre einbetonieren, Sauberkeitsschicht vorbereiten an WEA 2 & 3

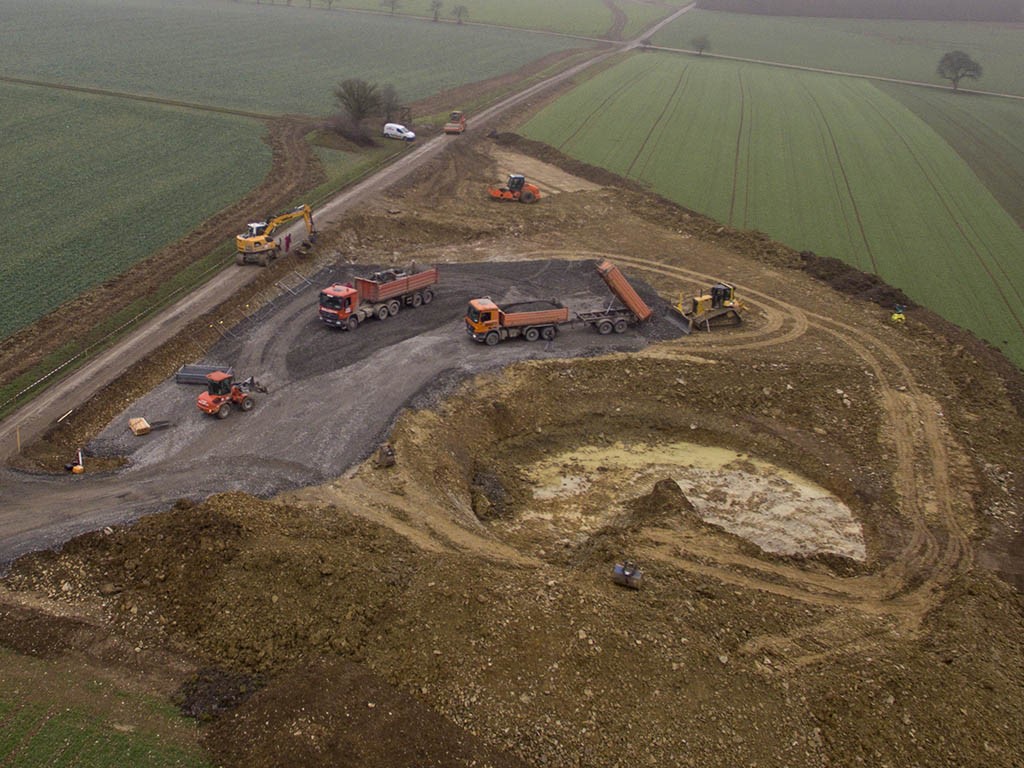

27.11.15: Schottertragschicht sowie Fundamentaushub WEA 3

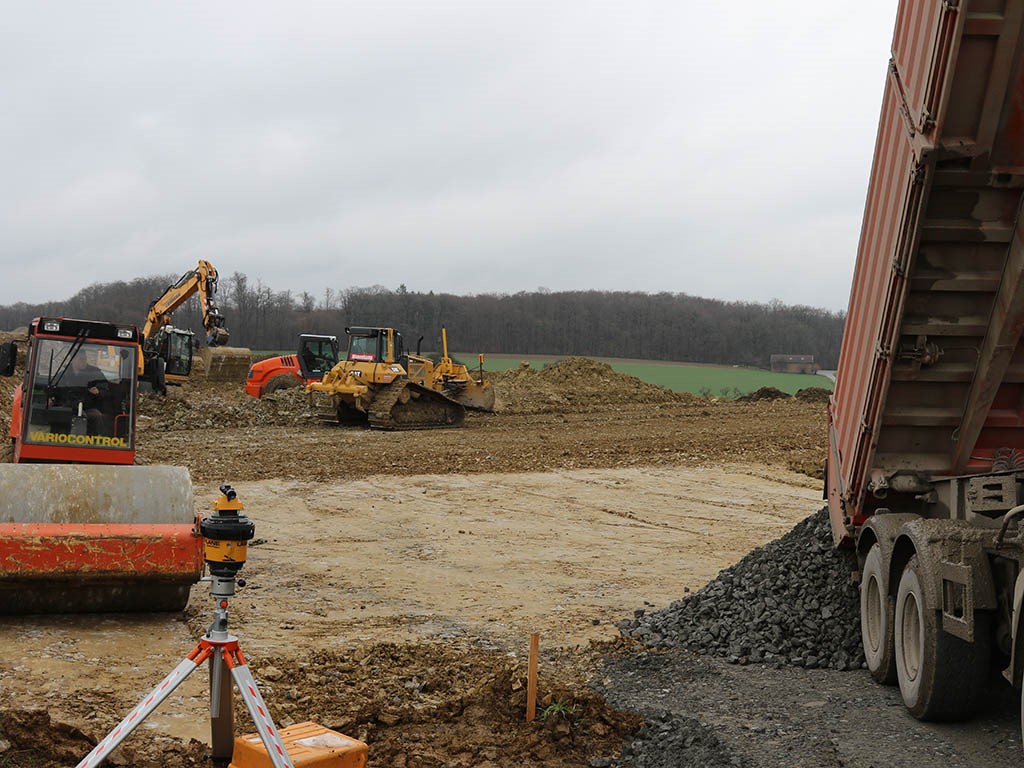

26.11.15: 1. Schottertragschicht bei WEA 3

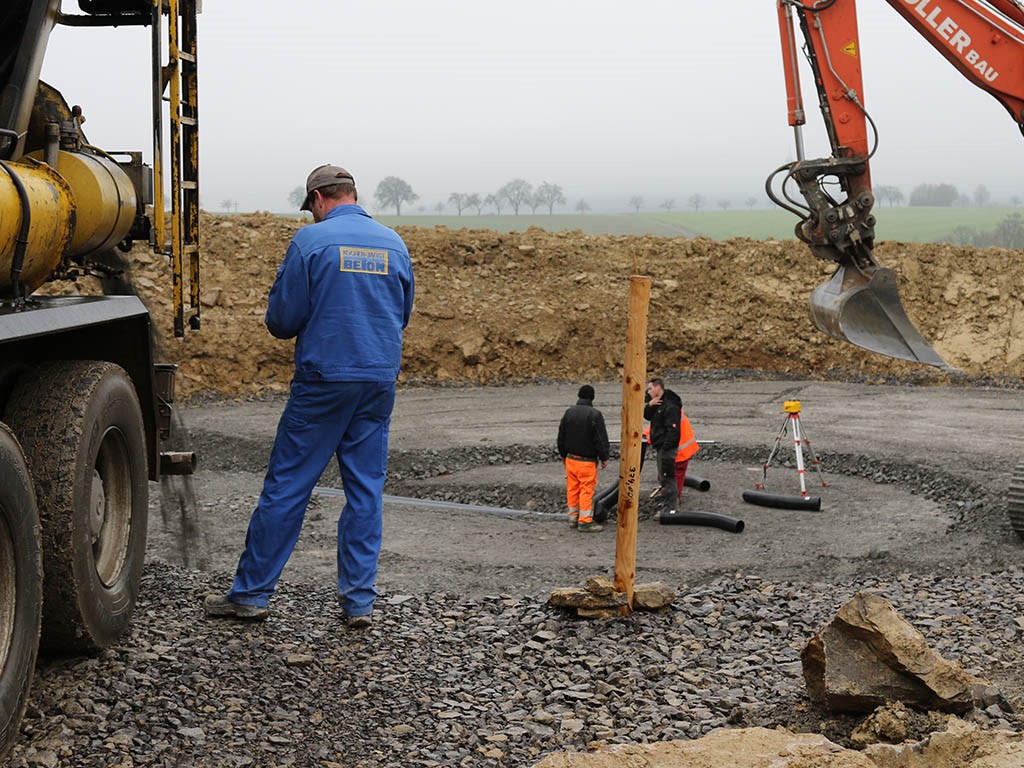

25.11.15: WEA5: Einbetonieren der Leerrohre für das Fundament
25.11.15: Baufreigabe erhalten

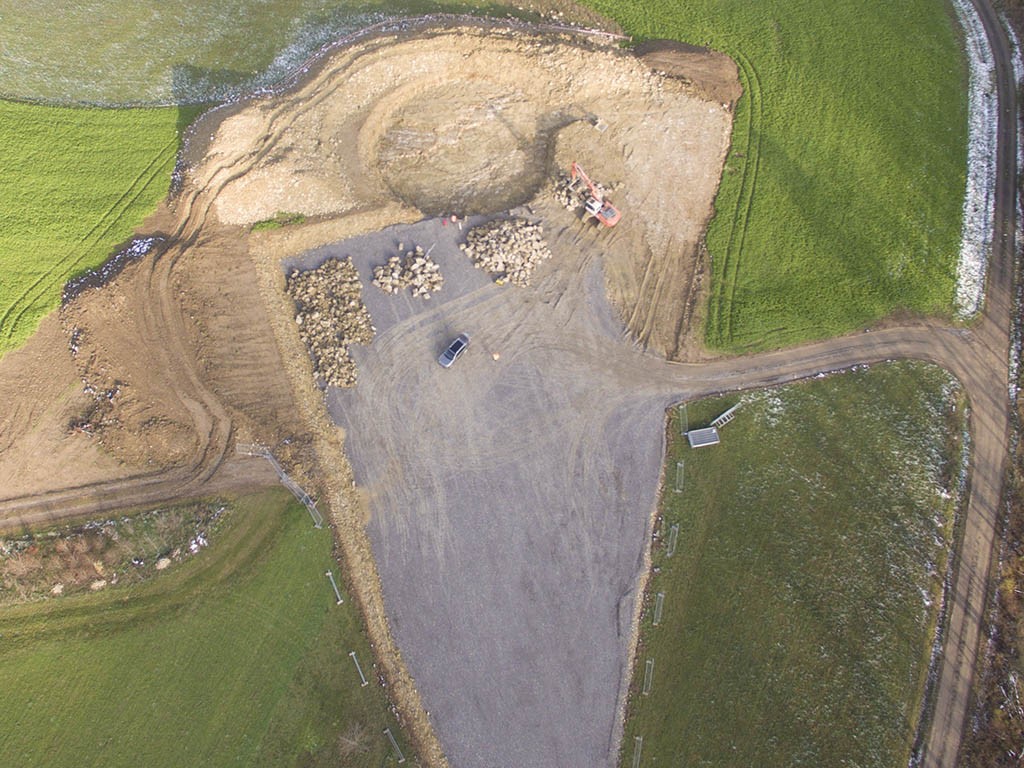

24.11.15: Schottertragschicht und Fundamentaushub WEA 5

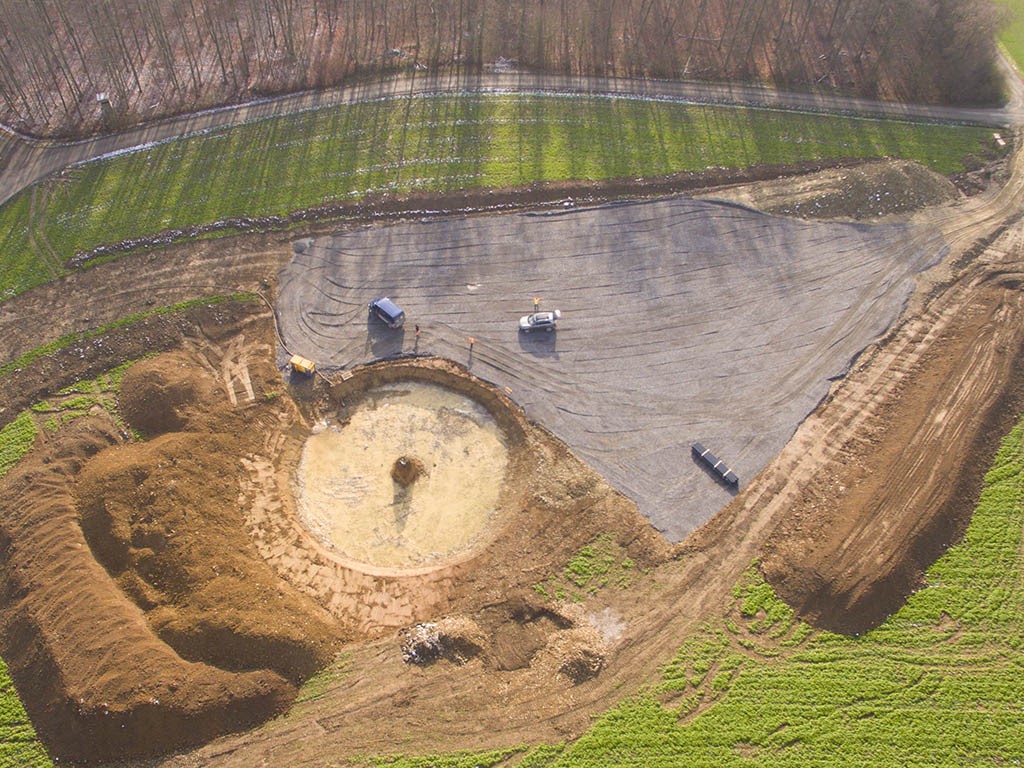

24.11.15: Schottertragschicht und Fundamentaushub WEA 4

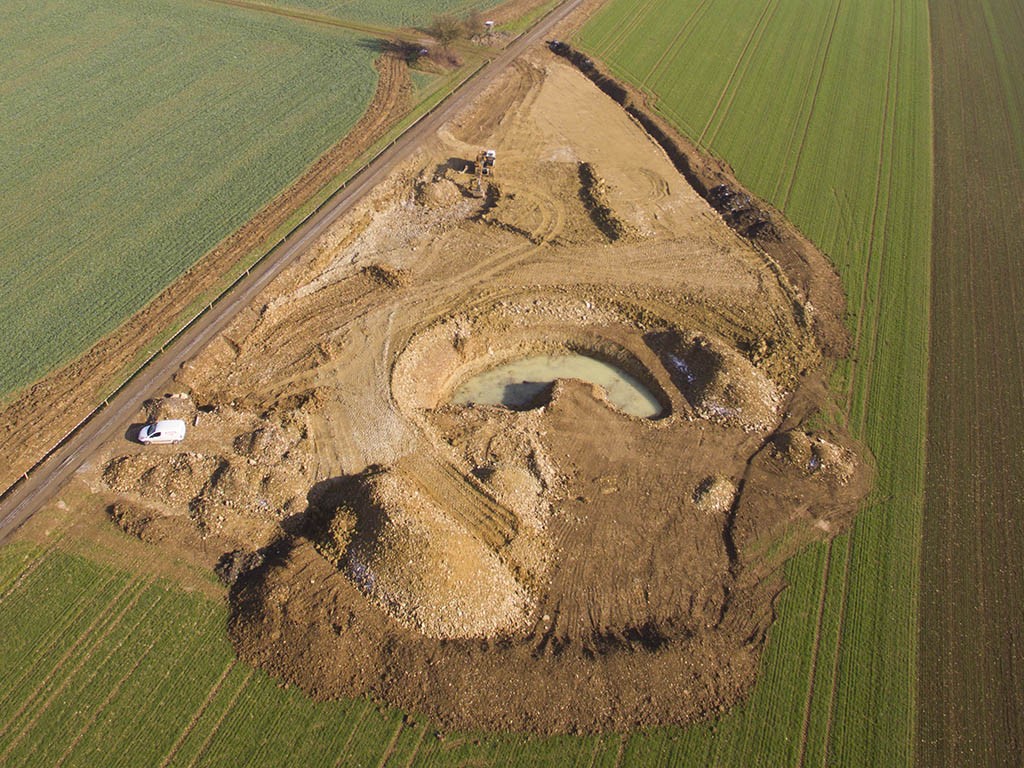

24.11.15: Auffüllen, beginn Fundamentaushub WEA 3

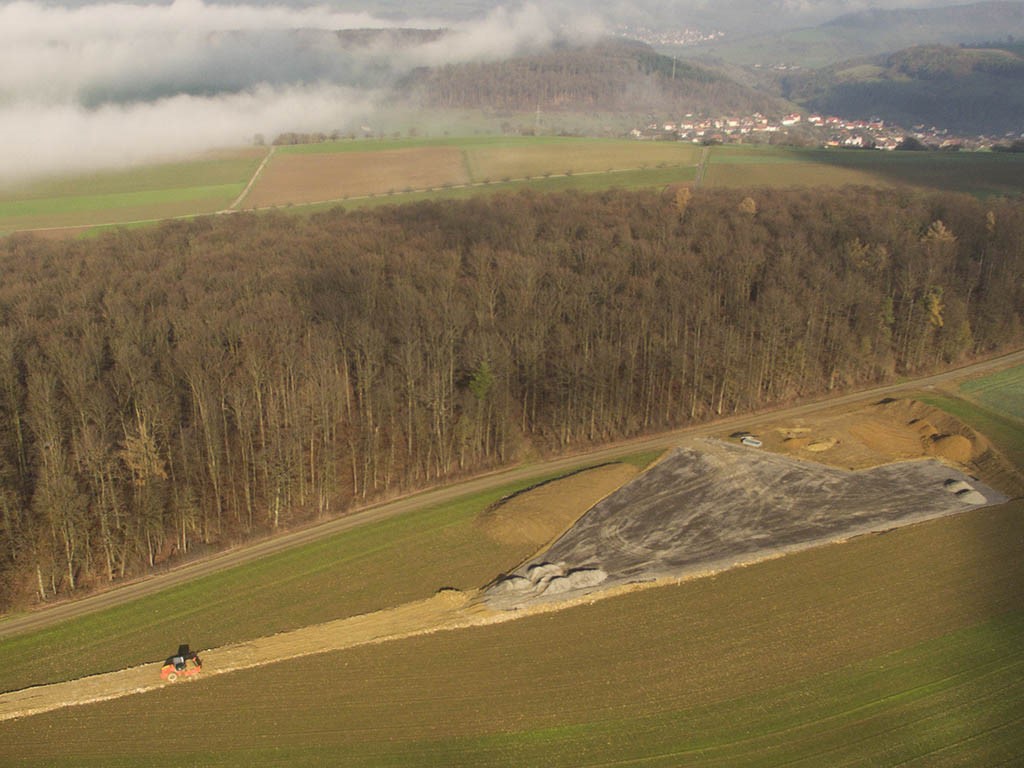

24.11.15: Schottertragschicht, Zugangsweg WEA 2

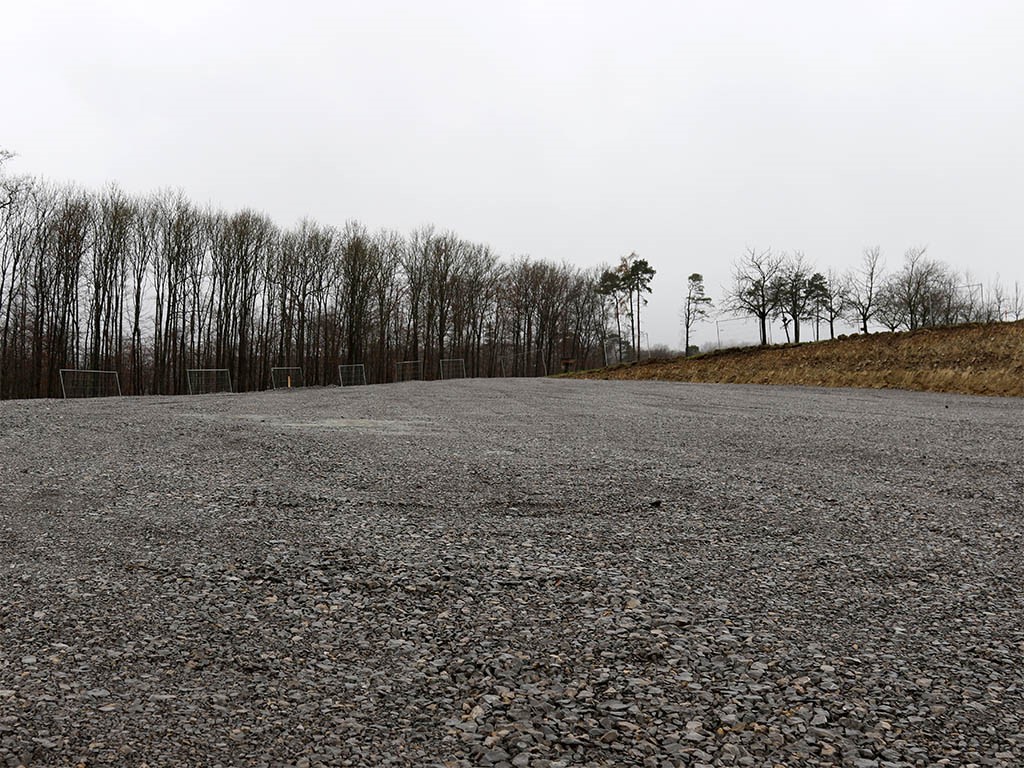

20.11.15: Fertigstellung Schottertragschicht WEA 5

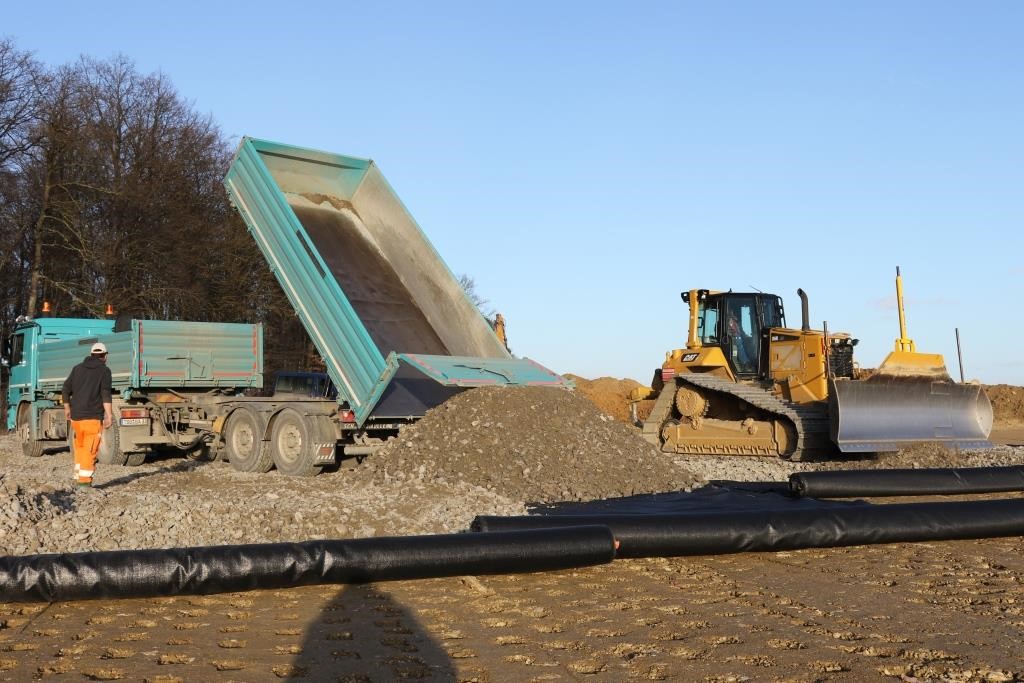

18.11.15: Aufbau Kranstellfläche WEA 4

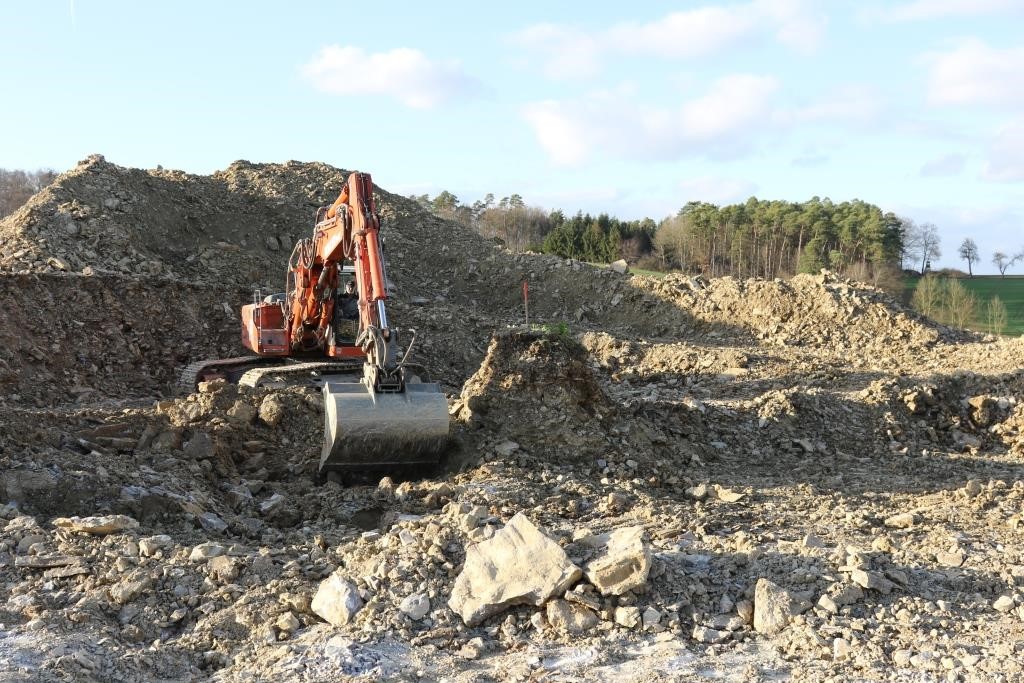

18.11.15: WEA 5: Aushub des Fundamentes

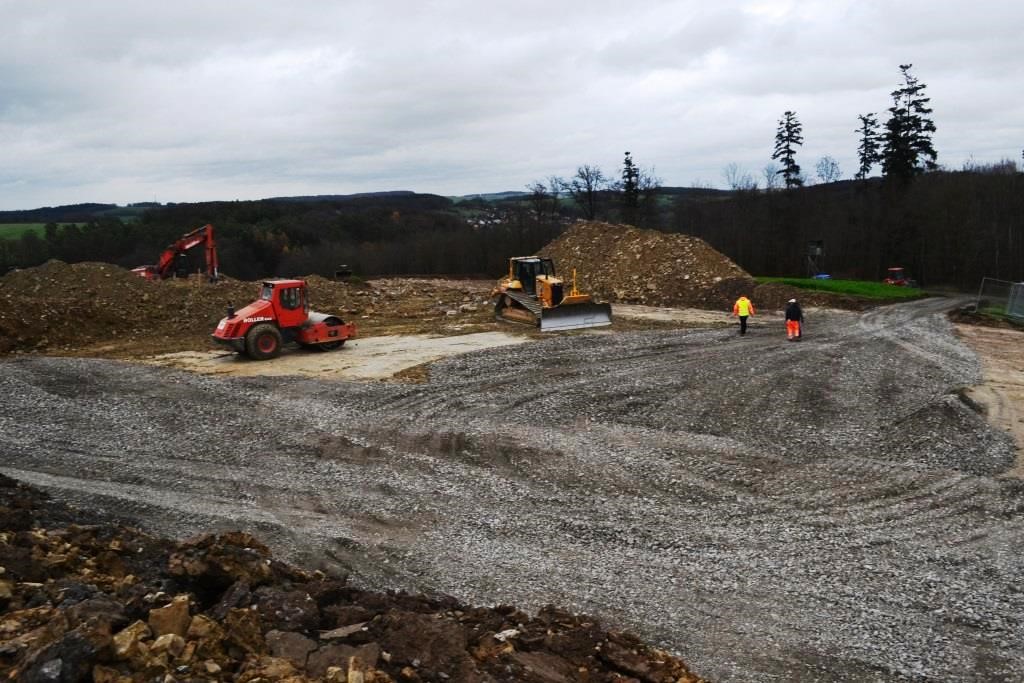

17.11.15: WEA 5: Herstellung der ersten Schottertragschicht

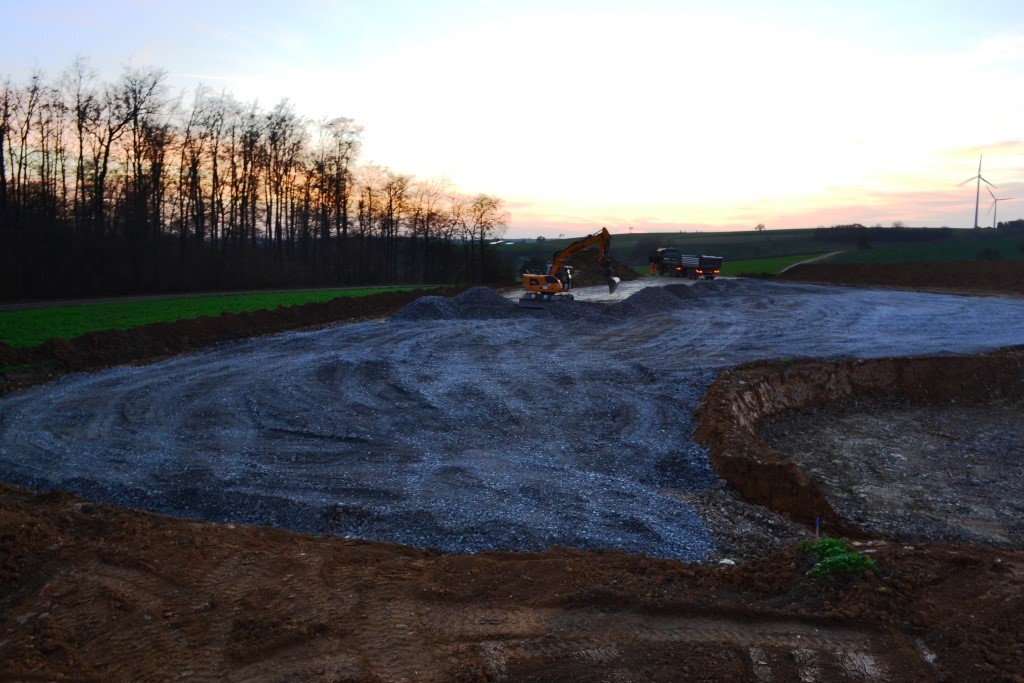

16.11.15: WEA 4: Herstellung der ersten Schottertragschicht

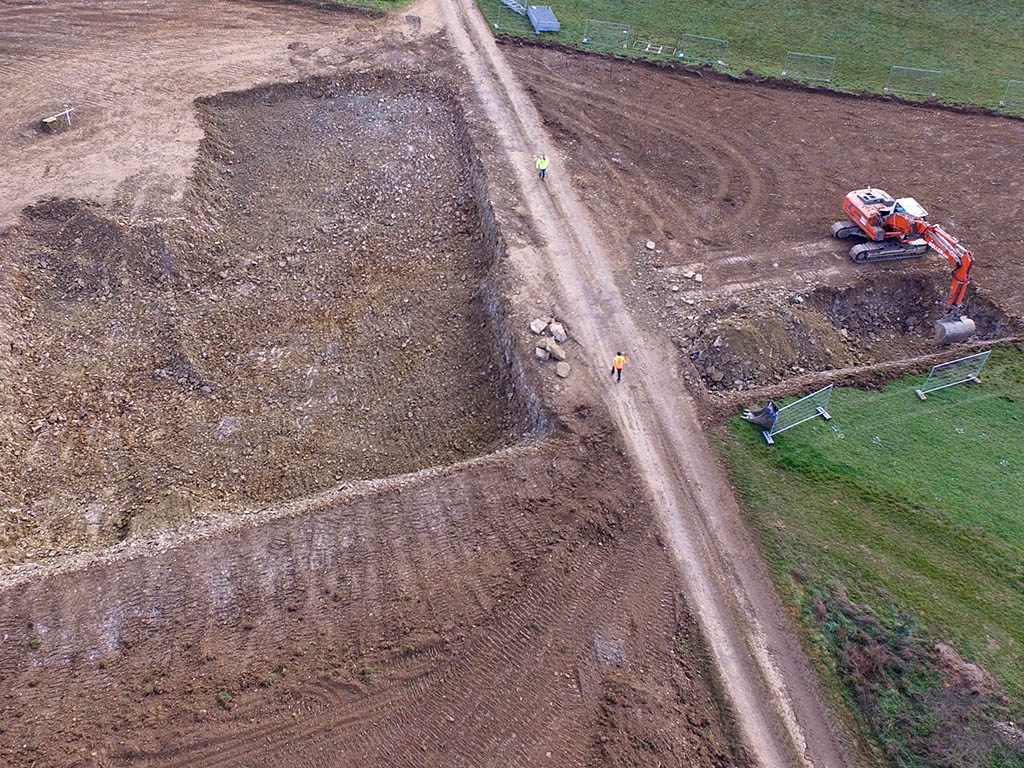

13.11.15: WEA 5: Baggerarbeiten der späteren Montage und Kranstellflächen

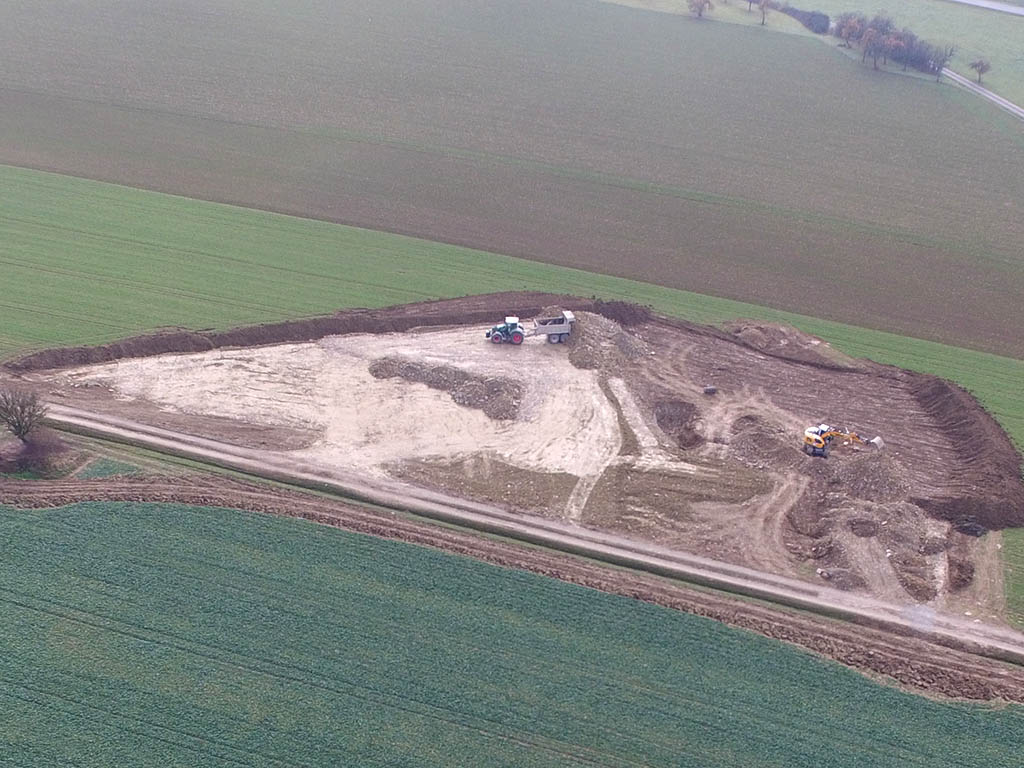

13.11.15: WEA 3: Aufbau
13.11.15: WEA 2: Mutterboden abschieben, im Hintergrund Sindeldorf in ca.1,5 Kilometer Entfernung
13.11.15: WEA 2: Mutterboden abschieben, im Hintergrund Sindeldorf in ca.1,5 Kilometer Entfernung
13.11.2015: WEA1: Mutterboden abschieben

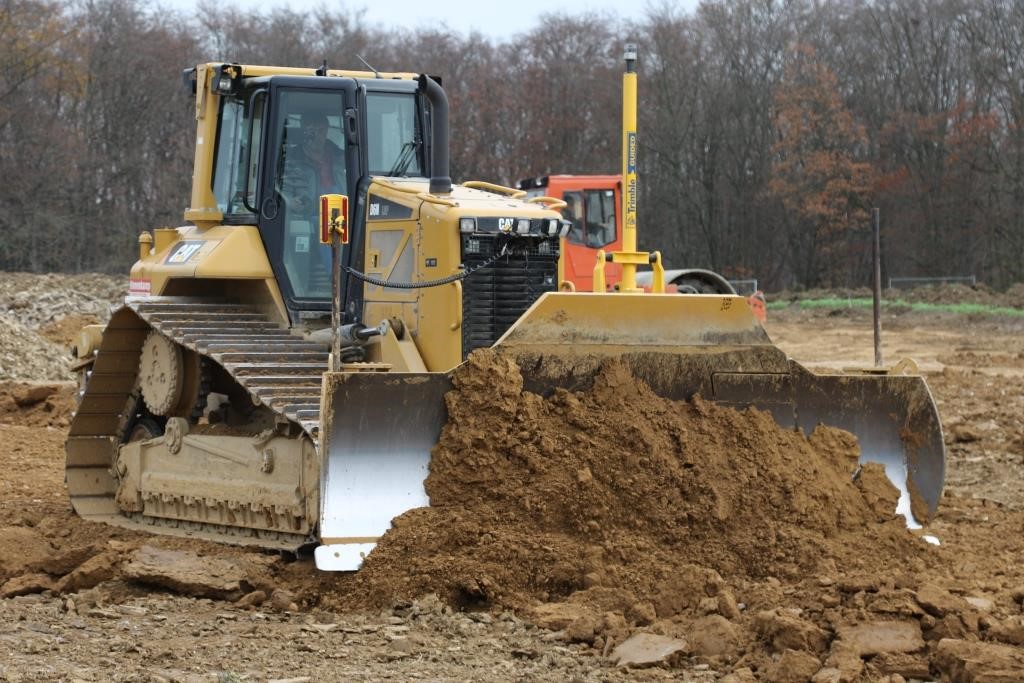

12.11.2015: Planierraupe am Werk

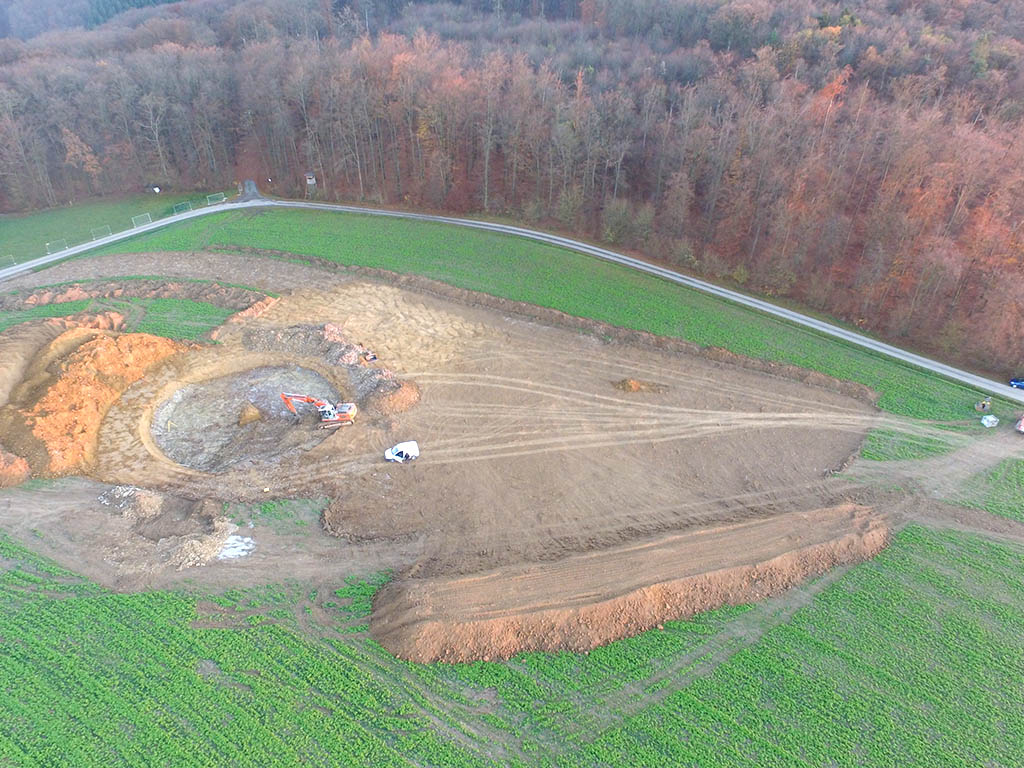

11.11.2015: Baugrube WEA 4 inkl. Fundamentaushub
03.10.2020 – Asphaltieren der Windparkeinfahrt

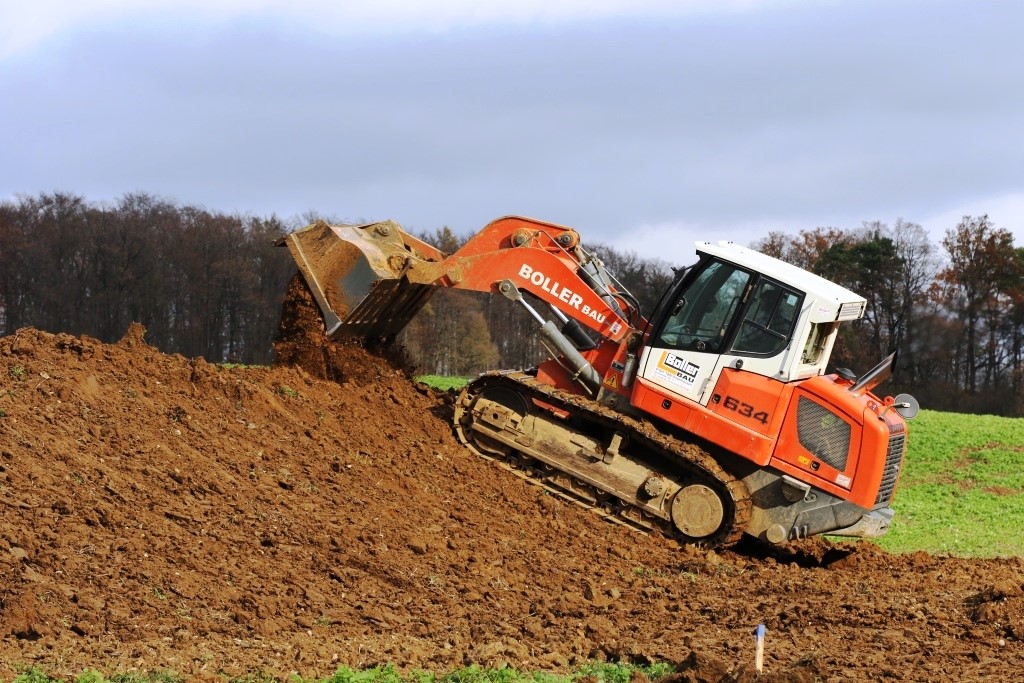

09.11.2015: Beginn der Erdarbeiten, Abschieben des Oberbodens
06.11.2015: Erhalt der Teil-Baufreigabe für Erdarbeiten

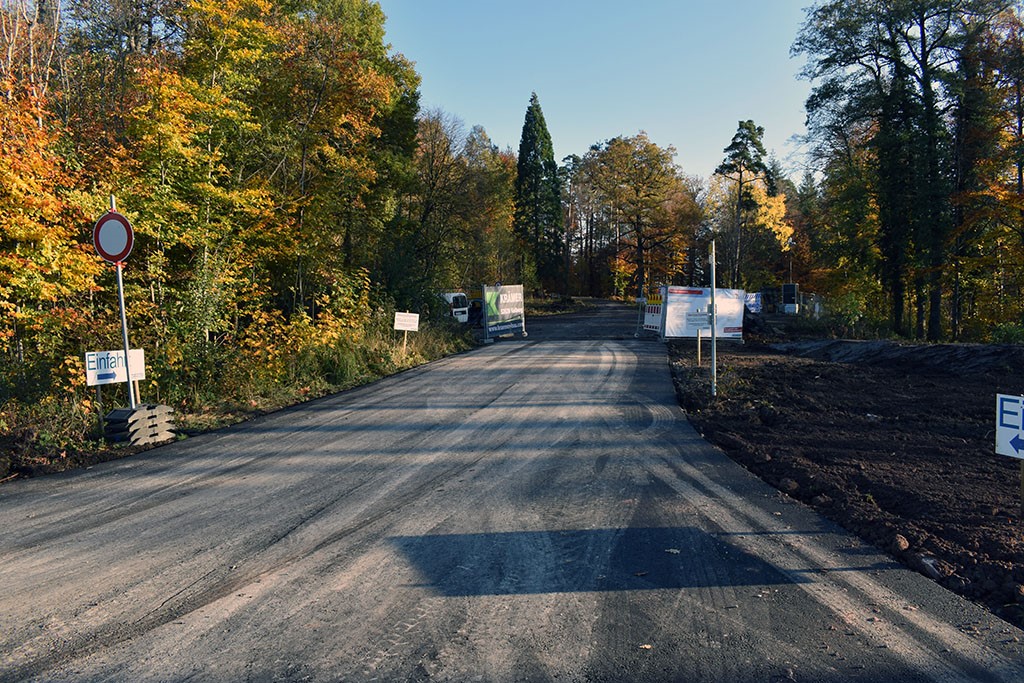

03.11.2015: Verlegung windparkinterne Kabeltrasse abgeschlossen und Baustellenschild mit Projektbeteiligten errichtet.
30.10.2015: Am Montag, 02.11.2015 werden die Verlegungsarbeiten der windparkinternen Parkverkabelung voraussichtlich abgeschlossen werden.

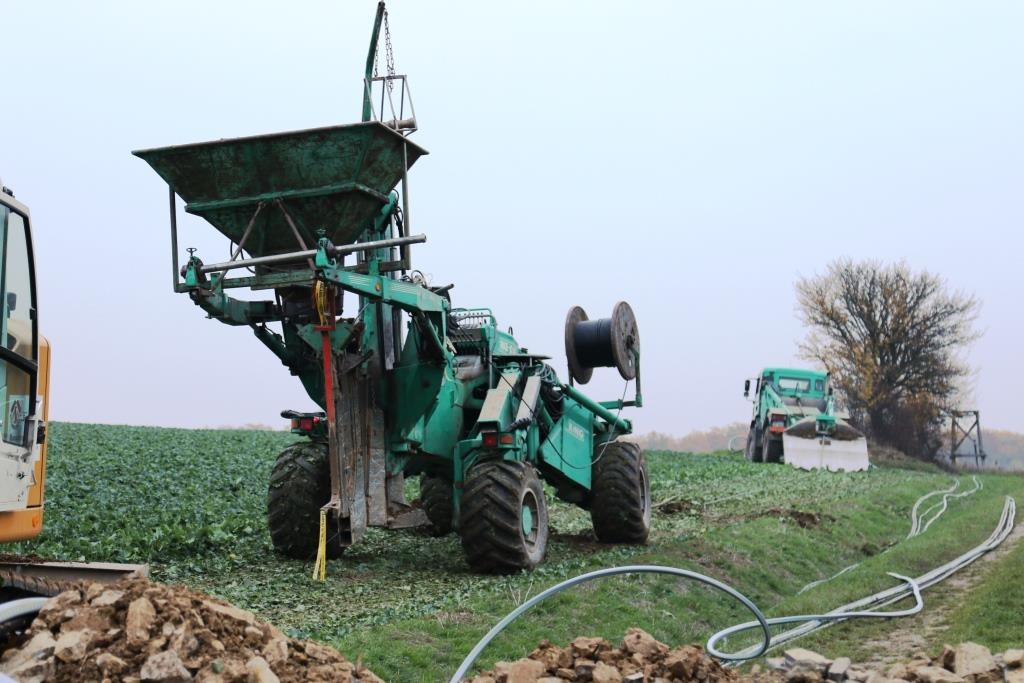

29.10.2015: Kabelpflug beginnt Arbeit im Windpark Weißbach
28.10.2015: Luftbild Kabelgraben bei WEA 5

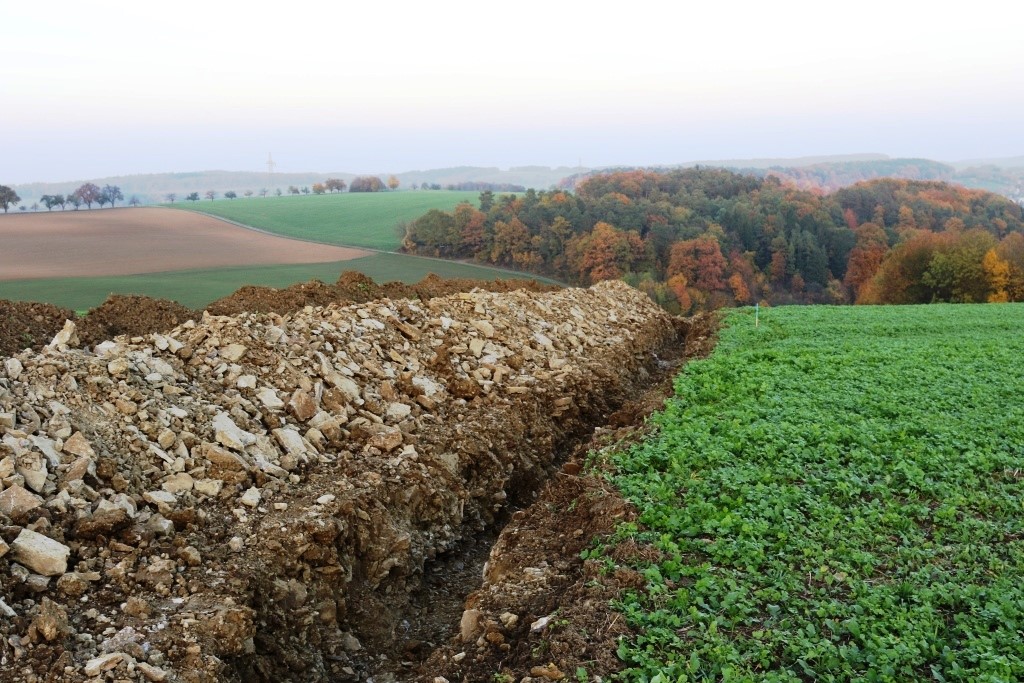

27.10.2015: Kabelgraben der windparkinternen Kabeltrasse

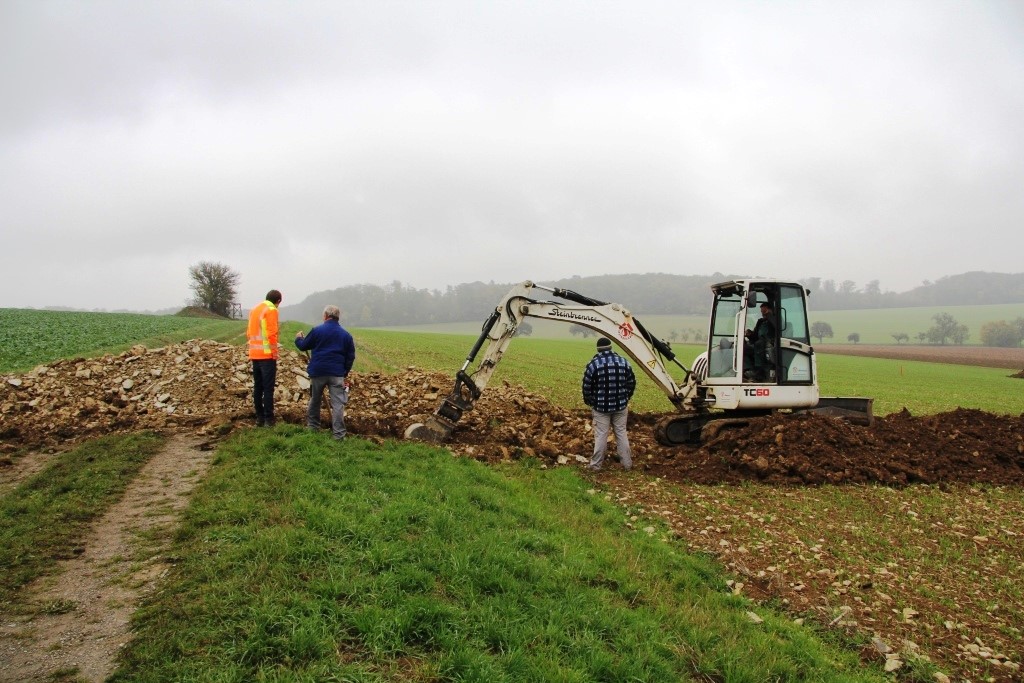

22.10.2015: Baubeginn der windparkinternen Kabeltrasse
Der Kabelpflug zur Verlegung ist geplant ab Donnerstag, 28.10.2015

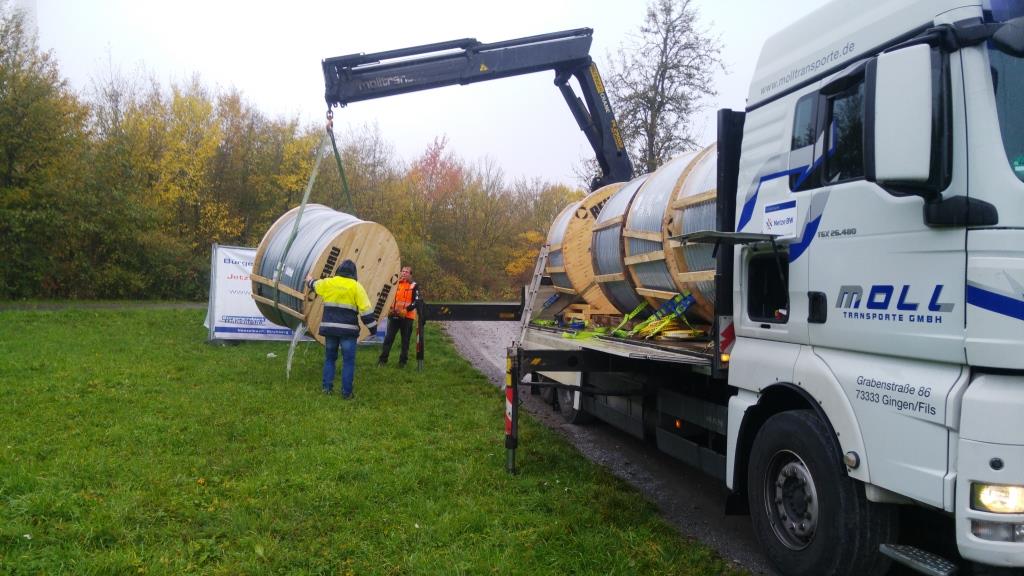

20.10.2015: Anlieferung der windparkinternen Kabeltrasse beginnt.
