Im Bau
Bürgerwindpark Künsbach-Etzlinsweiler
Zwischen Kupferzell-Feßbach und Künzelsau-Morsbach entstehen zwei moderne Windenergieanlagen, die ab Mitte 2027 klimafreundlichen Strom für die Region erzeugen.
Nordex
Anlagenhersteller
Nordex
Anlagenhersteller
Das Projekt im Detail
Am Standort „Künsbach-Etzlinsweiler“ östlich von Gaisbach sowie nordöstlich und östlich der Ortschaft Künsbach, plant die Bürgerwindpark Hohenlohe GmbH die Errichtung und den Betrieb von zwei Windenergieanlagen. Die Planungen haben bereits im Jahr 2014 begonnen.
Es sind verschiedene Anlagentypen aufgrund einer Höhenbeschränkung geplant. Die immissionsschutzrechtliche Genehmigung wurde im Januar 2025 von dem zuständigen Landratsamt erteilt und im April 2025 erfolgte zudem der EEG-Zuschlag bei der Bundesnetzagentur.
Für die Finanzierung des Projekts wurde ein Nachrangdarlehn mit einem Investitionsvolumen von 2 Mio. € erfolgreich platziert. Insgesamt beteiligten sich 161 Bürgerinnen und Bürger an diesem Projekt. Als Gesellschafter sind zudem vier lokale Energiegenossenschaften eingestiegen, die bereits bei früheren Projekten von uns beteiligt waren. Die Kommanditeinlagen der Genossenschaften betragen insgesamt 2,5 Mio. €
Downloads
Lageplan
Projektverlauf
Bautagebuch

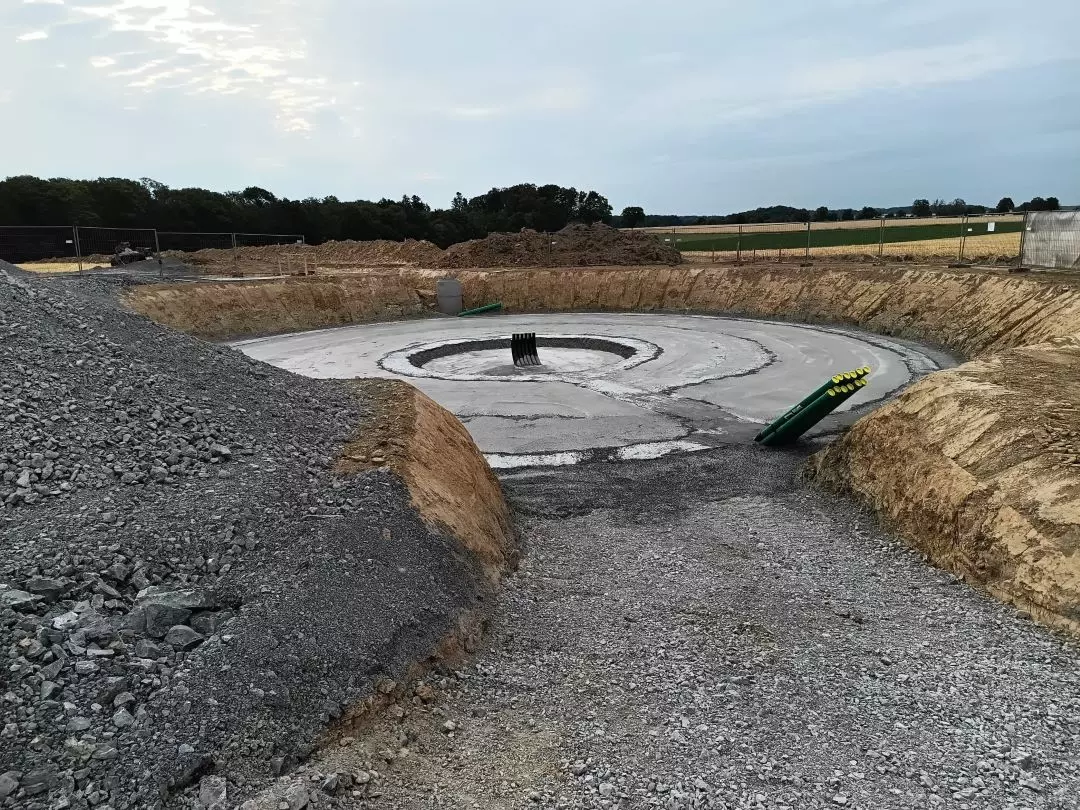

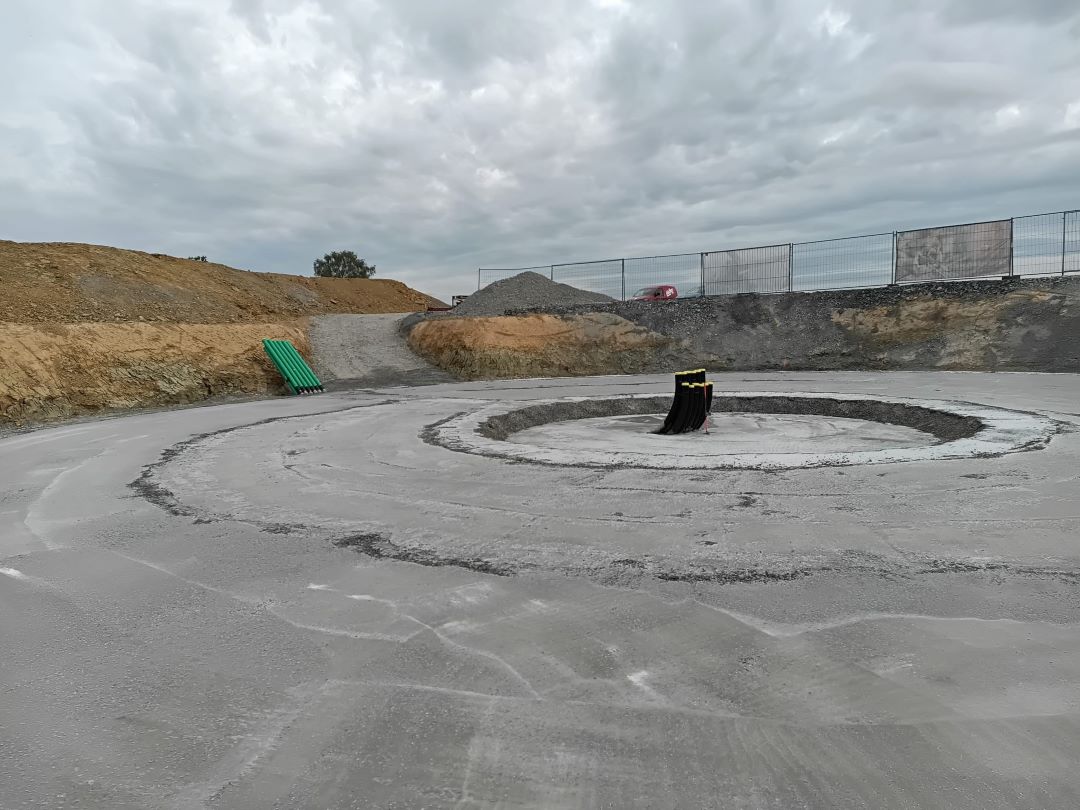

17.07.2026 – Sauberkeitsschicht Fundament

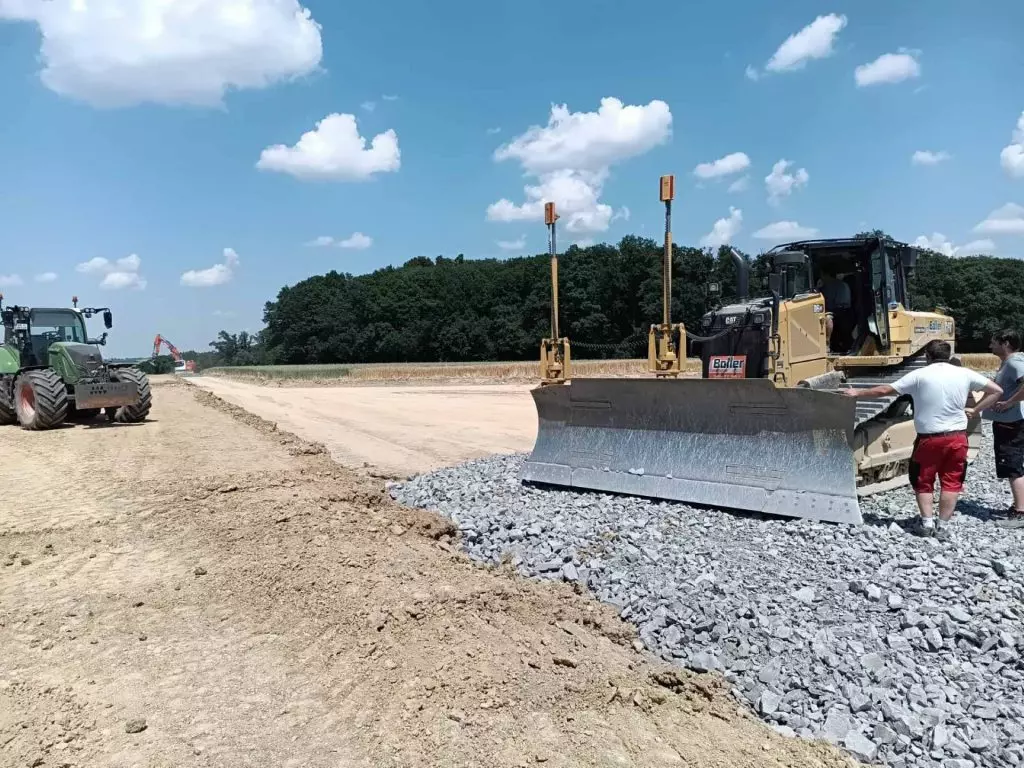

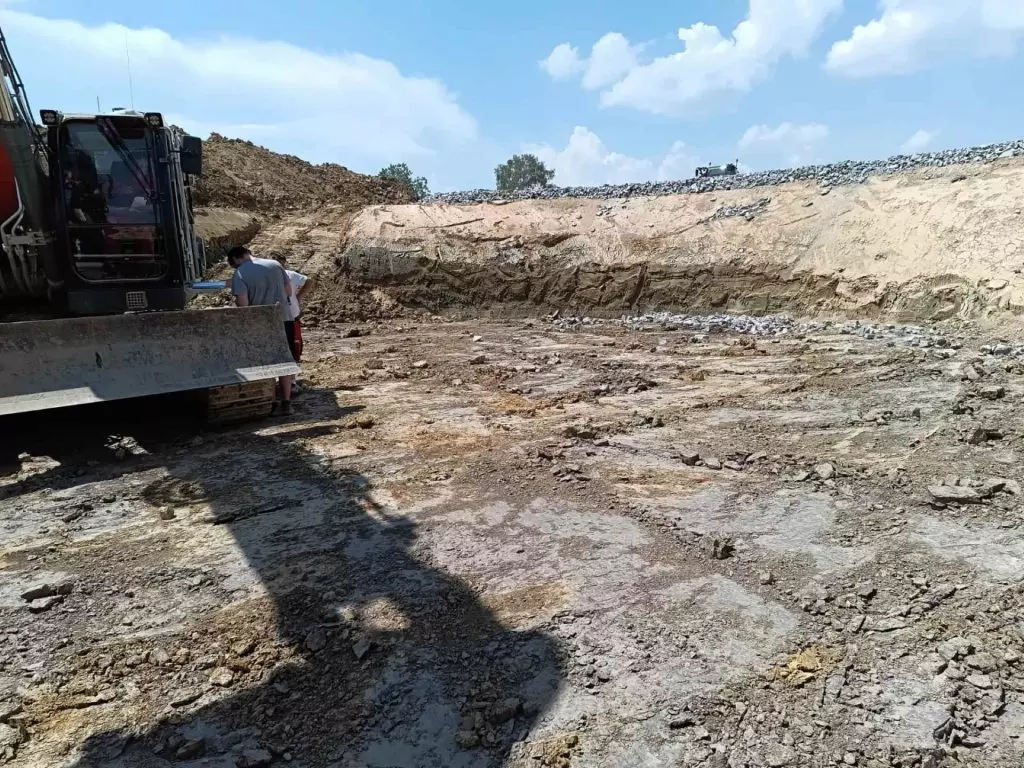

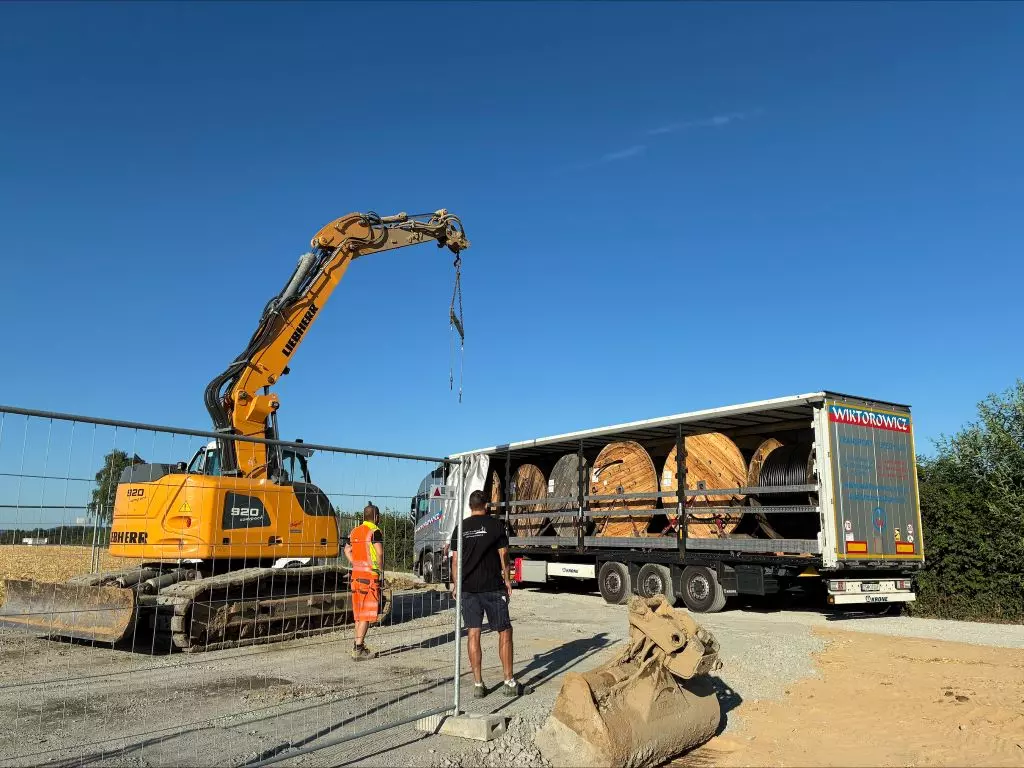

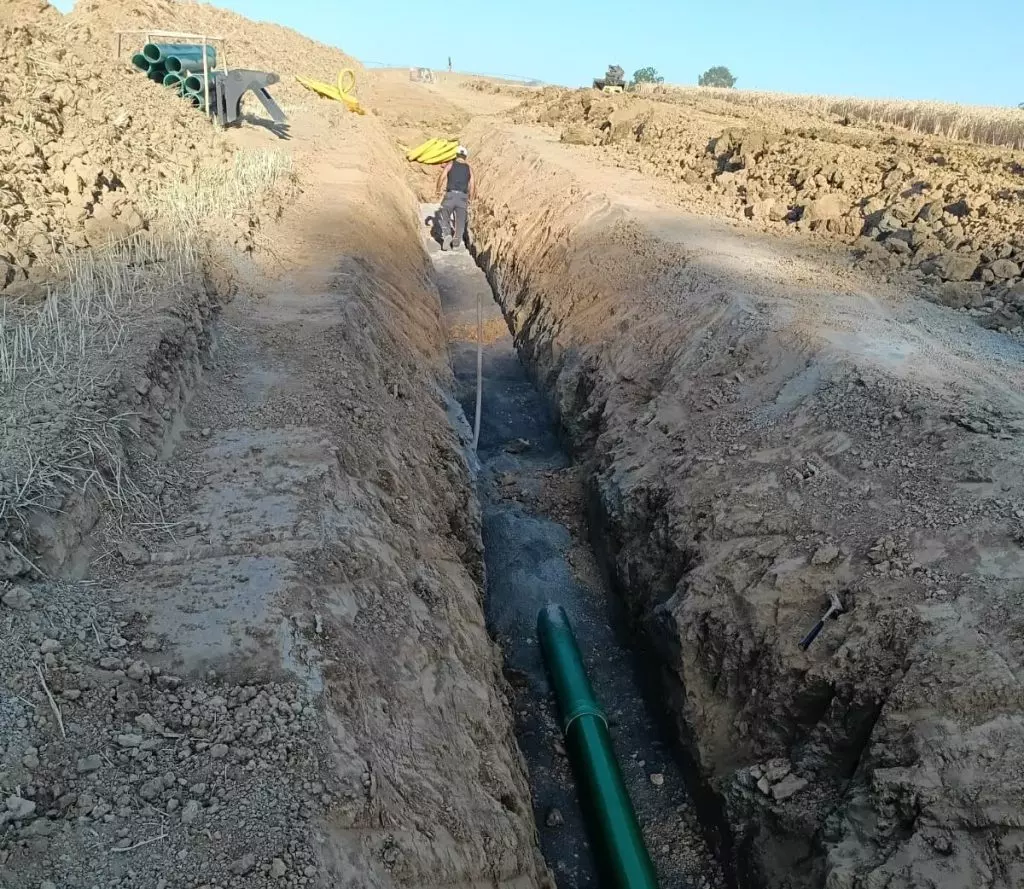

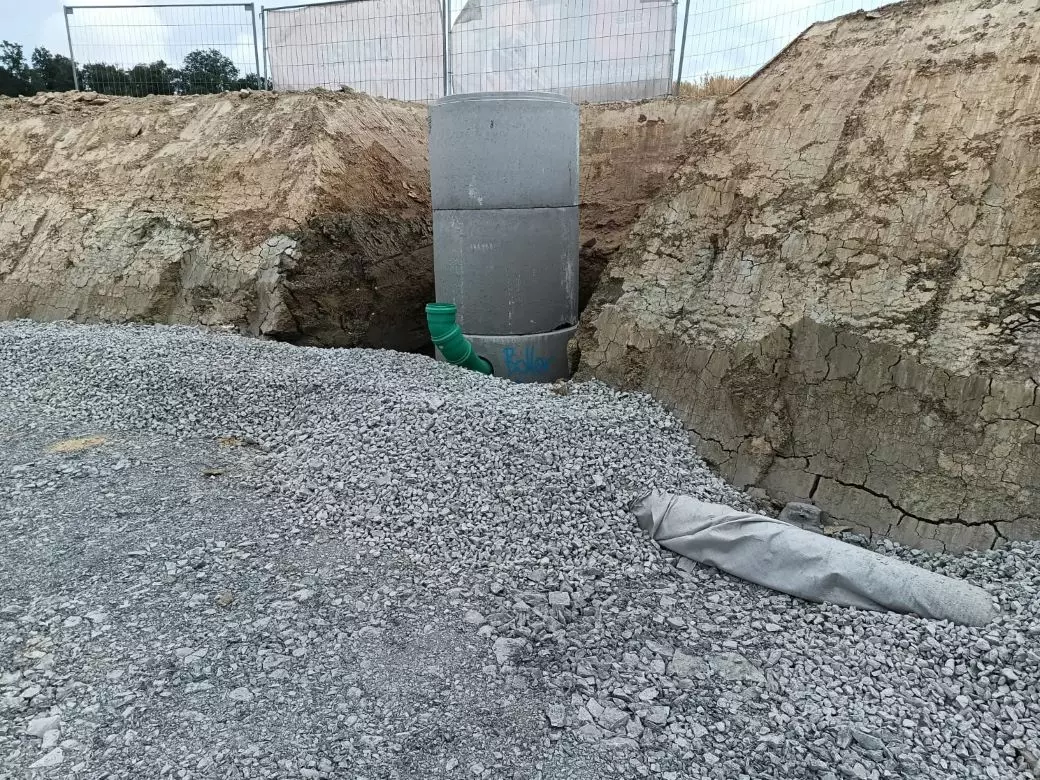

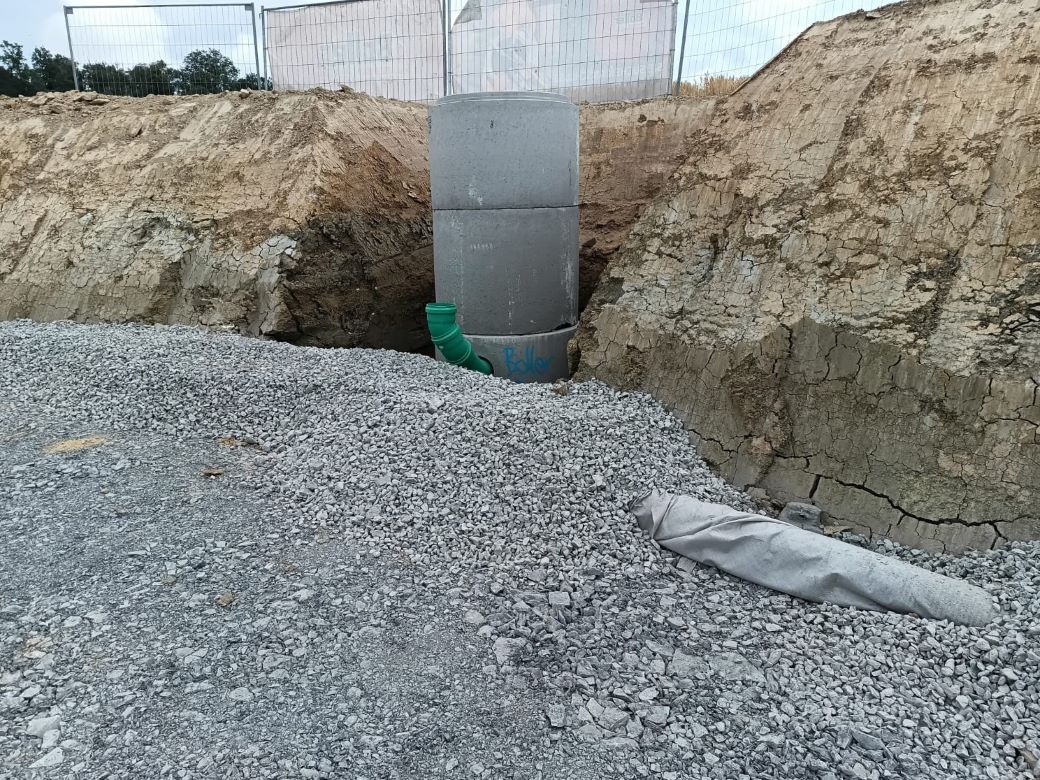

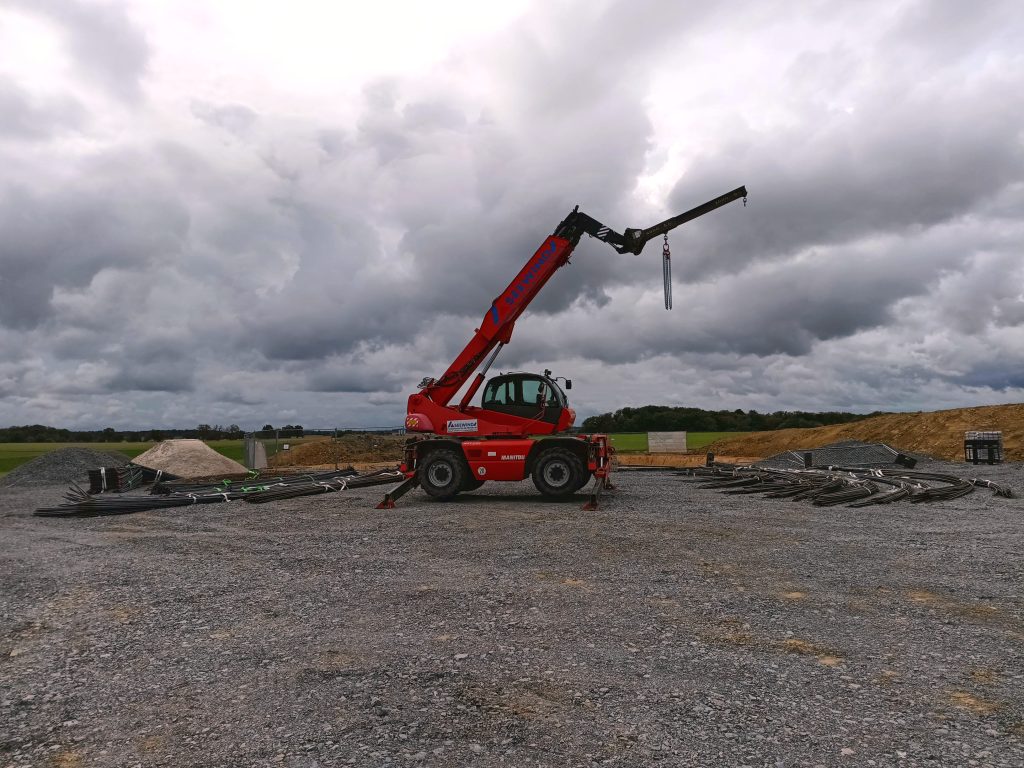

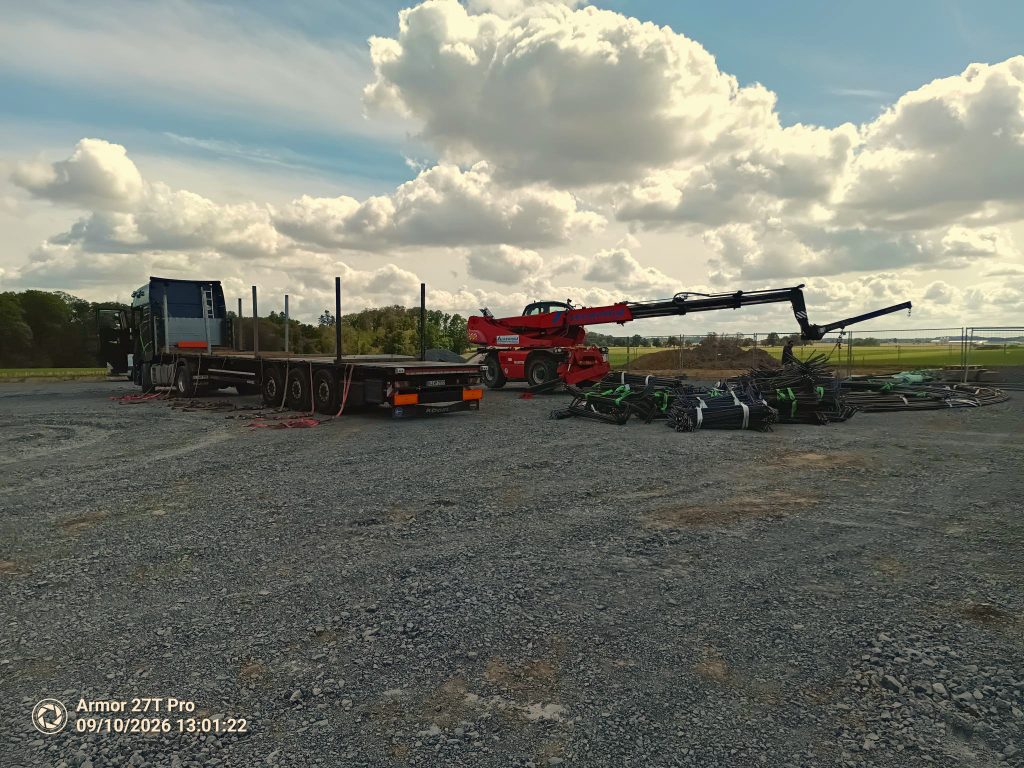

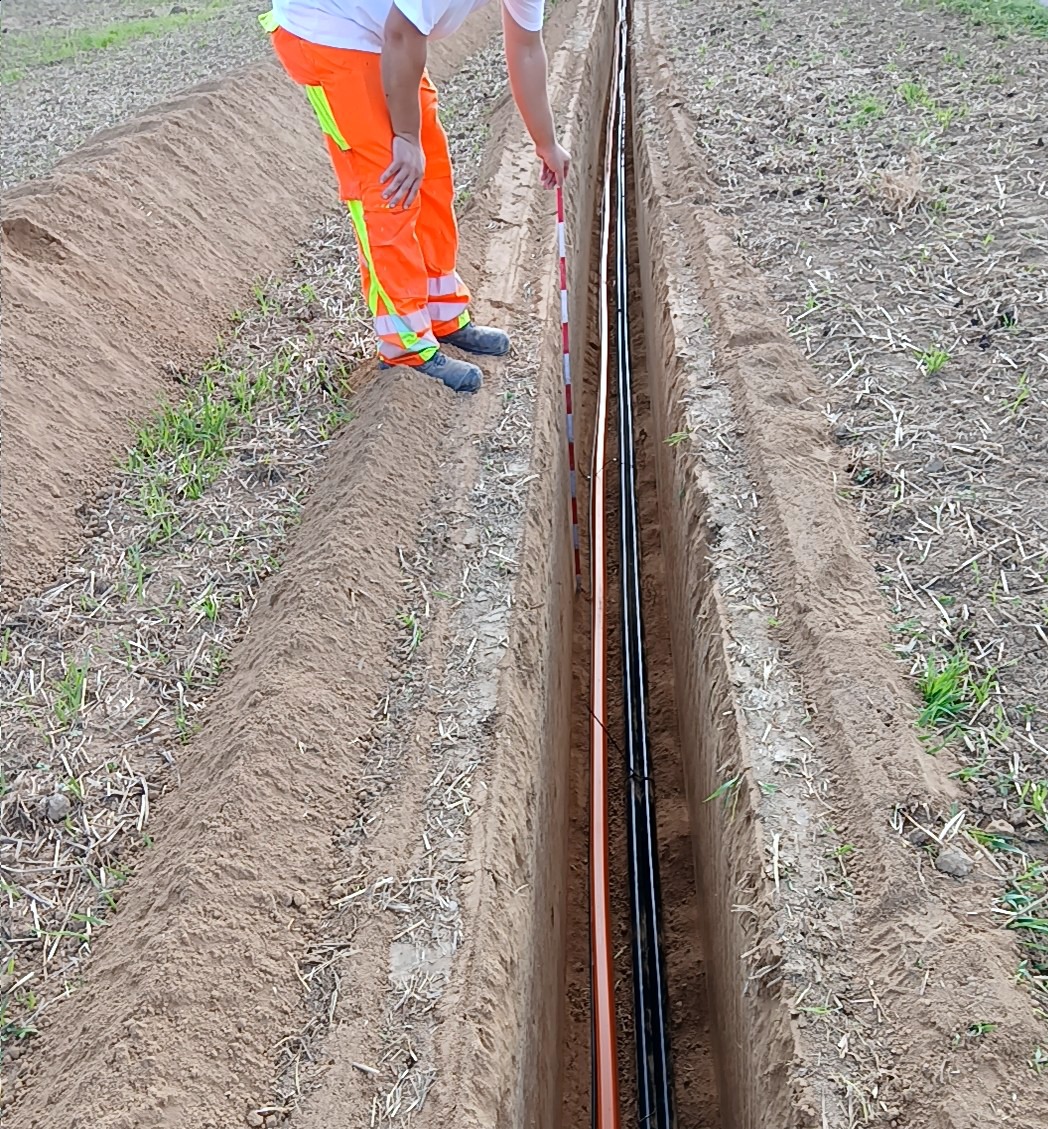

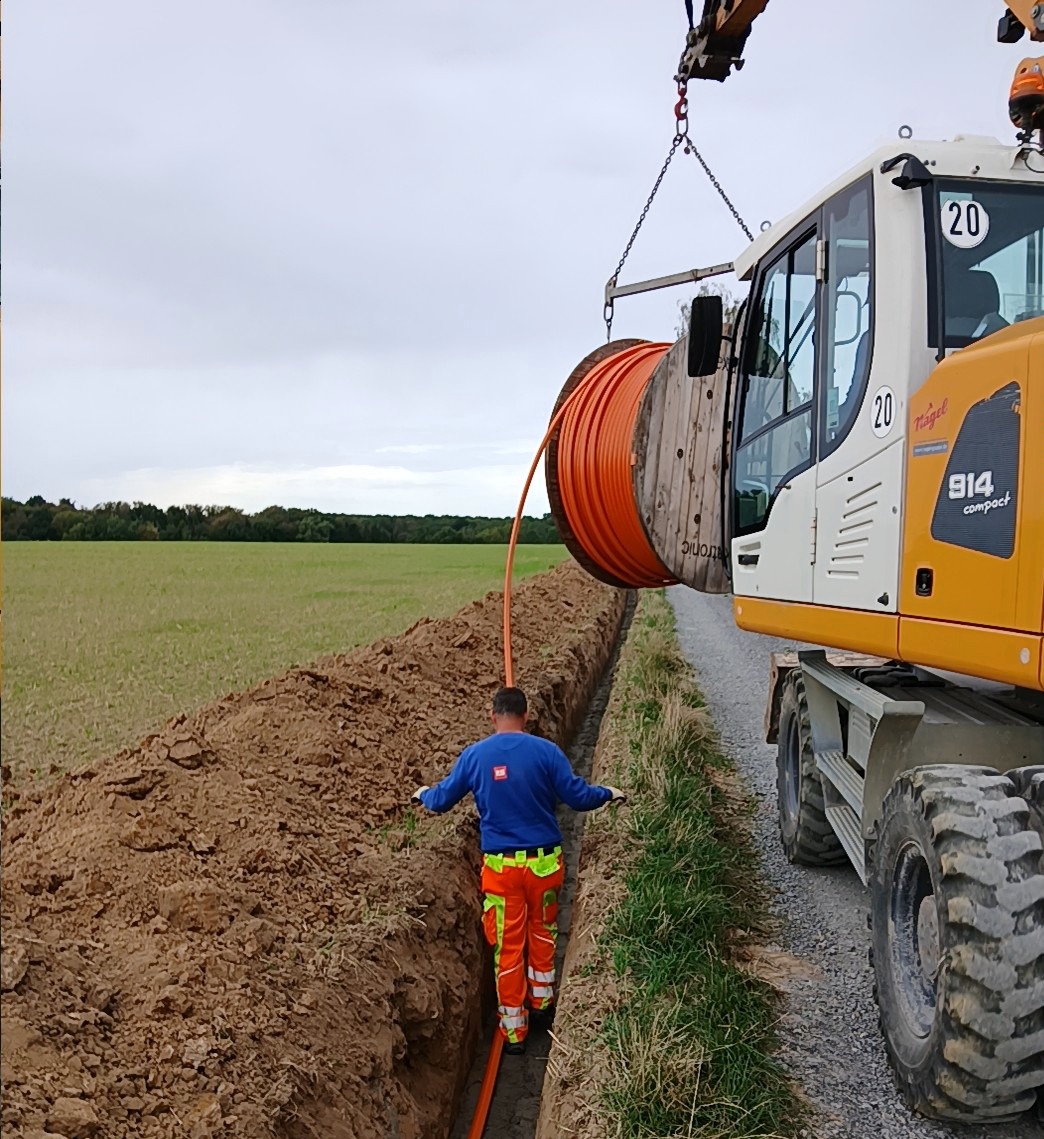

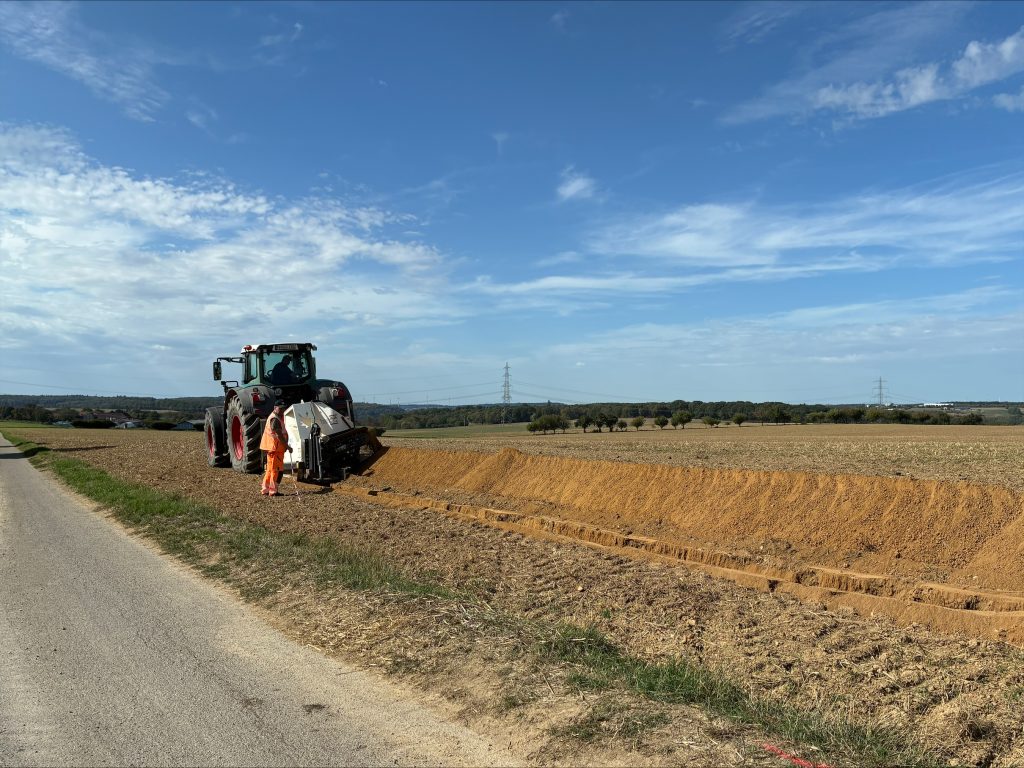

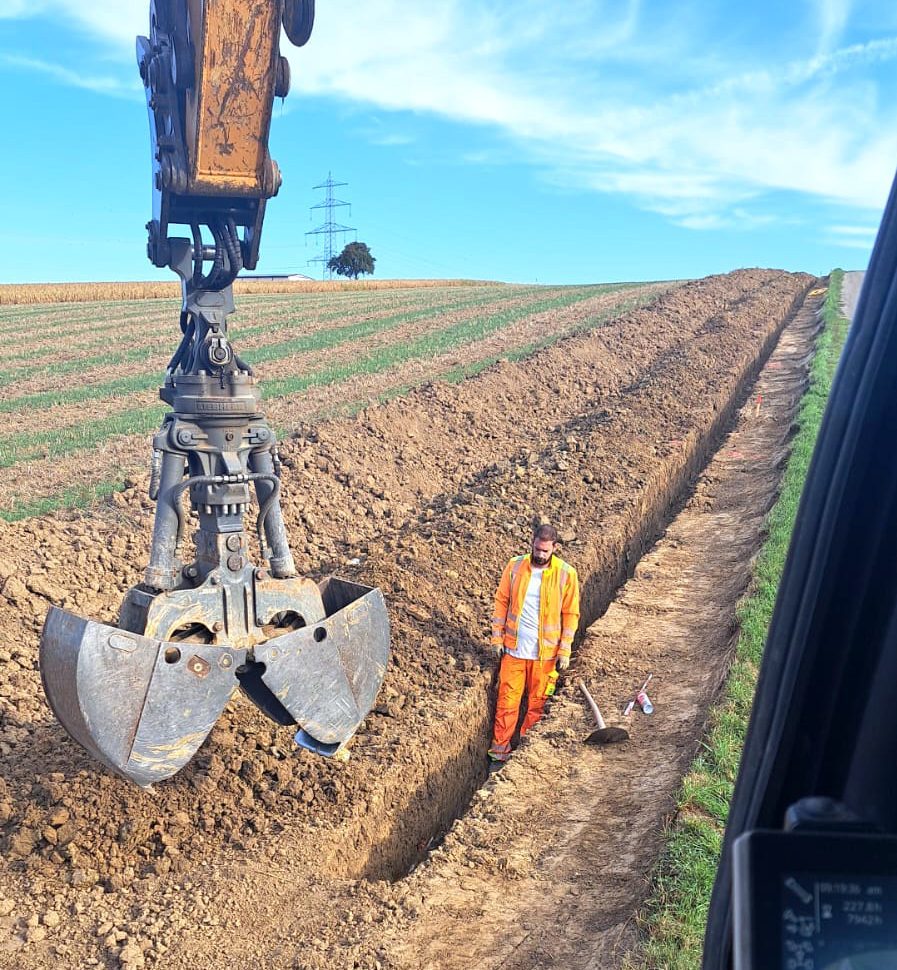

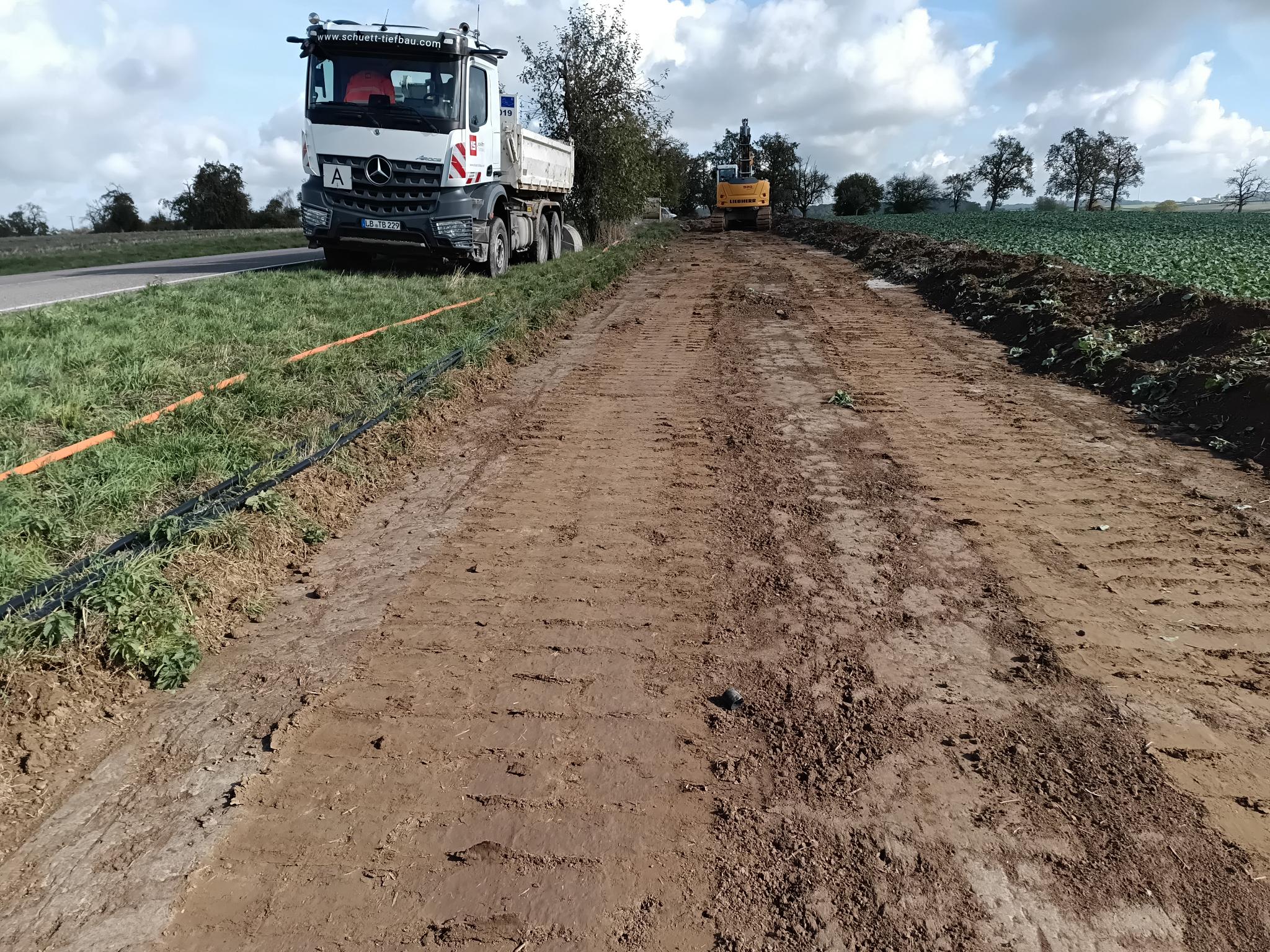

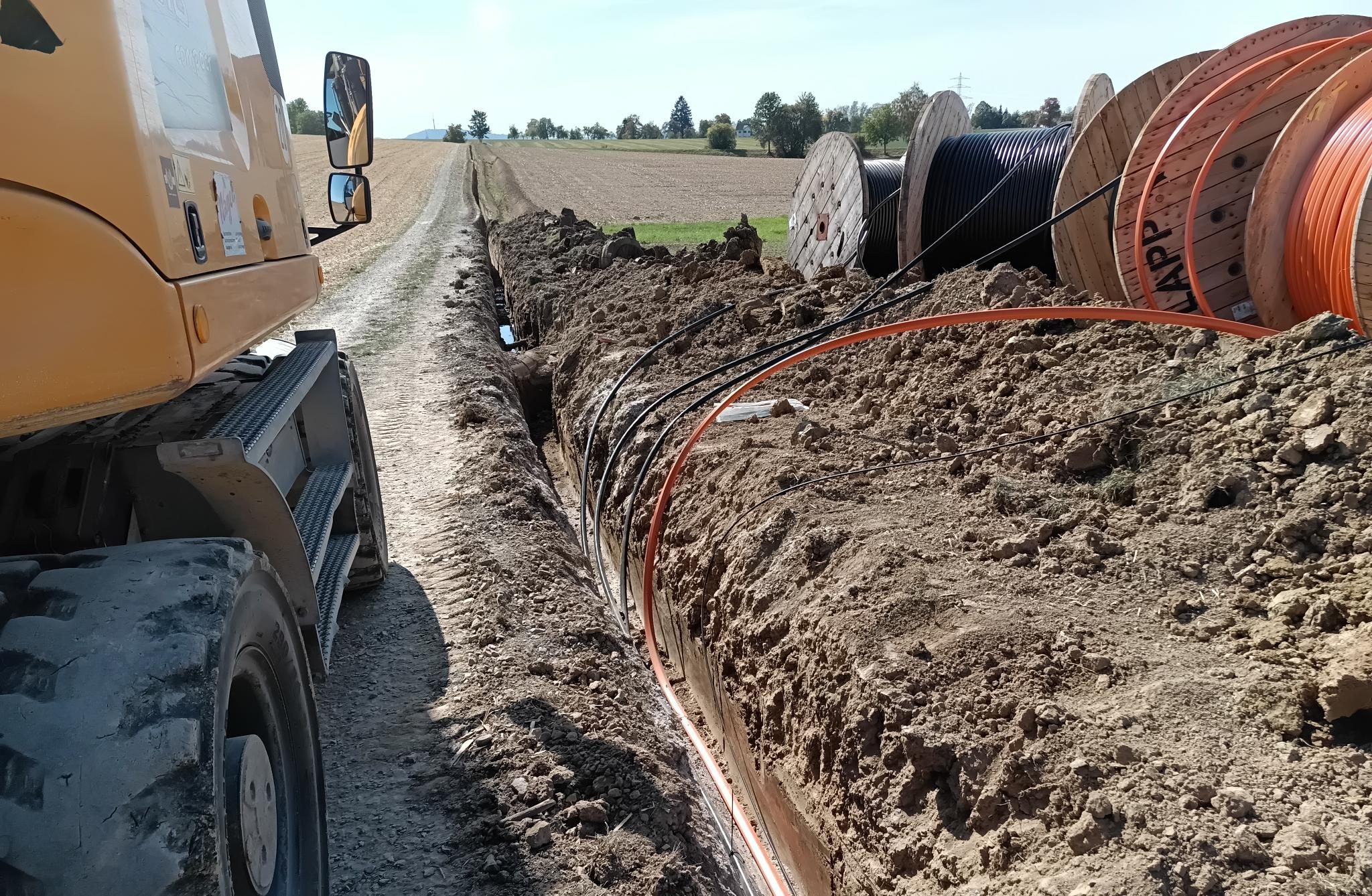

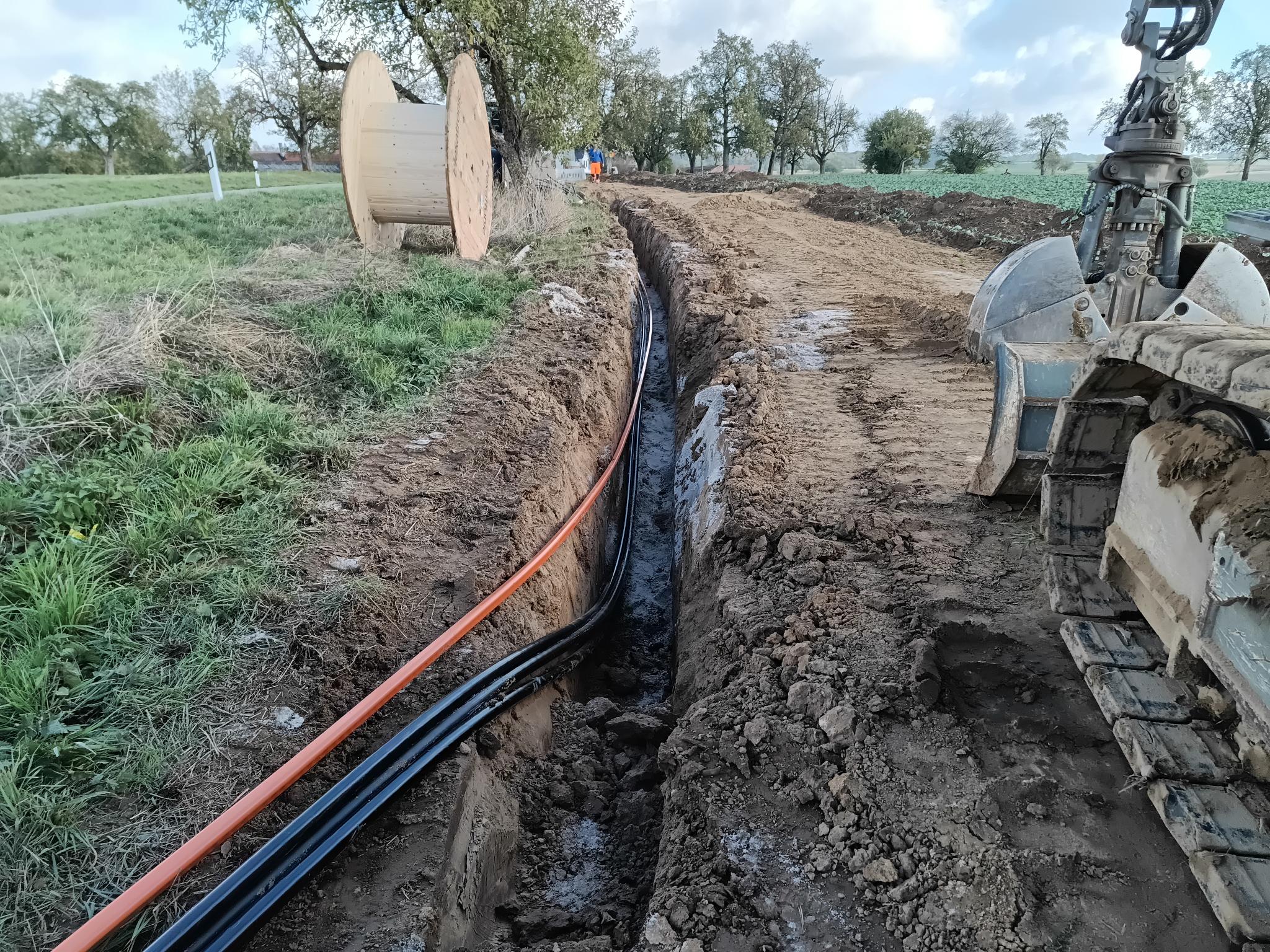

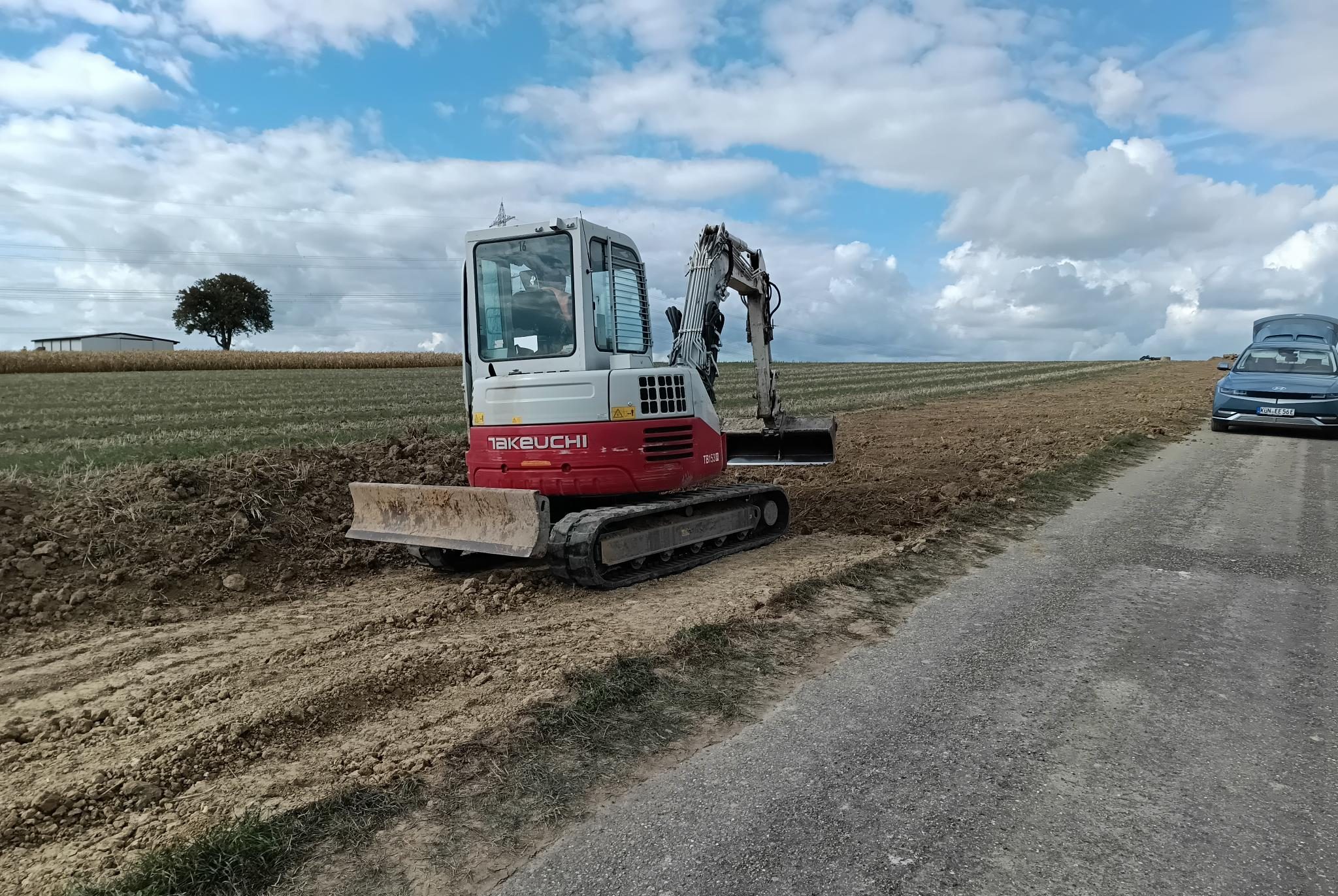

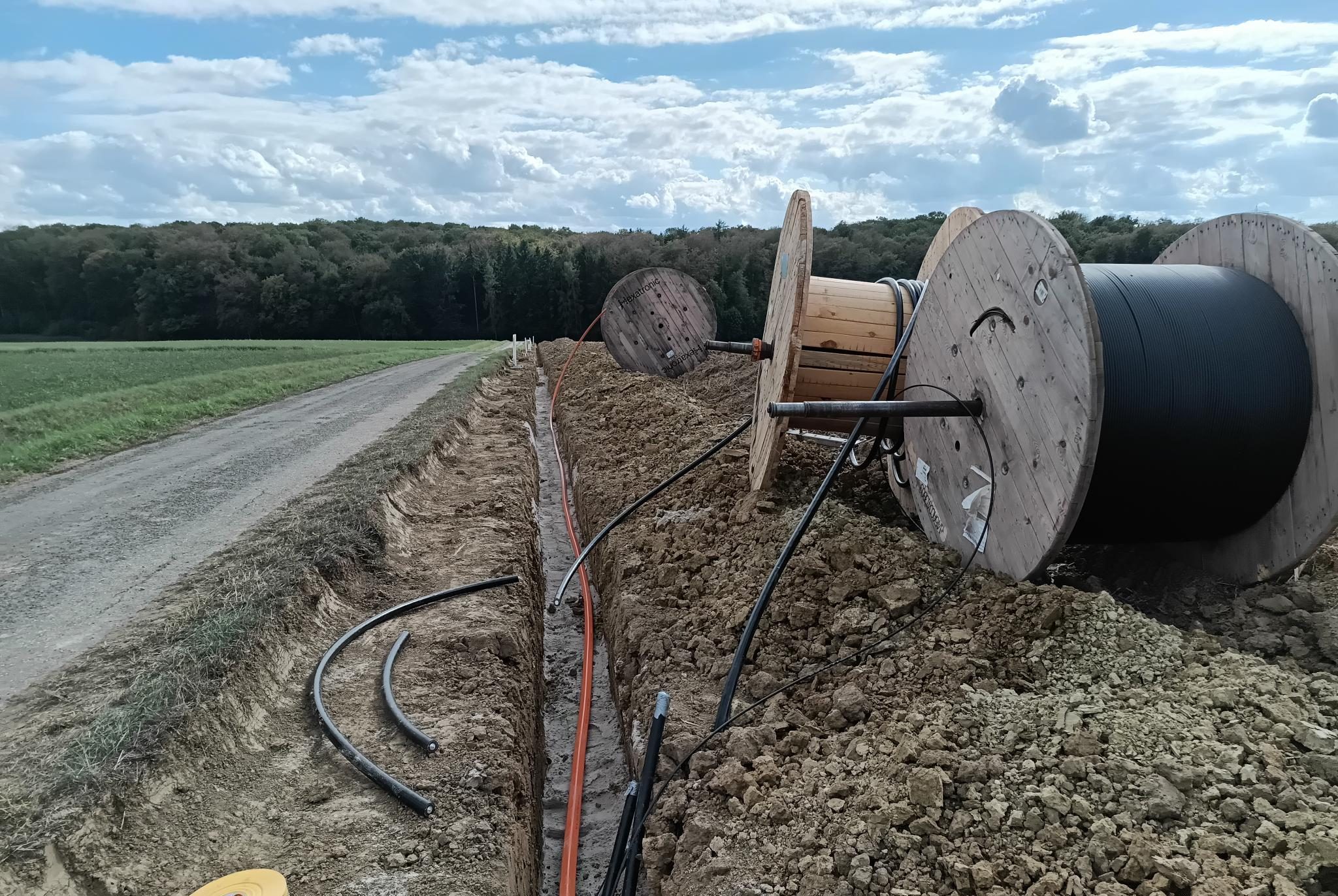

10.07.2026 – Kabelanlieferung

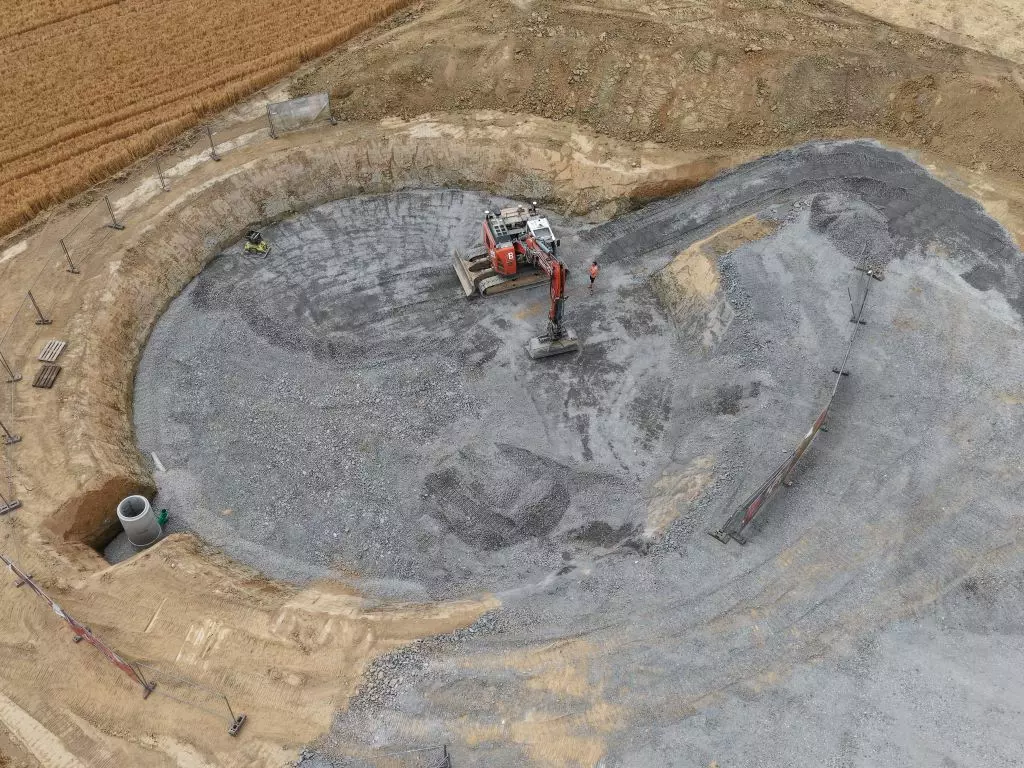

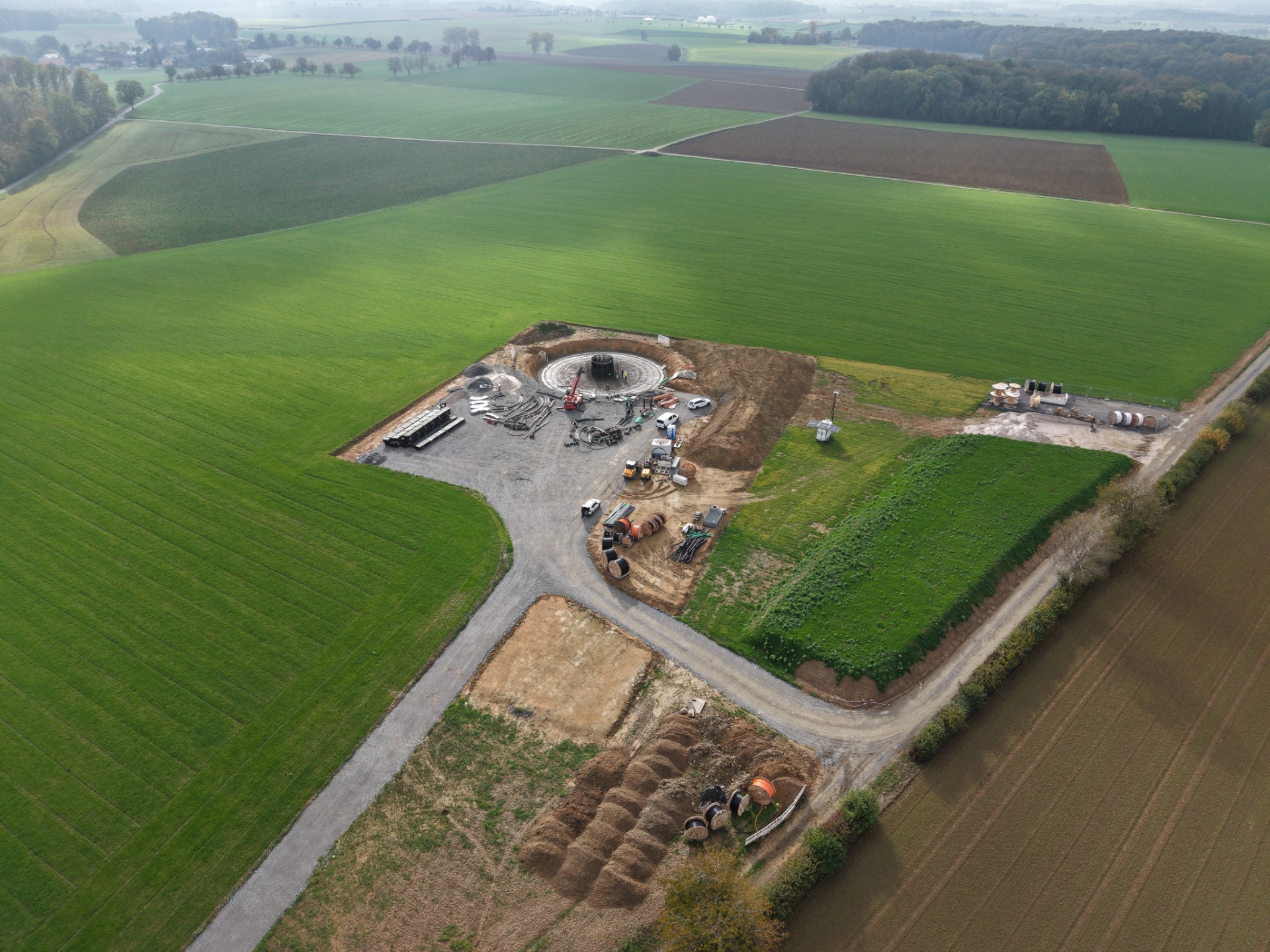

30.06.2026 – Drohnenbilder Bauplatz Vorbereitungen Fundament

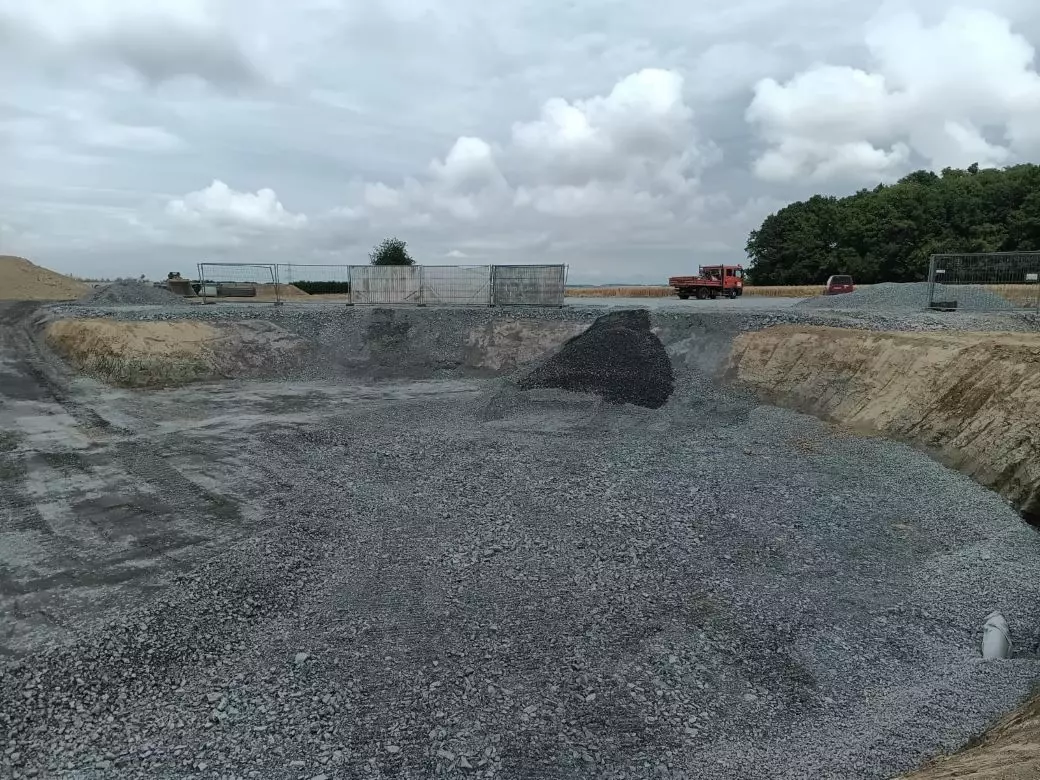

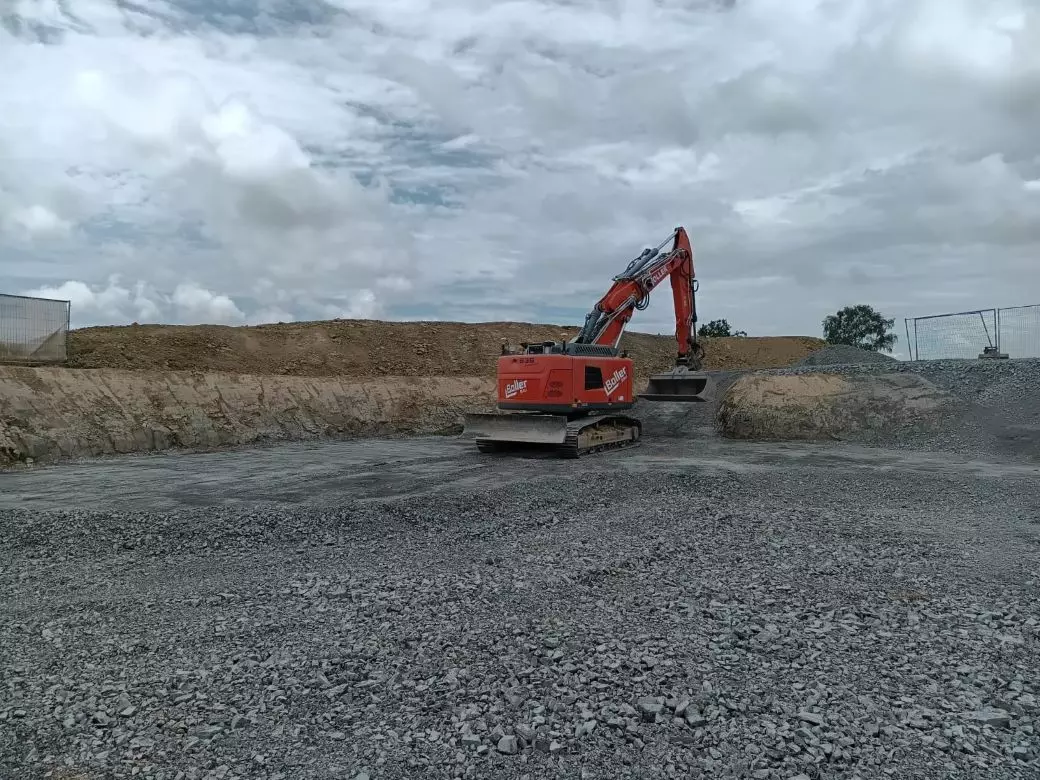

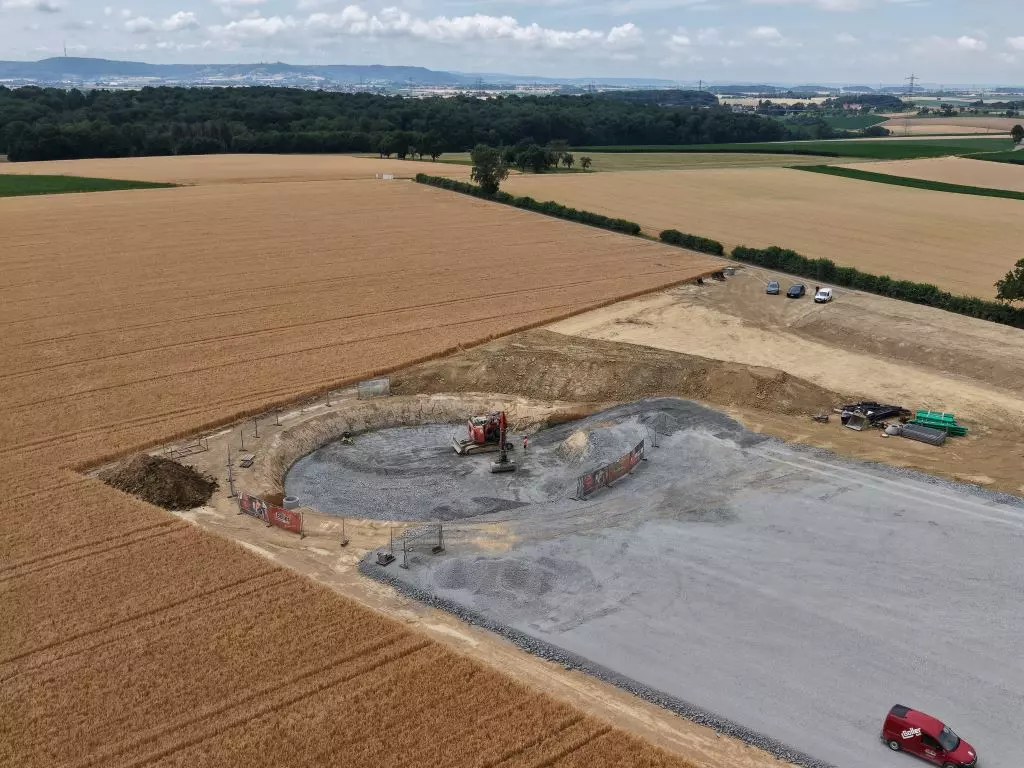

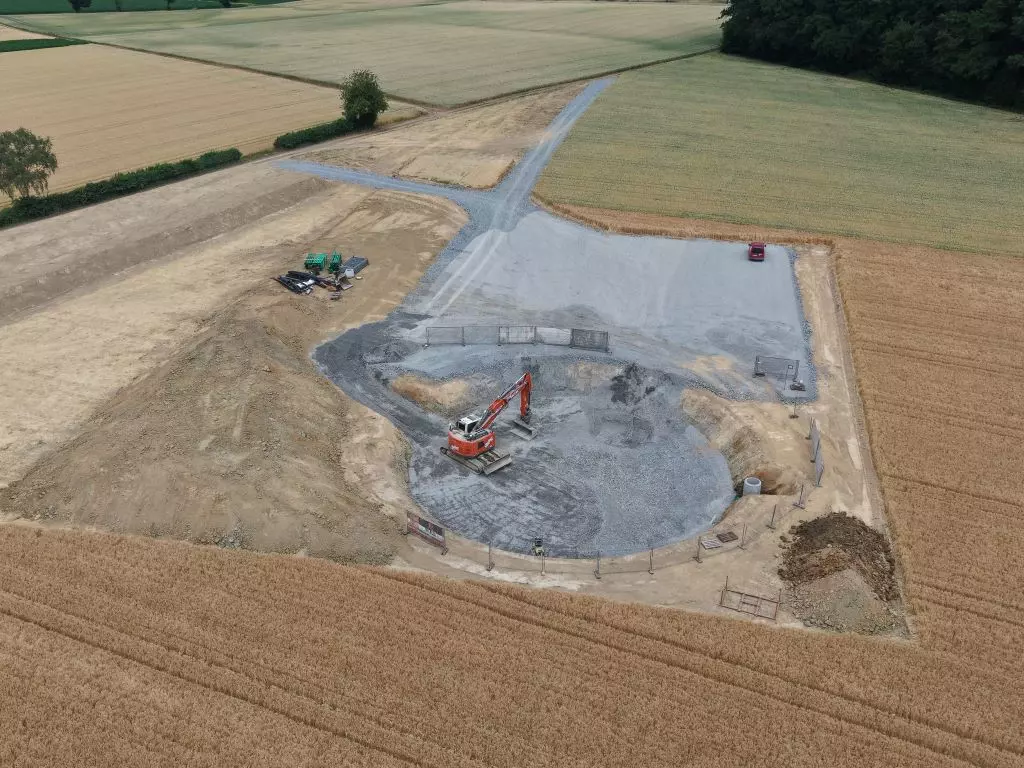

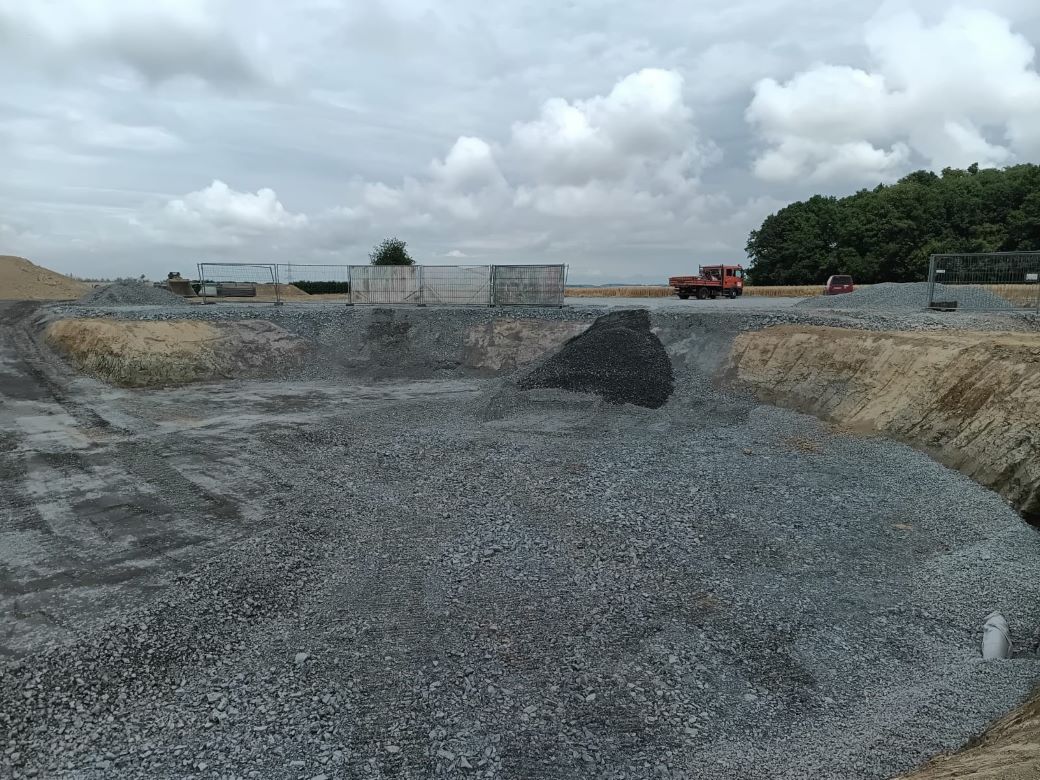

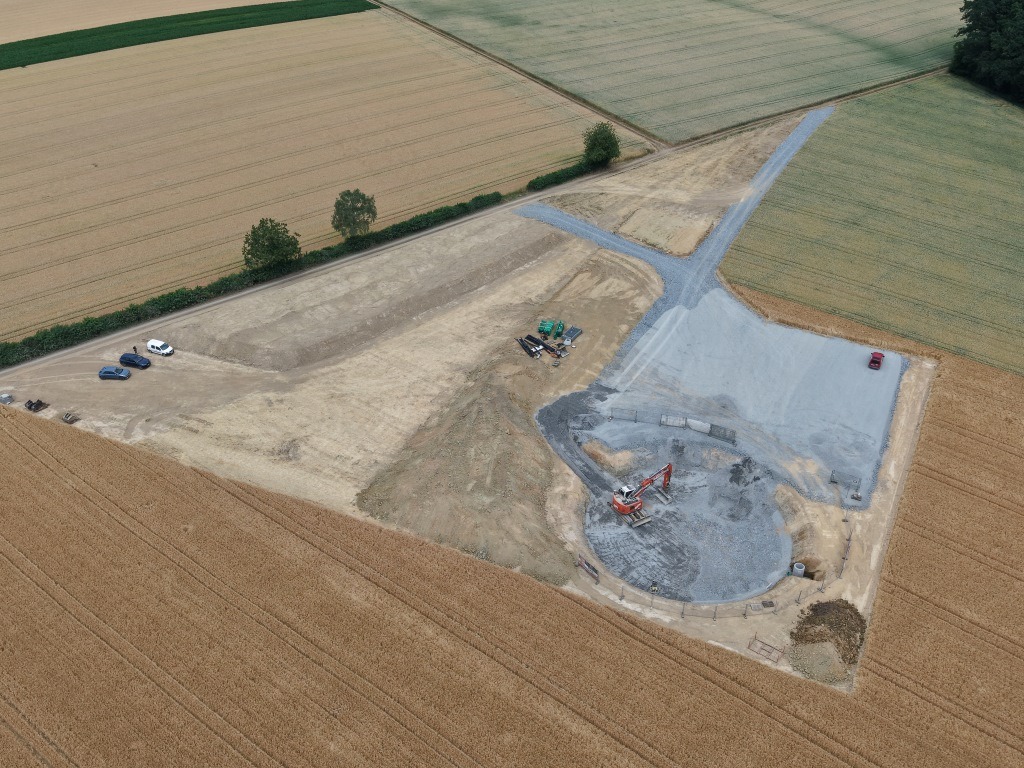

29.06.2026 – Vorbereitungen Fundament

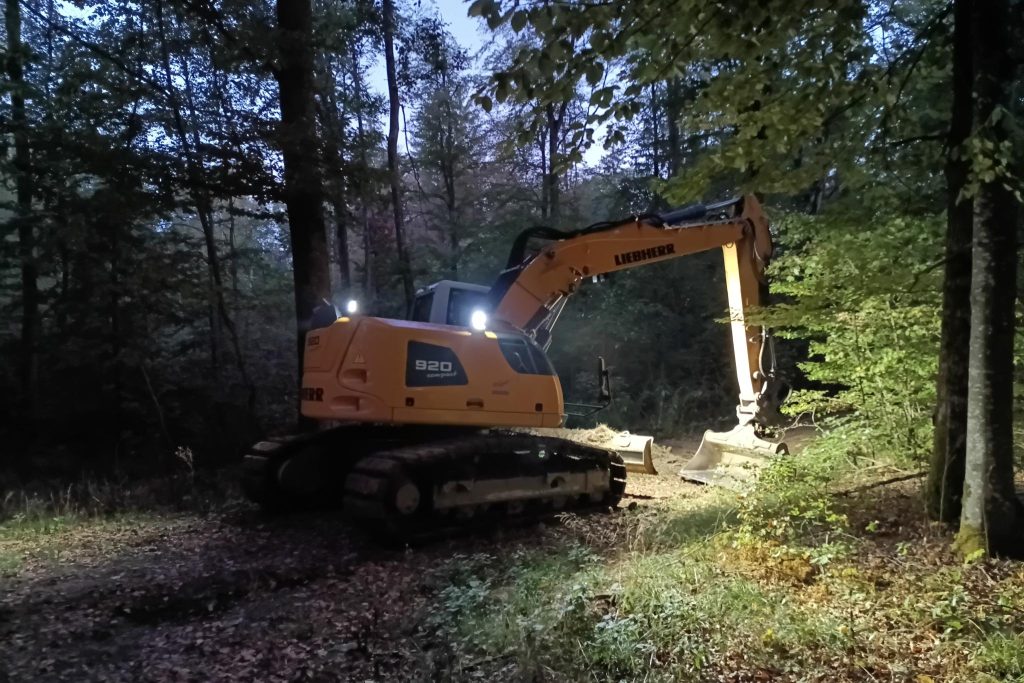

23.09.2025 – Wurzelstockrodung

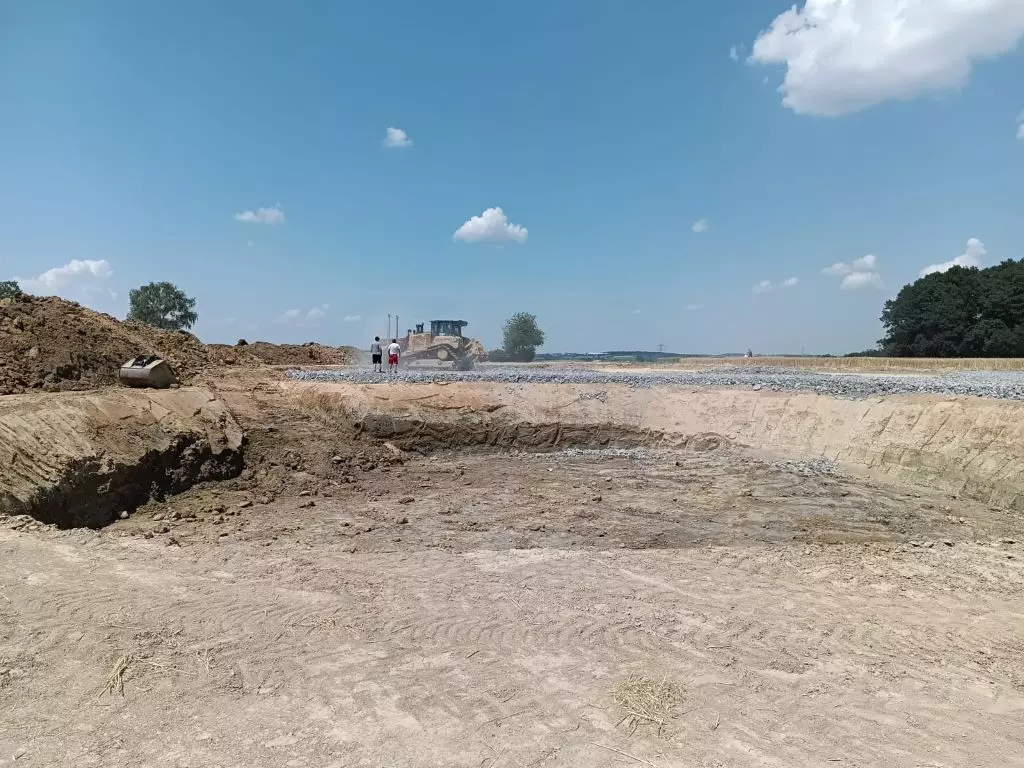

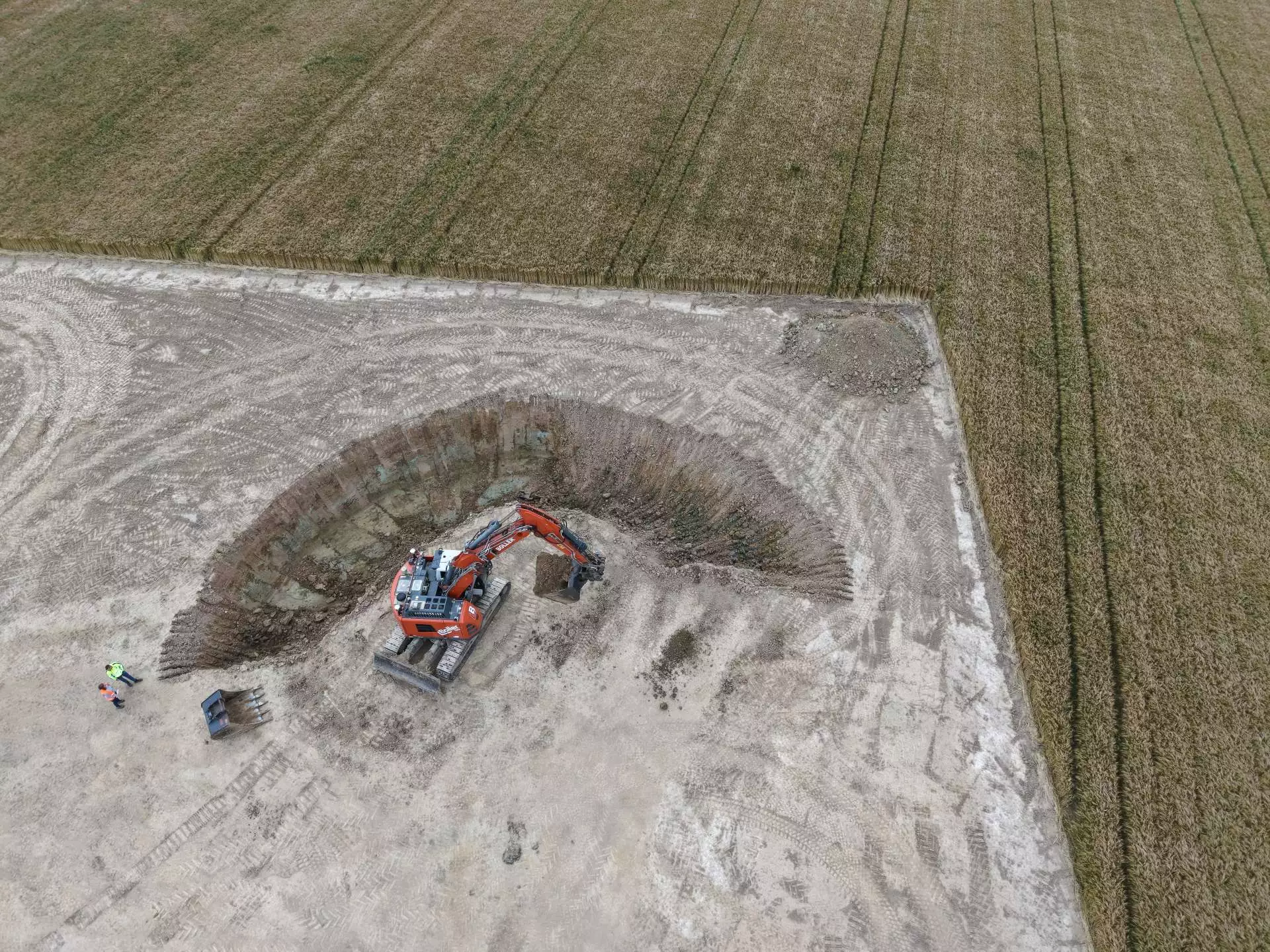

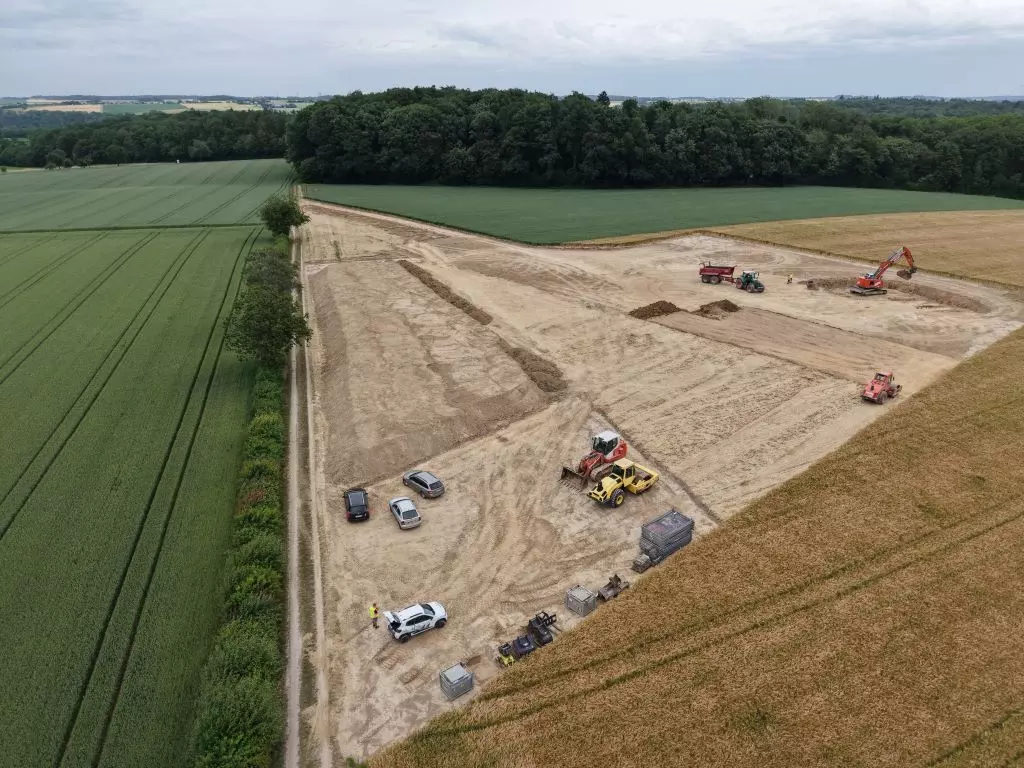

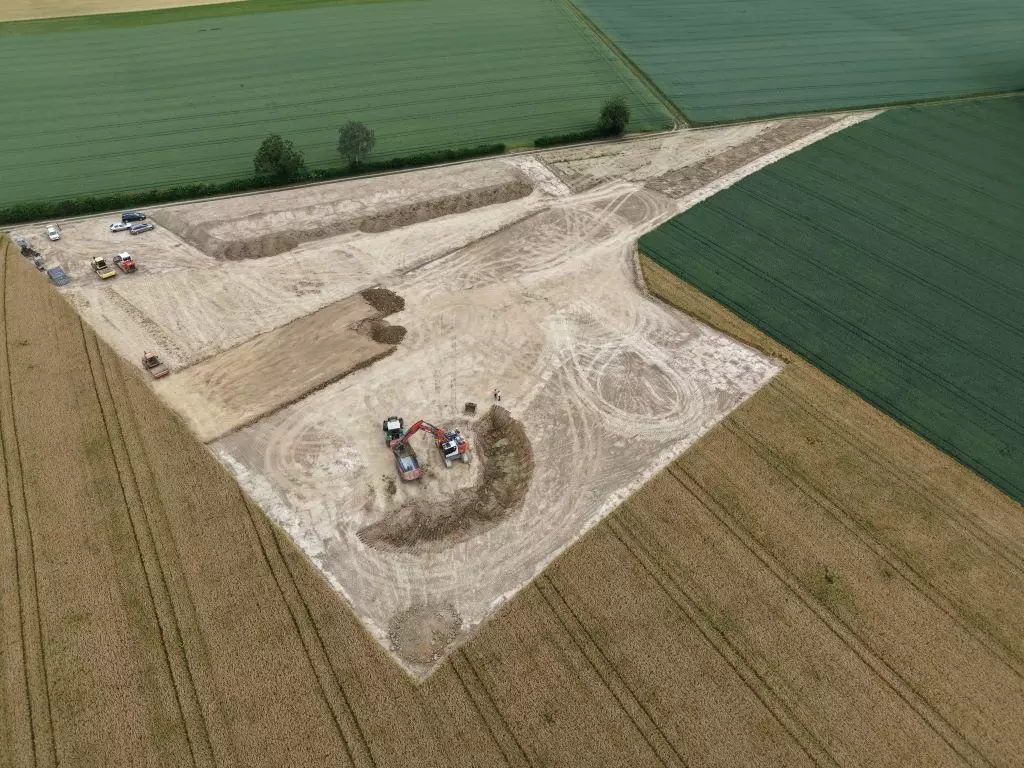

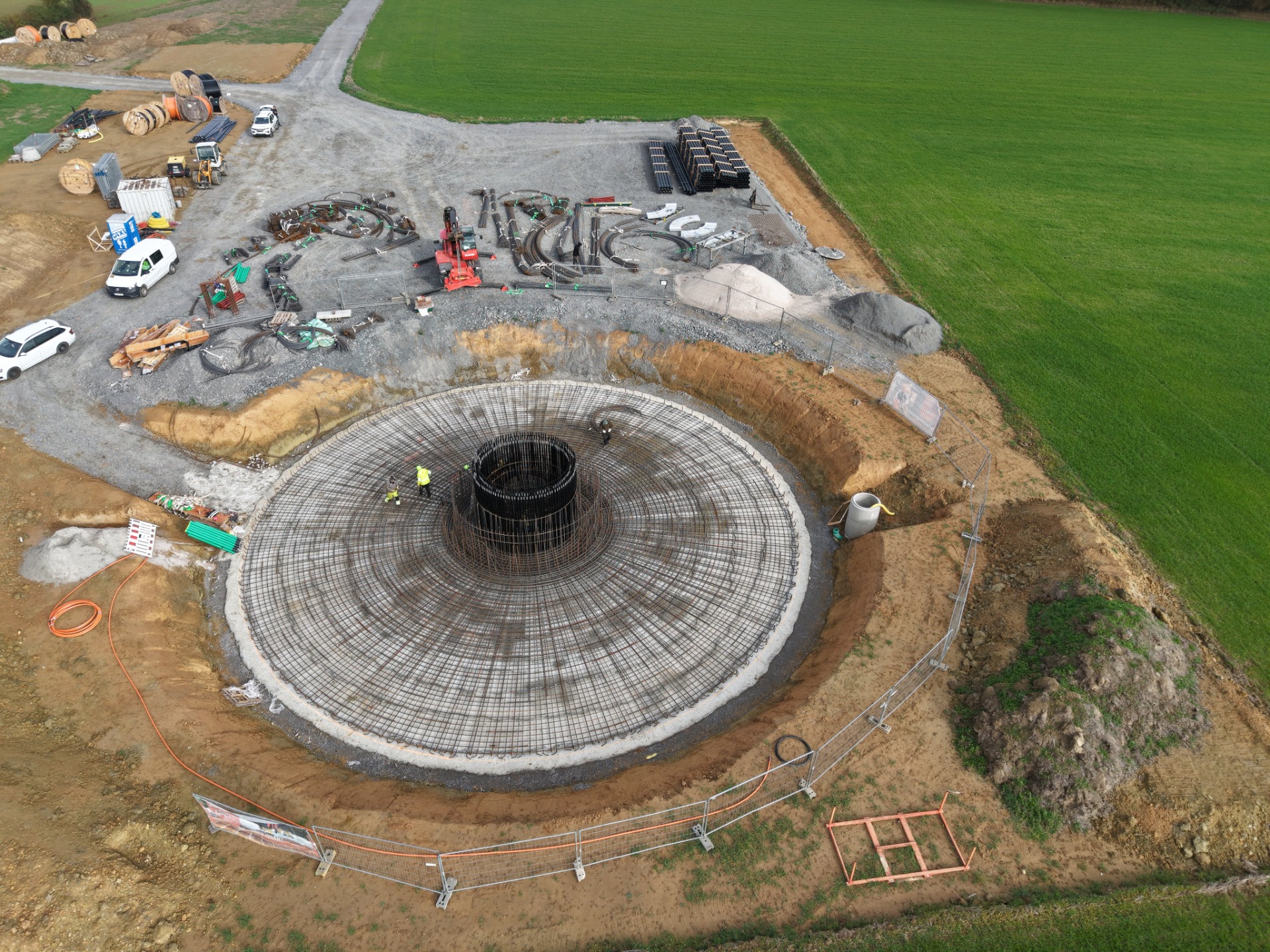

16.06.2026 – Heute wurde mit dem Aushub des Fundaments begonnen

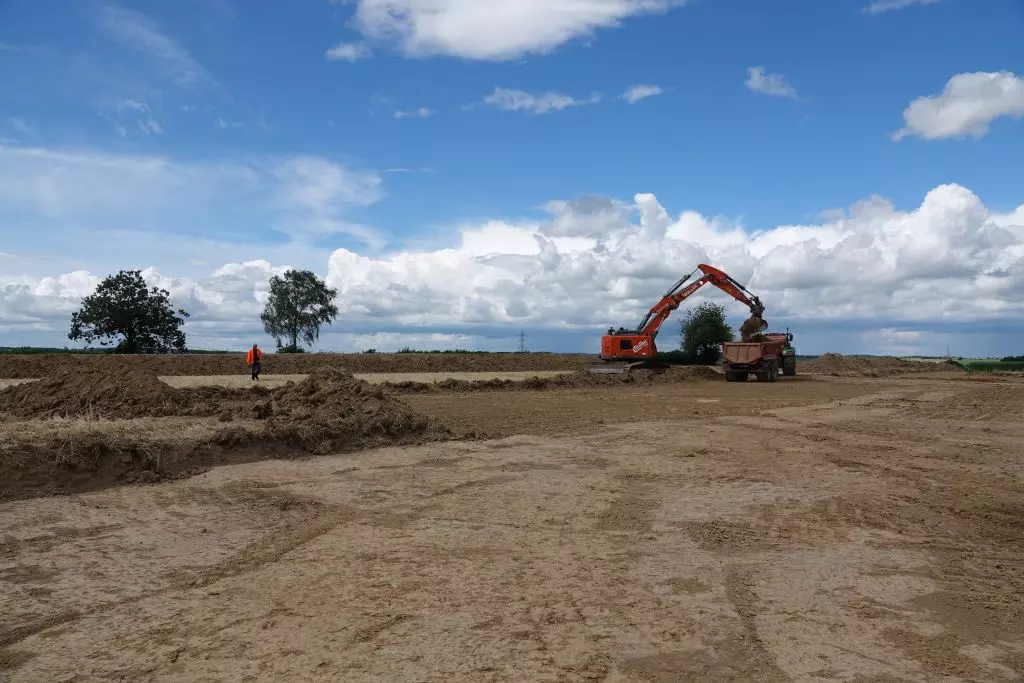

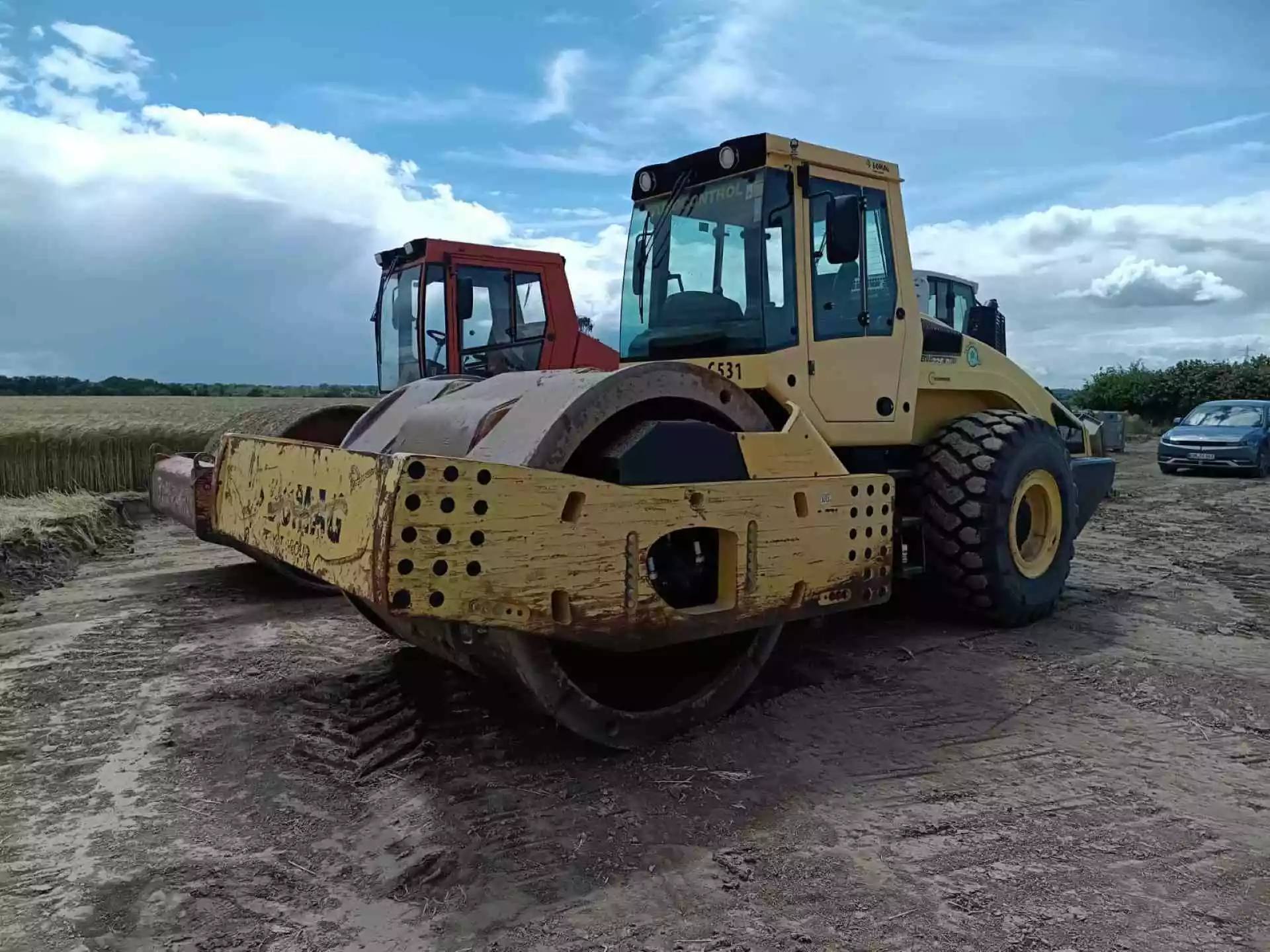

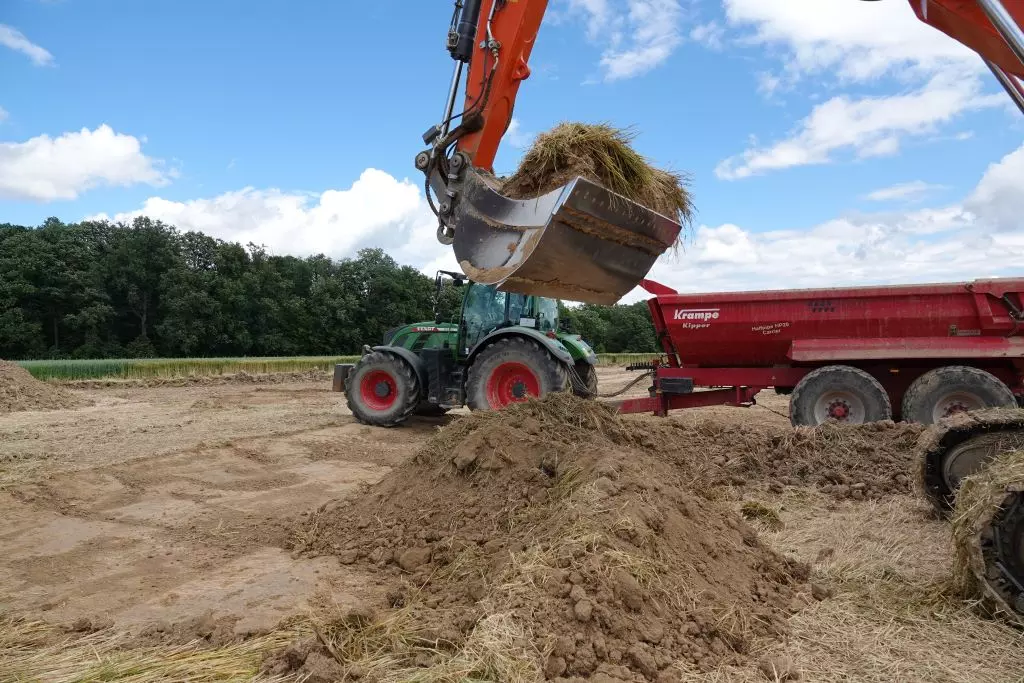

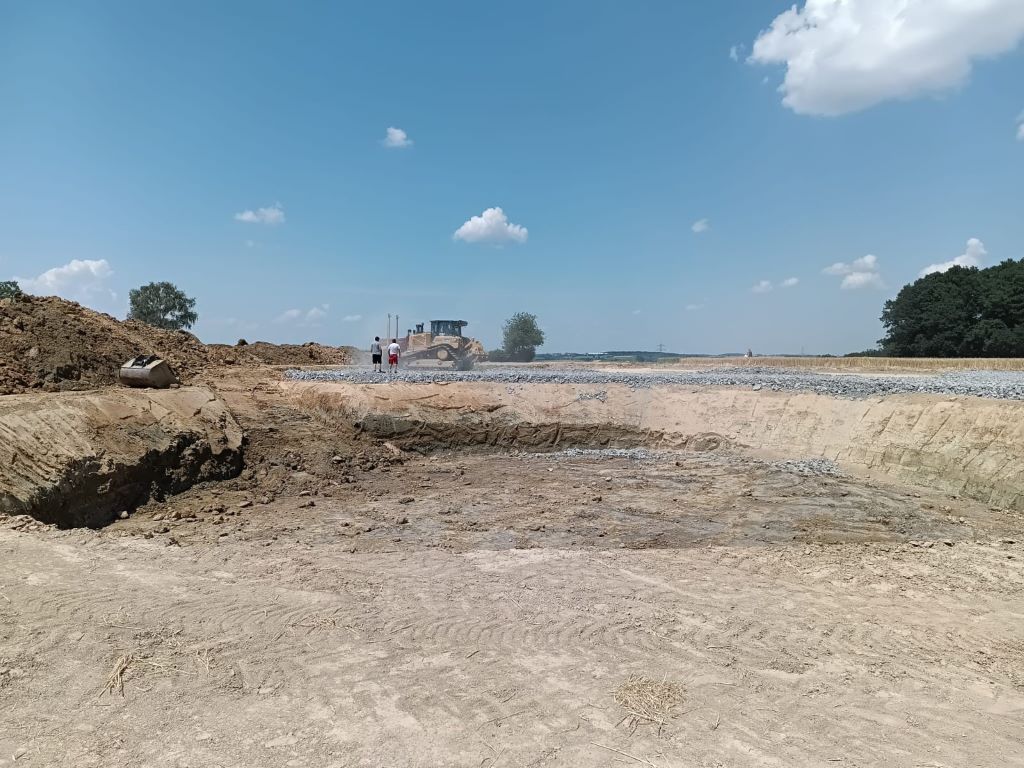

11.06.2026 – Oberbodenabtrag auf dem Baufeld

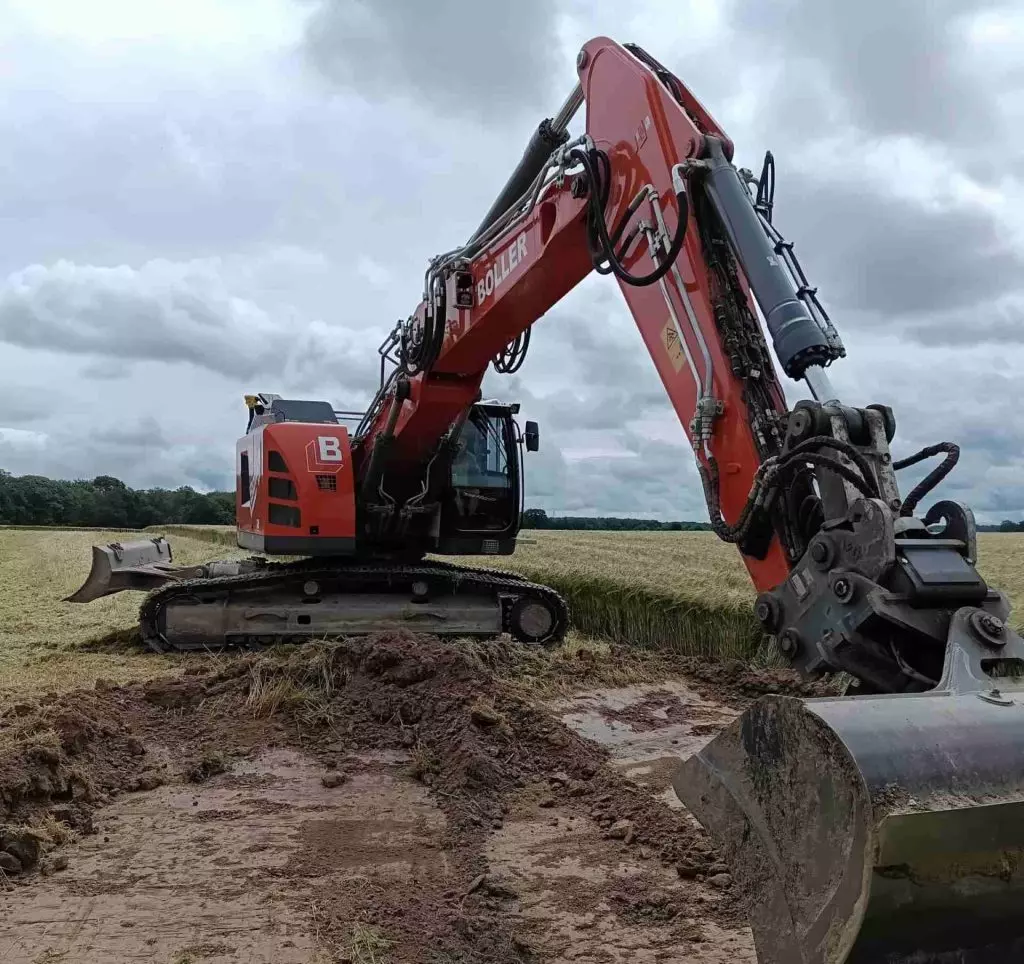

09.06.2026 – Baustart im Windpark Künsbach-Etzlinsweiler an der WEA I
