Im Bau
Der Bürgerwindpark Bretzfeld-Obersulm wird um eine vierte Windenergieanlage auf Obersulmer Gemarkung erweitert.
Der Bürgerwindpark Bretzfeld-Obersulm, der mit drei Windenergieanlagen im Februar 2022 in Betrieb genommen wurde, soll um eine Anlage erweitert werden. Diese folgt der technischen Entwicklung der Windenergie und wird mit 16 Mio. kWh rund 25 % mehr Energie erzeugen als die bestehenden Anlagen.
Am 01. Oktober 2024 wurde die Genehmigung für die Erweiterung erteilt. Die ersten artenschutzfachlichen Vermeidungsmaßnahmen sowie die Gehölzfällungen wurden im Februar 2025 umgesetzt.
Geplant ist eine Windenergieanlage des Typs Nordex N175/6.X TCS 179 mit einer Nabenhöhe von 179 Metern und 175 Meter Rotordurchmesser.
Die Errichtung der Anlage startete im März 2026. Über das untenstehende Bautagebuch können Sie den Prozess mitverfolgen. Die Inbetriebnahme erfolgt Mitte 2027.
Beginn mit Erdbauarbeiten und Kabeltrasse

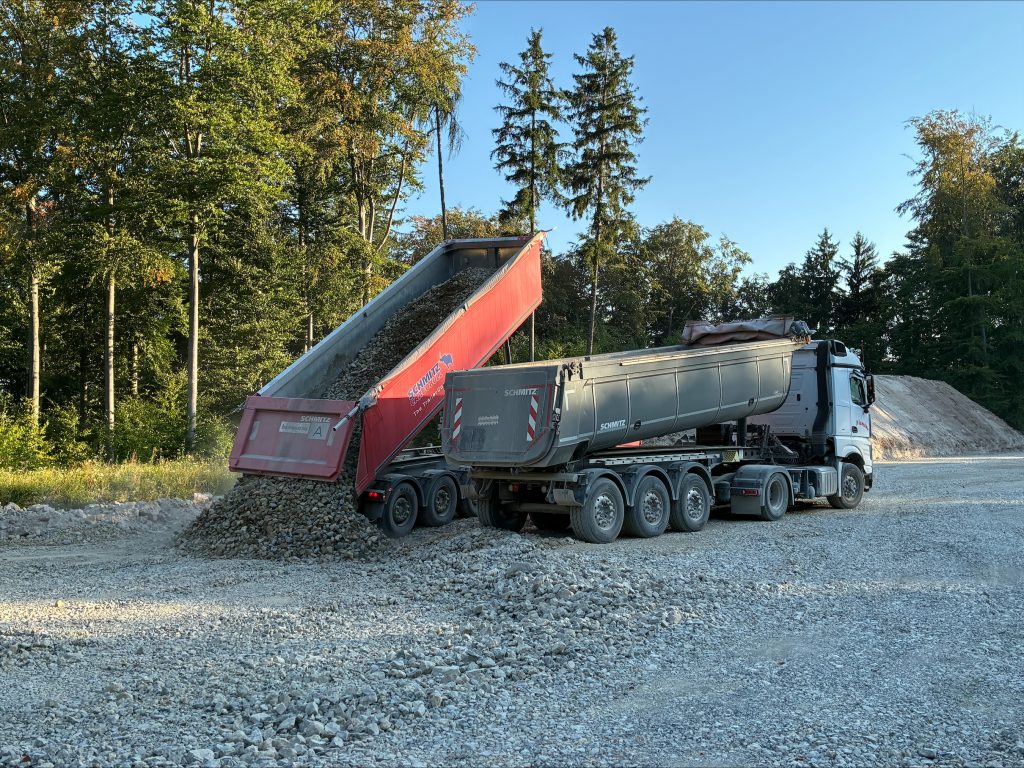

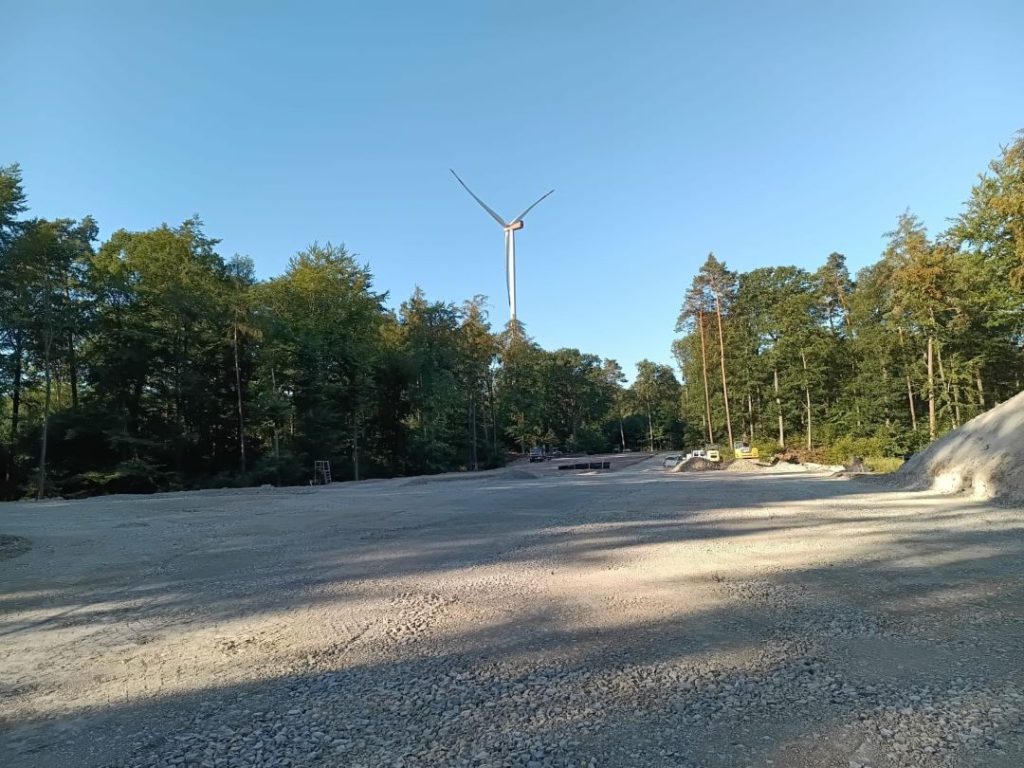

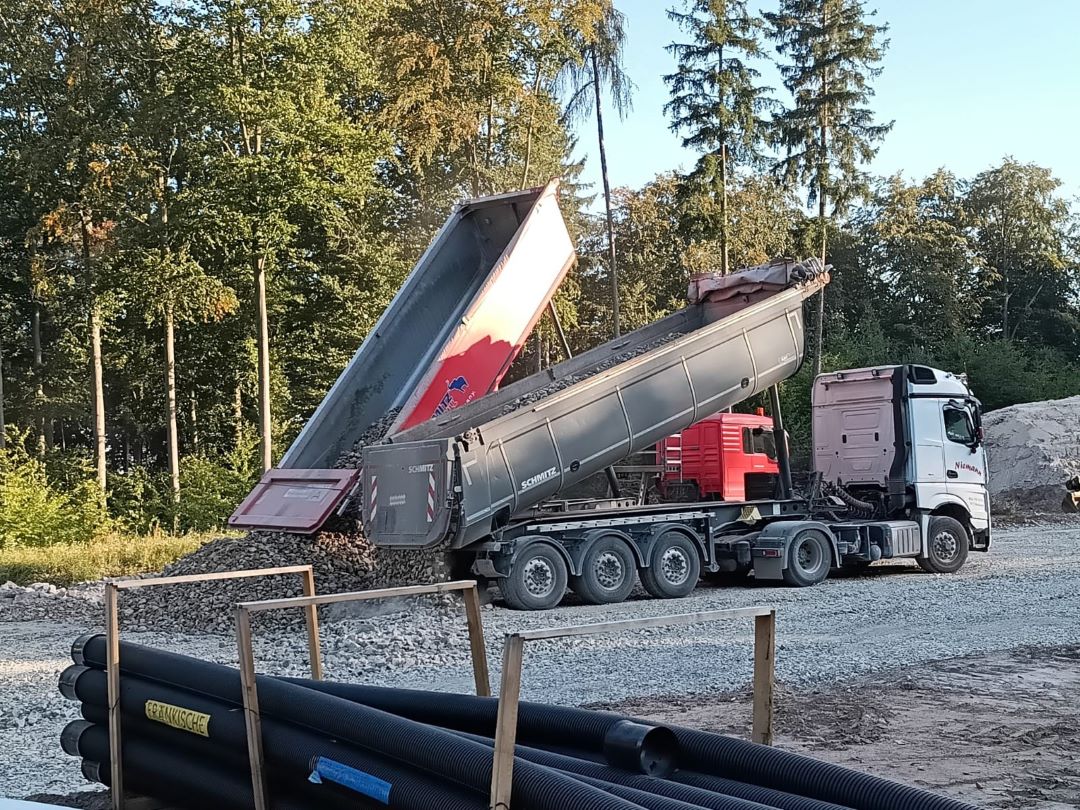

29.07.2026 – Schotterbau

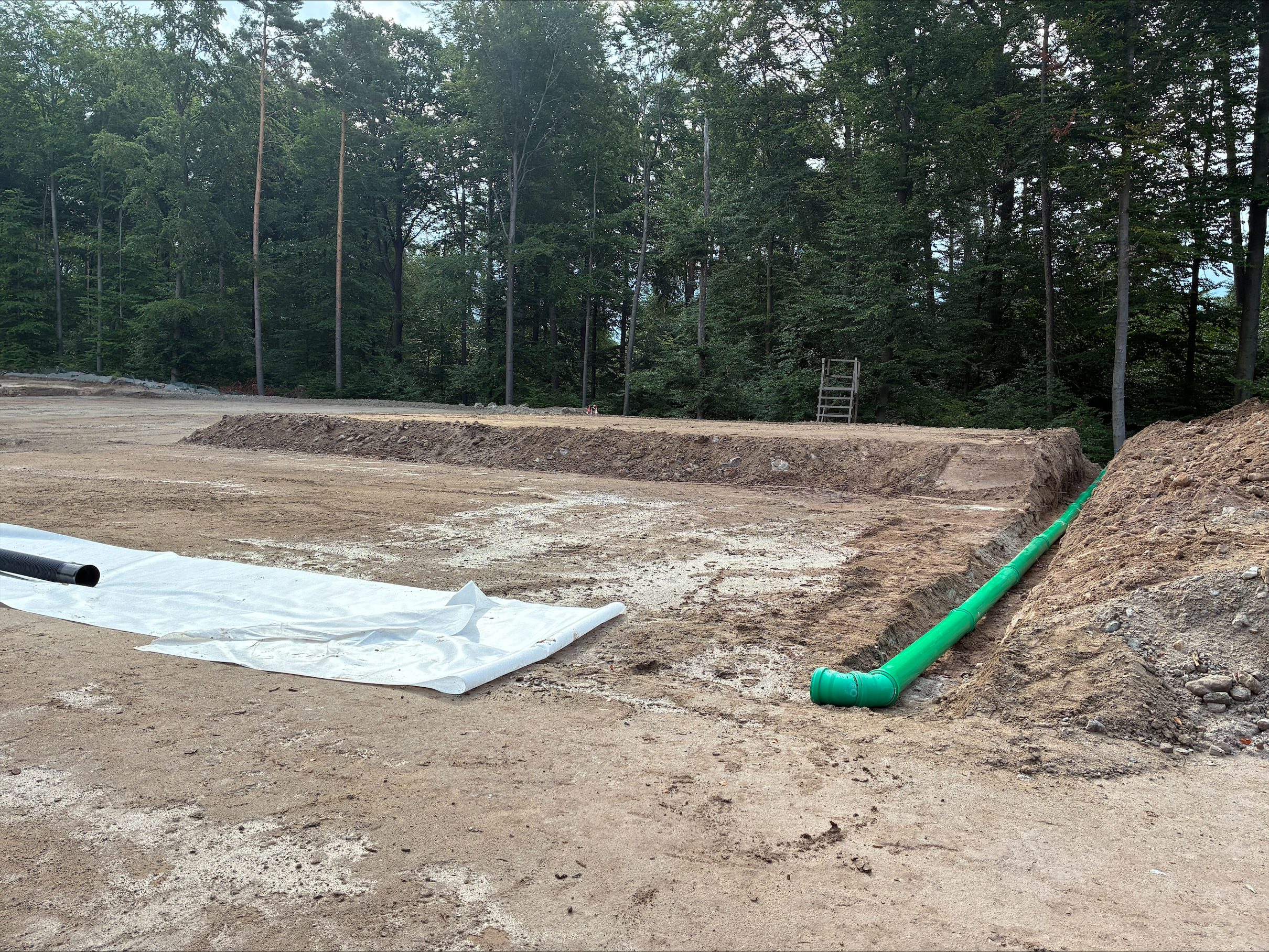

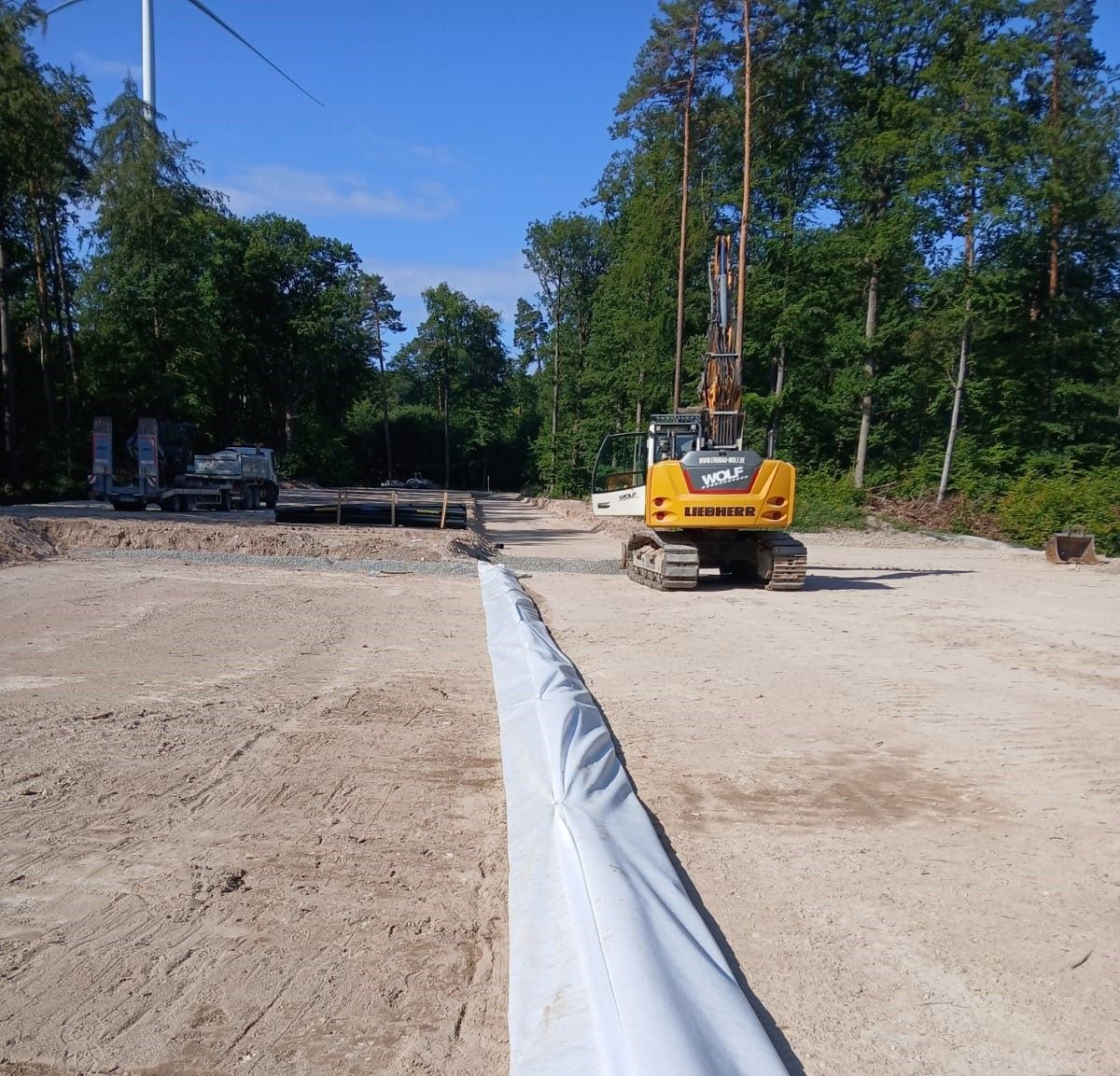

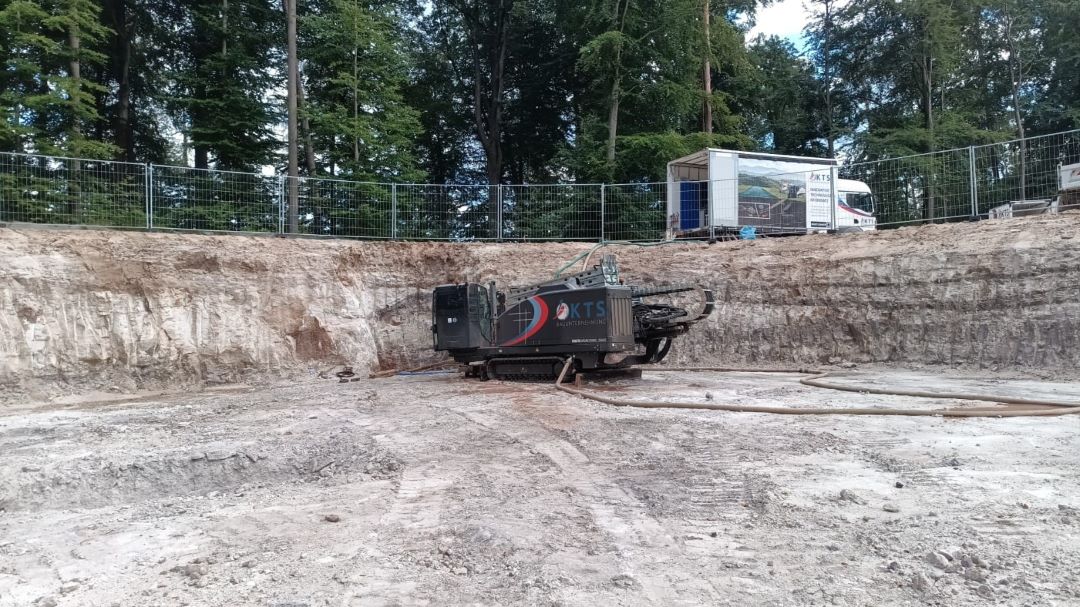

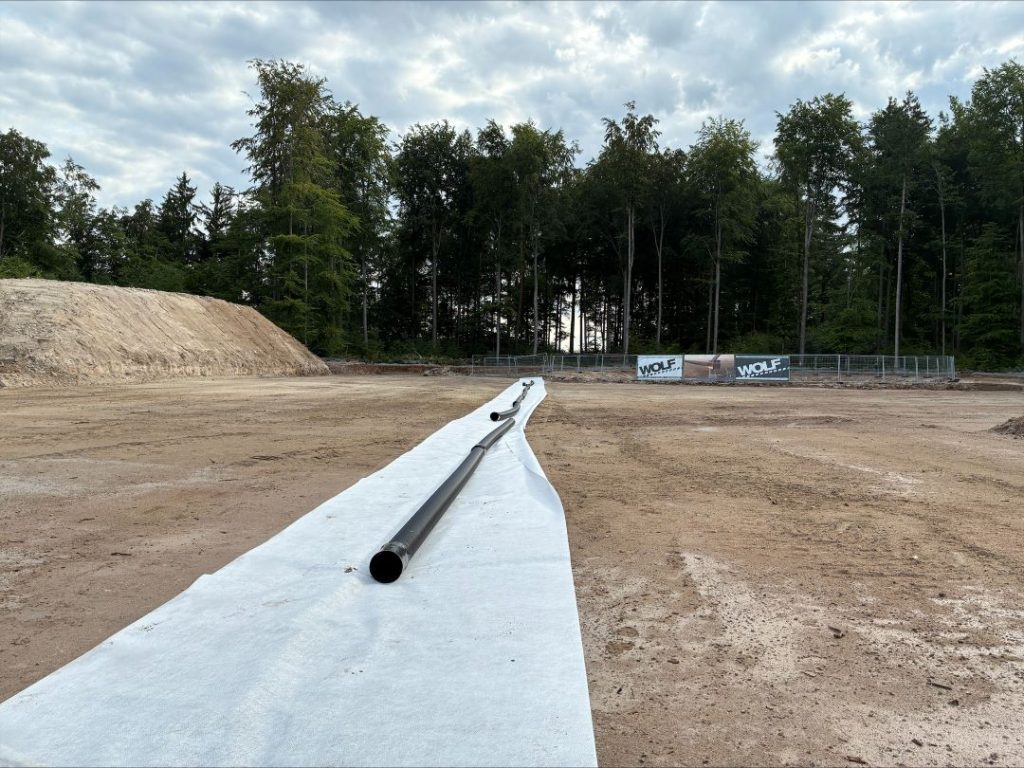

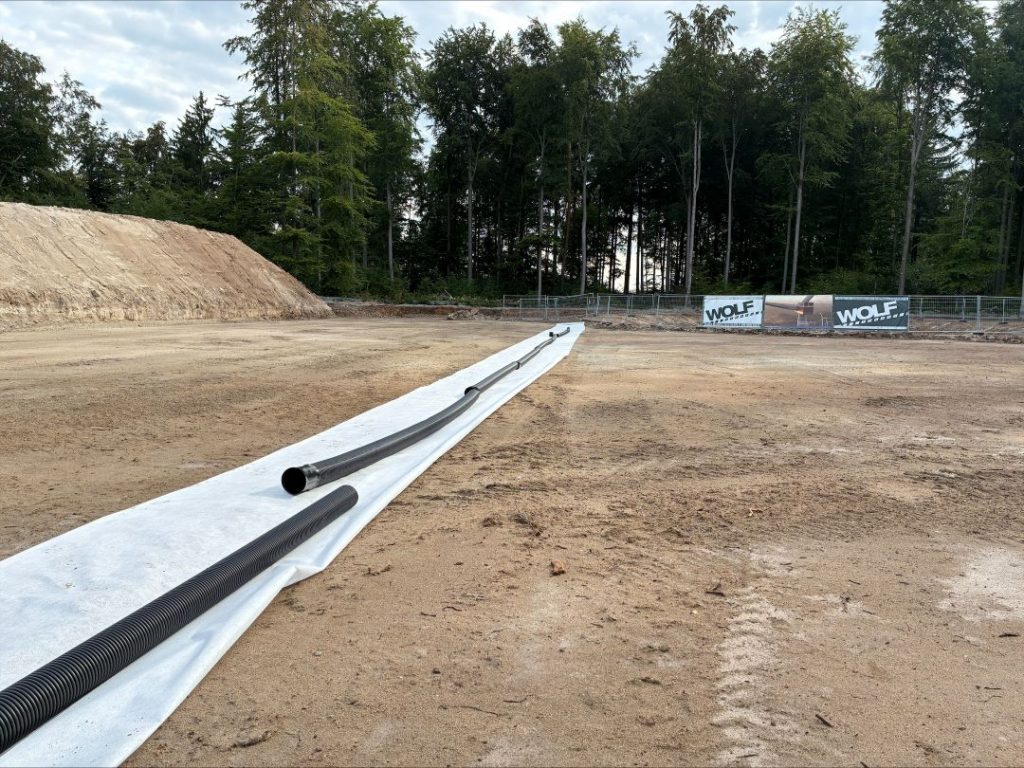

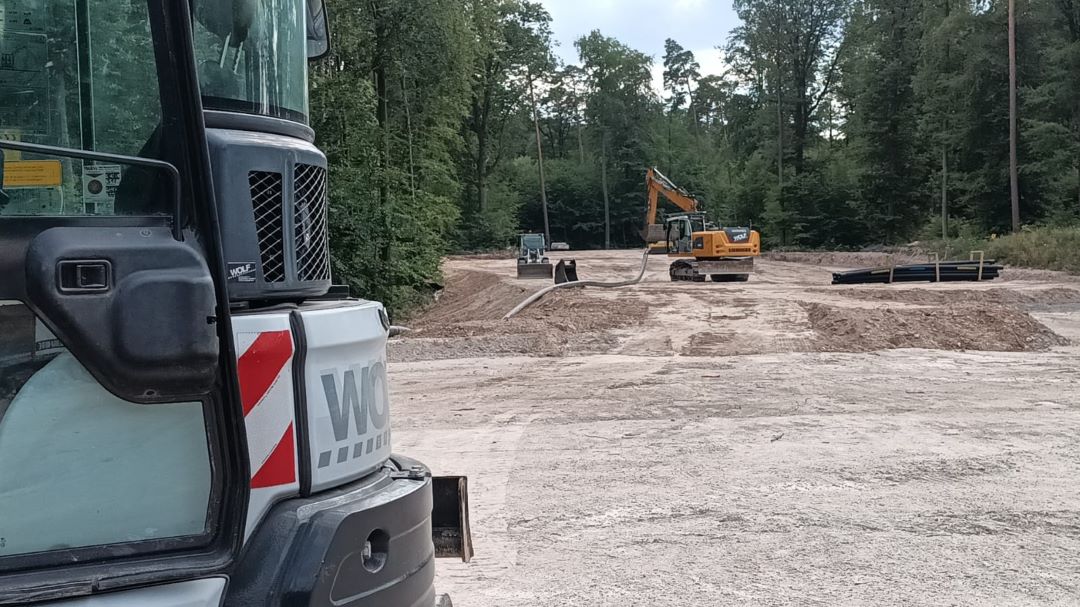

21.07.2026 – Horizontalspühlbohrung für Fundamentdrainage

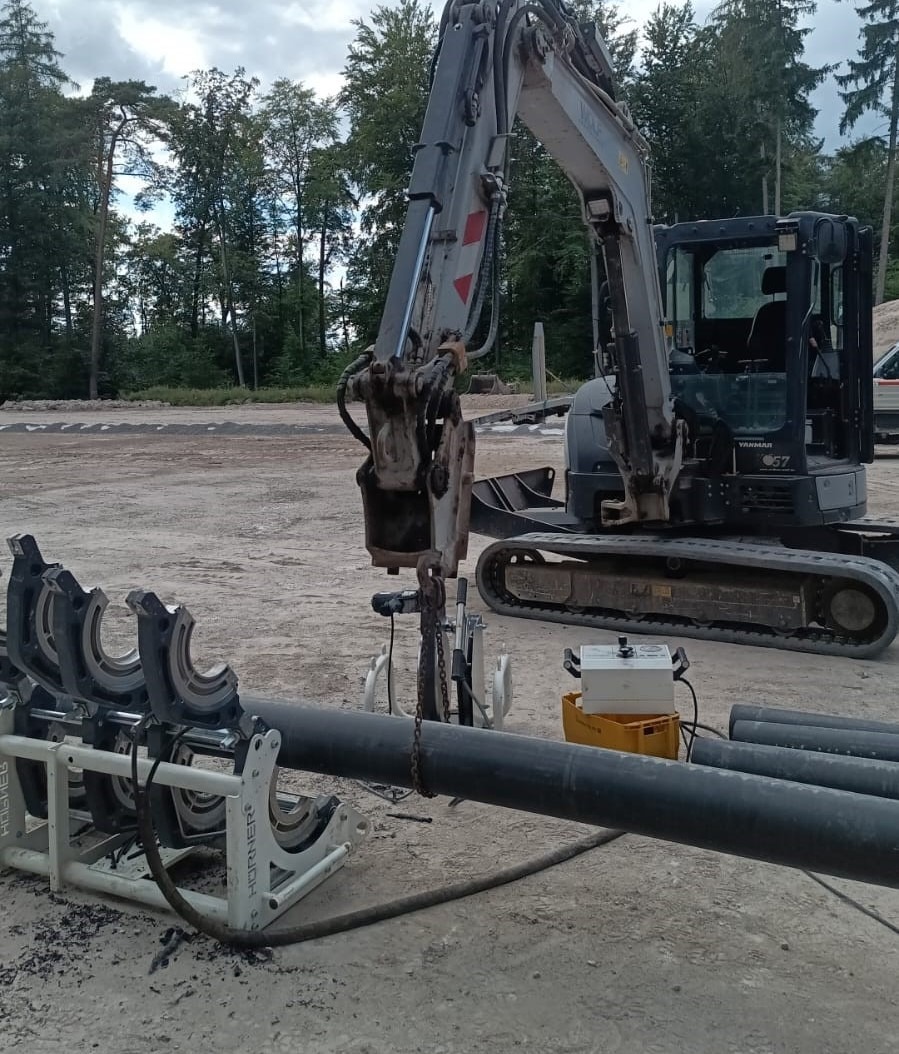

21.07.2026 – Rohre schweißen für die Spühlbohrung
21.07.2026 – Horizontalspühlbohrung für Fundamentdrainage

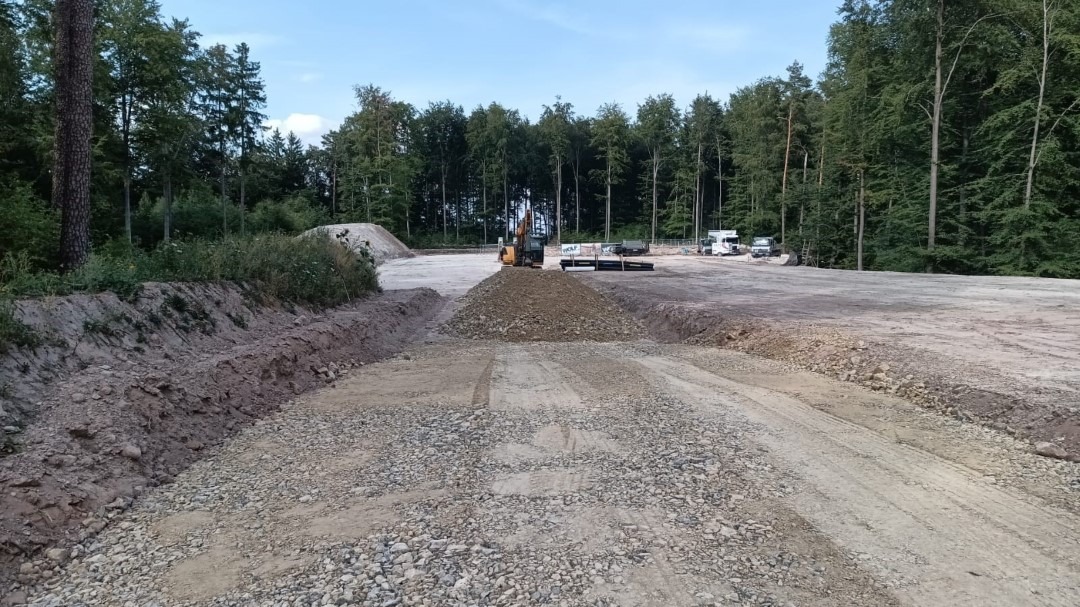

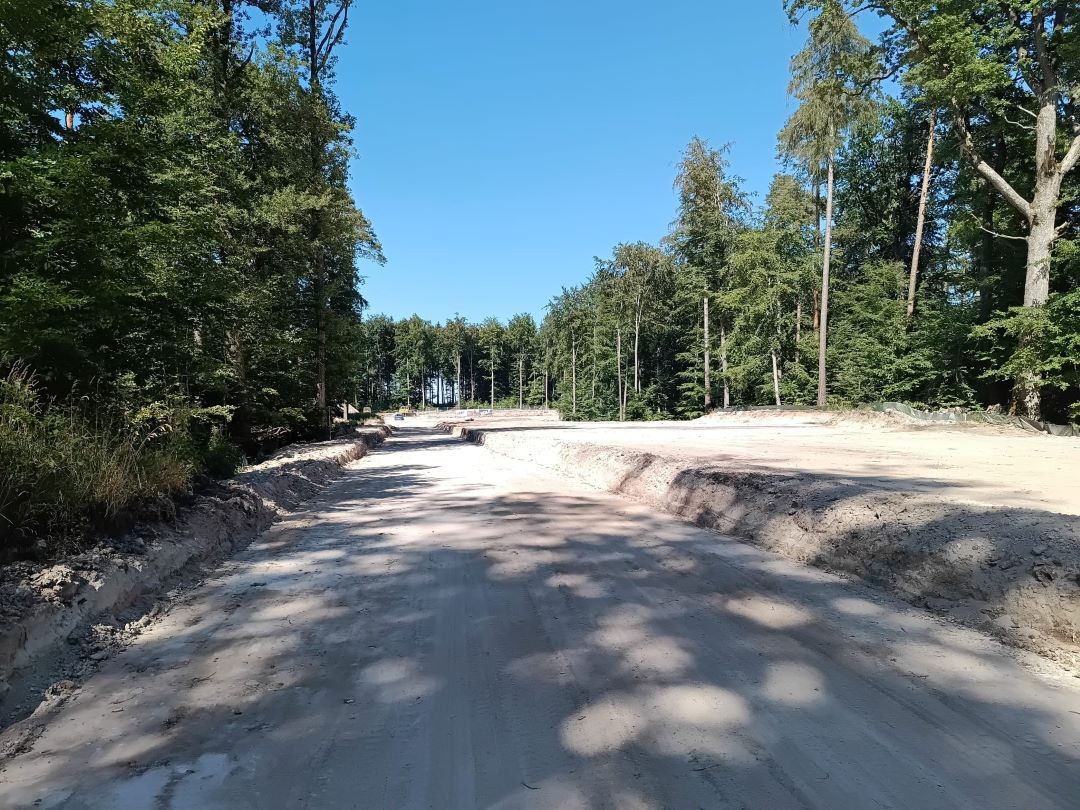

17.07.2026 – Erdplanum

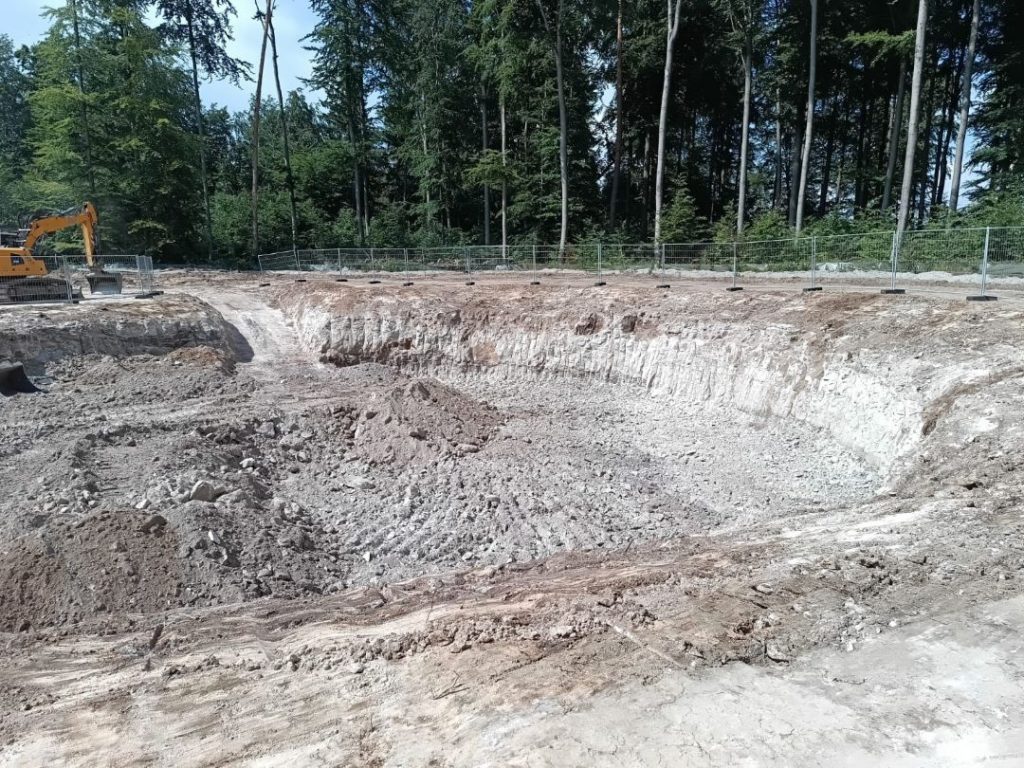

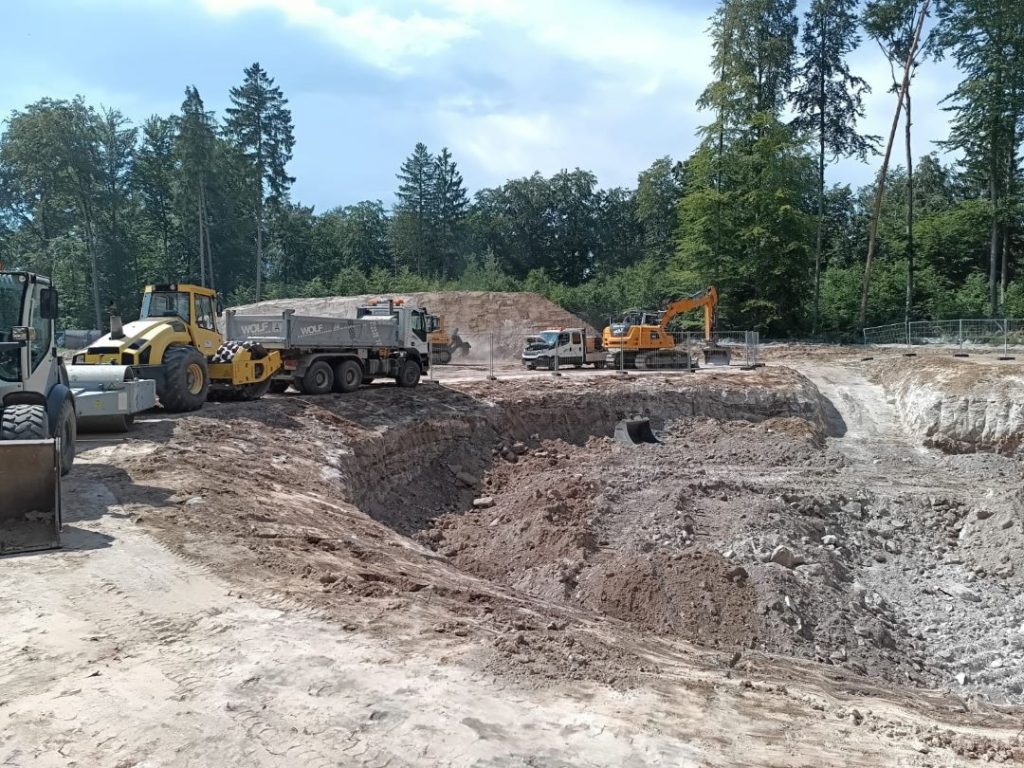

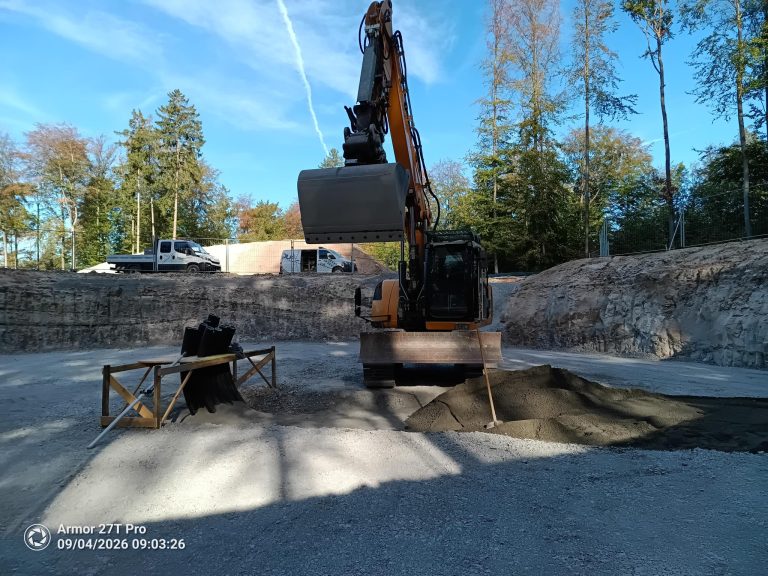

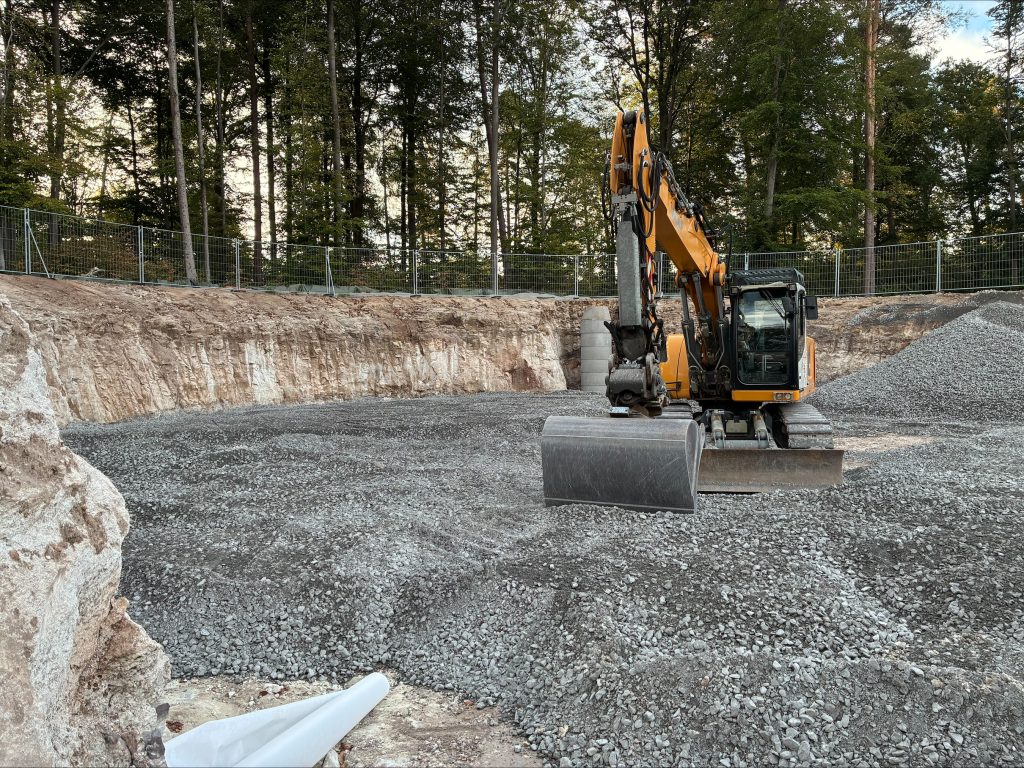

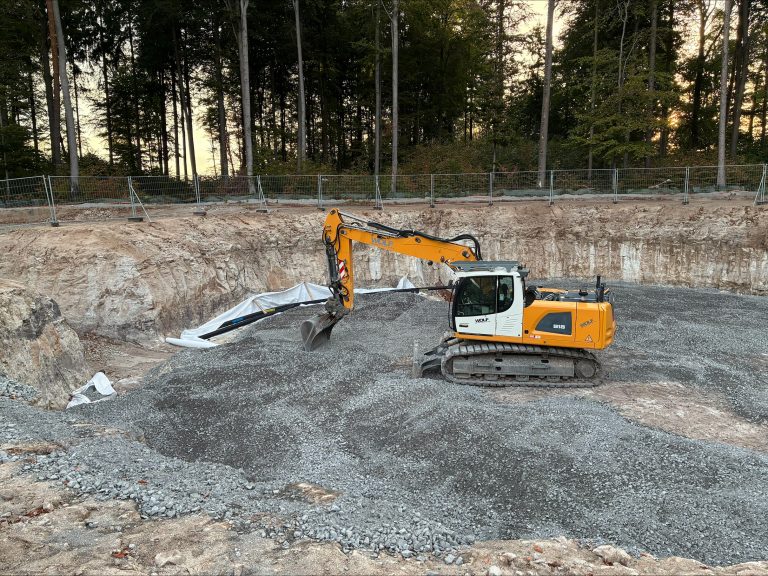

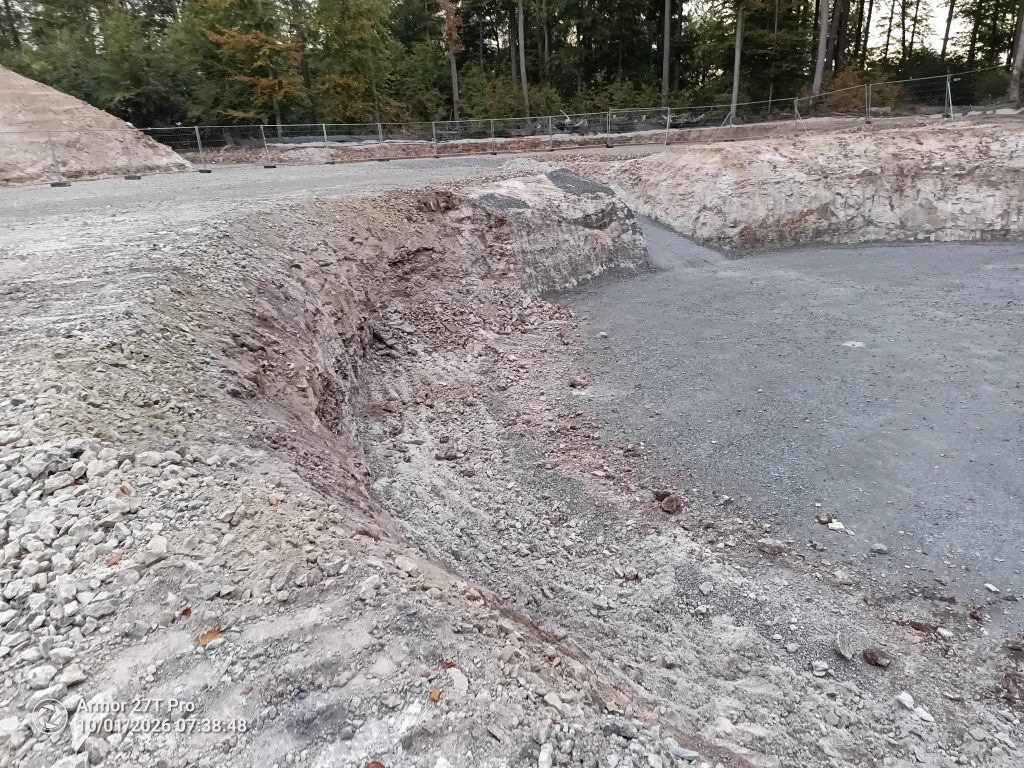

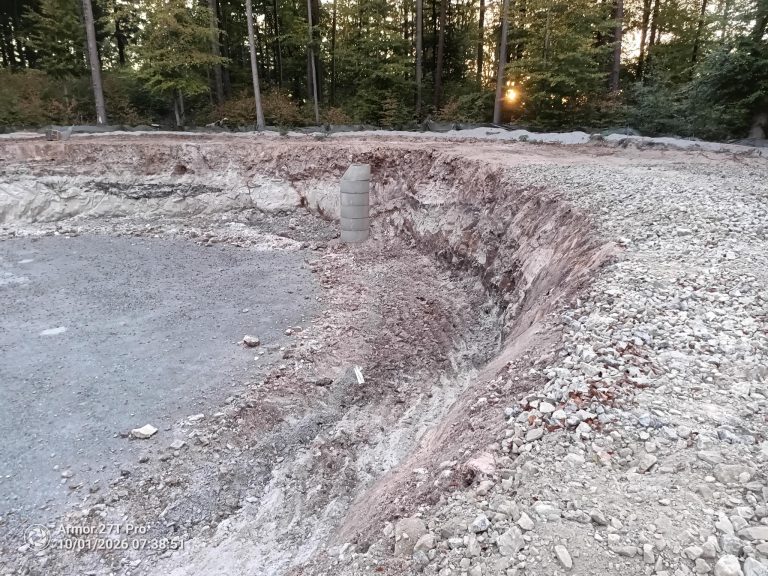

22.06.2026 – Fundamentaushub

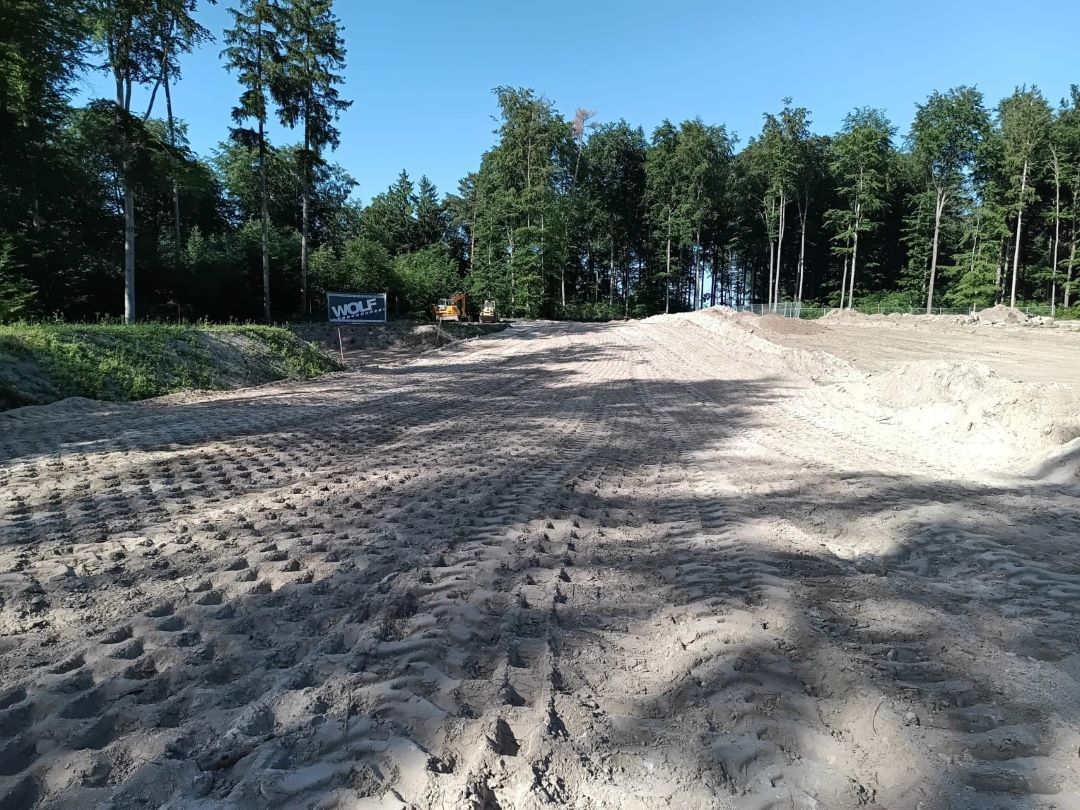

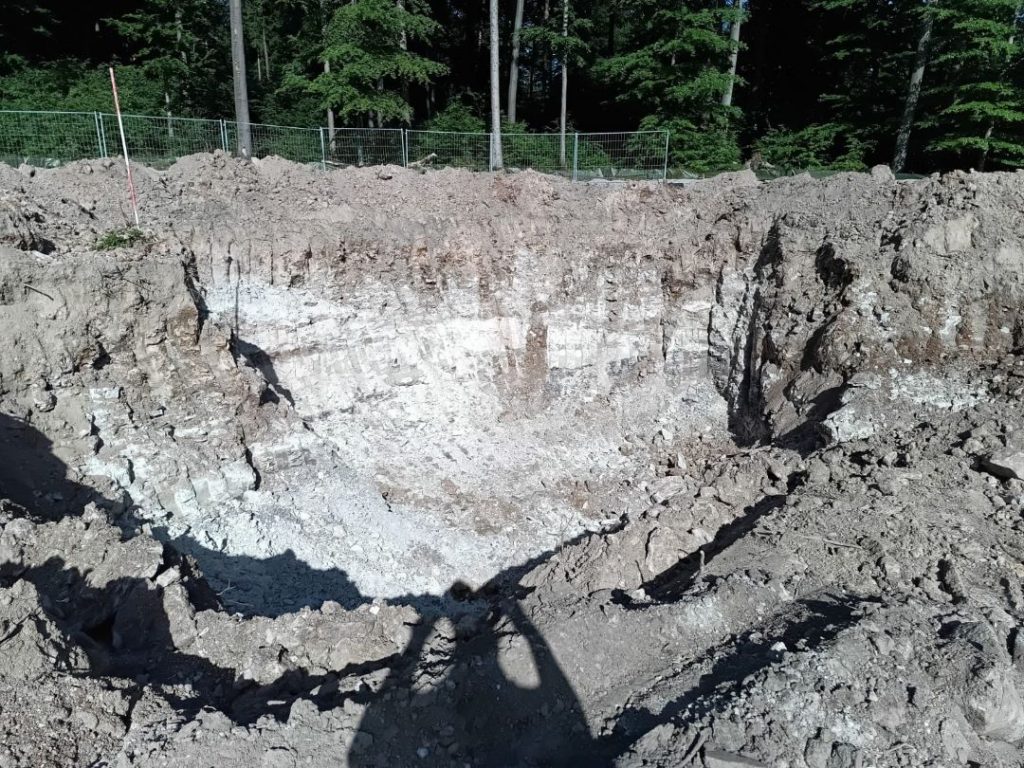

08.06.2026 – Tiefbauarbeiten

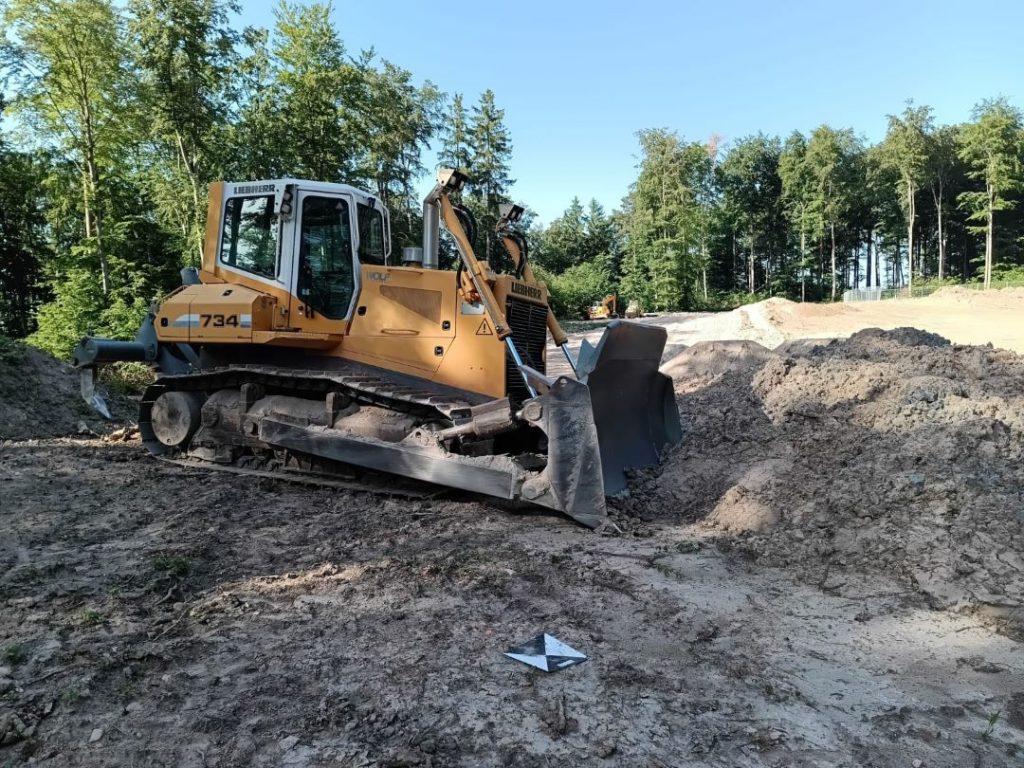

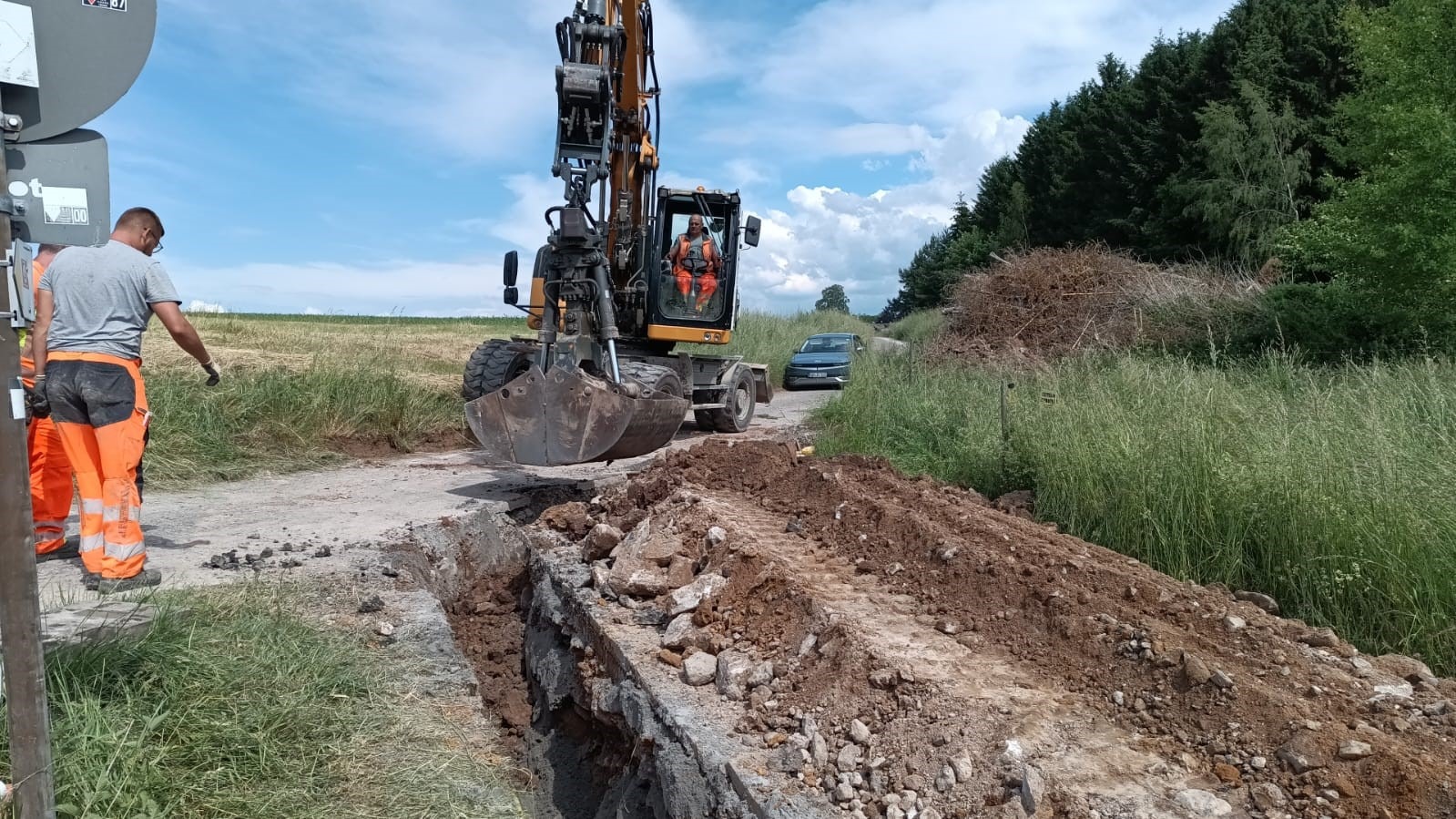

08.06.2026 – Kabelarbeiten
27.05.2026 – Erste Gelbbauchunke im neu angelegten Tümpel gesichtet

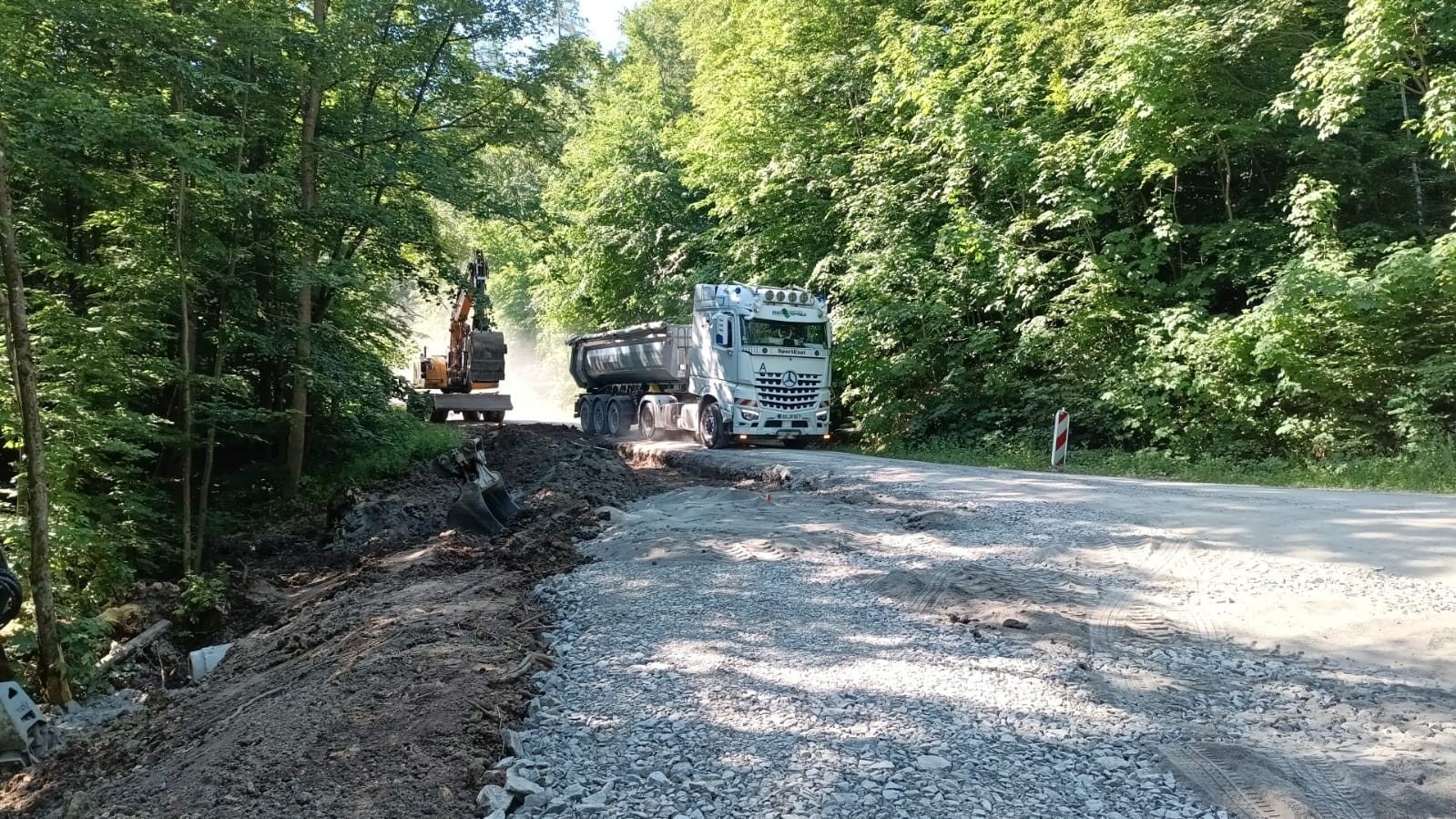

27.05.2026 – Ausbau der Zuwegung für den Transport zum Anlagenstandort der WEA IV

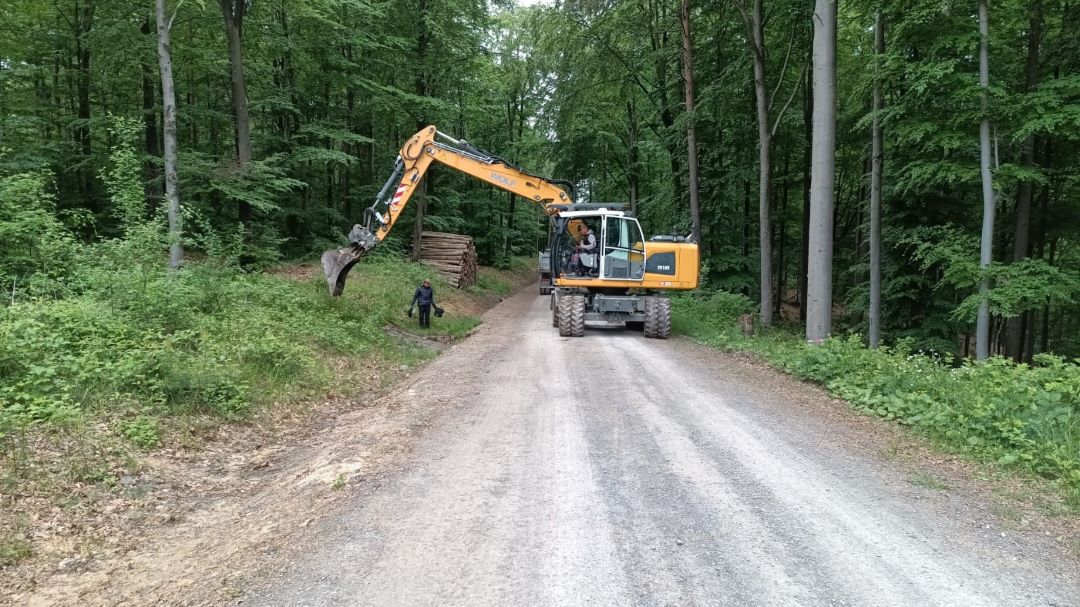

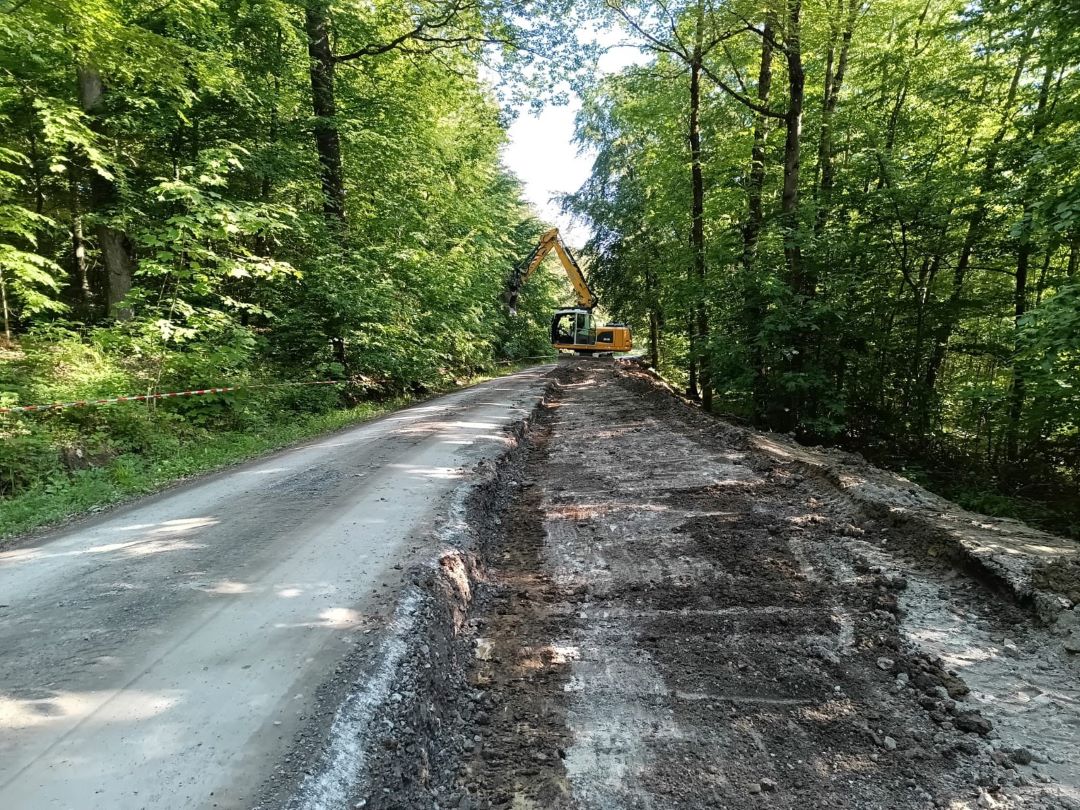

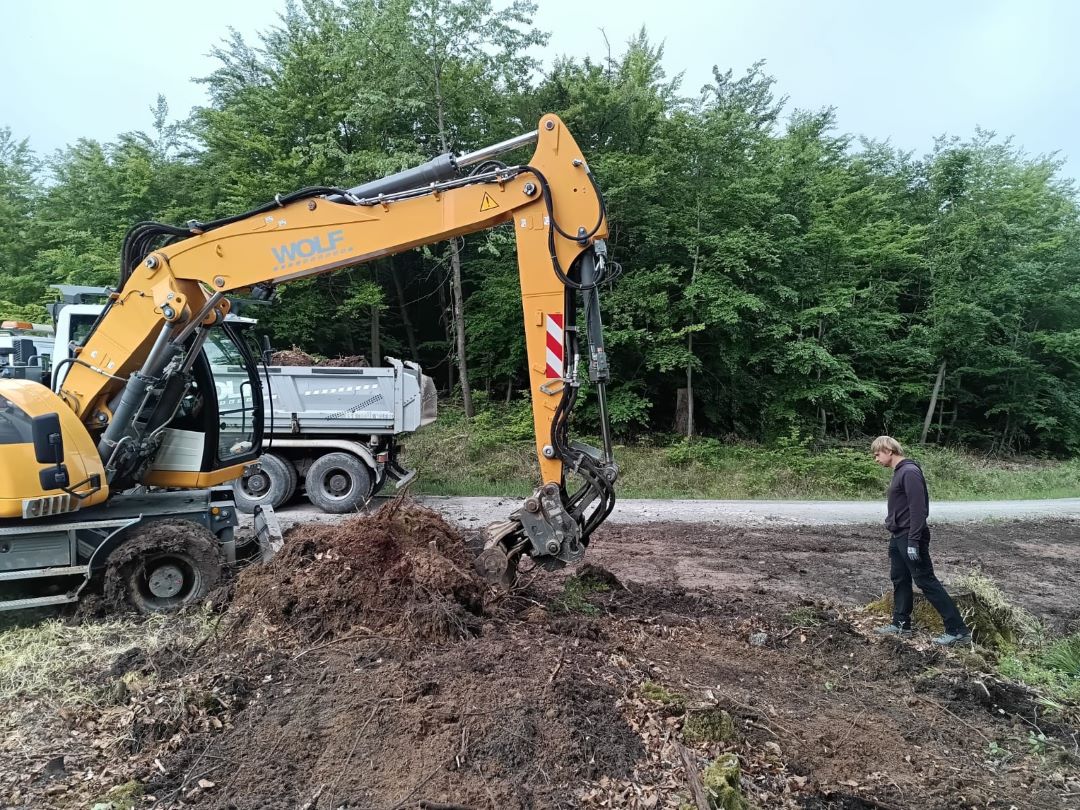

22.05.2026 – Wegausbau und Erweiterung

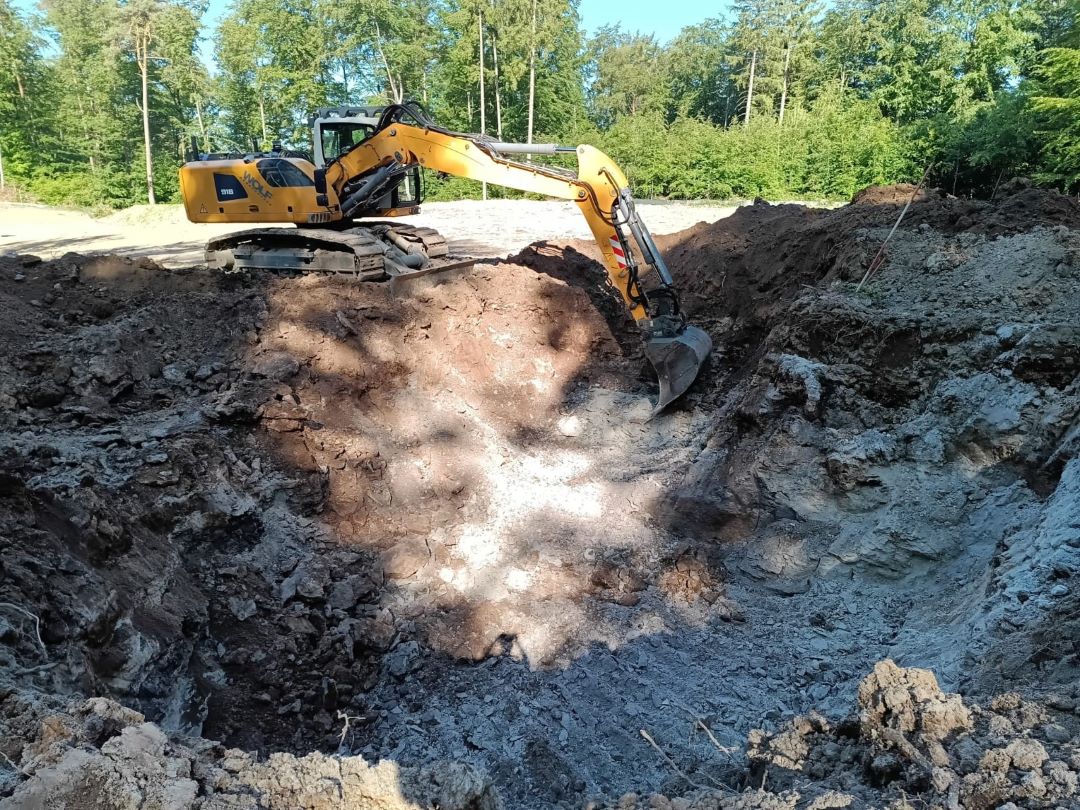

22.05.2026 – Fundamentaushub
18.05.2026 – laufende Maßnahmen für den Artenschutz

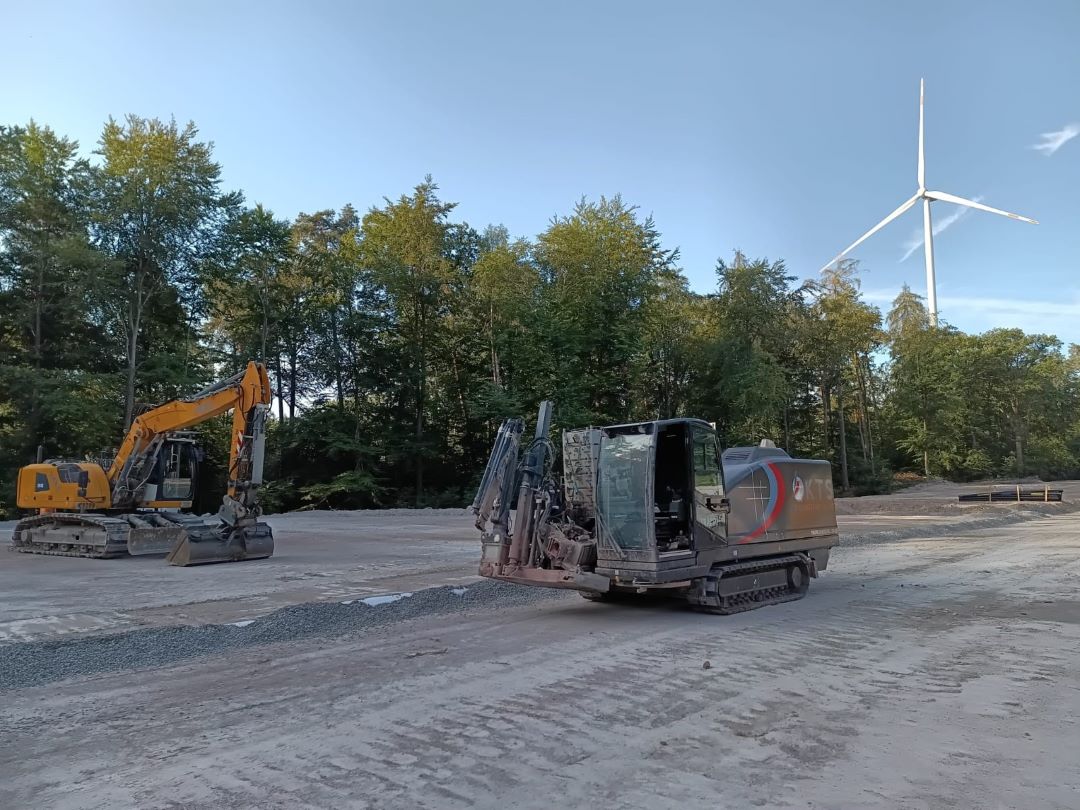

18.05.2026 – laufende Maßnahmen für den Artenschutz

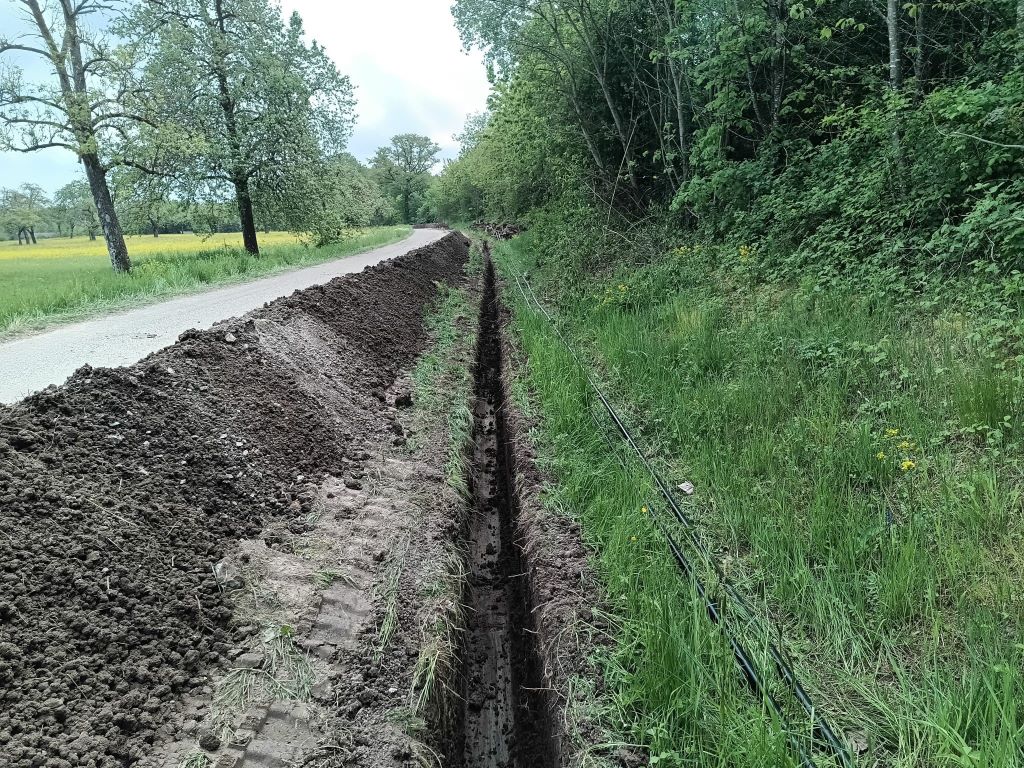

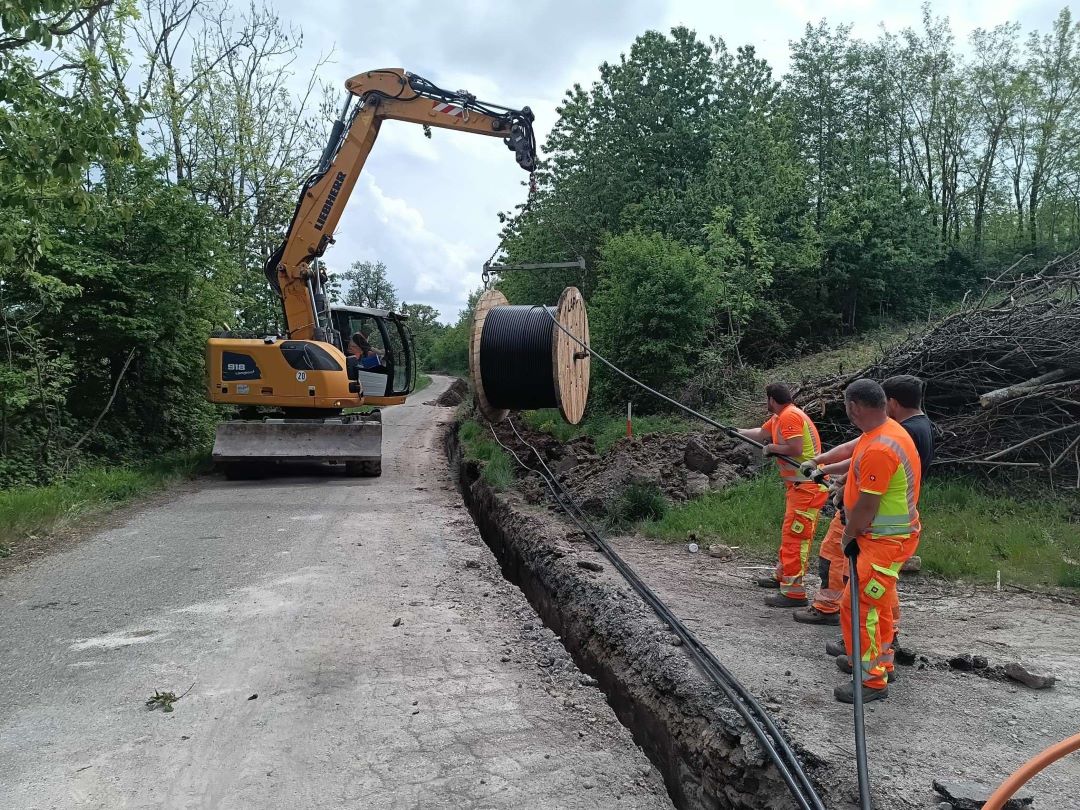

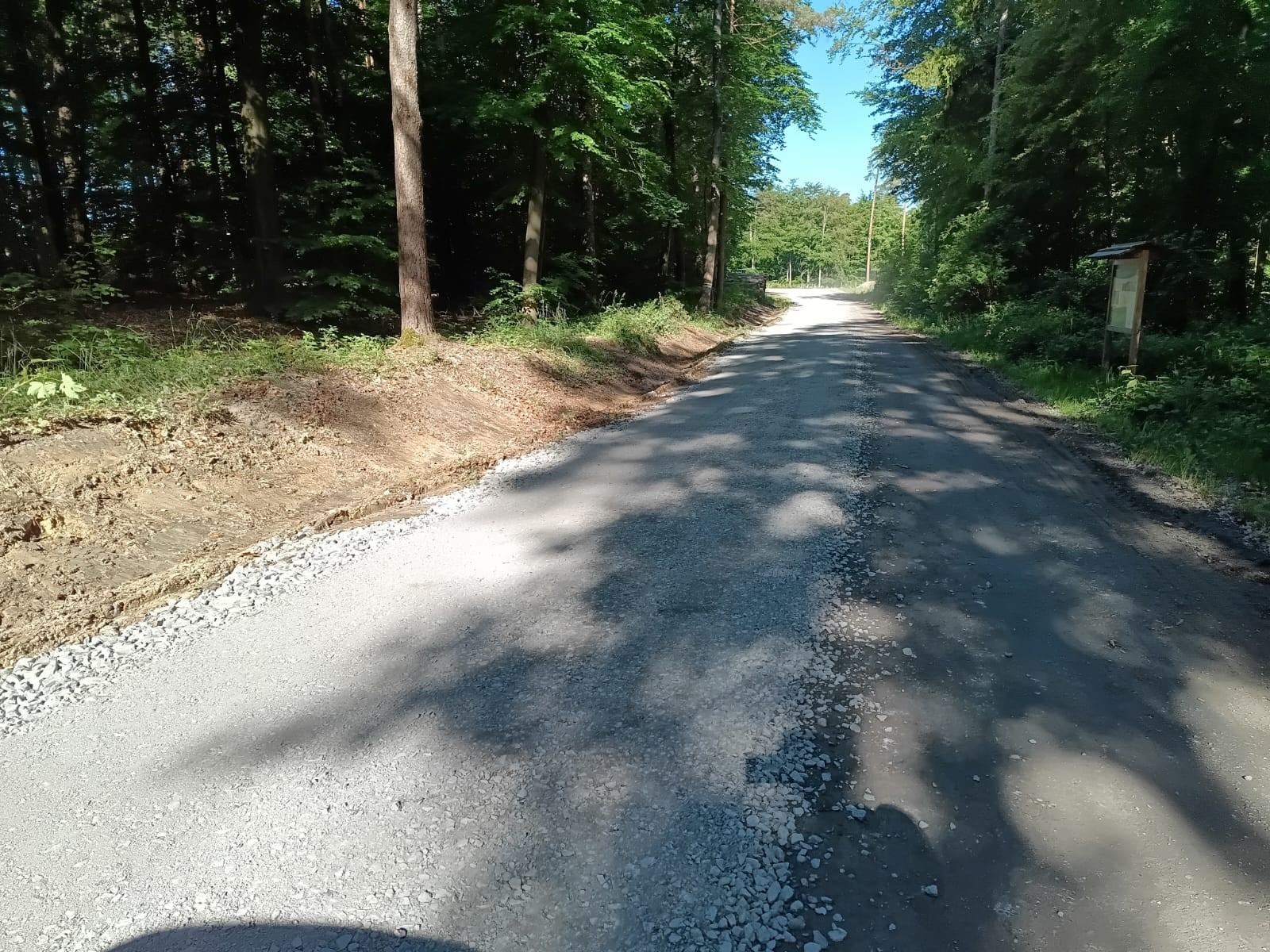

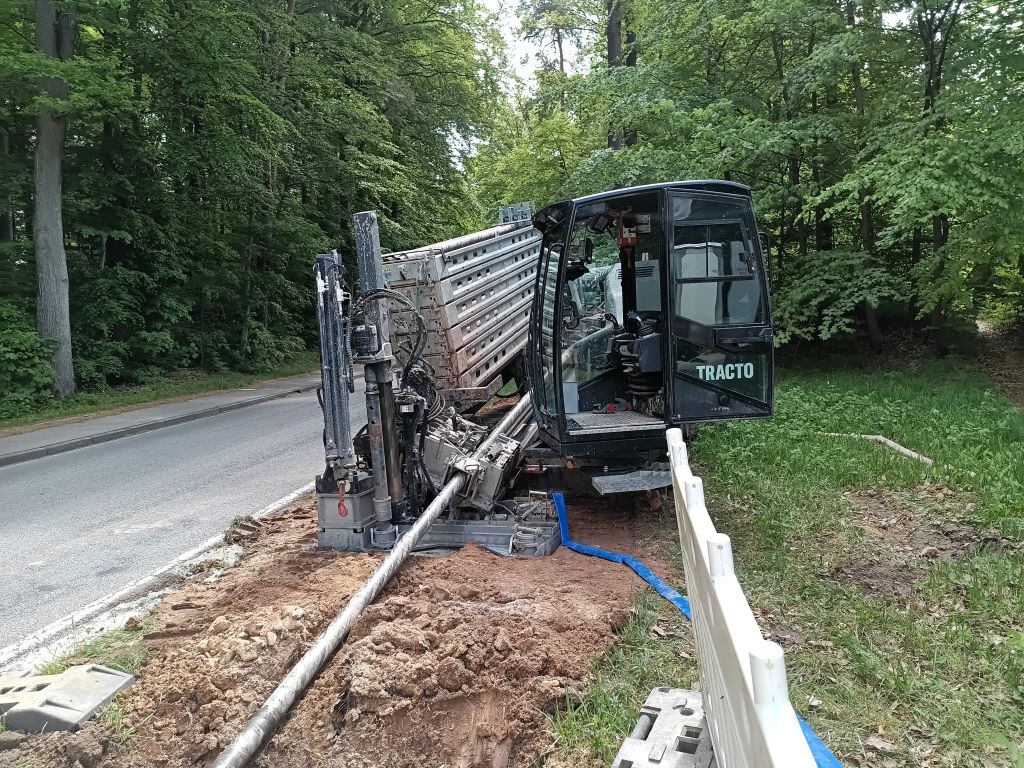

05.05.2026

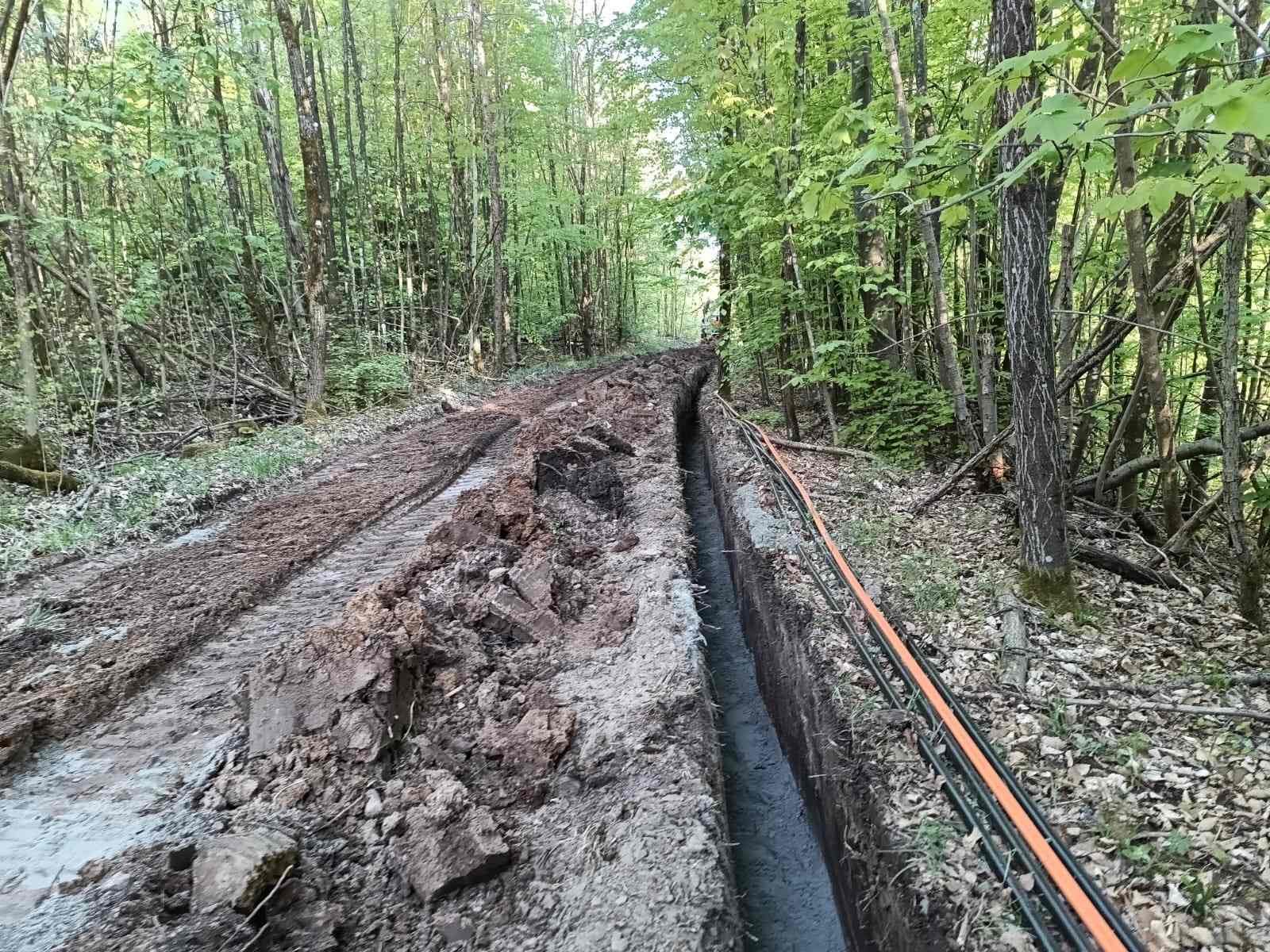

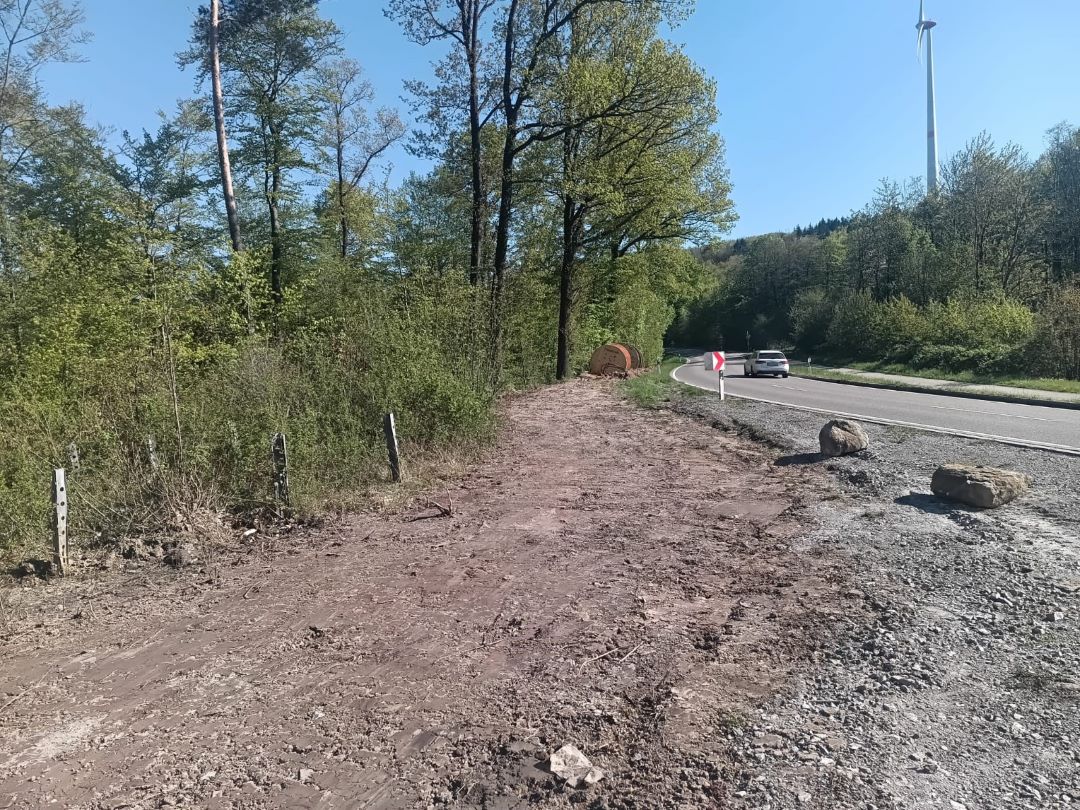

30.04.2026
23.04.2026 – Errichtung der Kabeltrasse an der B-39

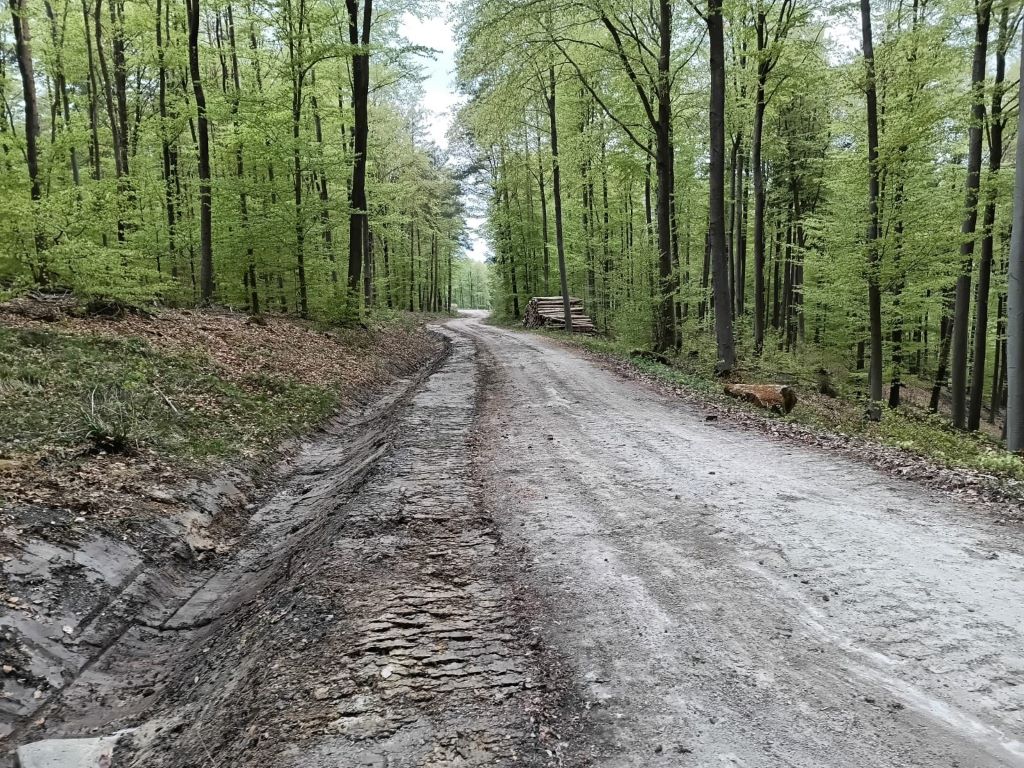

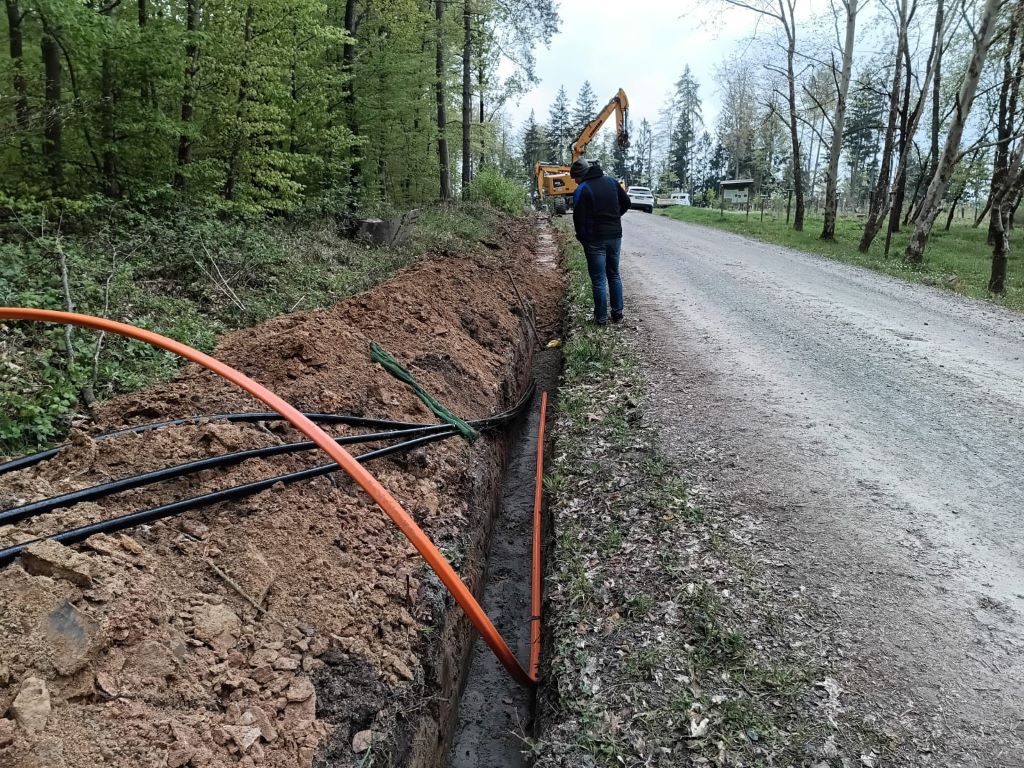

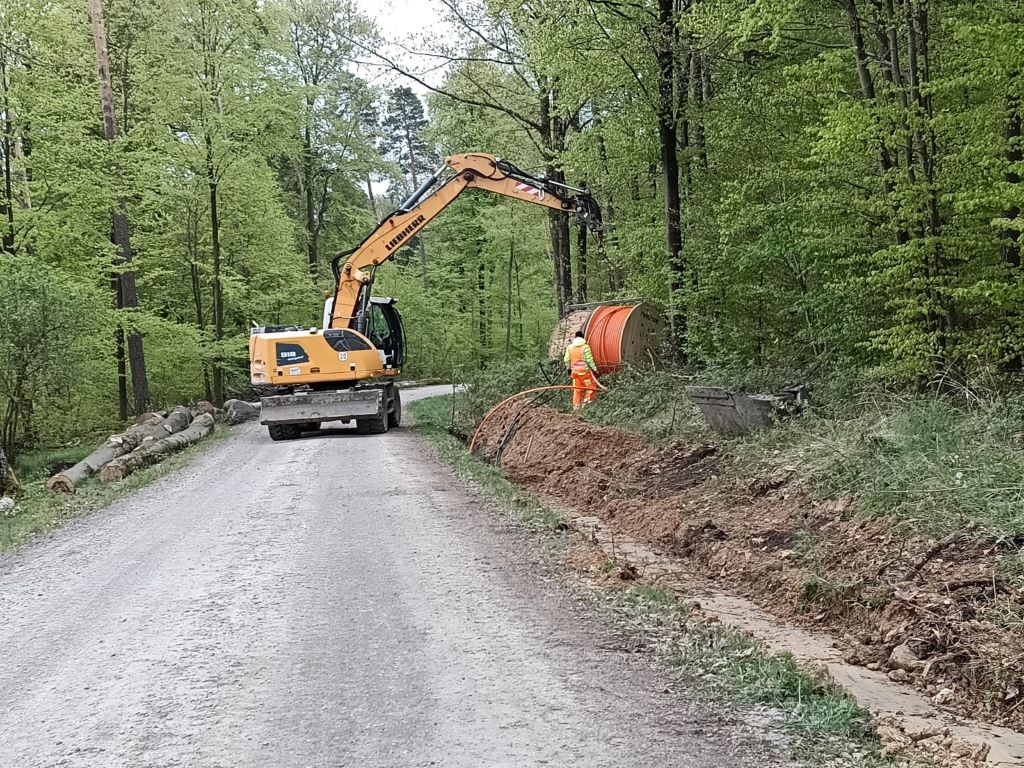

22.04.2026 – Neuste Bilder zur Errichtung der Kabeltrasse

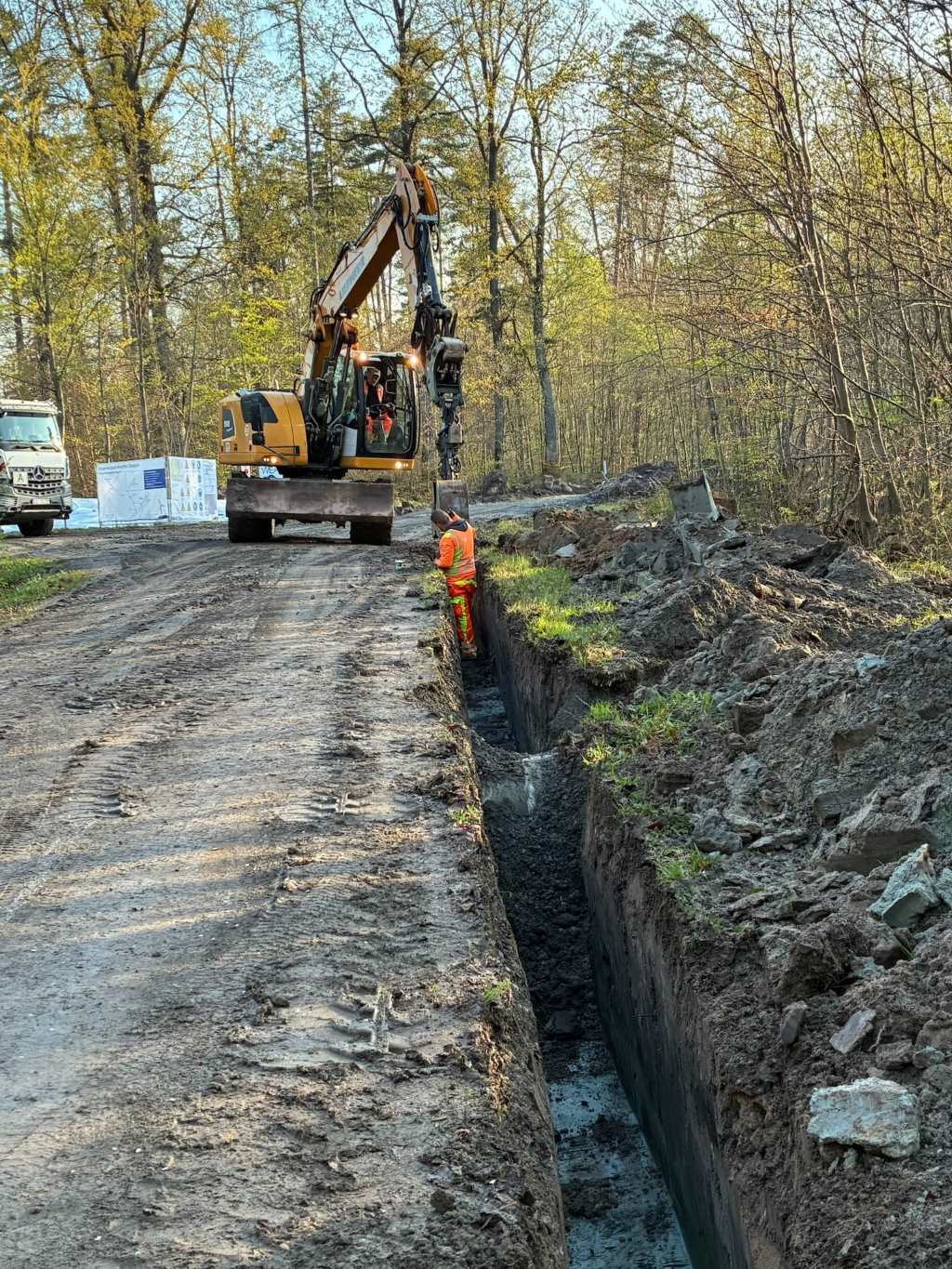

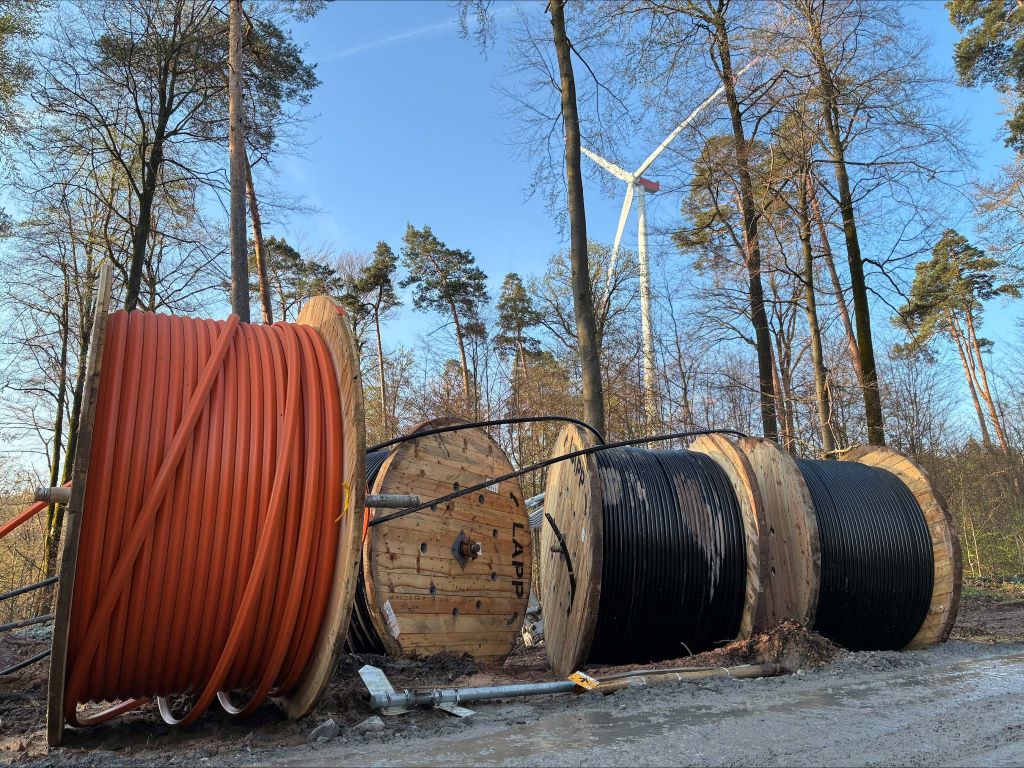

15.04.2026 – Bei den Arbeiten zur Errichtung der Kabeltrasse geht es weiter voran

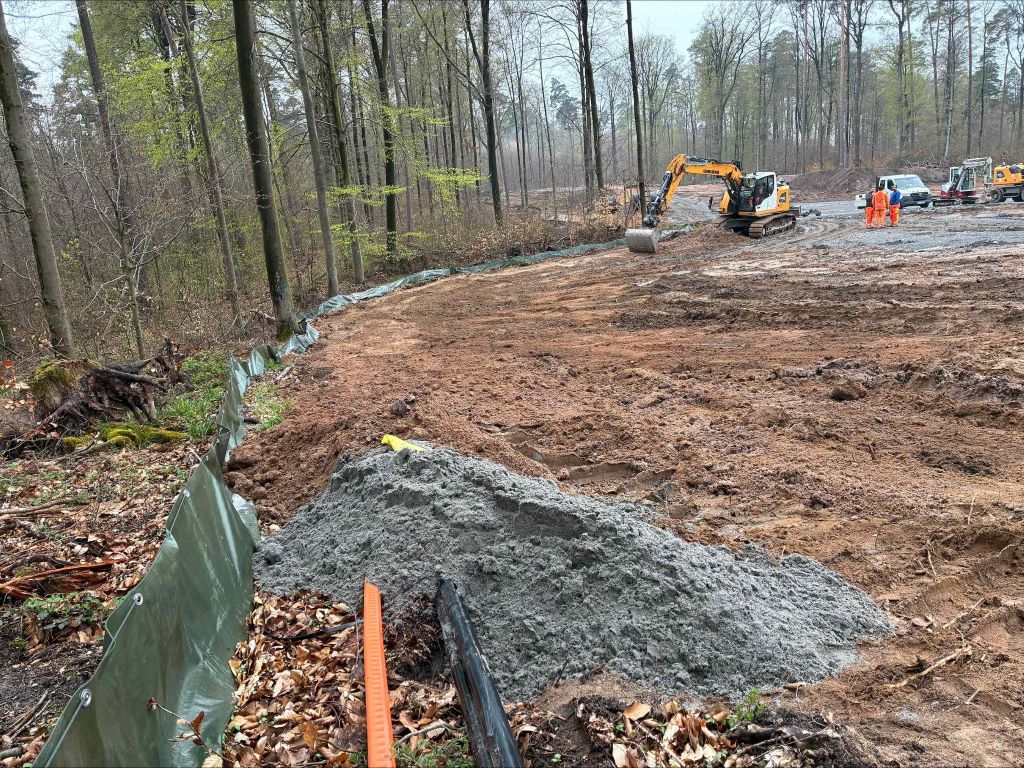

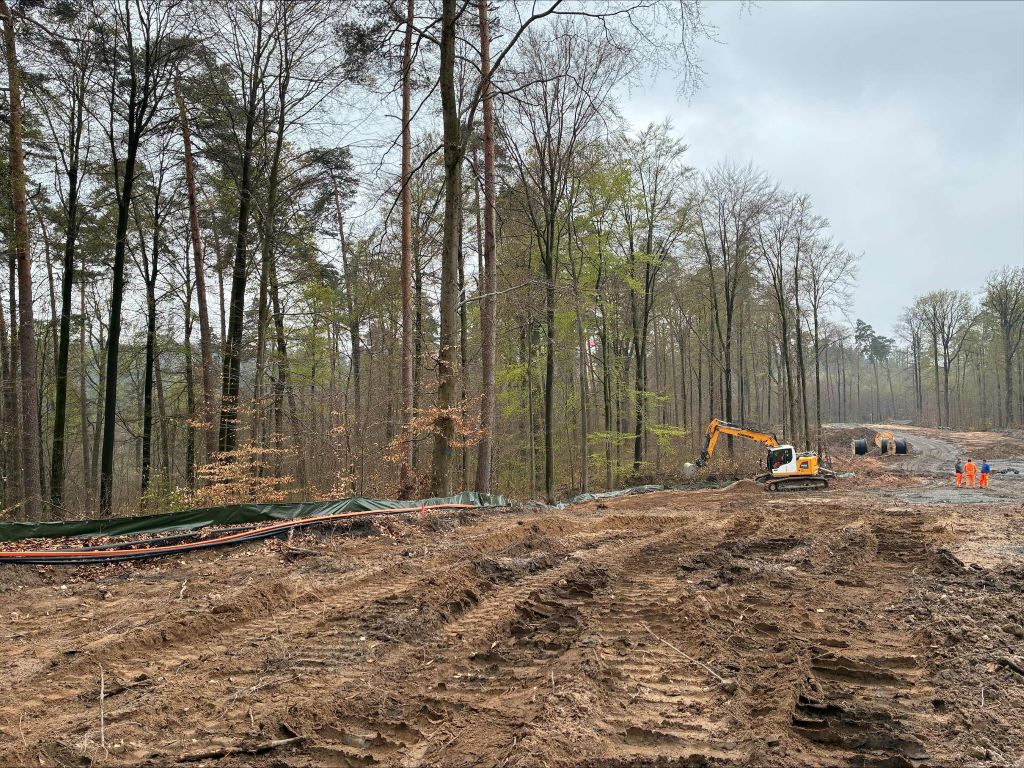

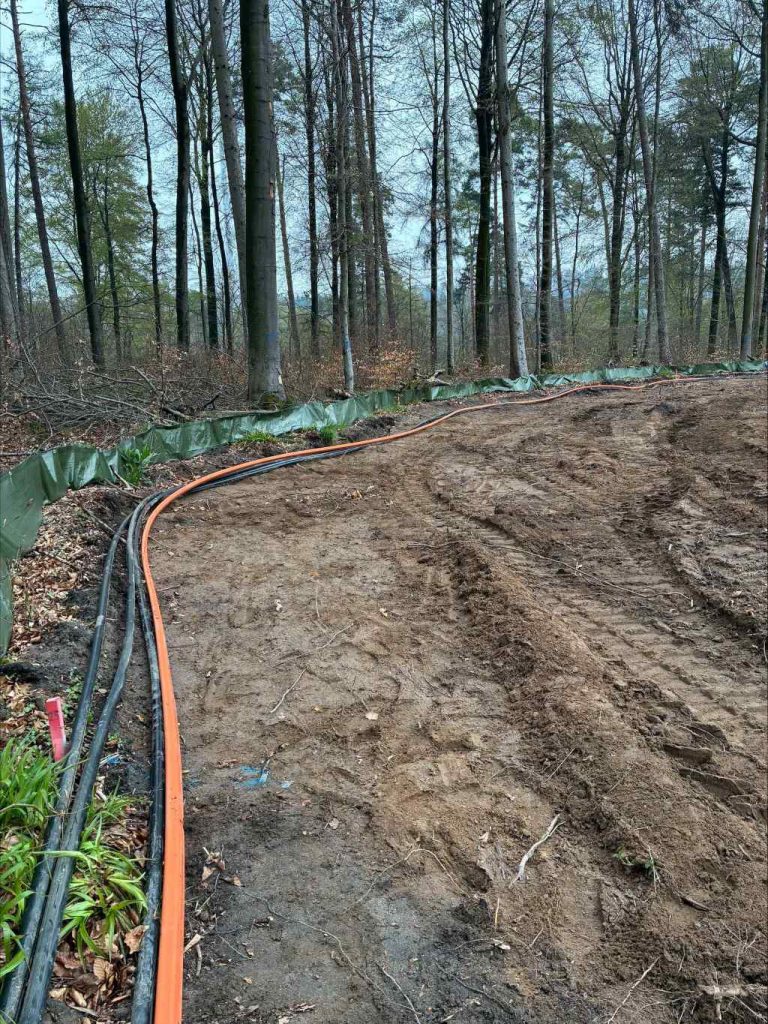

13.04.2026 – Heute haben die Arbeiten zur Errichtung der Kabeltrasse begonnen
13.04.2026 – Die Aufforstung im Gemeindewald Asang wurde erfolgreich abgeschlossen.
In den vergangenen Monaten wurde hier ein labiler Fichtenbestand in einen standortgerechten Eichen-Sekundärwald umgebaut.

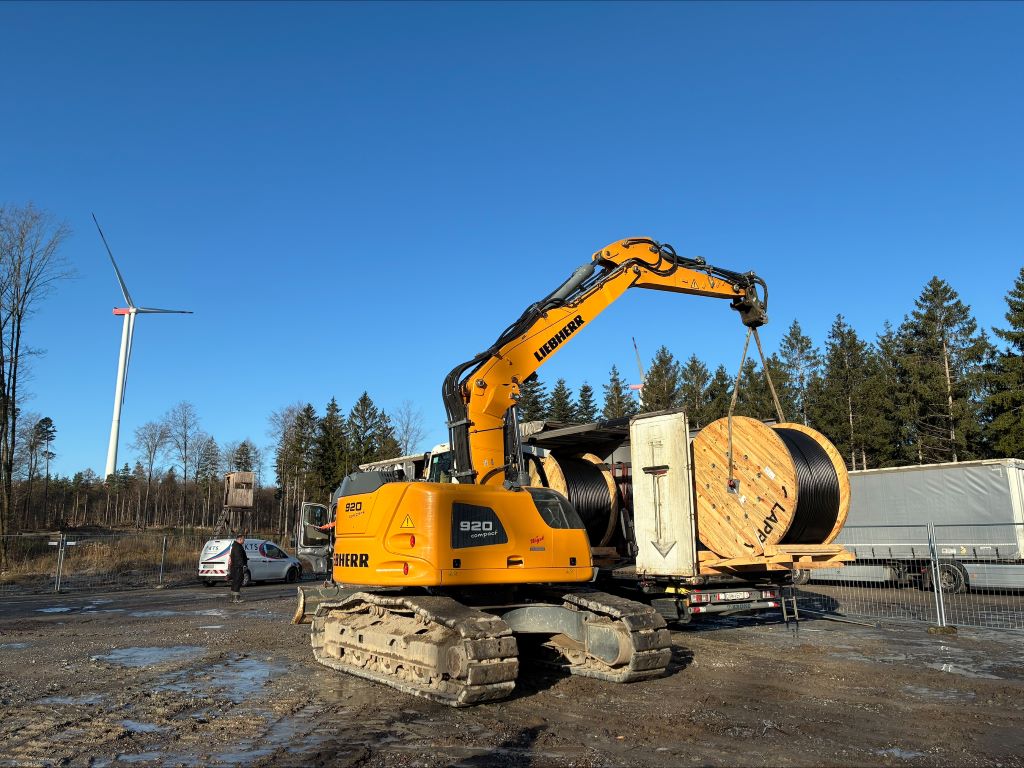

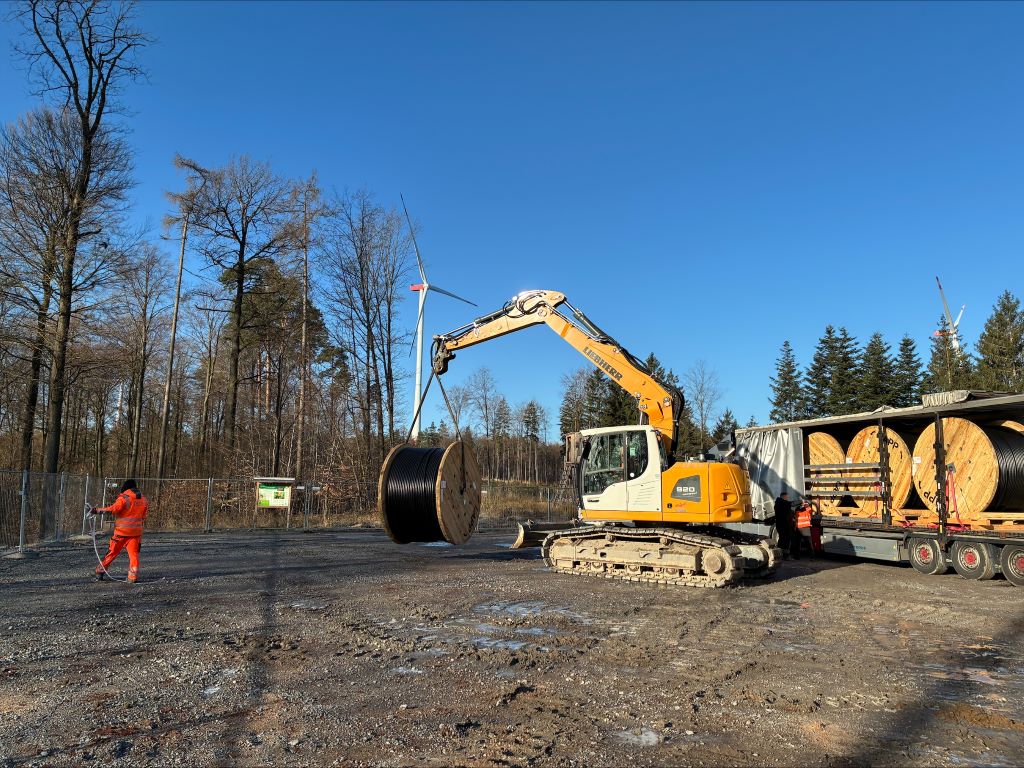

27.03.2026 – Anlieferung Kabeltrommel

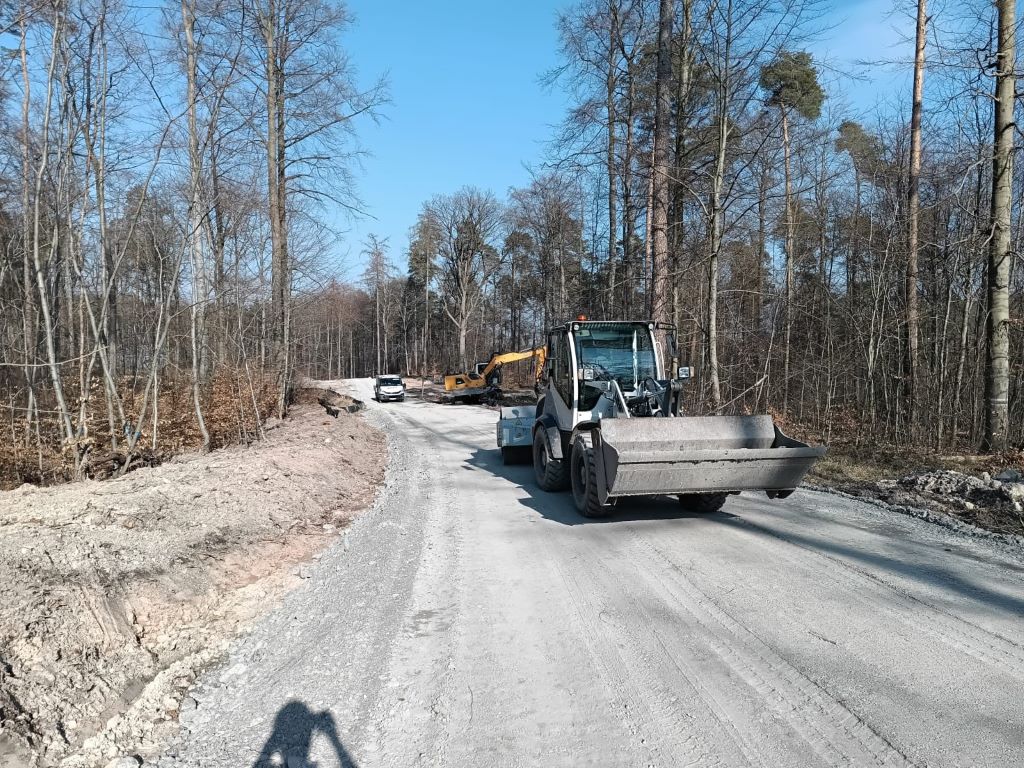

23.03.2026 – Wegausbau

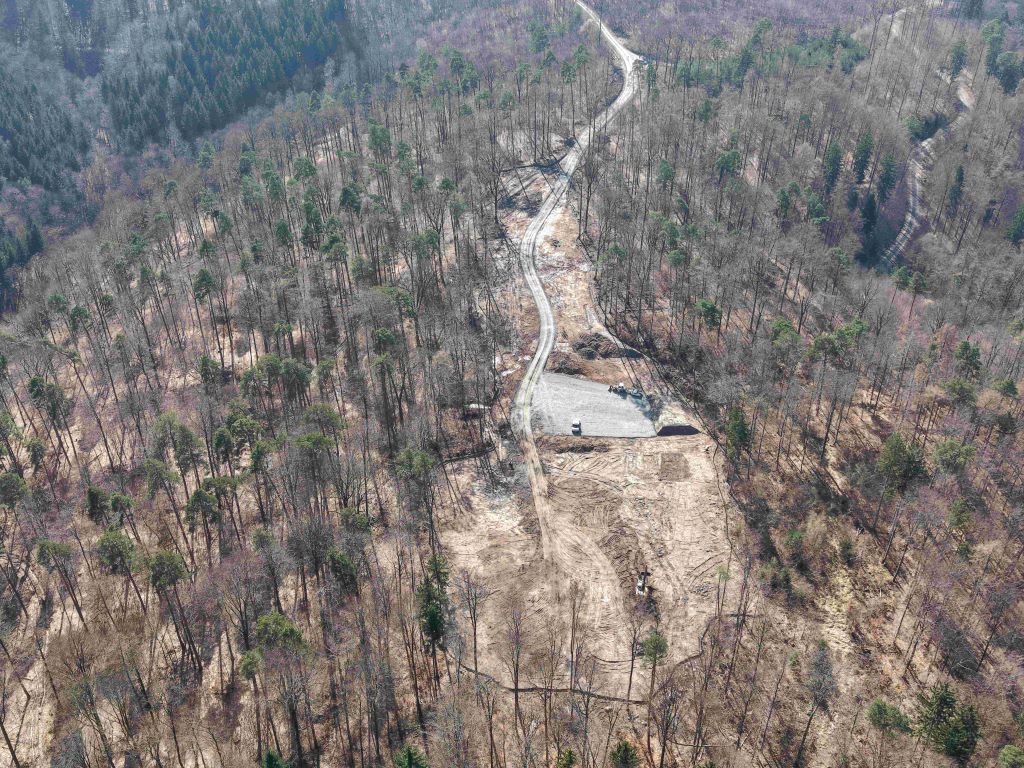

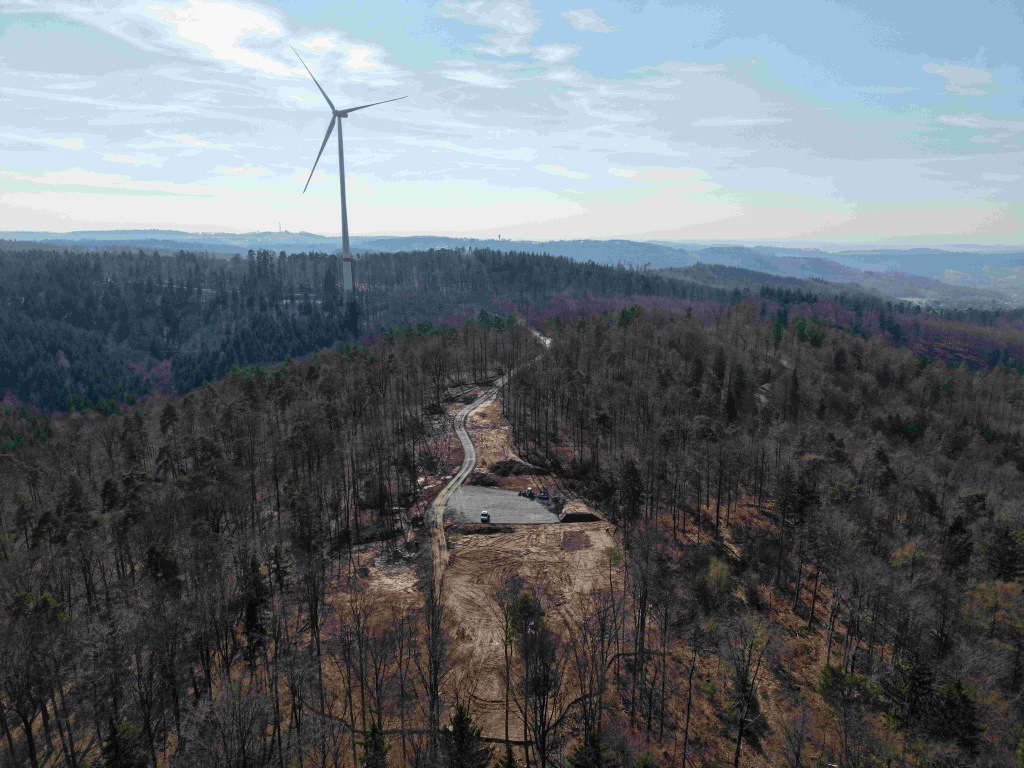

20.03.2026 – Drohnenbild Bauplatz

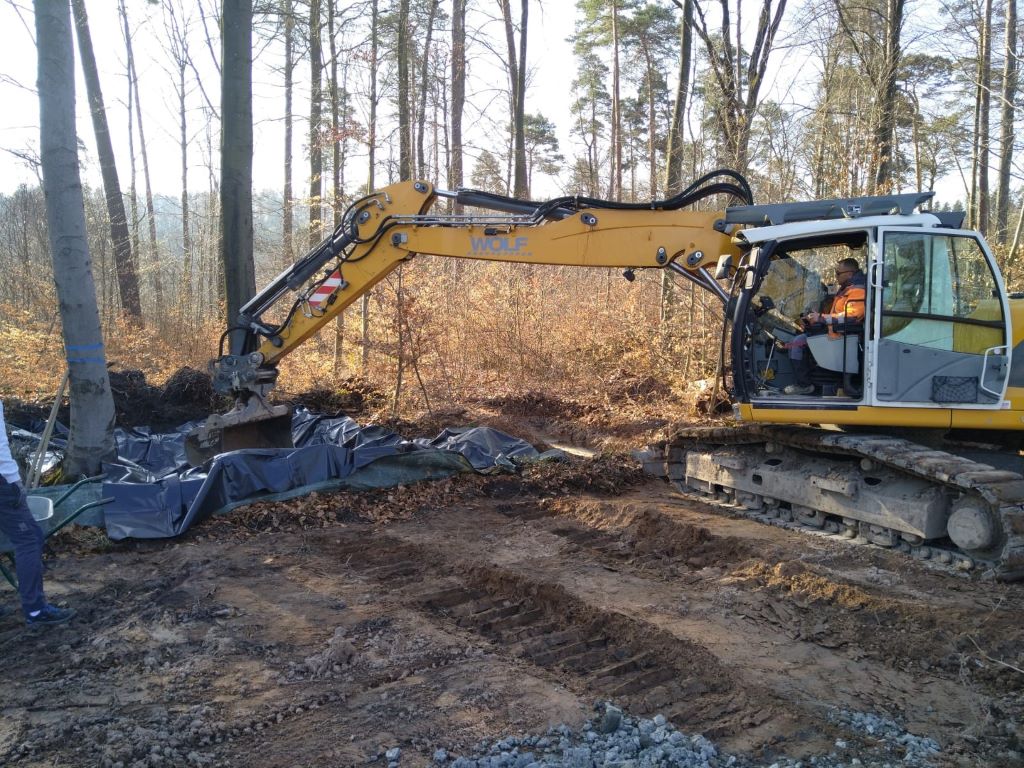

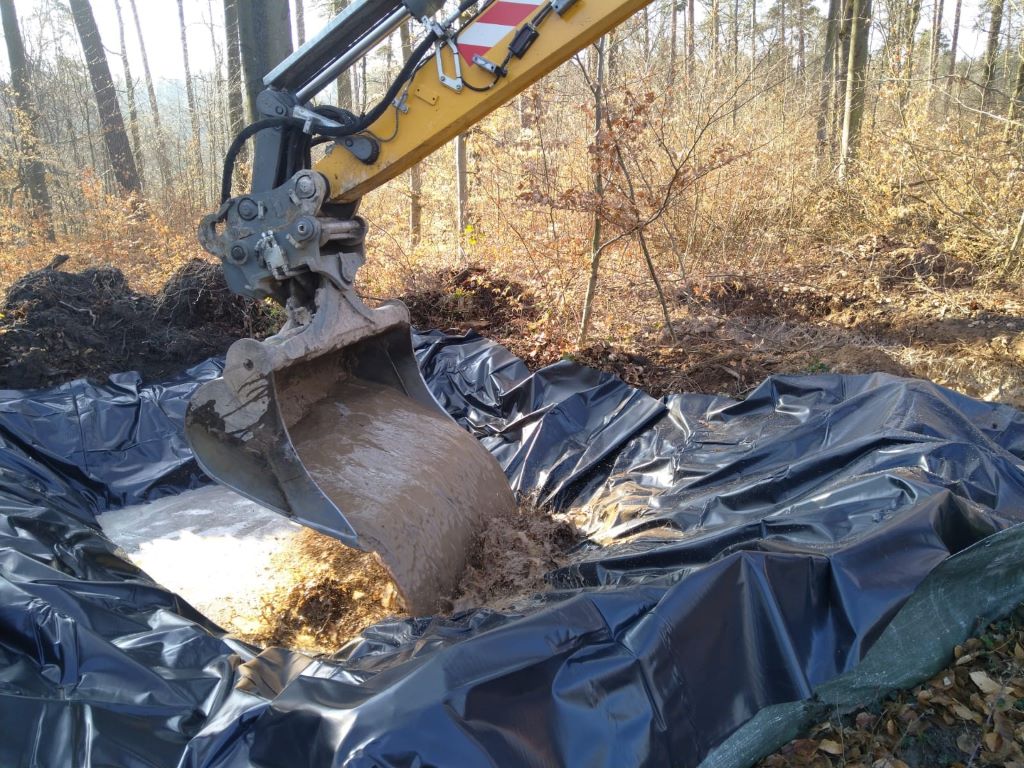

20.03.2026 – Poolbau als Artenschutzmaßnahme für die Gelbbauchunken

17.03.2026 – Herstellung der Zuwegung
12.03.2026 – Fundamentschürfe
11.03.2026 – Oberbodenabtrag
04.03.2026 – Baufeldvorbereitung Erdarbeiten
16.01.2025 – Aufforstung Asang
06.10.2025
23.09.2025 – Wurzelstockrodung
2025 – Umsetzung erster Artenschutzmaßnahmen
2025 – Fällung
