Bautagebuch Wieslensdorf PV

Hier dokumentieren wir den Baufortschritt des Projekts:

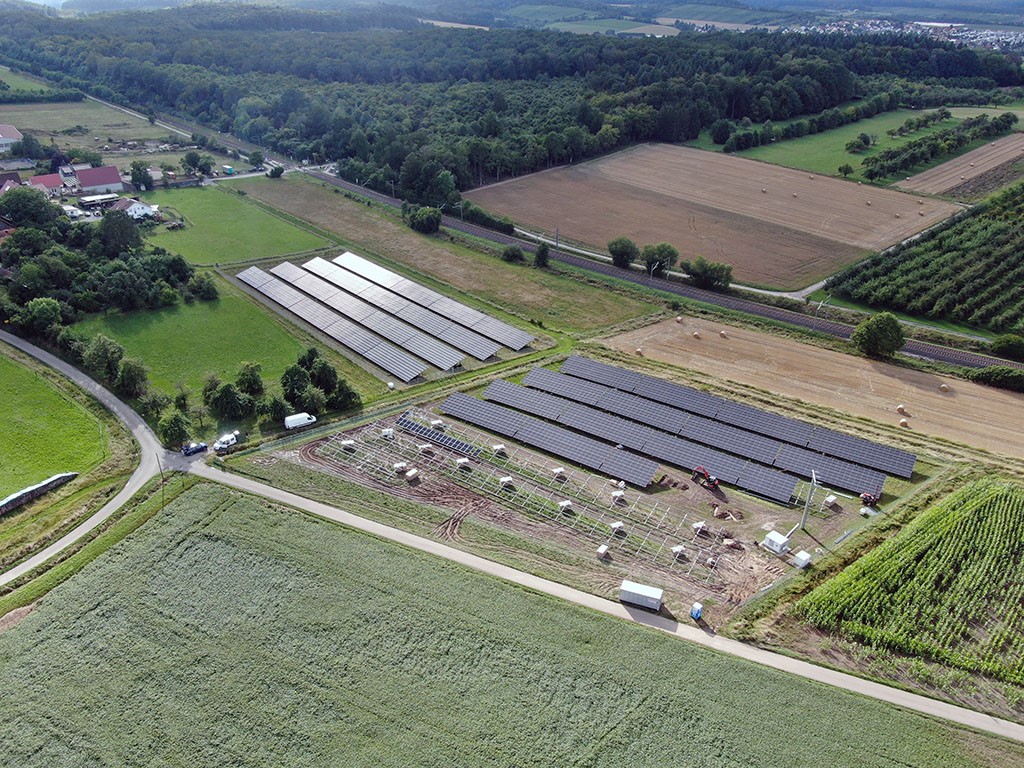

02.08.2023 – Bau der Erweiterung um 286 kWp

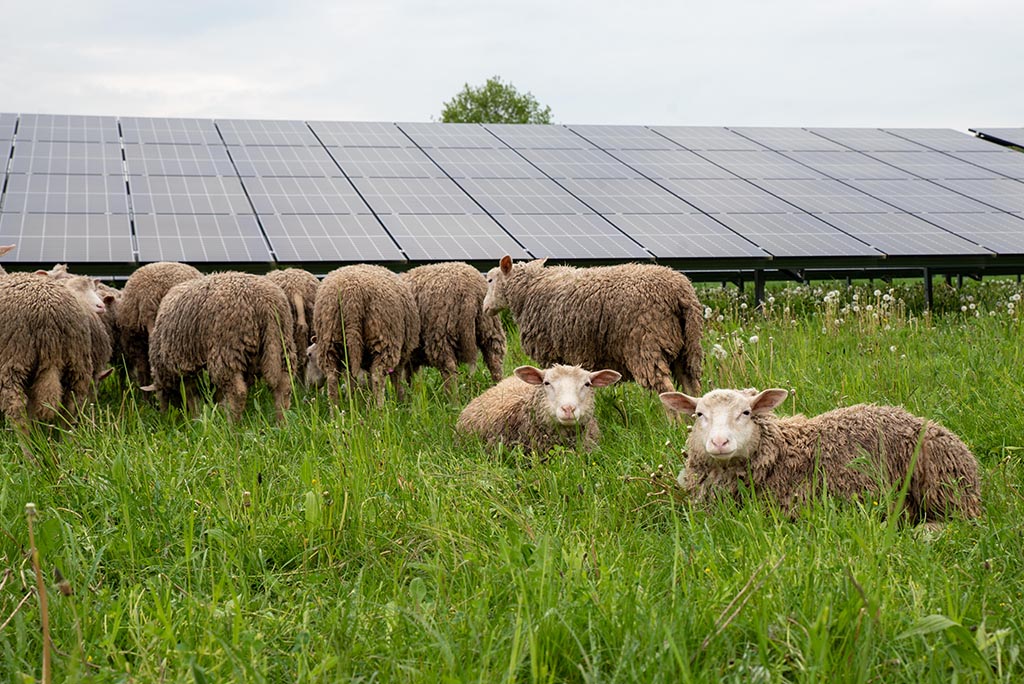

08.05.2023 – Schaafe sind zur Beweidung eingezogen

27.04.2023 – Einsaat Grünlandmischung und Vergrämung Feldlerche für Erweiterung

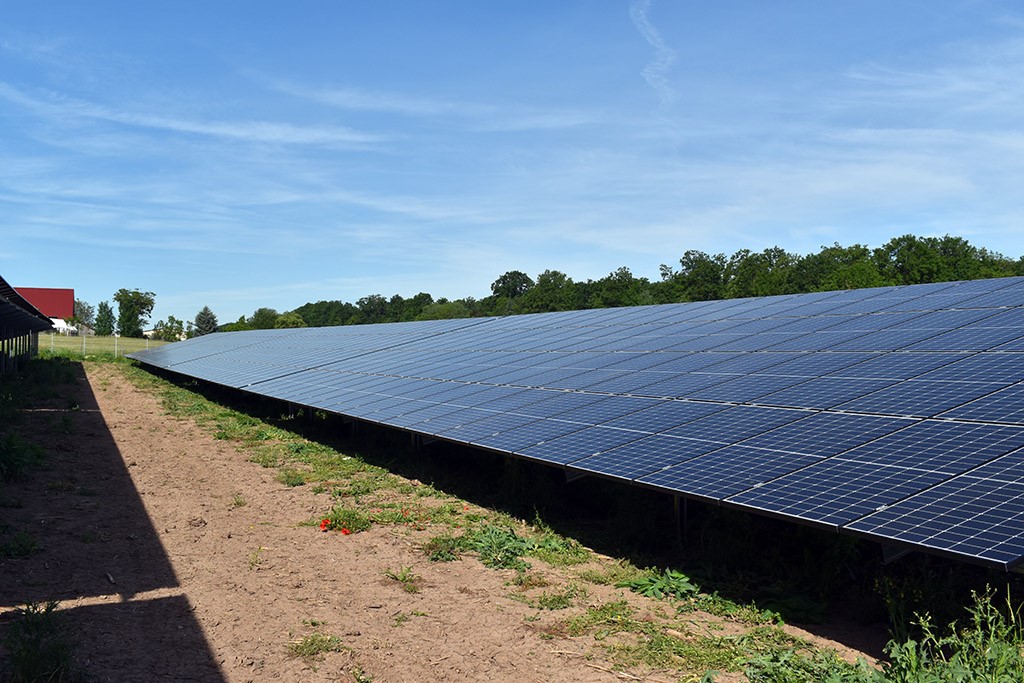

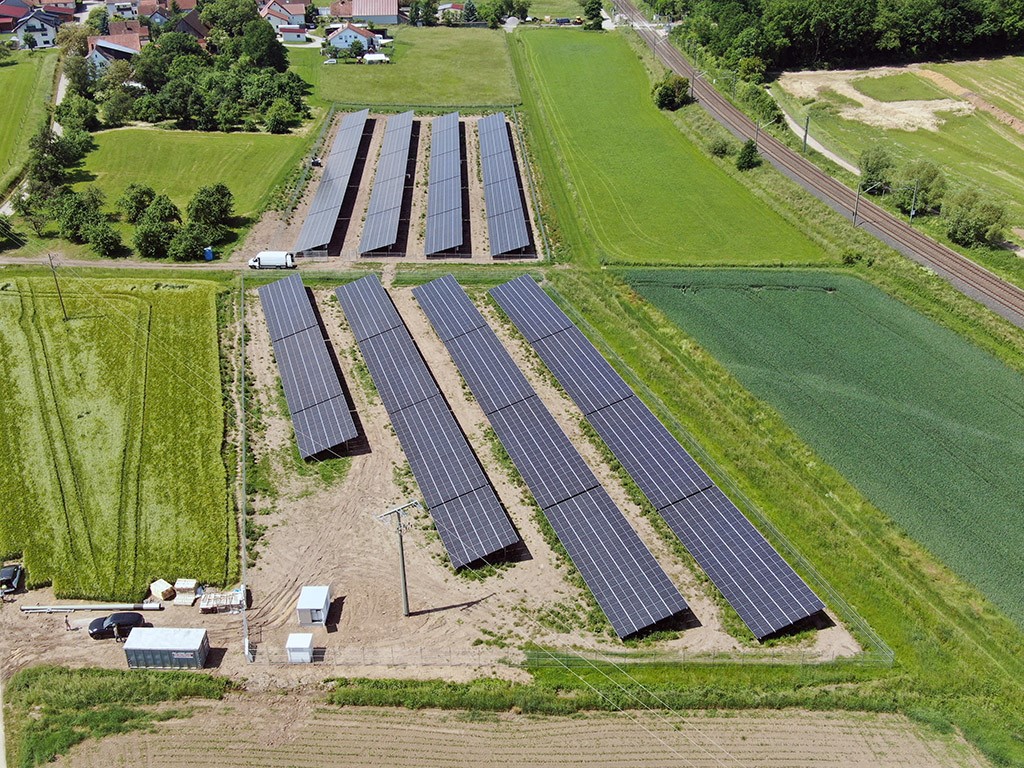

11.06.2021 – Fertigstellung

04.06.2021 – Montagearbeiten

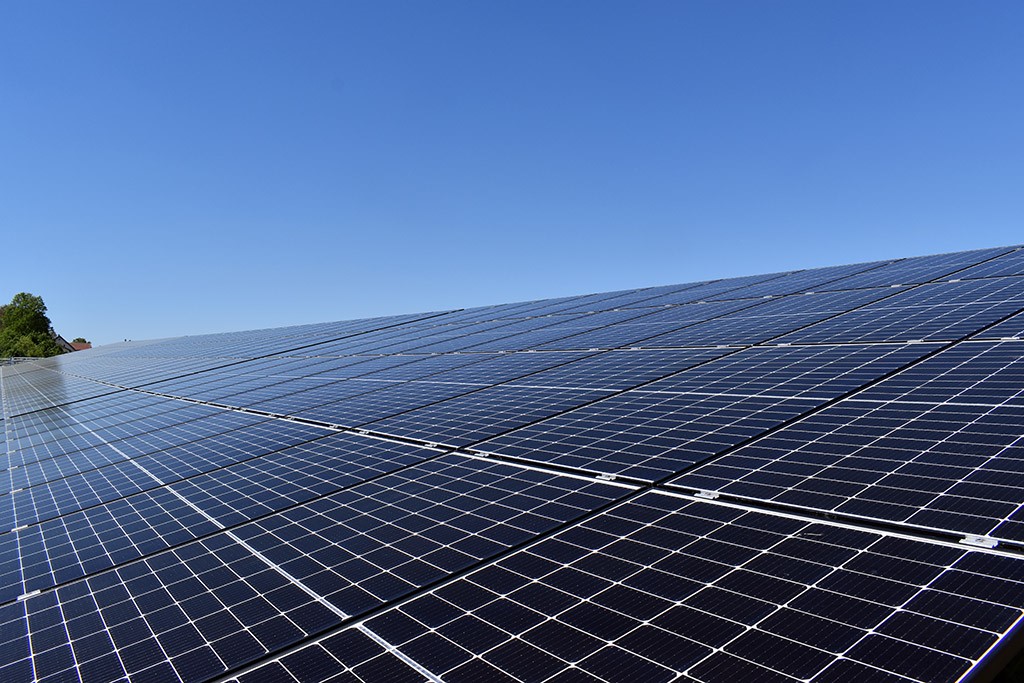

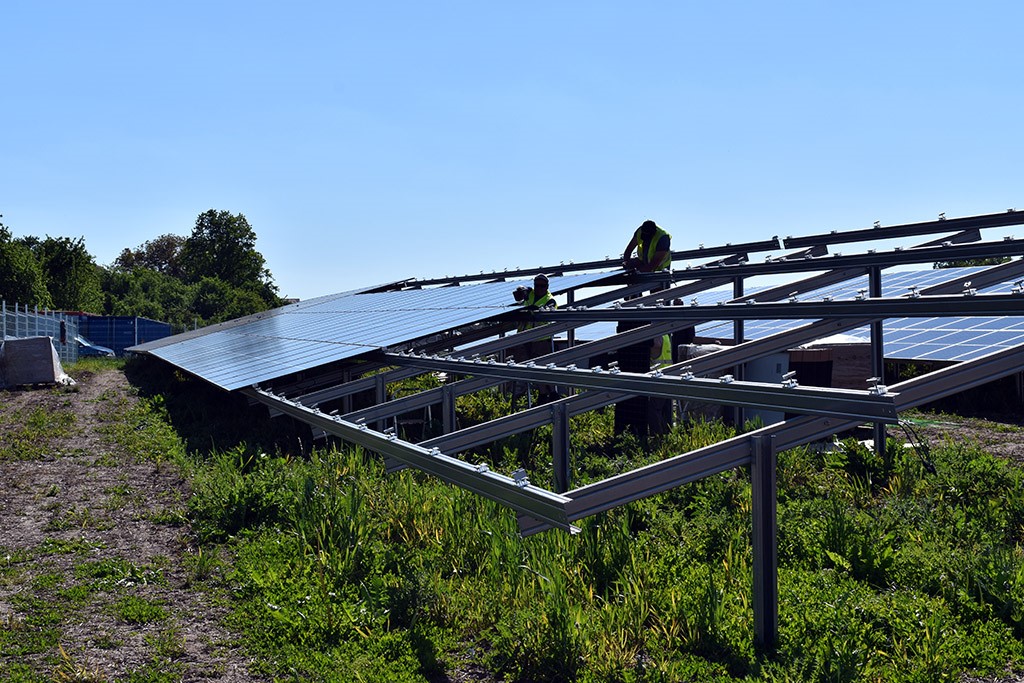

31.05.2021 – Montage und Teilinbetriebnahme

25.05.2021 – Netzanschluss durch Netze BW

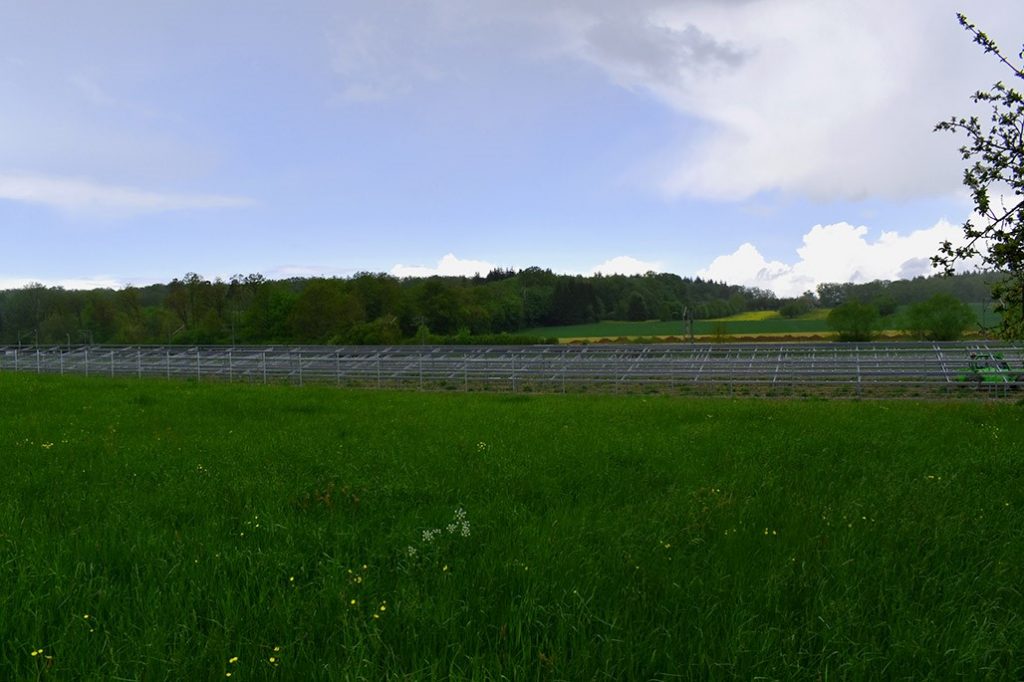

18.05.2021 – Warten auf Module

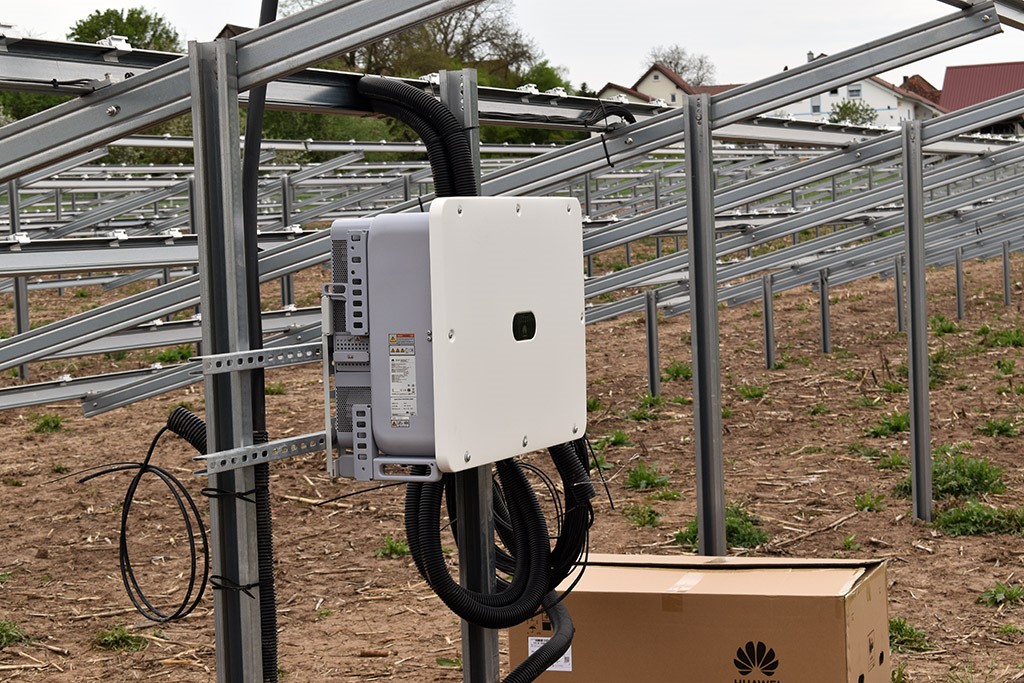

10.05.2021 – Montage der Wechselrichter

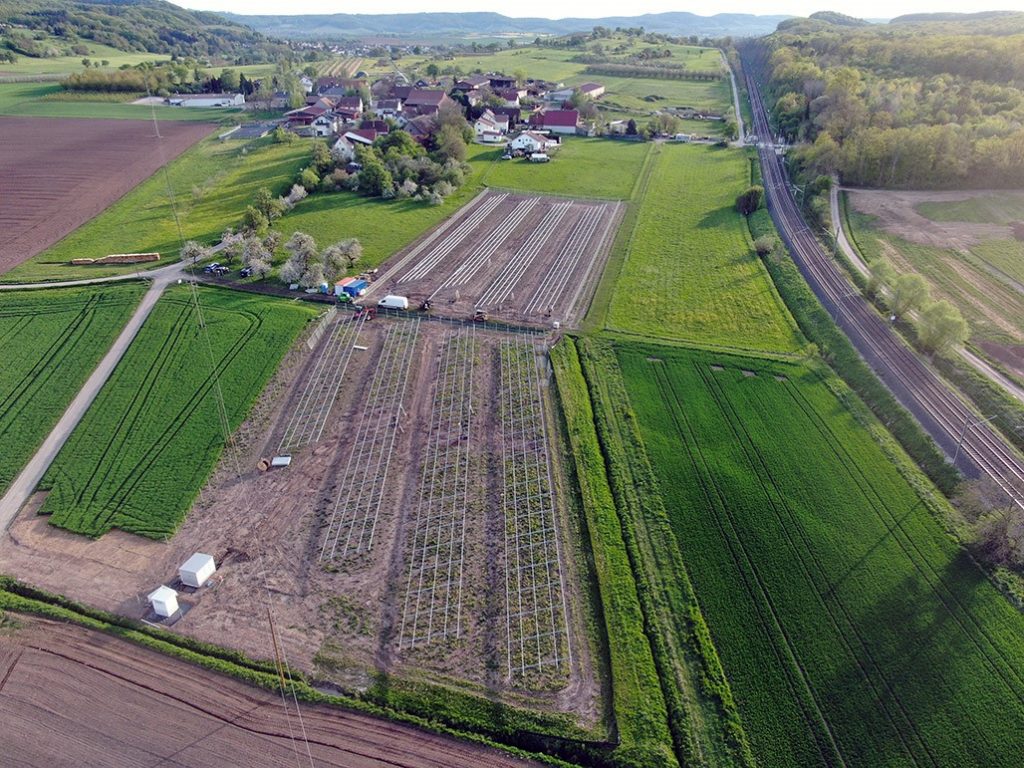

09.05.2021 – Unterkonstruktion fertig gestellt

06.05.2021 – Regeneinbruch

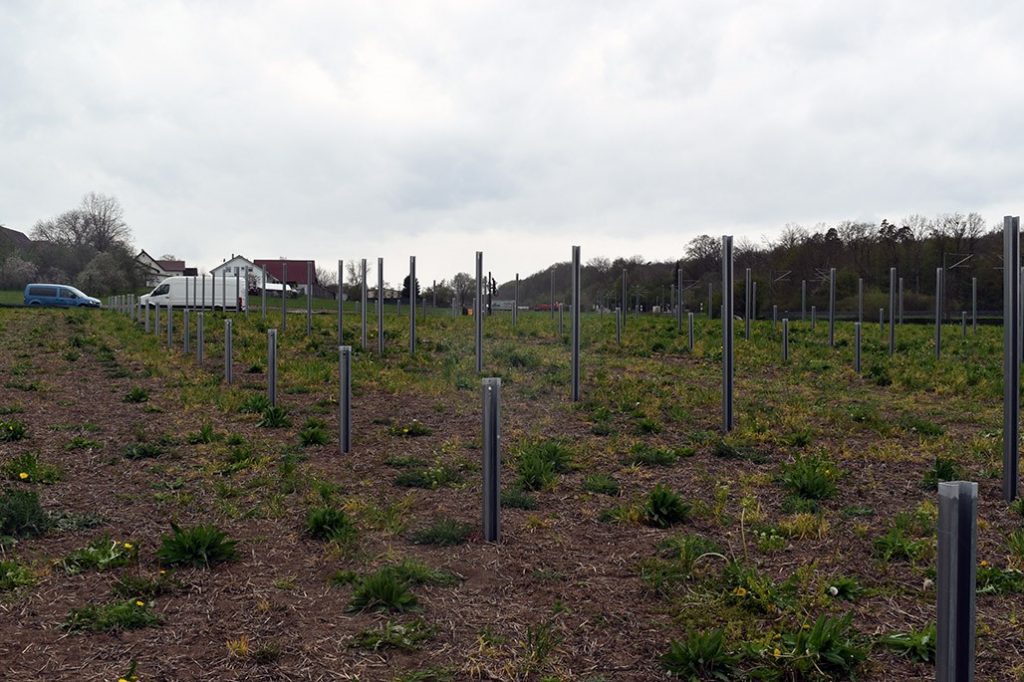

05.05.2021 – Rammarbeiten für die Unterkonstruktion

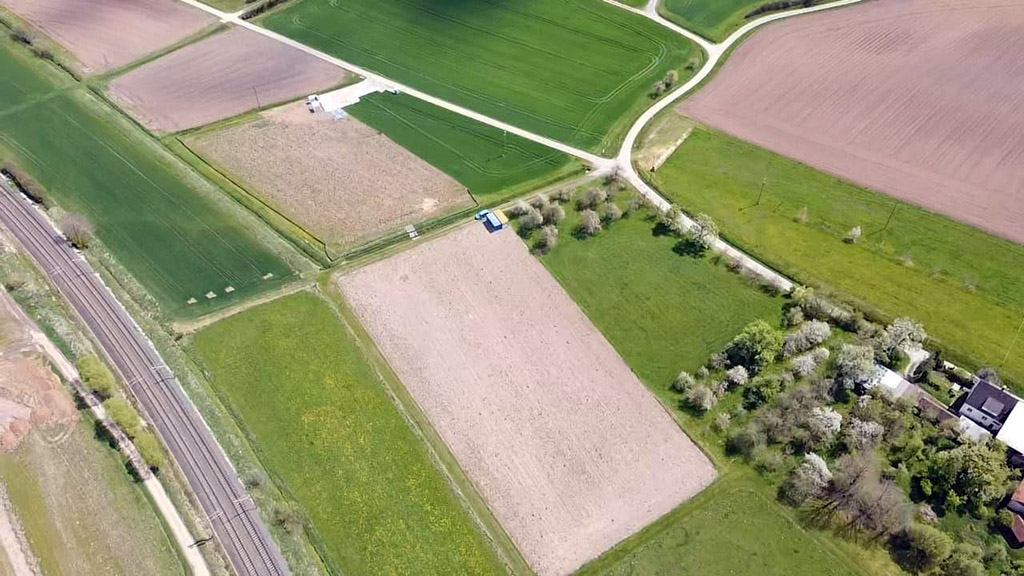

04.05.2021 – Baubeginn Freiflächenphotovoltaikanlage Wieslensdorfer Wiesen

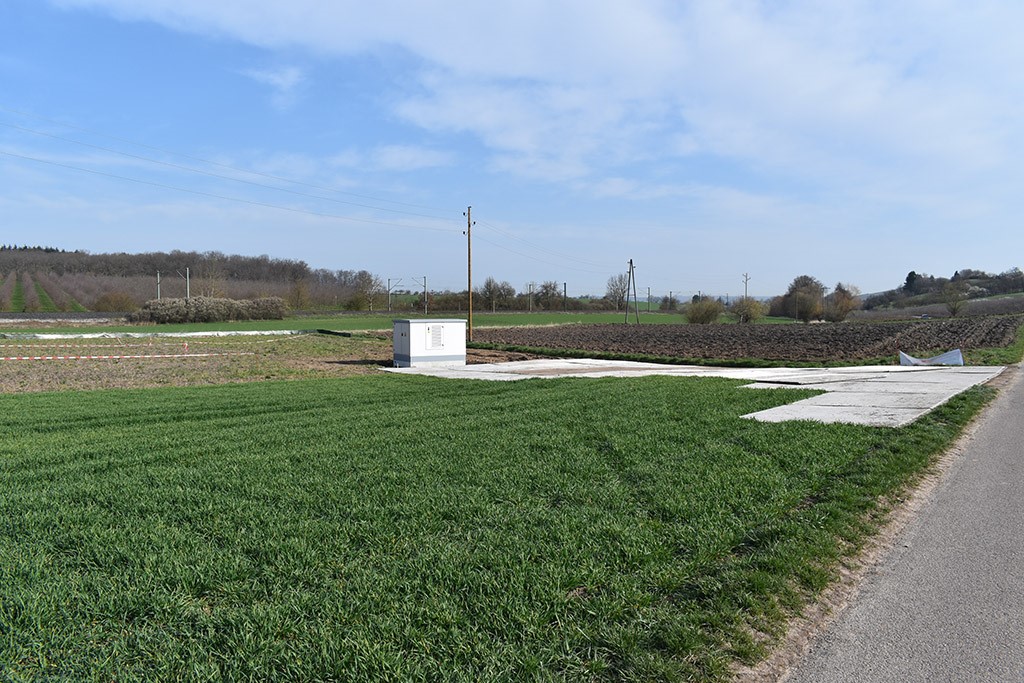

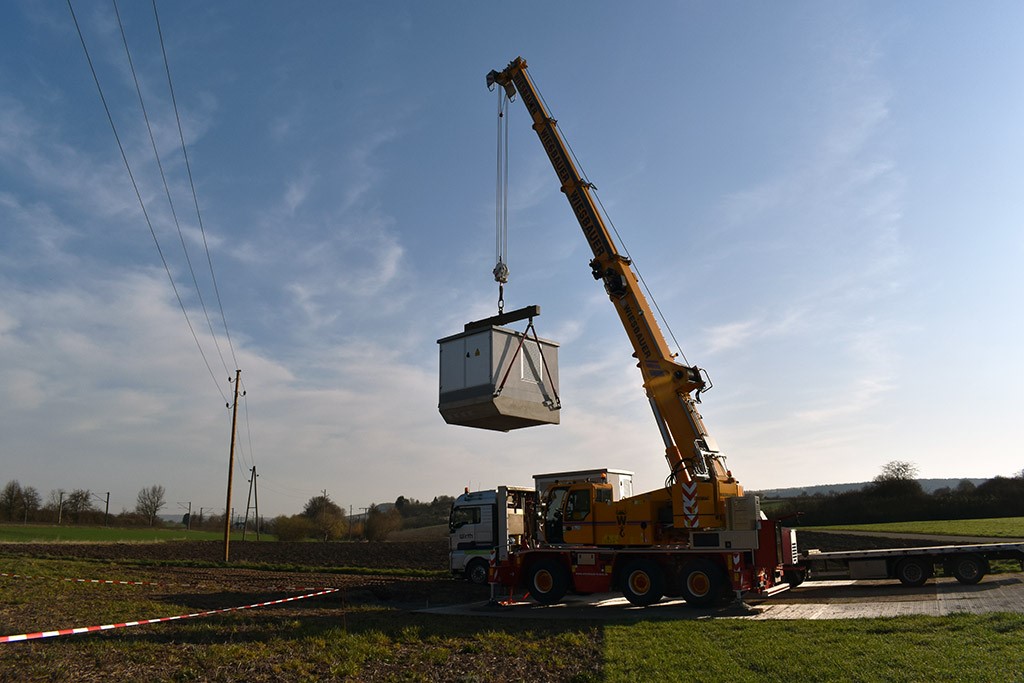

01.04.2021 – Errichtung der Transformatoren- und Übergabestation

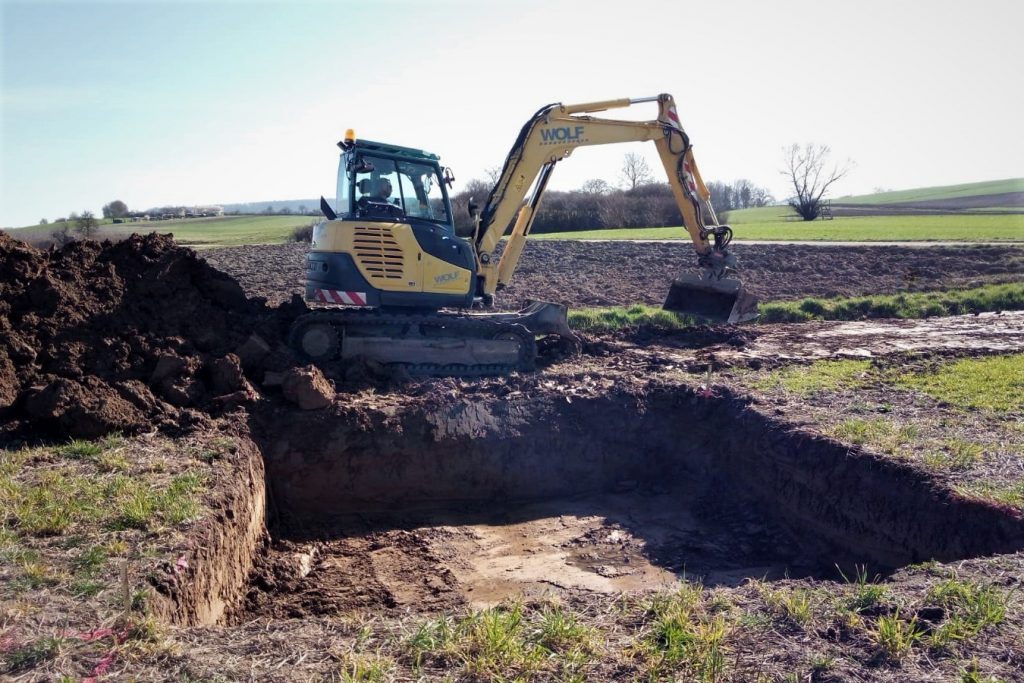

30.03.2021 – Erdbau für Transformatoren- und Übergabestation

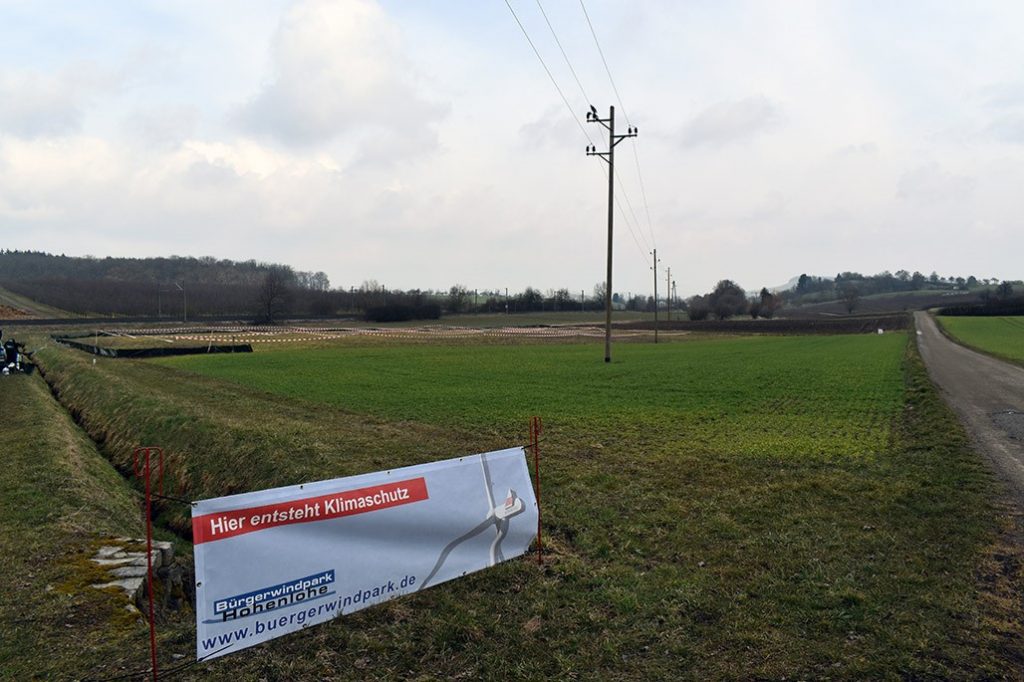

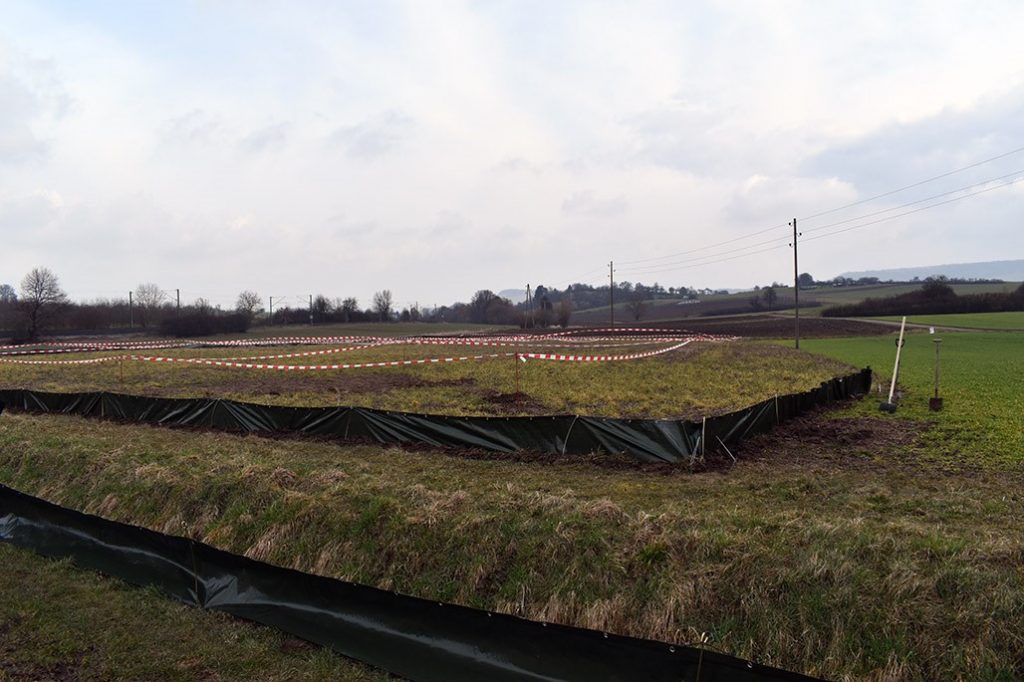

10.03.2021 – Umsetzung artenschutzrechtliche Vermeidungsmaßnahmen

Amphibienschutzzäune für die Zauneidechse, Flatterband für die Feldlerche
