Bautagebuch Weißbach WEA VI

Hier dokumentieren wir den Baufortschritt des Projekts:

23.04.2026 – Temporäre Fahrbahnerweiterung für den Schwertransport im Ohrntal

18.03.2026 – Drohnenbild vom Bauplatz und Abstellfläche für Betonturmteile

17.03.2026 – Erweiterung der Transportstrecke

16.03.2026 – Kabelfräse

16.03.2026 – Anlieferung Betonturmteile

12.03.2026 – Anlagenstandort bereit für Betonturmerrichtung

09.03.2026 – Horizontalspülbohrung

06.03.2026 – Neuer Grader erstellt Lagerflächen

05.03.2026 – Ausbau Transportstrecke

03.03.2026 – Kabelschutz mit Geotextil

03.03.2026 – Vorbereitung Kabelpflug

02.03.2026 – Herstellung der Kranstellfläche

02.03.2026 – Herstellung der Hilfs- und Lagerflächen

16.12.2025 – Errichtung Kabeltrasse

16.12.2025 – Herstellung Drainage Fundament

16.12.2025 – Zuwegung WEA VI Fluchtweg

12.12.2025 – Andeckung des Fundaments

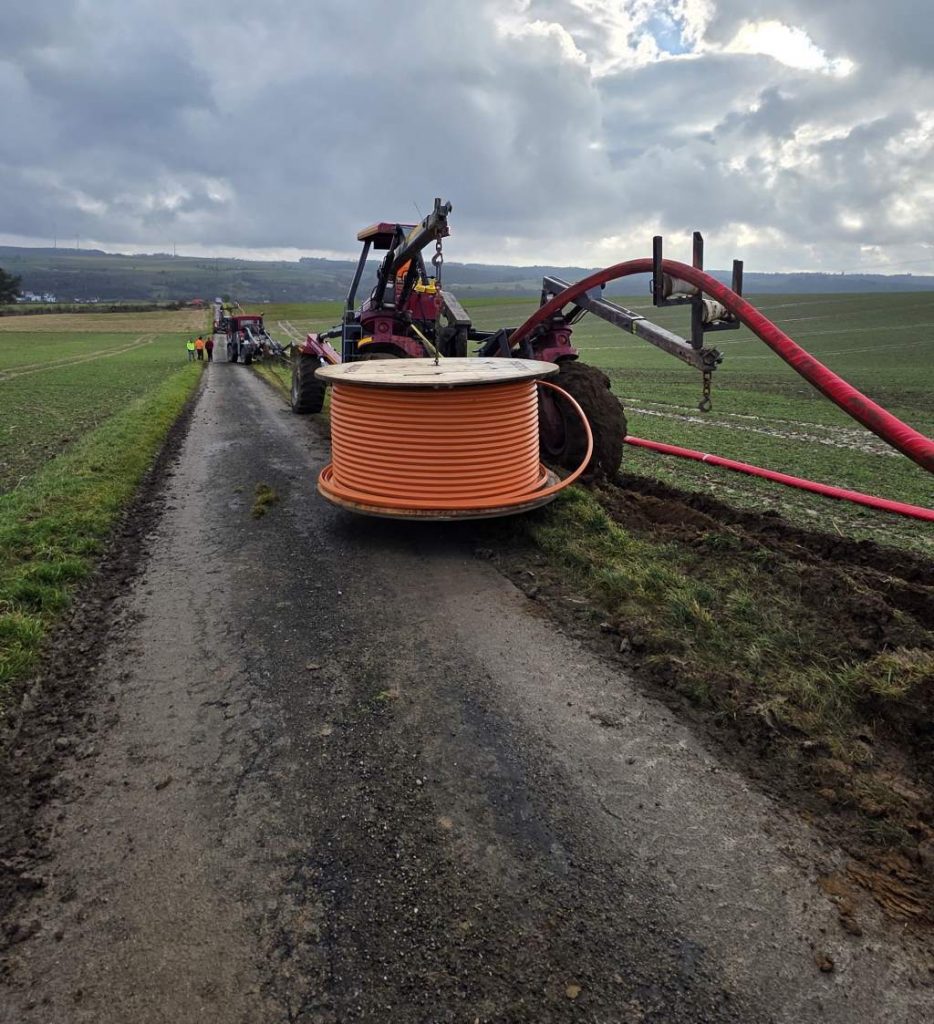

12.12.2025 – Verlegung der Kabeltrasse

09.12.2025 – Kabelpflug im Einsatz

01.12.2025 – Spülbohrung zur Verlegung der Kabeltrasse

20.11.2025 – Rückbau der Altanlage

13.11.2025 – Die Arbeiten im ersten Bauabschnitt der Kabeltrasse haben begonnen

Parallel zu den Fundamentarbeiten in der vergangenen Woche waren unsere Tiefbauer schon fleißig und haben mit der Verlegung der Kabel im ersten Bauabschnitt begonnen.

Entlang der Hohen Straße im Bestandswindpark Weißbach werden zwei Mittelspannungssysteme inkl. der zugehörige Leerrohre für Kommunikationsleitungen verlegt. Grund der Parallelverlegung auf diesem Abschnitt, ist die Zusammenführung der WEA VI und der geplanten Freiflächenphotovoltaikanlage zu einem Kombikraftwerk.

12.11.2025 – Fundamentabnahme erfolgreich

Der nächste wichtige Meilenstein im Projekt Weißbach WEA VI wurde heute mit der erfolgreichen Abnahme des Fundaments durch Nordex erreicht.



Parallel dazu hat der Bau der Kabeltrasse auf dem ersten Abschnitt zwischen WEA VI und Bestandswindpark begonnen – Updates dazu folgen bald!

07.11.2025 – Fundamentbau abgeschlossen

Die letzten Restarbeiten schließen den Fundamentbau unserer N163 vorerst ab – zugedeckt kann der Fundamentbeton jetzt aushärten bis mit den weiteren Arbeiten begonnen wird.

06.11.2025 – Fundamentbetonage

Mit der heutigen Betonage des Fundaments der WEA VI im Windpark Weißbach wurde ein weiterer, bedeutender Projektmeilenstein erreicht.



Durch akribische Vorbereitung und die gute Zusammenarbeit aller Beteiligten konnten durchgehend von 06:00 Uhr bis 17:00 Uhr insgesamt 816m³ Beton eingebaut werden. Ein konstanter Nachschub wurde von 22 Fahrmischern gewährleistet (14 aus Dörzbach und 8 aus Niedernhall), die im Kreisverkehr zwischen den Betonwerken und der Baustelle gependelt sind.



Die Betonagearbeiten wurden am späten Abend mit dem Glätten der Oberflächen abgeschlossen.

05.11.2025 – Fertigstellung und erfolgreiche Abnahme der Fundamentbewehrung

Die Herstellung der Fundamentbewehrung wurde heute vollständig abgeschlossen und durch die erfolgreiche Abnahme des TÜV Süd zur Betonage freigegeben.

30.10.2025 – Aufbau Fundamentankerkorb

27.10.2025 – Betonierung des Fundamentbodens

08.10.2025 – Abbau alte WEA im Zuge des Repowering

15.09.2025 – Herstellung Schotteraufbau

11.09.2025 – Bodenaustausch Fundament

04.09.2025 – Fräsarbeiten für einen tragfähigen Baugrund und vollständiger Fundamentaushub bis zum Fels

02.09.2025 – Fertigstellung Erdplanunm und Fundamentaushub

28.08.2025 – Fundamentaushub

Spatenstich gefeiert: WEA VI startet im Bürgerwindpark Weißbach

Nach einer langen Planungsphase ist es endlich soweit: Mit dem Spatenstich haben wir den offiziellen Startschuss für den Bau der Windenergieanlage WEA VI im Bürgerwindpark Weißbach gefeiert.



Im Rahmen eines Repowerings wird eine bestehende Windkraftanlage aus dem Jahr 2001 durch eine moderne, leistungsstärkere Anlage ersetzt. Damit wird der Energieertrag um das 11-Fache gesteigert.



Bereits im Vorfeld des Spatenstichs wurden erste Bauarbeiten umgesetzt: Der Oberboden wurde abgetragen und ein Großteil der Erdbewegungen abgeschlossen. Die künftigen Lager- und Kranstellflächen sowie die Fläche für das Fundament der neuen Anlage nehmen bereits Gestalt an.



Gemeinsam mit dem beauftragten Tiefbauunternehmen, Gutachtern, Dienstleistern, den Grundstückseigentümern und den finanziell beteiligten Bürgerinnen und Bürgern konnten wir den symbolischen Akt feiern.

30.07.2025

21.07.2025 – Beginn mit dem Fundamentaushub

16.07.2025 Erdmassenausgleich

10.07.2025

03.07.2025 – Beginn Tiefbau

17.06.2025 – Umsetzung erster Artenschutzmaßnahmen

Ausgleichsmaßnahme für die Zauneidechse: Sandlinse mit Wurzelstöcken und Blühmischung angelegt
